高速铁路隧道不良地质专项施工方案范本
- 格式:docx
- 大小:11.69 KB
- 文档页数:3
国家高速公路网横12杭州至瑞丽公路大理至丽江联络线隧道不良地质专项施工方案编制人:复核人:审核人:中铁十二局集团有限公司云南大丽高速公路土建第18—1A合同段项目经理部年月日目录一、编制依据与原则…………………………………………………………………。
01二、工程概况……………………………………………………………………。
.01三、不良地质专项安全施工方案………………………………………………。
02四、安全施工保证措施…………………………………………………………。
15五、应急预案 (18)六、文明施工管理措施 (21)双龙隧道不良地质专项施工方案一、编制依据与原则1、相关标准、规范和施工图(1)招标文件、两阶段施工图设计、实施性施工组织设计;(2)施工调查及现场勘察资料;(3)大丽高速公路建设指挥部编《云南大丽高速公路建设项目管理办法》;(4)《公路工程质量检验评定标准》(JTG F80/1-2004);(5)施工现场临时用电安全规范(JGJ462005);(6)《公路工程施工安全技术规程》(JTJ076—95)(7)《云南省公路建设项目危险性较大的分部分项工程专项方案安全管理办法》;(8)公司拥有的施工工艺、施工方法成果、机械设备、管理水平、技术装备及多年积累的类似工程施工经验.2、编制原则(1)严格遵守招标文件明确的设计规范,施工规范和质量评定验收标准.(2)坚持技术先进性,科学合理性,经济适用性,安全可靠性与实事求是相结合。
(3)对施工现场坚持全员、全方位、全过程严密监控,动态控制,科学管理的原则。
二、工程概况1、工程概况我部承建的双龙隧道,隧道区所在地隶属云南省剑川县甸南镇玉华村。
所在地地处山区,远离村落,交通情况差.本隧道起止里程为LK120+455~LK122+280,其地质特点为洞内围岩较差,渗水量较大,安全风险等级高,施工难度较大。
为本标段的重难点工程,同时也是工期控制性工程.2、地形、地貌隧道区域段属于切割中山地貌区,南向与上关甸山间盆地相接,北向与玉龙潭1号大桥相连。

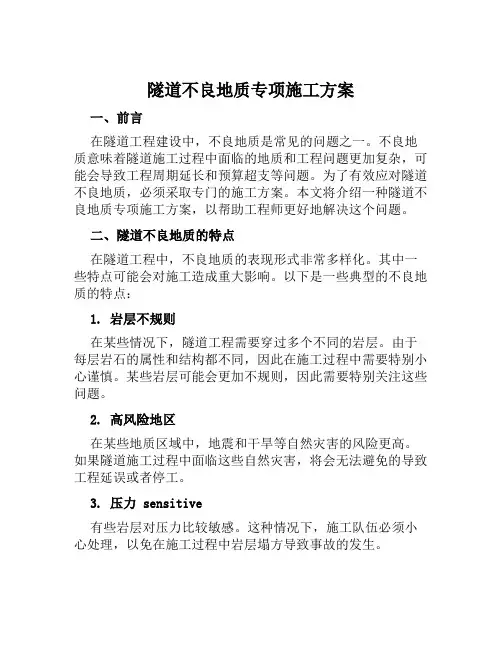

隧道不良地质专项施工方案一、前言在隧道工程建设中,不良地质是常见的问题之一。
不良地质意味着隧道施工过程中面临的地质和工程问题更加复杂,可能会导致工程周期延长和预算超支等问题。
为了有效应对隧道不良地质,必须采取专门的施工方案。
本文将介绍一种隧道不良地质专项施工方案,以帮助工程师更好地解决这个问题。
二、隧道不良地质的特点在隧道工程中,不良地质的表现形式非常多样化。
其中一些特点可能会对施工造成重大影响。
以下是一些典型的不良地质的特点:1. 岩层不规则在某些情况下,隧道工程需要穿过多个不同的岩层。
由于每层岩石的属性和结构都不同,因此在施工过程中需要特别小心谨慎。
某些岩层可能会更加不规则,因此需要特别关注这些问题。
2. 高风险地区在某些地质区域中,地震和干旱等自然灾害的风险更高。
如果隧道施工过程中面临这些自然灾害,将会无法避免的导致工程延误或者停工。
3. 压力 sensitive有些岩层对压力比较敏感。
这种情况下,施工队伍必须小心处理,以免在施工过程中岩层塌方导致事故的发生。
4. 水问题水是隧道工程中必须处理的重要问题之一,有些地质区域上水会更严重。
这种情况下施工队伍必须特别小心,以免在施工过程中发生水灾。
三、不良地质专项施工方案1. 人员要求首先,需要确保施工前准备充分,吸取前人经验教训,通过制作隧道不良地质预测分析报警和应急预案,为施工工作提供保障。
然后,需要确保隧道专业人员具备一定的技术能力和经验,以免在施工过程中出现难以预料的问题。
这种情况下可以采用人员培训和技术交流等方式,以提高整个团队的应变能力。
2. 施工设备在不良地质的施工过程中,特别是对于那些对岩层压力比较敏感的地质结构,需要采用非常精准的施工设备。
这种情况下,铣孔机、超大口径钻机以及大型切割机可能是更好的选择。
此外,施工队伍还需要有足够的备件和备用机器,以免在施工过程中因为设备故障导致的延误。
3. 物料管理物料管理在隧道工程中非常重要。
隧道不良地质专项施工方案(完整版)隧道不良地质专项施工方案(完整版)一、前期调查阶段:1. 进行地质调查,了解施工区域的地质情况,包括地质构造、地质勘探数据、地质图等;2. 进行地质勘探,包括钻探、地质勘探孔、地下水勘探等;3. 对隧道工程进行较为详细的工程地质分析,确定隧道地质类型、地质构造、岩层特性等。
二、方案设计阶段:1. 根据地质调查和勘探结果,进行地质风险评估,确定不良地质因素的潜在影响和风险;2. 根据评估结果,设计合理的施工方法和控制措施,以应对不良地质条件;3. 设计隧道衬砌结构,确保隧道的稳定性和安全性;4. 设计隧道排水系统,保障地下水和地表水的流动,防止涌水和泥石流;5. 设计隧道通风系统,确保隧道内空气的流通和通风;6. 设计监测系统,对隧道施工过程中的地质变形和水文变化进行实时监测;7. 制定施工管理计划,包括工程施工的组织、管理、安全等细节。
三、施工阶段:1. 按照设计方案,进行隧道开挖,采用合理的爆破、挖掘等施工方法;2. 当遇到不良地质情况时,及时采取相应的措施,如加固支护、注浆灌注等;3. 安装监测设备,监测隧道的地质变形和水文变化;4. 进行隧道衬砌和排水系统的建设;5. 进行隧道通风系统的建设;6. 进行施工管理,保证施工过程的安全和顺利进行;7. 定期检查隧道施工的质量和安全情况,及时调整施工计划和措施。
四、后期监测阶段:1. 对施工后的隧道进行监测,包括地质变形、水文变化、结构安全等方面;2. 根据监测结果,及时采取修复和加固措施,维护隧道的稳定性和安全性;3. 进行定期维护和检修,确保隧道的正常运行;4. 进行隧道环境的保护和治理,包括水源保护、生态保护等。
五、总结与评估阶段:1. 对隧道工程进行总结和评估,包括施工过程、效果、成本等方面;2. 评估隧道工程对不良地质的应对效果,总结经验和教训;3. 撰写隧道不良地质专项施工方案的总结报告,为今后类似工程提供参考。

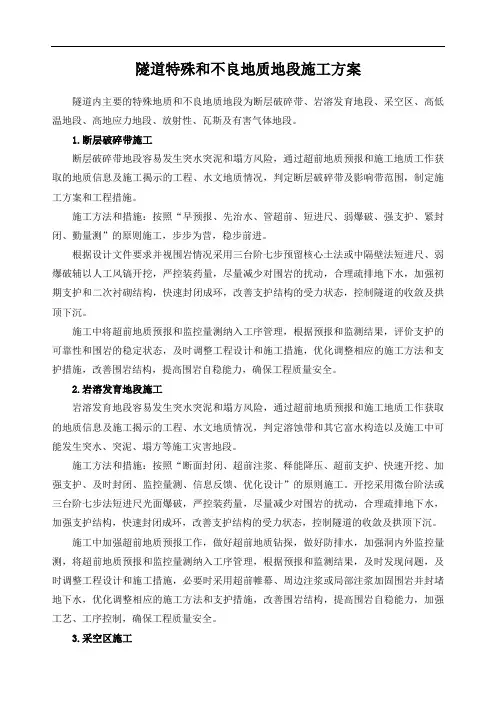

隧道特殊和不良地质地段施工方案隧道内主要的特殊地质和不良地质地段为断层破碎带、岩溶发育地段、采空区、高低温地段、高地应力地段、放射性、瓦斯及有害气体地段。
1.断层破碎带施工断层破碎带地段容易发生突水突泥和塌方风险,通过超前地质预报和施工地质工作获取的地质信息及施工揭示的工程、水文地质情况,判定断层破碎带及影响带范围,制定施工方案和工程措施。
施工方法和措施:按照“早预报、先治水、管超前、短进尺、弱爆破、强支护、紧封闭、勤量测”的原则施工,步步为营,稳步前进。
根据设计文件要求并视围岩情况采用三台阶七步预留核心土法或中隔壁法短进尺、弱爆破辅以人工风镐开挖,严控装药量,尽量减少对围岩的扰动,合理疏排地下水,加强初期支护和二次衬砌结构,快速封闭成环,改善支护结构的受力状态,控制隧道的收敛及拱顶下沉。
施工中将超前地质预报和监控量测纳入工序管理,根据预报和监测结果,评价支护的可靠性和围岩的稳定状态,及时调整工程设计和施工措施,优化调整相应的施工方法和支护措施,改善围岩结构,提高围岩自稳能力,确保工程质量安全。
2.岩溶发育地段施工岩溶发育地段容易发生突水突泥和塌方风险,通过超前地质预报和施工地质工作获取的地质信息及施工揭示的工程、水文地质情况,判定溶蚀带和其它富水构造以及施工中可能发生突水、突泥、塌方等施工灾害地段。
施工方法和措施:按照“断面封闭、超前注浆、释能降压、超前支护、快速开挖、加强支护、及时封闭、监控量测、信息反馈、优化设计”的原则施工。
开挖采用微台阶法或三台阶七步法短进尺光面爆破,严控装药量,尽量减少对围岩的扰动,合理疏排地下水,加强支护结构,快速封闭成环,改善支护结构的受力状态,控制隧道的收敛及拱顶下沉。
施工中加强超前地质预报工作,做好超前地质钻探,做好防排水,加强洞内外监控量测,将超前地质预报和监控量测纳入工序管理,根据预报和监测结果,及时发现问题,及时调整工程设计和施工措施,必要时采用超前帷幕、周边注浆或局部注浆加固围岩并封堵地下水,优化调整相应的施工方法和支护措施,改善围岩结构,提高围岩自稳能力,加强工艺、工序控制,确保工程质量安全。
二衬缺点处理施工方案一、编制依据1.新建铁路云桂线(云南段)站前工程四标段施工总价承包招标文件、招标图纸及补遗(答疑)书等。
2.国家及相关部委颁布法律、法规和铁道部颁布现行设计规范、施工规范、铁路工程质量验收标准及其它相关文件资料。
3.铁道部相关确保施工安全要求、规则。
4.《高速铁路隧道工程施工安全技术指南》铁建设【】241号。
《高速铁路隧道工程质量验收标准》(TB10753-)。
二、工程概况本标段为新建铁路云桂线(云南段)站前工程四标段, 范围包含珠琳站(含)~幸福隧道出口DK473+300~DK539+120,正线长度65.818km。
关键工程有:隧道12座/40416延米、特大桥7座、大桥9座、中桥1座、涵洞33座;路基长15.518km, 正线有砟道床51.728铺轨公里, 无砟道床79.908铺轨公里, 车站2座。
三、工程地质、水文地质及环境云桂线是现在中国艰险山区地形地质条件极其复杂一条铁路。
沿线地形、地质条件极为复杂, 区域地质作用猛烈, 碳酸岩分布广泛, 不良地质尤其发育, 地质灾难发生频繁, 类型众多。
沿线关键工程地责问题有活动断裂和地震、岩溶、滑坡、危岩落石和岩堆、顺层、砂土液化、水库坍岸、有害气体、高地温和高地应力等不良地质现象, 和人工弃填土、软土、松软土、膨胀岩土、红黏土等特殊岩土。
本标段工程所经区域线路基础走行云贵高原面, 高原地貌由低中山、丘陵和高原盆地及溶岩组成, 现有道路等级低, 交通不便, 引入便道较长且施工难度大, 给工程施工带来很大不便。
四、二衬缺点关键类型隧道二衬在施工过程中, 因为对施工过程控制不严, 造成二衬施工完成后出现质量缺点, 关键存在缺点问题有:1.衬砌局部脱空(1)从二衬混凝土无损检测结果分析, 二次衬砌拱顶脱空原因是二衬混凝土浇筑时拱部未注满或初支表面不平整造成和初支形成脱空, 从而使二衬存在1--2cm不足。
(2)边墙、拱腰部分二衬混凝土脱空关键是防水板铺挂时未和初支密贴, 在浇筑混凝土时防水板局部受力下拉或初支表面不平整形成二衬和初支间脱空。
隧道不良地质专项施工方案(完整版)隧道不良地质专项施工方案(完整版)一、前期准备工作1.搜集隧道施工区域的地质资料,包括地质构造、岩石类型、地层分布、地下水情况等。
2.组织专家对隧道穿越地质进行评估,确定不良地质区段。
3.制定施工方案前,现场进行勘察,对地表进行测量,确认地质情况。
二、隧道衬砌设计1.根据不良地质区段的情况,采用适当的衬砌方式,如喷射混凝土衬砌、钢筋混凝土衬砌等。
2.根据地质情况确定衬砌的厚度和材料的选择,确保衬砌的抗冲击和抗裂性能。
三、支护措施设计1.根据不良地质区段的情况,确定支护类型,包括锚杆支护、喷射锚杆支护、钢支撑等。
2.根据地质情况确定支护的间距和深度,保证支护稳定性。
3.加强对支护工程的监测,及时调整支护方案。
四、地下水处理1.对于存在地下水的不良地质区段,采取必要的预防措施,包括抽水、防水排水等。
2.根据地下水情况,选择合适的防水材料,进行隧道壁面的处理,确保隧道的密封性。
五、施工过程管控1.制定施工方案前,根据不良地质区段的情况,进行全面的安全评估,确保施工过程的安全性。
2.加强现场巡检和监测,及时发现不良地质问题,采取相应的处理措施。
六、施工质量控制1.建立健全的施工质量管理体系,对施工过程进行监督和检查。
2.加强与施工单位的沟通,确保施工质量符合要求。
七、环境保护措施1.施工过程中,采取隔离措施,防止对环境产生不良影响。
2.加强对施工废弃物的处理和处置,保持施工环境的整洁。
以上是隧道不良地质专项施工方案的完整版,其中包括了前期准备工作、隧道衬砌设计、支护措施设计、地下水处理、施工过程管控、施工质量控制和环境保护措施。
根据具体的地质情况,可进行相应的调整和补充。
云南楚雄至大姚高速公路土建第2合同段(33.5米)(Yk45+100~k62+800)隧道不良地质施工应急预案云南云岭高速建设集团有限公司楚姚高速公路第二合同段2-1项目经理部二零一七年三月目录一、工程概况 (2)二、编制依据与原则 (4)三、不良地质专项安全施工方案 (5)四、安全施工保证措施 (9)五、应急预案 (13)隧道不良地质施工应急预案1.工程概况1.1隧道基本情况介绍楚雄至大姚高速公路牟定至姚安段中屯1#、2#隧道位于牟定县军屯乡龙打坝村,有省道S317线及乡村公路至隧道进出口附近,交通条件一般。
中屯1#号隧道为分离式长隧道,洞身段约为33m ,出口段约为33m。
左幅隧道:起止点里程桩号为ZK45+090~ZK46+535,全长1445m,出口段位于直线上,ZK45+090~ZK46+535位于R=1170m圆曲线上,s L=210;隧道为上坡,所在路段纵坡坡度均为+2.30%;最大埋深约206m。
右幅隧道:起止点里程桩号为YK45+115~YK46+555,全长1440m,出口段位于直线上,YK45+115~YK46+555位于R=1120m圆曲线上、L=210m,隧道为上坡,所在路段纵坡坡度均为+2.30%;最大s埋深约207m。
中屯2号隧道为分离式长隧道,隧道左右幅线间距进口段约为33m,洞身段约为32m,出口段约为29m。
左幅隧道:起止点里程桩号为ZK46+875~ZK49+420,全长2545m,左幅隧道平面线形进口段位于直线上,洞身段位于R=1500m的圆曲线及直线上,出口段位于R=1700m的圆曲线上,隧道为上坡,纵坡坡度均为+2.30%;最大埋深约251m。
右幅隧道:起止点里程桩号为YK46+905~YK49+405, 全长2500m,右幅隧道平面线形进口段位于直线上,洞身段位于R=1700m的圆曲线及直线上,出口段位于R=1650m的圆曲线上。
隧道为上坡,纵坡坡度均为+2.30%;最大埋深约256m。
隧道不良地质专项施工方案(完整版)本文档旨在为隧道不良地质情况下的专项施工提供详细的方案和操作指南,以确保施工过程的顺利进行和工程质量的保证。
1. 引言1.1 背景隧道工程中,不良地质情况是一个常见且具有挑战性的问题。
不良地质包括但不限于软弱地层、岩层断裂、溶洞等,这些地质条件不仅会对施工过程带来困难,还会对隧道的稳定性和安全性造成威胁。
本文档针对隧道不良地质情况,提出相应的专项施工方案,旨在确保隧道施工的高质量和可靠性。
1.2 目的本专项施工方案的目的是:•分析不良地质的特点和危害;•提出不良地质专项施工的技术措施和管理要求;•确定施工过程中的安全防范措施;•保障隧道施工过程的顺利进行和工程质量的保证。
2. 不良地质特点及危害分析2.1 不良地质特点不良地质特点可能包括:•软弱地层:土壤含水量高、压实度低,容易发生液化、塌陷等现象;•岩层断裂:岩层存在裂缝、破碎带等破裂现象,导致岩体的不稳定性增加;•溶洞:地下水腐蚀岩层形成的空洞,可能导致地质灾害的发生。
2.2 危害分析不良地质情况下施工的主要危害包括:1.施工困难:不良地质条件会增加施工难度和复杂度,例如,软弱地层会导致固结液浆流失,增加地下水的渗流等;2.隧道稳定性降低:岩层断裂和溶洞会导致隧道的稳定性下降,增加隧道的变形和塌方风险;3.工程质量下降:不良地质条件下施工,容易造成结构裂缝、渗漏等问题,影响工程的质量;4.安全事故发生:不良地质条件下施工,存在地质灾害发生的风险,如地震、滑坡等。
3. 不良地质专项施工技术措施3.1 前期调查和评估在实施不良地质专项施工前,应进行充分的前期调查和评估工作,包括但不限于:•地质勘察:详细勘察地质条件、岩土性质、地下水位等信息;•工程地质分析:对不良地质特点进行深入分析,包括软弱地层、岩层断裂、溶洞等;•风险评估:评估不良地质情况对施工的影响及可能带来的风险,制定应对措施。
3.2 施工技术措施根据前期调查和评估结果,制定相应的施工技术措施,包括但不限于:•地质处理:对软弱地层进行加固处理,如注浆、灌浆等;•岩层处理:对断裂带进行支护处理,如锚杆注浆、爆破预处理等;•溶洞处理:对溶洞进行填充或支护处理,如灌缝、注浆、支撑等;•施工工艺优化:根据不良地质情况,调整施工工艺,避免对地质条件过度破坏。
隧道不良地质专项施工方案(完整版)本文旨在介绍隧道不良地质专项施工方案的目的和背景。
本文档旨在概述隧道不良地质专项施工方案的主要内容和步骤。
该方案是为了应对隧道施工过程中可能遇到的不良地质条件而制定的。
在施工方案中,将重点考虑应对以下不良地质条件的措施:岩溶地质、断层地质、强陷性地质、构造复杂地质、泥水地质等。
步骤如下:详细分析隧道所在地区的地质情况,包括地层结构、地质构造、岩性特征等因素。
针对不良地质条件,制定相应的施工方案,包括地质勘探、地质灾害评估等专项工作。
确定隧道施工的安全措施和施工工艺,考虑使用合适的施工设备和材料。
针对不同的不良地质条件,制定相应的技术方案,如加固支护、地质灾害治理等措施。
制定监测和预警方案,及时监测隧道施工过程中的地质变化,预测潜在地质风险。
在施工过程中,严格执行施工方案,进行不良地质条件下的施工控制和应急处置。
完成隧道施工后,进行后期监测和评估,及时修复和加固可能存在的地质问题。
通过以上步骤,本施工方案旨在确保在不良地质条件下的隧道施工安全和质量,提高工程的成功率和可持续性,以保障隧道的安全运营。
本部分将介绍如何识别和评价隧道不良地质情况的方法和标准。
1.不良地质的定义不良地质指的是在隧道工程中遇到的地质问题,如地下水位过高、地下水质量不佳、岩溶地质、地表沉降等。
不良地质会给隧道施工和运营带来一定的风险和挑战。
2.不良地质识别方法2.1 地质勘探地质勘探是识别不良地质的重要手段。
应该进行全面、系统的地质勘探工作,包括地质勘探钻孔、地质雷达探测、地质剖面观测等。
通过获取地下地质数据,可以初步识别出不良地质的可能性。
2.2 工程地质分析在进行地质勘探的基础上,进行工程地质分析。
分析地质构造、岩性、地下水情况、地质灾害等因素,评估其对隧道施工和运营的影响。
可以利用地质信息系统等工具,进行数据分析和模拟,进一步识别不良地质区域。
3.不良地质评价标准3.1 地质参数评价根据地质勘探和分析结果,将不良地质情况进行定量评价。
不良地质隧道处理方案设计学院:土木与交通学院班级:地下建筑13-1班组员: 13091701131309170105130917010213091701130917101指导教师:目录1. 前言 (1)2. 松散性围岩 (1)3. 膨胀性围岩 (1)3.1膨胀土围岩的特性 (2)3.2膨胀土围岩对隧道施工的危害 (2)3.3膨胀土围岩的隧道施工要点 (2)4.流沙地质 (3)5.岩溶地质 (4)5.1溶洞对隧道施工的影响 (4)5.2隧道遇到溶洞的处理措施 (4)6.高地应力硬岩(岩爆)地质 (5)7.煤系地层 (5)7.1瓦斯的性质 (6)7.2瓦斯放出的类型 (6)7.3防止瓦斯事故的措施 (6)8.隧道施工坍方 (7)8.1隧道塌方的原因分析 (7)8.2预防坍塌的措施 (7)8.3坍塌处理方法 (8)1.前言隧道施工中不良地质条件通常是指施工环境周围存在着断层发育、岩体破碎、地质发生异变及含水量与最优含水量的偏差较大等情况。
常见的不良地质有膨胀性围岩、岩爆、塌方等。
不良和特殊地质地段隧道施工的一般原则是:(1)充分利用各种手段和方法,尽可能准确掌握不良地质情况。
(2)根据掌握的不良地质情况,制定相应的施工方案及处理措施。
(3)随着施工揭露地质,并根据施工安全性和支护措施的效果,及时修正设计,保证施工安全和隧道质量。
2.松散性围岩松散地层结构松散,胶结性弱,稳定性差,在施工中极易发生坍塌。
如极度风化破碎已失岩性的松散体;漂卵石地层、砂夹砾石和含有少量粘土的土壤以及无胶结松散的干沙等。
隧道穿过这类地层,应减少对围岩的扰动,必须先超前支护强行增加围岩的整体性,开挖后及时钢支撑锚喷封闭,同时做好控制地下水等措施。
下面简述几种主要施工方法:1、超前支护隧道开挖前,先向围岩内打入钎、管、板等构件,用以预先支护围岩,防止坑道掘进时岩体发生坍塌。
1)超前锚杆或超前小钢管:采用这种方法是爆破前,将超前锚杆或小钢管打入掘进前方稳定的岩层内。
隧道工程不良地质段施工措施(1)松散地层地段施工松散地层的特点是稳定性差,结构松散,若有地下水时施工中极易发生坍塌。
在这类地层施工时,首先对围岩进行超前预加固,施工采用手段:先固后挖,密闭支撑,边挖边封闭的办法。
支护方式主要有超前管棚注双液浆、钢架支撑、超前锚杆等加固岩体。
(2)断层破碎带施工①断层对隧道施工的影响断层的断裂面处,有较大的剪应力和残余应力,断层带的岩体破碎,一般有碎石、角砾岩等,岩体强度低、围岩压力大。
断层对隧道施工的影响程度主要决定于断裂破碎带的宽度及破碎带胶结情况。
1) 隧道通过断层带,极易发生坍塌和涌水,直接影响隧道的稳定,施工时应加强支护,缩短各工序间的距离,尽快衬砌;2) 断层带中,由于充填物处于压缩状态,开挖后潜在应力释放,发生较大膨胀压力使隧道变形;3) 断层面倾向隧道,且倾角大于10°者,对隧道产生偏压,当隧道轴线与断裂线平行或交角甚小,则侧压力更大;4) 在软、硬不同岩层中,断裂面的柔性岩石,往往形成不透水层,而在脆性岩的破碎角砾带,极易储存大量地下水,开挖时常常发生承压、涌水,危害较大。
②施工方法1) 采用台阶法施工,按设计要求及时施作超前支护、初期支护及加强支护,根据围岩监控量测成果及时完成二次砼衬砌和砼仰拱施作,尽快形成闭合。
可采用的支护方式有:注浆锚杆、管棚及小导管注浆、超前支护固结止水、挂网、喷浆、钢架加强支护等。
2) 加强围岩监控量测,及时反馈信息指导施工,科学调整支护参数,合理确定二次砼衬砌时间。
3) 精心施作复合防水板;采用全断面液压钢模衬砌台车、泵送砼灌注砼衬砌,装设钢模挡头板,安设橡胶止水带。
③施工注意事项1) 各施工工序之间距离尽量缩短,并尽快使衬砌全断面闭合,以减少岩层的暴露松动和地压增大。
(2) 开挖有水流出时,凿眼安置套管集中引排,使其不漫流。
3) 开挖面向隧道前进方向钻凿不少于2个超前钻孔,以探明前方地质。
4) 下台阶分部开挖时,先在拱脚增打2~3排锁脚锚杆。
隧道不良地质段安全专项施工方案一、工程概况本隧道通过区表层新黄土具湿陷性,湿陷系数δs=0.016~0.033,为非自重湿陷性场地,湿陷等级为Ⅰ(轻微)。
隧道进口处于第三系粉质黏土中,坚硬~硬塑,下伏侏罗系砂泥岩,土体稳定性差。
隧道通过基岩为砂泥岩,产状平缓,层理及节理较发育,易产生冒顶塌落现象。
本隧道已编制不良地质的应急预案,在施工砂泥岩水平成层地段时首先采取超前地质预报和地质验证工作,与设计不符时及时提交设计和监理单位,共同制定针对性的安全施工方法和措施。
二、不良地质本隧道不良地质现象主要为洞口新(老)黄土地段、洞身砂岩夹泥岩互层地段。
新黄土具有易坍、湿陷等特点,老黄土土质结构较紧密、壁立性好、有一定的自稳能力,局部易坍掉块等特性。
红粘土土质结构紧密、壁立性好、有一定的自稳能力,但节理裂隙发育,具弱膨胀性,硬塑,属Ⅲ级硬土;红粘土层中普遍含有薄膜水,开挖后可转化为自由水,水量不大,但对围岩结构的破坏性很大;施工时要求施工工序紧凑,封闭要及时,否则将会出现喷层开裂,局部剥落掉块等特性。
砂岩夹泥岩互层存在产状平缓,层理发育,所以隧道开挖成型控制难度大,尤其是拱部超欠挖的控制难度最大;围岩变形累计量大,变形持续时间长,容易引起隧道坍塌和衬砌混凝土开裂。
三、劳动力组织单作业面施工作业人员配备下表,以下人员配置是施工现场工作面所需作业人员及必要的现场管理人员的配置。
单作业面施工作业人员配备表注:隧底开挖、初期支护利用上中下台阶施工间隙时间施作,人员不另外增加。
四、材料与机具设备单作业面施工机具设备配备见下表。
表6 单作业面施工机具设备配备表五、隧道不良地质安全施工方法1大跨黄土隧道地段施工1)施工原则大跨黄土隧道地段施工采用三台阶预留核心土法,严格按“超前护、短进尺、强支护、快封闭、勤量测,步步为营,稳步前进”的原则组织施工。
2)施工方法(1)开挖开挖前按设计施作超前支护,黄土隧道施工应采用挖掘机开挖,人工配合风镐修正,严禁放炮,隧道开挖应在保证土体相对稳定的前提下进行,一般应尽量减少工序,缩短工序时间,减少开挖面暴露时间和施工对土体的扰动。
隧洞不良地质的处理方案【摘要】隧洞不良地质是隧道施工中常见的问题,需要采取有效的处理方案来解决。
地质勘察与监测是第一步,通过对地质情况的详细了解,可以制定相应的加固支护措施。
排水系统设计也是至关重要的,可以减少地质变形和灾害风险。
灾害应急预案的编制和科学管理与维护也是必不可少的。
隧洞不良地质处理方案的重要性体现在保障隧道施工和使用安全,持续改进与完善隧洞不良地质处理方案的必要性在于不断提升处理方案的有效性和适用性,为隧道工程的顺利进行提供保障。
通过科学的处理方案和细致的管理,可以有效减少隧道施工过程中出现的地质问题,确保工程的顺利进行。
【关键词】隧洞不良地质、地质勘察、监测、加固支护、排水系统、灾害应急预案、科学管理、维护、重要性、持续改进、完善1. 引言1.1 隧洞不良地质的处理方案隧洞不良地质的处理方案是保隧险全过程管理的重要组成部分,主要包括地质勘察与监测、加固支护措施、排水系统设计、灾害应急预案编制以及科学管理与维护等方面。
隧洞不良地质处理方案的实施有助于提高隧洞施工的安全性和可靠性,保障隧洞工程的稳定运行。
在地质勘察与监测方面,需要对隧洞工程所处地质环境进行全面、深入的调查和评估,及时发现和监测地质灾害隐患,为后续的加固支护、排水系统设计和灾害应急预案制定提供数据支持。
加固支护措施是保障隧洞安全的重要手段,包括岩壁喷射加固、锚杆支护、钢架加固等方法,能够有效提高隧道的承载能力和抗震性能。
排水系统设计是隧道工程中不可忽视的环节,合理设计和建设排水系统可以有效降低隧道水害的风险,确保隧道内部通畅干燥。
灾害应急预案的编制是隧洞管理的重要组成部分,能够在灾害发生时迅速、有序地采取紧急措施,最大限度减少损失。
科学管理与维护是隧洞不良地质处理方案的持续保障,需要建立健全的管理制度和日常维护措施,及时发现和修复隧道存在的问题,确保隧道安全稳定运行。
隧洞不良地质处理方案的重要性不言而喻,只有持续改进和完善这些方案,才能更好地保障隧道工程的安全和可靠性。
高速铁路隧道不良地质专项施工方案概述高速铁路隧道建设是中国交通建设的一个重要部分,对于加快区域经济发展和提高交通运输效率都有着重要的意义。
然而,在实际建设中,不良地质条件(如高地应力、地质构造复杂、地下水丰富等)一直是工程建设中的难点和瓶颈。
为了顺利地完成隧道工程建设,应制定专项的施工方案,解决不良地质带来的工程技术问题,提高施工质量和效率。
不良地质条件及难点在高速铁路隧道的建设过程中,会出现一系列的不良地质条件,包括但不限于:•高地应力:当隧道进入石质地层时,由于石质较为坚硬,需要进行爆破作业。
由于地下应力集中,可能导致爆破后的石块无法顺利排出,从而影响隧道的施工进度。
•地质构造复杂:隧道工程在穿越山体和地质构造时,可能会遇到一些地质构造复杂的地段,如断层、褶皱等。
这些地质构造对施工时隧道变形和稳定性的影响较大,需要采取相应的措施进行处理。
•地下水丰富:部分地区地下水资源丰富,隧道建设中需要进行排水作业。
如果不及时控制排水量、保障地下水位下降的稳定性,可能会导致隧道内部水压变化影响隧道开挖进度。
同时,由于泉水较多,对于施工人员的生活环境也有较高的要求。
针对以上不良地质条件,我们需要打破传统施工方式,根据不同地质条件制定专项施工方案,以便减少危害和确保工程建设的安全和效益。
不同地质条件的专项方案高地应力处理方案控制爆破粒度为了控制渣土的粒度,对于较坚硬的石块,我们需要增加爆破孔数,缩短爆破距离,控制爆破方向,减少对周边材料的损伤,并进行合理的爆破参数配置。
加固措施采用钢支护结合融浆注浆,制定加固方案;使用锚杆及预支条等措施,抵抗墙体层出现的拉力、剪力、扭力和弯曲力,增强隧道抗震、抗滑和刚度等性能。
地质构造复杂处理方案手段组合地质构造复杂处理时,应结合隧道铺装的工艺要求和实际情况,采取动静结合的方法,决定控制和预处理的深度,采用中央隔离带、中央收敛带等隔离措施;同时,应采用同步开挖、分期进度、分层凿岩等手段组合。
高速铁路隧道不良地质专项施工方案
1. 背景和目的
高速铁路隧道建设中,不良地质条件往往是一个重要的难点。
为了保障隧道的安全完成,需要制定专项施工方案。
本文旨在探讨高速铁路隧道不良地质条件下的专项施工方案,以期为相关工程的施工提供有效参考。
2. 不良地质条件的类型分析
高速铁路隧道建设中,遇到的不良地质条件主要包括以下几个方面:
1.岩体质量差。
这种情况下,岩体内部往往存在着一
些质量较差的岩块、岩脚等,可能会对隧道的开挖带来很大的阻力。
2.地表水、地下水。
这种情况下,需要对水位进行控
制,以保证隧道开挖过程中的施工安全。
3.微震、地震。
这种情况下,需要采取防震对策,保
障施工安全。
4.斜层、断层。
这种情况下,需要对地质情况进行详
细调查,制定合理的施工方案。
3. 专项施工方案的制定
根据上述不良地质条件的类型分析,我们可以有针对性地制定专项施工方案,以保障隧道施工的顺利进行。
1.岩体质量差的处理
(1)对岩体进行性质测定。
通过岩体的性质测定,了解岩体脆性、弹性等性质,从而采取针对性的措施。
(2)在订立隧道掘进的措施时,综合进入隧道的岩石状况、断面形状和车载设备,通过调整控制剂的量,增加喷浆量来加强岩体、削弱开挖工程对岩体的影响。
(3)采用机械爆破技术。
在岩体质量差的情况下,常规的
开挖方法难以克服岩石的阻力,此时可以采用机械爆破技术,通过爆破来改变岩体结构,从而使开挖更顺利。
2.地表水、地下水处理
(1)制定合理的排水方案。
对地质情况进行详细调查,制
定合理的排水方案,包括开挖隧道前的预排水和在隧道开挖过程中的措施。
(2)实施隔水层建设。
在地下水渗透性较强的区域,可以
进行隔水层的建设,限制地下水对隧道开挖的影响,以保障施工的安全进行。
3.微震、地震处理
(1)依据隧道安全标准规定,制定地霜及微震预警系统,
进行实时监测。
当发生问题时,能够做出相应的应对措施。
(2)在施工过程中,使用隔震垫材料,降低空间震动的传递,保证相关设备顺利运行,同时对施工人员的健康产生较低的影响。
4.斜层、断层处理
(1)进行精细勘探。
通过钻孔勘探等方法,对地形进行详
细勘探,包括地形、土层厚度和稳定性等,从而制定合理的施工方案。
(2)采用钻孔、补砂、长冻等措施。
在斜层、断层等地质
条件较差的区域,采用钻孔、补砂、长冻等措施,降低地质灾害风险,并保障隧道的安全施工。
4. 结论
高速铁路隧道建设中,不良地质条件往往是一个难点。
需要制定专项施工方案,针对不同的地质情况提出解决方法。
本文提出了岩体质量差、地表水、地下水、微震、地震、斜层、断层等不良地质条件的专项施工方案,以期为相关工程的施工提供有效参考。
