地上墙.柱梁板模板技术交底
- 格式:doc
- 大小:340.56 KB
- 文档页数:11
4.4.2 剪力墙外墙层间接茬在楼层层间接茬部位模板下延 200mm,利用下层施工时的螺栓眼进行加固,模板根部粘贴海绵条。
4.4.3 剪力墙与现浇板接茬部位,剪力墙在配模时适当缩减高度 1.5cm 作为清扫孔,根部沿墙方向背长木方,并与模板钉牢。
4.4.4 竖向拼缝平整度保证措施竖向缝采取两模板+粘贴海绵胶条顶拼,墙板拼缝外侧设置8cm宽方木钉紧木胶板,模板内侧沿拼缝两侧采用砼顶模撑顶紧模板。
4.4.5 阴阳角部位墙体模板所有墙体模板都可分为墙体阳角、阴角、端部这三种部位的模板设计。
在阳角,及端部的模板设计中,模板的设计长度增加-一个方木的高度+胶合板的厚度,可以有效的控制模板的漏浆;并且在模板拆除时,主要撬外侧模板,模板可能有损伤,但不会对结构边角造成损坏;且模板边角损坏也不会影响模板的使用和加固,可以有效的提高模板的周转次数。
模板拼缝处方木背楞的支撑方向和位置,一定要与模板受力变形的方向一致,如下图所示。
墙体阳角模板墙体阴角模板墙体端部模板墙体阴角模板实景图4.4.6 L形墙体模板L形墙体模板的设计为墙体阳角、阴角、端部模板设计的组合;当L形墙一端的长度≤900mm时,可采用L形短肢剪力墙加固的方式,在短肢墙内设置一根对来螺杆,可有效的控制墙体截面和角部漏浆的现象。
如下图所示:当墙体长度>900mm时,易采用附加螺杆拉结的方式进行加固。
如下图所示:L形短肢墙模板加固平面示意图 L形模板加固平面示意图4.4.7 T形墙体模板T形墙体模板的设计为墙体阴角、端部模板设计的组合;当T形墙的加固主要采用附加螺杆拉结的方式进行加固。
如下图所示:当T形墙一-端的长度≤900mm时,也可采用L形短肢剪力墙加固的方式,在短肢墙内设置一~根对来螺杆,可有效的控制墙体截面和角部漏浆的现象。
T形墙体模板加固设计4.4.8 一字形墙体模板一字形墙体模板的设计为端部模板设计的组合;加固主要采用附加螺杆拉结的方式进行;一字型墙体模板加固设计4.4.9 墙顶部防止变形不顺直模板设计为防止墙体顶部的模板变形,造成墙体顶部不顺直,特别是影响外墙的模板接茬处理,在墙体顶部增设一根40x90mm水平方木,并与模板钉设牢固。
墙、柱、梁、板模板技术交底1. 背景介绍在建筑施工中,模板工程是一个非常重要的环节,它的质量关系到整个建筑物的稳定性、美观度等方面。
在墙、柱、梁、板模板工程中,技术交底是非常重要的一步,它能够将设计图纸转化为实际施工标准,使得整个施工过程顺利进行。
2. 墙模板技术交底2.1 墙体整体结构分析墙体一般由墙砖、保温层、水泥砂浆、砌筑胶等构成。
墙模板的主要作用是为浇筑混凝土提供模板支撑、形成混凝土结构。
在墙模板工程中,应该考虑到墙体的纵、横向、竖向跨越墙体的水平、垂直线等多方面的因素。
【技术交底要求】:1.根据设计图纸分析墙体的整体结构,确定墙模板的位置、面积等。
2.根据实际情况,及时调整模板位置,以确保墙体砌筑质量。
3.墙砖、保温层、水泥砂浆、砌筑胶等要求按照工艺流程进行施工。
2.2 墙面平整度控制墙面的平整度是墙模板工程中需要特别关注的问题,它的好坏直接影响到墙体的美观度和建筑物的整体结构性能。
一般情况下,建筑设计要求墙面平整度控制在一定范围内。
【技术交底要求】:1.根据设计图纸要求,控制墙面的平整度。
2.选择适合的模板材料,确保其表面平整度符合施工要求。
3.在砌筑和浇筑混凝土之前,检查模板表面平整度是否达到要求。
3. 柱模板技术交底3.1 柱的结构分析柱是建筑物的承重部分之一,它的支撑能力直接影响到建筑物的整体结构性能。
柱底通常设置在建筑物基础上,柱顶连接着梁的支座,柱体需要具有一定的横向和竖向承受能力。
【技术交底要求】:1.柱的结构形式和尺寸要符合设计要求。
2.根据实际情况选择合适的模板材料,确保其抗扭性能良好。
3.根据设计要求进行水平和垂直度检查。
3.2 柱的外表面平整度控制柱的外观效果直接影响到建筑物的整体美观度。
因此,柱模板工程中,要求对柱的表面平整度进行控制。
【技术交底要求】:1.梁的底墩设置要符合设计要求。
2.使用合适的模板材料,确保其表面平整度符合技术标准。
3.检查柱表面平整度是否符合设计要求。
交底容:一、施工准备:1.1材料准备:一级盘条(HPB235):6、8、三级钢筋(HRB400):8、10、12、14、16、18、20、22、25、焊条:E43、E50型焊条;砂浆垫块、塑料垫块、20#火烧丝、套筒。
按施工平面图中指定的位置,将加工好的钢筋分规格、使用部位、编号、分别加垫木堆放,应有标示牌。
1.2 主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
二、施工作业条件:2.1 钢筋绑扎前,要求检查有无锈蚀,除锈之后再运至绑扎施工作业面。
2.2 熟悉图纸,检查已加工好的钢筋规格、形状、数量是否正确。
2.3 钢筋绑扎人员必须熟悉结构施工图和配筋图,明确各部位做法。
绑扎钢筋的火烧丝应按所绑扎的钢筋直径来切割火烧丝,并理顺整齐;要求当钢筋绑扎完后钢筋骨架的火烧丝不得余留超过30mm。
2.4清扫与弹线:清扫绑扎的地点,弹出构件中线、边线(或控制线),在楼层上弹出洞口线,并在模板上弹出板的每根钢筋的位置线。
2.5 支撑体系及模板验收合格。
2.6 地下室柱子、梁、板、墙体等钢筋绑扎分十个流水段进行。

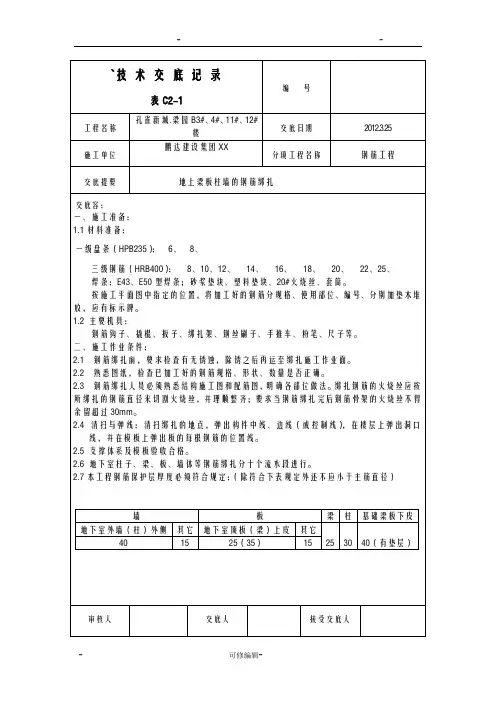

2.7本工程钢筋保护层厚度必须符合规定:(除符合下表规定外还不应小于主筋直径)墙板梁柱基础梁板下皮地下室外墙(柱)外侧其它地下室顶板(梁)上皮其它25 30 40(有垫层)40 15 25(35)151、本表由施工单位填写,交底单位与接受交底单位各存一份。
交底提要地上梁板柱墙的钢筋绑扎交底容:5、板上开洞除图中已注明底,均按下述原则处理:1)、边长或直径≤300时钢筋绕过洞口不得截断。
2)、边长或直径>300但不超过1000时,钢筋遇洞可以截断,并按下图附加钢筋(短跨方向底钢筋位于板底下排,长跨方向的箍筋位于板底上排:3)、当洞口切断板上铁时,板面尚应每边加筋不小于被切断板上铁面积的一半且不小于2 12,长度同原上铁,洞口未切断板上铁时,应不加。
6、当现浇板上砌隔墙时,除注明者外,应在板底对应隔墙的位置附加钢筋:1)、当板跨L≤1500mm时,附加214下铁。
一、施工准备1、作业条件1、模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。
验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)。
模板的数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
2、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷脱模剂,分规格码放,并有防雨,防潮、防砸措施。
3、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚已预埋好且可以使用。
4、柱子钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续。
1、材料要求漆面胶合板(厚度为15mm)、木方(100×100mm、50×100mm)、穿墙螺栓(地下室外墙及人防墙一次性使用,内墙、梁下套管周转使用)、架子管Φ48×3.5钢管、各种规格的钉子等。
2、施工机具1、手提电锯、平刨、压刨、打眼电钻,线坠,靠尺板,方尺,铁水平,翘棍、斧子、扳手、钳子、小白线、脱模剂、吸尘器等。
2、支撑体系:柱箍,钢管支柱,钢管脚手架或碗扣脚手架等。

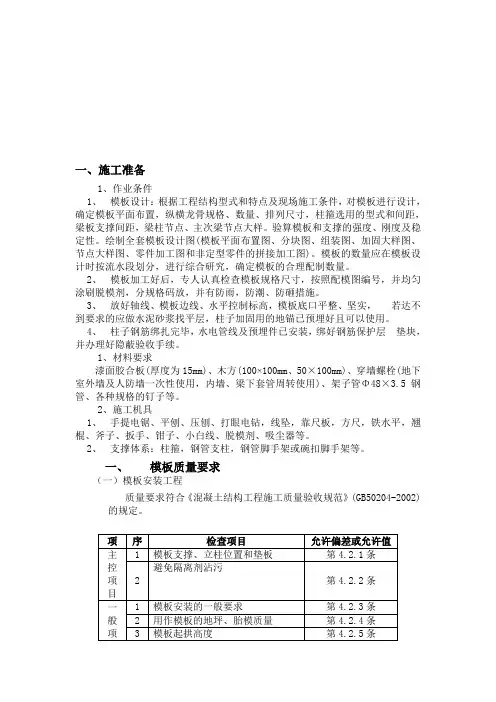

一、模板质量要求(一)模板安装工程质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
质量要求符合《混凝±结构工程施工质量验收规范》(GB50204-2002)的规定。

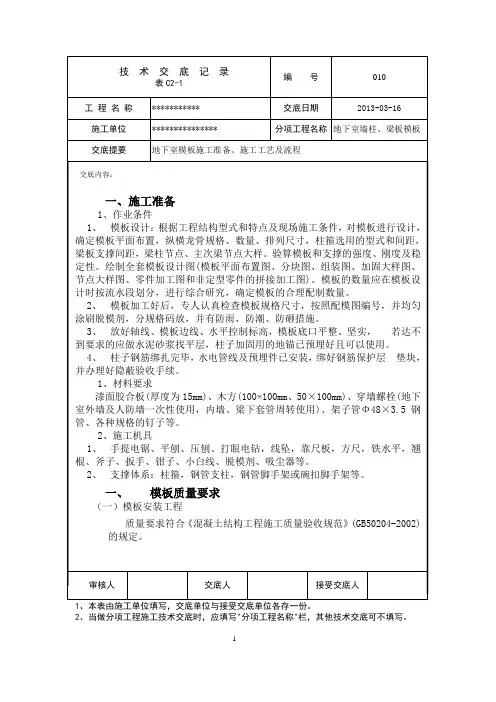

二、工艺流程(一)柱子模板安装弹柱子模板控制线→结构面设定位顶模筋→安侧模→安装柱模箍→校正→按侧向支撑→验收(二)墙模板安装弹墙模板控制线→结构面设定位顶模筋→安侧模→安装墙模穿墙螺栓→校正→安侧向支撑→验收(二)梁模板安装弹出梁模板轴线→搭设梁模支撑→安装梁底模板→安装梁侧模板→安装侧向支撑→校核截面尺寸并加固→验收(三)顶板模板安装弹线→调整标高→安装板底模→绑板下铁钢筋→穿电气预埋管线→绑板上铁钢筋→安装侧模→验收三、操作工艺(一)柱子模板安装1、模板组片完毕后,按照模板设计图纸的要求留设清扫口,检查模板的对角线,平整度和外形尺寸。
框架结构柱、梁、板模板安装技术交底一、施工预备:1.材料与主要机具:(1)框架梁、柱及地下室外墙模板采纳木模板;核心筒剪力墙体中的电梯井采纳钢模板,其余采纳木模板(2)角模:阴阳角模。
(3)连接件:对拉螺栓、钩头螺栓、紧固螺栓等、电梯井模板底座。
(4)支承件:柱箍、钢管支柱、钢斜撑。
(5)钢模板及配件应严格检查,不合格的不得使用。
经修理后的模板也应符合质量标准的要求。
(6)锯、扳手、打眼电钻、线坠、、撬棍等。
2.作业条件:(1)。
模板制作:依据工程构造型式和特点及现场施工条件,对模板进展设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式,连接节点大样。
验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图。
模板数量应在模板设计时按流水段划分,进展综合讨论,确定模板的合理配制数量。
(2)模板拼装后进展编号,并涂刷脱模剂,分规格堆放;放好轴线、模板边线、水平标高掌握线,检查并校正,柱子用的地锚已预埋好;柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装;钢筋爱护层垫块已绑好,并办完隐检手续。
(3)满堂红脚手架(立杆间距1m、横杆间距2m)已搭设完毕。
二、操作工艺:1.装置柱模板:(1)工艺流程:弹柱位置安装柱模板安柱箍安装支撑办预检(2)弹出柱的边线及掌握线。
根据柱边线,在柱四边离地10cm处的主筋上焊接十字模板顶撑筋。
(3)模板装置前,将根部杂物清理洁净。
(4)安装柱模板:通排柱,先装两端柱,经校正、固定、拉通线校正各柱。
柱模板采纳木模,墙包柱的模板制作成三面一体的模板,就位后先用铅丝与主筋绑扎临时固定,用钢管做背楞(间距500)、穿墙螺栓把两侧模板连接坚固。
(5)安装柱模板支撑,把支撑与脚手架连接起来,使模板坚固稳定。
(6)模板制做高度为梁底标高加3cm。
(6)。
管理柱模预检。
2.装置剪力墙模板:(1)。
工艺流程:弹线安门洞口模板安一侧模板安另一侧模板调解固定办预检(2)清扫墙内杂物,(3)按位置线安装门洞模板。
一、工程名称:[工程名称]二、施工单位:[施工单位名称]三、建设单位:[建设单位名称]四、交底时间:[交底时间]五、交底内容:一、模板工程概述1. 梁板柱模板工程是混凝土结构施工中的重要环节,其质量直接影响到混凝土结构的整体质量和安全。
2. 本工程采用[模板材料类型],具体要求如下:- 木模板:木材等级、含水率等;- 钢模板:钢材等级、表面处理等;- 钢木模板:木材等级、钢材等级等。
二、安全技术措施1. 人员要求- 施工人员必须经过专业培训,持证上岗;- 严禁酒后、疲劳作业;- 作业人员应了解本工程的安全技术要求,严格遵守操作规程。
2. 施工现场安全- 施工现场应设置明显的安全警示标志;- 临时用电设施必须符合规范要求,并定期检查;- 施工现场应设置消防设施,并定期检查;- 严禁在施工现场吸烟、使用明火。
3. 模板安装与拆除- 模板安装前,应对模板进行检查,确保其符合设计要求;- 模板安装时,应按照施工方案进行,确保模板的稳定性;- 模板拆除时,应按照施工方案进行,严禁在同一垂直面上下操作;- 拆除模板时,应先拆除模板的支撑系统,再拆除模板本身。
4. 高处作业安全- 高处作业人员必须佩戴安全带,并系好安全带;- 高处作业时,应设置安全防护设施,如防护栏杆、安全网等;- 高处作业时,应避免上下交叉作业。
5. 机械设备安全- 机械设备应定期检查、维护,确保其正常运行;- 机械设备操作人员必须经过专业培训,持证上岗;- 机械设备操作时,应遵守操作规程,确保安全。
6. 防火、防爆、防中毒- 施工现场应设置消防设施,并定期检查;- 施工现场应设置防爆设施,防止爆炸事故发生;- 施工现场应设置防中毒设施,防止中毒事故发生。
三、注意事项1. 施工过程中,如发现安全隐患,应立即停止作业,并及时报告相关部门;2. 施工过程中,应加强安全巡查,及时发现并消除安全隐患;3. 施工过程中,应做好施工记录,为工程验收提供依据。
技术交底、施工方案、作业指导、验收程序及安全文明施工一、模配配制、加工原则1、项目工程模板配置地下室、标准层全部采用散拼木模板。
2、模板作业班组依据图纸设计尺寸做出模板配置方案,项目部审核。
3、配置剪力墙柱模板,开孔必须开成450*450标准孔。
梁模配置采用梁帮包梁底。
4、框架柱模板开孔采用从边250mm开始间距450mm。
5、墙柱模板采用15mm厚多层板,梁板模板采用15mm厚双层镜面板。
墙柱、梁模板配置高度为结构板下。
6、1#、2#、3#墙柱模板配置一个单元,顶板模板配置四层模板。
写字楼墙柱模板配置一层,顶板模板配置四层模板。
车库模板满配。
中间用对拉丝杆拉通一道。

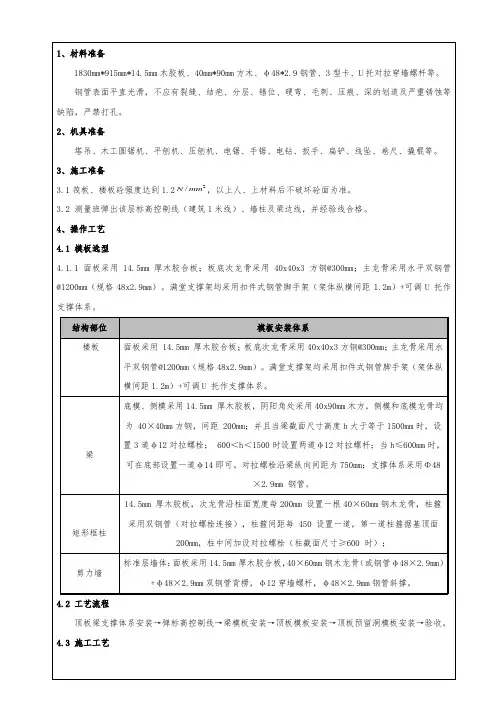

二、基础模板配置、支设交底1、外圈基础梁高1米,次龙骨采用50*70方木间距25cm、主龙骨采用48*3两根钢管间距50cm、基础梁内侧焊接30cm长穿墙螺杆加固。
2、内侧基础梁高55cm,下口加固采用通常螺杆焊接卡子定位筋水平间距800-1000mm,上口加固采用满堂钢管平架与主龙骨连接加固,水平间距1500mm.三、框柱模板支设交底1、工艺流程:制配模板一弹柱位置线一抹找平层一安装柱模板一调正模板并固定一安柱箍一安拉杆及支撑一办预检。
(1)满堂架支撑立杆间距1000mm,扫地杆距楼面300mm垮垮连通,非标准层水平杆距地面2000mm一道,4000mm—道。
柱模采用15厚多层板加工制作,每根柱子配置成四块模板(大块大于小块3cm),封口做成企口,采用50*70竖向通长方木做次龙骨间距300mm,钢管做主龙骨间距500mm,柱中采用通常螺杆间距500加固。
(2)按标高抹好水泥砂浆找平层,保证柱轴线边线与标高的准确,在柱四边离地5〜8cm处的主筋上焊接定位筋,从四面顶住模板以防止位移。
(3)安装柱模板:通排柱,先装两端柱,经校正、固定,拉通线校正中间各柱。
模板按柱子大小一面一片,企口缝。
(4)安装柱模的斜撑。
柱箍与满堂架连接上中下三道,柱顶四面搭斜撑固定,防止柱子移位。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
表C2-1编 号 010 工 程 名 称 *********** 交底日期2013-03-16施工单位 ***************分项工程名称 地下室墙柱、梁板模板交底提要地下室模板施工准备、施工工艺及流程交底内容:审核人交底人接受交底人2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
角线,平整度和外形尺寸。
2、 柱模板吊装完毕后,先安装上下两个柱箍,并用脚手管和架子临时固定。
3、 逐步安装其余的柱箍,校正柱模板的轴线位移、垂直偏差、截面、对角线。
并做支撑。
4、 按照上述方法安装一定流水段柱子模板后,全面检查安装质量,注意在纵横两个方向上都挂通线检查,并作好群体的水平拉(支)杆及剪力支杆的固定。
5、 柱采用15mm 覆膜多层板,用50×100mm 木方作竖向背楞,间距<200mm ,先安装两端柱,经校正、固定,拉通线校正中间各柱。
防止柱截面不准,混凝土保护层过大或过小,支模前弹好位置线,校正钢筋位置,采取地锚木方定位措施。
模板底部留清扫口。
6、 柱箍安装:柱箍设计采用双道Φ48×3.5钢管,M16螺栓连接第一道柱箍距地≤300mm ,第一道至第六道间距≤400,之后每≤600mm 隔设一道。
对拉螺栓间距不大于250mm 。
底口用地锚锁牢,防止模板移位。
7、 安装柱模拉杆,柱模每边设6根拉杆分上中下三道校正柱模,拉杆与地面夹角为45°,拉杆方向对称,力度均匀,防止扭曲。
8、 校正完毕模板内部清理干净,封闭清扫口,进行预检。
