连续梁合拢段施工注意事项

  • 格式:doc
  • 大小:47.50 KB
  • 文档页数:15

下载文档原格式

  / 16
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

朱家尖羊峙大桥悬臂现浇连续梁合拢段施工方案

监理工程师审查意见

四川中成煤炭建设(集团)有限责任公司羊峙大桥工程项目部:

你部于2013年6月29日上报的《羊峙大桥合拢段施工方案》已收悉,经审查,该方案基本可行,可以按方案操作。

一、该方案存在的问题:、、、、、、、

二、监理办对该方案实施工程中的建议:

1、连续梁主要施工顺序(先边跨后中跨):

边跨现浇段及最后一个悬浇段施工完成→安装临时锁定支撑及

钢筋、预应力管道;浇筑边跨合拢段及张拉→拆除边跨临时锁定支撑(第一次体系转换)→中跨合拢临时锁定,浇筑中跨合拢砼→中跨合拢段张拉→拆除中跨合拢临时锁定支撑、纵向管道压浆、剩余竖向、纵向张拉及压浆→成桥清理。

2、具体详细顺序如下:

1)边跨现浇段、最后一个悬浇段已完;

2)合拢施工前应进行中线、高程检查,如发现偏差可采取纠正措施;3)合拢施工前应连续观测当地气温和梁长受温度影响的偏移值进行观测,根据观测值进行合龙施工计算,确定准确合龙温度、砼灌注时间合龙程序。(一般在连续3天观测后,选择在凌晨温度最低时刻、温度开始缓慢回升、开始浇筑边跨合拢段砼);

4)安装边跨合拢段吊架(或利用挂篮);

5)安装边跨合拢段钢筋及预应力管道;

6)安装边跨时,合拢口两侧悬臂端予以临时刚性连接(刚性支撑+临时预应力索),型钢支撑抵抗已成型梁段因升温膨胀产生的压应力,临时预应力索抵抗已成型梁段因降温产生的拉应力,做到“又拉又撑”;刚性支撑锁定后,应尽快张拉临时预应力索(锚下控制张拉力,按设计规定),形成支-拉锁定结构,施加预压重、再浇筑混凝土,灌注砼过程,逐步卸载灌注端的重量。

7)合拢口临时锁定后,应立即将合拢口一侧(即边跨现浇段梁端)的支座约束解除。使得梁的一侧能够在临时锁定装置连接下沿活动支座自由伸缩。(这一点很重要)

8)在边跨合拢段砼强度达到设计100%,张拉边跨合拢段第一批预应力束;其中利用作为临时锁定的4束,应在临时张拉力的基础上补充张拉至100%控制应力。其余是一次性张拉到位。

9)解除边跨合拢口临时锁定刚性支撑(合拢口临时锁定劲性骨架需在纵向预应力筋张拉后灌浆前拆除);同时可拆除边跨现浇支架、模板、多余不用的挂篮;合拢段预应力孔道内压浆。

12)中跨合拢:

13、安装中跨合拢段吊架及模板;钢筋绑扎,预应力管道安装;在合拢口两端设置平衡配重,分三种情况:

a:如果一个T构两端力矩平衡,则可按照合拢口重量的一半,在合拢口两侧压重。灌注砼过程,逐步卸载灌注端的重量。

b:如果因挂篮拆除、或者T构两端挂篮前移距离不一致等造成的不平衡力矩,需要在力矩小的一端进行平衡配重,具体配重量需要根据

堆载的位置力臂长度计算得来。

c:合拢口边跨现浇段与最后一个悬浇段测量高程超限,高程相对偏差大于规范规定值时,需要采取压重纠正措施。可采取施加压重对标高偏高的一端进行压重纠正(纠偏措施的压重必须在合拢段预应力张拉完毕才能解除)。

14)安装中跨合拢刚性支撑,中跨合拢锁定(刚性支撑临和时预应力索);

15)浇注中跨合拢段混凝土,灌注砼过程,逐步卸载灌注端的重量;16)中跨合拢段砼强度达到设计95%和弹模100%后张拉中跨合拢段预应力索,临时预应力索补充张拉至100%控制应力。

17)拆除中跨合拢段临时锁定刚性支撑,进行纵向合拢束管道压浆,再对剩余的竖向、横向预应力筋进行张拉,在48小时内压浆完毕。拆除挂篮及其他料具,采用无收缩砼立模对剩余梁段段锚槽进行封锚;对施工阶段预留的工作吊杆孔洞进行封闭。清理桥面,连续梁成桥结束。

二、连续梁合拢段施工注意事项

1)合龙段混凝土:本桥合拢段使用水灰比小的混凝土,为减少混凝土的收缩变形掺加了混凝土膨胀剂,在保证混凝土设计强度的前提下,要求早强。施工时加强施工管理,加强振捣,混凝土浇筑完应及时加强养护,防发生裂纹;

2)在边跨合拢段未张拉前,严禁松动边跨现浇段支架和合拢吊架;3)合拢后应尽快拆除墩梁固结临时装置,按设计规定的程序完成体

系转换和支座反力调整。

三、安全注意事项

1、合拢段施工过程中,施工操作人员必须穿救生衣,佩戴安全带。

2、现场施工管理人员应了解施工工艺、施工方法和操作要点,负责人应对全体人员进行安全教育,做好可能出现的安全隐患和应采取的预防处理措施。

3、施工平台四周必须安装防护栏挂设安全网,栏杆高度1.2米,面上适当位置铺脚手板,空余地方须挂设安全网。

4、主桥合拢无论在浇筑阶段、挂篮移动或拆除阶段,悬臂支架下部必须设置防护网,严防施工过程中的杂物坠落,确保通航孔过往船只的通航安全。

5、加强重要节点和关键环节的安全管控,严防施工安全事故的发生,保证施工安全。

广东虎门技术咨询有限公司

舟山朱家尖羊峙大桥工程监理办

连续梁合拢段施工注意事项

施工程序

1、施工程序:边跨合拢→边跨底板预应力张拉→现浇段支架的拆除

(挂蓝拆除)→中跨一个挂篮拆除→中跨合拢→中跨底板预应力张拉→挂蓝拆除→临时固结的解除

2、结构体系的转换

边跨合拢前梁体结构处于双悬臂状态;边中跨合拢后25#、26#墩梁临时固结解除前,梁体结构转换为四次超静定结构(即形成π型刚构);临时墩梁固结解除后梁体结构转换为连续梁受力状态。

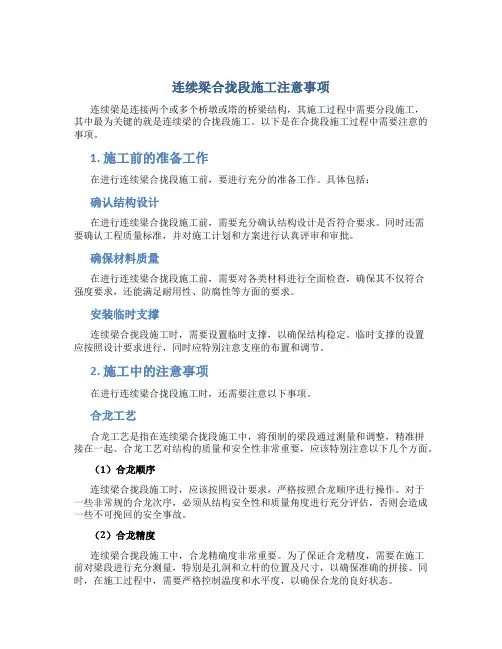

连续梁合拢段施工注意事项

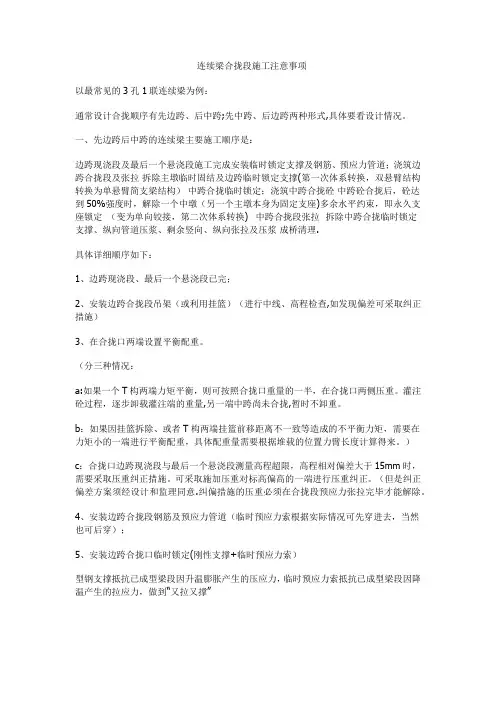

以最常见的3孔1联连续梁为例:

通常设计合拢顺序有先边跨、后中跨;先中跨、后边跨两种形式,具体要看设计情况。

一、先边跨后中跨的连续梁主要施工顺序是:

边跨现浇段及最后一个悬浇段施工完成安装临时锁定支撑及钢筋、预应力管道;浇筑边跨合拢段及张拉拆除主墩临时固结及边跨临时锁定支撑(第一次体系转换,双悬臂结构转换为单悬臂简支梁结构)中跨合拢临时锁定;浇筑中跨合拢砼中跨砼合拢后,砼达到50%强度时,解除一个中墩(另一个主墩本身为固定支座)多余水平约束,即永久支座锁定(变为单向铰接,第二次体系转换)中跨合拢段张拉拆除中跨合拢临时锁定支撑、纵向管道压浆、剩余竖向、纵向张拉及压浆成桥清理。具体详细顺序如下:

1、边跨现浇段、最后一个悬浇段已完;

2、安装边跨合拢段吊架(或利用挂篮)(进行中线、高程检查,如发
