承台木模板施工补充方案

  • 格式:doc
  • 大小:588.00 KB
  • 文档页数:6

下载文档原格式

  / 3
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

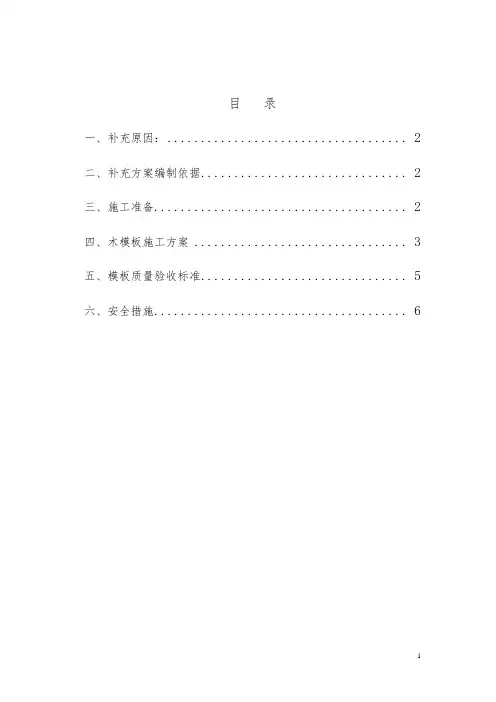

目录

一、补充原因: (2)

二、补充方案编制依据 (2)

三、施工准备 (2)

四、木模板施工方案 (3)

五、模板质量验收标准 (5)

六、安全措施 (6)

一、补充原因:

由于施工队伍更换,导致现场施工机具发生变化,原施工方案中承台四周采用钢模板支护,已不符合现场实际情况。根据目前施工队伍进场施工设备及机具情况,承台支护将采用木模板,特作此方案对原原承台方案与现场不符之处做以补充。

二、补充方案编制依据

1. 《公路工程技术标准》(JTG B01-2003)

2.《公路桥涵地基与基础设计规范》(JTG D63-2007)

3.《公路桥涵施工技术规范》

4. 依据本工程施工图纸资料,本场地地层构成情况

5.我单位积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。

三、施工准备

1.施工所需材料已进场并检验合格:木方、锤子、铁钉、钢管、扣件、扳手等;

2.进行模板试拼装是否符合规范要求。

3.平整施工场地,测量模板控制点高程,做好模板施工放样工作。

四、木模板施工方案

1.施工流程

承台模板施工工艺及质量控制流程图见下图。

2.施工方案

(1)模板加固方案

木模板采用1.22×2.44m木胶板,后钉固15×15 cm方木及直径800mm的钢管进行支撑及加固,布设形式为横向通长,纵向间距为50cm。设置拉筋加强模板受力防止混凝土浇筑时模板变形。拉筋与承台主筋焊接,穿过模板通过直径800mm的钢管进行锚固,拉筋应保证
