工程测量第三版复习题答案工程测量是土木工程中至关重要的一环,它涉及到测量技术和方法的应用,以确保工程项目的准确性和可靠性。
为了更好地理解和掌握工程测量的知识,许多学生会购买教材并进行复习。
本文将针对《工程测量第三版》的复习题进行解答,帮助读者更好地巩固知识。
第一章:测量概论1. 测量的定义:测量是指通过一定的方法和手段,对物理量进行定量的比较和判断的过程。
2. 测量的基本要素:测量的基本要素包括被测量的对象、测量的目的、测量的方法和测量的结果。
3. 测量的分类:测量可以分为直接测量和间接测量。
直接测量是指通过测量仪器直接读数得到的测量结果,而间接测量是通过测量仪器的读数和一定的计算公式得到的测量结果。
第二章:测量误差1. 测量误差的定义:测量误差是指测量结果与被测量真值之间的差异。
2. 测量误差的分类:测量误差可以分为系统误差和随机误差。
系统误差是由于测量仪器或测量方法本身的不准确性引起的误差,而随机误差是由于测量过程中的偶然因素引起的误差。
3. 测量误差的控制方法:为了减小测量误差,可以采取以下措施:提高测量仪器的精度、增加测量次数并取平均值、进行数据处理等。
第三章:水准测量1. 水准测量的原理:水准测量是利用水平线的性质进行测量的方法。
在水准测量中,通过观测水平线上的测站点的高程差,可以确定地面上各点的高程。
2. 水准测量的仪器:水准测量常用的仪器包括水准仪、水准尺等。
3. 水准测量的方法:水准测量可以分为直接水准测量和间接水准测量。
直接水准测量是通过观测水准尺的读数得到高程差,而间接水准测量是通过观测水准仪的读数和一定的计算公式得到高程差。
第四章:角度测量1. 角度测量的原理:角度测量是利用角度的性质进行测量的方法。
在角度测量中,通过观测测站点之间的角度,可以确定地面上各点的位置关系。
2. 角度测量的仪器:角度测量常用的仪器包括经纬仪、全站仪等。
3. 角度测量的方法:角度测量可以分为直接角度测量和间接角度测量。
1.精密工程测量定义:它是研究各种工程建设中测量理论和方法的学科。
主要研究精密工程测量里的理论和方法。
突出其高精度与可靠性,代表了工程测量的最新发展和先进技术。
精密工程测量的精度一般为1-2mm 甚至压毫米级,相对精度高于10的-6次方。
2.精密工程测量的特点。
1)主要体现在精度高,一般为1-2mm甚至压毫米级,相对精度高于10的-6次方。
2)服务对象规模大,结构复杂,构件多,测量困难多,难度大。
3)应用最新的仪器设备,而且仪器性能好,稳定性强,自动化程度高,有时还能遥控作业或自动跟踪测量。
4)精密工程测量服务领域宽,应用范围广。
3.精密工程测量的工作任务1)建立精密工程测量控制网2)根据工程测量的特点和精度要求,选用最合适的仪器和先进的测量方法3)计量仪器的使用4)防止强磁场,强电子场和大气折光的影响,防止各种外界因素的干扰,确保测量精度。
4.确定精密工程测量的精度1)确保工程建设的需要和安全运营,并结合目前先进的仪器技术能够实现的程度来用各种模拟计算和综合技术确定精度。
2)确保工程建设的质量要求3)借助同类工程的执行结果5.精密工程测量的发展方向1)新理论,新方法的研究2)减少环境等外界因素影响的研究3)现代测绘信息处理方法的研究4)专用精密测量仪器的研究6.精密工程控制网的特点1)控制网的大小,形状,点位分布与工程的大小形状相适应,边长不要求相等或近似,而根据工程需要进行设计,点位不设需要考虑工程施工放样和监测的方便。
2)投影面的选择需要满足控制点坐标反算的两点之间长度与实地两点间长度只差应尽可能小。
3)坐标系应采用独立的建筑坐标系,其坐标线应平行或垂直于精密工程的主轴线。
4)不要求控制网的精度绝对均匀,但要保证某一方向某几个点的相对精度较高。
7.精密工程测量的目的除了为大比例尺地形图测绘服务外重点是保障工程的精密定位放样,设备安装,和变形监测。
控制网的作用:控制全局,限制测量误差的传递和积累,保证测量工作的必要精度。
精密工程测量复习资料一、引言:精密工程测量是现代工程领域中至关重要的一项技术。
它涉及到测量和检测各种物理量,如长度、角度、温度、压力等,用以保障工程项目的质量和安全。
本文将为读者提供一份全面的精密工程测量复习资料,旨在帮助读者回顾和巩固相关知识,为实际工程应用做好准备。
二、精密工程测量的重要性:精密工程测量在现代工程领域扮演着至关重要的角色。
它不仅能帮助工程师们准确测量各种物理量,还能帮助他们分析数据和进行必要的校准。
精密测量的准确性对于确保工程项目的质量和安全至关重要。
因此,掌握精密工程测量的技术和原理对于工程师而言至关重要。
三、精密工程测量常用的工具和设备:1. 测量仪器:包括千分尺、百分尺、游标卡尺等,这些工具通常用于测量长度、宽度和高度等尺寸。
2. 角度测量仪器:包括角度尺、转角器等,这些工具常用于测量物体之间的角度。
3. 温度测量仪器:包括温度计、红外线测温仪等,这些工具常用于测量物体的温度。
4. 压力测量仪器:包括压力计、压力传感器等,这些工具通常用于测量物体所受到的压力。
四、精密工程测量的技术和方法:1. 使用适当的测量工具:在进行精密工程测量时,确保选择适当的测量工具是至关重要的。
根据所要测量的物理量选择合适的测量仪器,以确保测量的准确性和可靠性。
2. 正确操作测量仪器:在使用测量仪器进行精密工程测量时,正确的操作是关键。
遵循操作手册,确保测量仪器的准确度和可靠性。
3. 注意测量的环境和条件:环境和条件也会对精密工程测量的结果产生影响。
在进行测量之前,应该考虑和纠正任何可能影响测量结果的因素,如温度、湿度等。
4. 数据分析和校准:测量完毕后,对测量数据进行分析和校准是必不可少的。
通过统计分析和校准,可以检查测量结果的准确性和可靠性,并做出适当的调整。
五、精密工程测量的应用领域:1. 制造业:在制造业中,精密工程测量被广泛应用于产品的尺寸和角度测量,以确保产品质量和精度达到要求。
2. 建筑业:在建筑业中,精密工程测量被用于测量建筑物的尺寸和角度,以确保建筑物的结构和稳定性。
⼯程测量学复习资料第⼀章绪论1. ⼯程测量学定义:⼯程测量学是研究各种⼯程在勘测设计、施⼯建设和运营管理阶段所进⾏的各种测量⼯作的学科。
⼯程测量学是研究地球空间(包括地⾯、地下、⽔下、空中)具体⼏何实体的测量描绘和抽象⼏何实体的测设实现的理论、⽅法和技术的⼀门应⽤性学科。
2.⼯程测量学包括矿⼭测量学、精密⼯程测量学、⼯程的变形监测分析与预报。
3.变形监测是基础,变形分析是⼿段,变形预报是⽬的。
变形监测分析与预报是⼯程和设备正常、安全运营的基础保障。
4.⼯程测量按服务对象分:建筑⼯程测量、⽔利⼯程测量、线路⼯程测量、桥隧⼯程测量、地下⼯程的测量、海洋⼯程测量、军事⼯程测量、三维⼯业测量以及矿⼭测量、城市测量等。
5.⼯程测量发展特点:精确、可靠、快速、简便、实时、持续、动态、遥测。
第⼆章⼯程建设各阶段的测量与信息管理1. 1:5000⽐例尺地形图可⽤于⼚址选择、总体规划和⽅案⽐较等的勘测设计;1:2000地形图可⽤于初步设计;1:1000⽐例尺地形图可⽤于施⼯设计;1:500⽐例尺地形图可⽤于地形复杂、建筑物密集、精度要求较⾼的⼯业企业的施⼯设计。
2. ⼯程监理测量在⼯程施⼯阶段特别重要,测量监理起审查、检核和监督作⽤,以保障⼯程的质量和进度。
3. 变形监测包括建⽴变形检测⽹,进⾏⽔平位移、沉降、倾斜、裂缝、挠度、摆动和振动等监测。
第三章⼯程测量学的理论技术和⽅法1 测量误差包括:偶然误差、系统误差和粗差偶然误差:随机误差⼤多服从正态分布系统误差:⼤⼩和符号有规律的误差粗差是⼤的偶然误差。
特点:⼤的误差,随机出现,⼤⼩与精度有关,能否被发现与可靠性有关2. 误差分配三个原则:等影响原则、忽略不计原则(当⼀种误差等于或⼩于另⼀种误差的三分之⼀时)和按⽐例分配原则。
3. 测量紧精度与误差是密不可分的,误差⼩则精度⾼,误差⼤则精度低。
4. ⼴义可靠性涉及内容:项⽬⽴项中的可靠性、测量⽅案的可靠性、测量仪器的可靠性、观测值的可靠性、测量系统的可靠性、测量成果的可靠性(建议看书P24)5. ⼴义可靠性研究内容主要包括:⼴义可靠性与偶然误差、系统误差和粗差的关系,与基准的关系,与重复观测的关系,与多余观测的关系,与计量检测的关系。
1.控制网的内部可靠性:发现或探测观测值粗差的能力2.建筑限差:指工程建筑物竣工之后实际位置相对于设计位置的极限偏差3.等影响原则:配赋给各方面的允许误差是相同的4.忽略不计原则:若某项误差由m1和m2两部分组成,即m^2=m1^2+m2^2,其中m2的影响较小,当m2小到一定程度时可以忽略不计,即认为m=m15.GPS—RTK放样法:RTK技术是将基准站的相位观测数据及坐标信息通过数据链方式及时传送给动态用户,动态用户将收到的数据链连同自采集的相位观测数据进行实时差分处理,从而获得动态用户的实时三维位置。
动态用户再将实时位置与设计值相比较,进而指导放样6.施工放样:将图纸上设计的建筑物、构筑物的平面位置和高程按设计要求,以一定的精度在实地标定出来,作为施工的依据7.变形监测:是对监视对象或物体(简称变形体)进行测量以确定其空间位置随时间的变化特征8.观测周期:多次的重复观测,第一次称初始周期或零周期9.挠度/挠度曲线:挠度曲线为相对于水平线或铅垂线(称基准线)的弯曲线,曲线上某点到基准线的距离称为挠度10.回归分析:是处理变量之间相关关系的一种数理统计方法,又是一种变形的物理解释方法,同时还可作变形预报11.中线测量:把在带状地形图上设计好的线路中线测设到地面上,并用木桩标定出来,中线测量包括放线和中桩测设两部分工作12.断链:指的是因局部改线或分段测量等原因造成的桩号不相连接的现象。
13.线路定测工作:初步设计批准后,结合现场的实际情况确定线路的位置,并收集必要的资料14.线路初测工作:为初步设计提供资料而进行的勘测15.隧道贯通误差(横向/纵向/高程):纵向贯通误差:在线路中线方向上的投影;横向贯通误差:在垂直于中线方向的投影长度;高程贯通误差:在高程方向上的投影。
16.同时水位:(瞬时水位)某一时刻各点的水位值17.一井定向:是将地面上的坐标和方向通过一个竖井的平面联系测量传递到地下的测量工作,分为投点(在井筒中下放钢丝)和连接测量两个环节18.深泓点:河床的最深点19.建筑方格网:布置成正方形或矩开格网形式的施工控制网20.视准线:21.工程控制测量内外业一体化:外业工作无论采用一种或多种、相同类型或不同类型的测量仪器,通过统一的数据采集格式和内外业数据接口定义,从而使内业工作在外业结束时就能一起进行和完成22.液体静力水准测量:直接依据静止的液体表面(水平面)来测定两点(或多点)之间的高差23.全站型电子速测仪:是由电子测角、电子测距等系统组成,测量结果能自动显示、计算和存储,并能与外围设备自动交换信息的多功能测量仪器,简称电子全站仪或全站仪24.双金属标:利用膨胀系数不同的两根金属管(钢管,铝管)制成的深埋双金属管标,可以不测温度,通过测量两根金属管的高差并进行改正来消除由于温度变化时标志高程产生的影响25.两井定向:是通过两个开挖连贯的邻近竖井将地面点的坐标和方向传递到地下的测量工作,它包括投点和连接测量26.归化法放样法:在采用直接放样法定出待定点的粗略位置P’,然后再通过精密测量和计算将P’归化到精确位置P27.准直测量:用于测定某一方向上点位的相对变化,可以是水平方向,也可以是垂直方向28.变形体的几何模型:参考点,目标点及它们之间的连接△测图平面控制网有哪些等级?布设方法有何变化?在规范中将测图平面控制网的等级依次划分为:二、三、四等三角网,一、二级小三角网,或一、二、三级导线网,或一、二级导线。

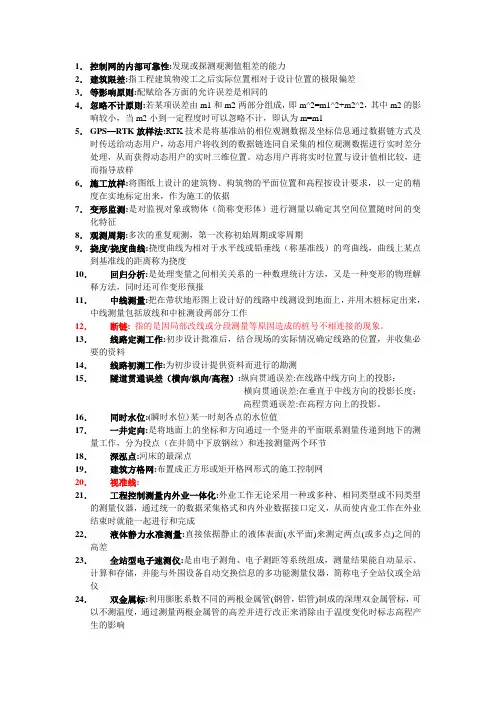

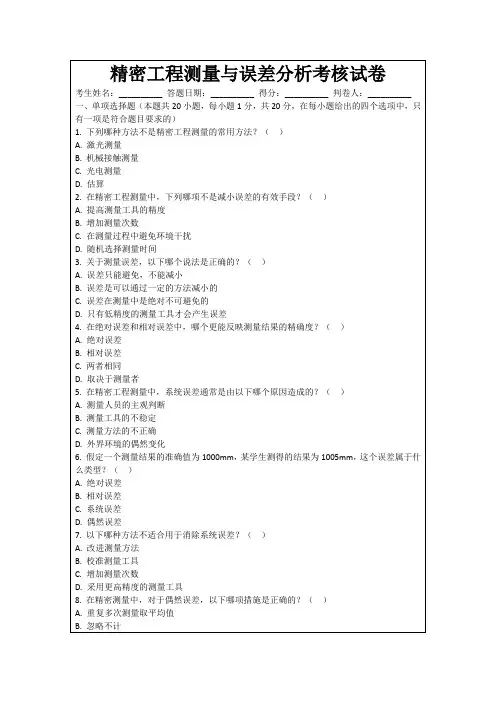

山东理工大学成人高等教育精密工程测量复习题一、填空题1、测角误差主要包括、、。
2、流体静力学水准测量主要误差来源、。
3、精密定位的主要方法有、、。
4、垂直精密测量的主要方法、。
5、精密设备安装精密定线的方法有、。
6、常规变形测量使用的仪器主要有、、、全站仪等。
7、变形监测网的数据处理方法主要有、。
8、控制网优化设计除了考虑基本选择外,还要考虑、和等。
9、精密工程控制网优化设计的可靠性标准主要包括、。
10、精密工程测量误差的类型主要包括、、。
11、跨江跨海高程传递的方法主要有、、。
12、GPS定位测量误差中与卫星有关的误差主要有、。
13、精密设备安装和校验测量主轴线平面的设置形式有、。
14变形测量的主要内容包括水平位移、垂直位移、、、。
15、变形监测网的数据处理方法主要有、。
16、精密工程测量的误差来源主要有、、和测量人员误差。
17、反应堆外围控制网又分为和。
18、精密水准仪的误差源主要有、、。
19、高层或地下工程的高程传递法有、。
20、精密工程测量误差的类型主要包括、、。
21、精密设备安装测量环形控制网的形式有、。
22、变形监测点的数据处理方法主要有、。
二判断题1、用微倾式水准仪测高程时,观察者在每次读数前后都要看一下管水准气泡是否居中。
()2、水准仪的仪高是指望远镜的中心到地面的铅垂距离。
()3、水准仪在粗略整平时,圆水准盒应放在某个脚螺旋上方,然后调节另两个脚螺旋。
()4、在某次水准测量过程中,A测点的读书为1.432米,B测点读数为0.832米,则实际地面A点高。
()。
5、水准仪的视准轴应平行于水准器。
()6、经纬仪整平的目的是使竖轴竖直,水平度盘水平。
()7、坐标纵轴(X轴)可以作为“直线”方向的标准方向线。
()8、地面坡度越陡,其等高线越密。
()9、观测值与真值之差称为观测误差。
()10、测水平角读数时,若测微尺的影像不清晰,要调节目镜对光螺旋。
()11、单平板玻璃测微器读数系统,读数可精确到1’,估读至6”。
工程测量复习资料及答案一、填空题1。
地面点到( )铅垂距离称为该点的相对高程。
2。
测量工作的基本内容是( )、( )、( ) 。
3。
导线的布置形式有( )、( )、( )。
4坐标方位角的取值范围是( ).5. 某段距离的平均值为100mm ,其往返较差为+20mm,则相对误差为( )。
6。
通过( )海水面的( )称为大地水准面.7。
测量工作的程序是( )、( ) .8。
105。
若知道某地形图上线段AB 的长度是cm 5.3,而该长度代表实地水平距离为m 5.17,则该地形图的比例尺为( ),比例尺精度为( ).9。
测量误差是由于( )、( )、( )三方面的原因产生的。
10。
用测回法测定某目标的竖直角,可消除( )误差的影响。
二、问答题1、全站仪由有哪几部分组成?一般具有哪些测量功能? 2.地形图应用有哪些基本内容? 3。
什么是贯通误差?它由哪几种类型? 4.简述圆曲线主点测设方法?5。
偶然误差和系统误差有什么不同?偶然误差具有哪些特性?6.在导线计算中,角度闭合差的调整原则是什么?坐标增量闭合差的调整原则是什么? 7.地物符号有几种?各有何特点?8.路线纵断面测量的任务是什么?什么是横断面测量? 9.何谓墩、台施工定位?简述墩、台位常用的几种方法。
三、计算题1.计算表1中水准测量观测高差及B 点高程。
21216.38m ,试计算导线全长相对闭合差和边长每100m 的坐标增量改正数?3.已知某交点JD 的桩号K5+119。
99,右角为136°24′,半径R =300m ,试计算圆曲线元素和主点里程,并且叙述圆曲线主点的测设步骤。
4.某直线段丈量了4次,其结果为:98。
427m ,98.415m ,98。
430m ,98.426m.试计算其算术平均值、观测值中误差,并计算算术平均值中误差.答案一、填空题1.假定水准面2.高程测量 角度测量 距离测量3.闭合导线 附合导线 支导线4.0°到360° 5。
精密⼯程测量复习题⽬、答案1、什么叫精密⼯程测量?是⼯程测量的现代发展和延伸,它以绝对测量精度达到毫⽶量级,相对测量精度达到1×10-6,以先进的测量⽅法、仪器和设备,在特殊条件下进⾏的测量⼯作。
2、精密⼯程测量的精度指标确定的⽅法确定⽅法:1)确保⼯程建设的需要和安全运营,并结合⽬前先进的仪器和技术能实现的程度,采⽤多种模拟计算和综合技术确定精度。
2)确保⼯程建设的质量要求。
3)借助于同类⼯程执⾏结果,已被证实能确保⼯程质量的精度指标。
3、试论述精密⼯程测量的发展。
国家体育场“鸟巢”国家游泳中⼼“⽔⽴⽅”国家⼤剧院“巨蛋”中央电视台总部⼤楼北京西站前门⼤街西环⼴场青岛市规划的胶州湾东西两岸跨海通道“⼀路、⼀桥、⼀隧”中的“⼀桥”和“⼀隧”。
胶州湾跨海⼤桥(⼜称青岛海湾⼤桥)⼤桥全长41.58千⽶,海上段长25.171 公⾥,超过我国杭州湾跨海⼤桥与美国切萨⽪克跨海⼤桥,是当今世界最长的跨海⼤桥。
胶州湾海底隧道(简称胶州湾隧道)隧道全长7800⽶,其海底部分长达3950⽶,是我国最长的海底隧道。
4、精密⼯程控制⽹的基本特点1、控制⽹⼤⼩、形状、点位分布与⼯程⼤⼩、形状相适应,边长不要求相等或接近,⽽根据⼯程需要进⾏设计,点位布设要考虑⼯程施⼯放样和监测⽅便。
2、投影⾯选择应满⾜“控制点坐标反算的两点间长度与实地两点间长度之差应尽可能⼩”。
3、坐标系应采⽤独⽴的建筑坐标系,其坐标线应平⾏或垂直于精密⼯程主轴线。
4、不要求控制⽹精度绝对均匀,但要保证某⼀⽅向、某⼏点的相对精度较⾼。
5、同⼀⼯程中有不同观测项⽬,可⽤不同精度指标。
6、不同精度要求控制点,应选择最⾼精度指标布设统⼀的控制⽹。
7、较⼤的施⼯场地,常先设置⼀系列精密控制点作为放样依据,以使繁多的部件精确安装在设计位置上。
8、⾼程控制⼀般采⽤⽔准⽹;9、平⾯控制⽹可以为测⾓⽹、边⾓⽹、测边⽹等,也可布设成三维⽹,同时测定各点的平⾯坐标和⾼程。

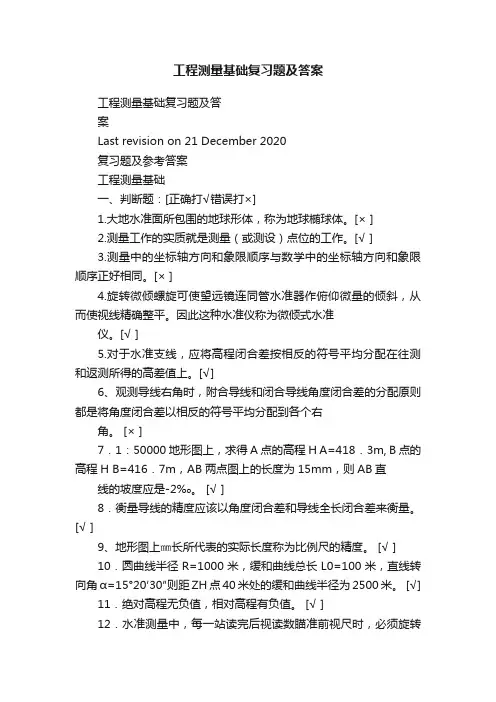

工程测量基础复习题及答案Company number:【0089WT-8898YT-W8CCB-BUUT-202108】复习题及参考答案工程测量基础一、判断题:[正确打√错误打×]1.大地水准面所包围的地球形体,称为地球椭球体。
[× ]2.测量工作的实质就是测量(或测设)点位的工作。
[√ ]3.测量中的坐标轴方向和象限顺序与数学中的坐标轴方向和象限顺序正好相同。
[× ]4.旋转微倾螺旋可使望远镜连同管水准器作俯仰微量的倾斜,从而使视线精确整平。
因此这种水准仪称为微倾式水准仪。
[√ ]5.对于水准支线,应将高程闭合差按相反的符号平均分配在往测和返测所得的高差值上。
[√]6、观测导线右角时,附合导线和闭合导线角度闭合差的分配原则都是将角度闭合差以相反的符号平均分配到各个右角。
[× ]7.1:50000地形图上,求得A点的高程H A=418.3m, B点的高程H B=416.7m,AB两点图上的长度为15mm,则AB直线的坡度应是-2‰。
[√ ]8.衡量导线的精度应该以角度闭合差和导线全长闭合差来衡量。
[√ ]9、地形图上㎜长所代表的实际长度称为比例尺的精度。
[√ ]10.圆曲线半径R=1000米,缓和曲线总长L0=100米,直线转向角α=15°20′30″则距ZH点40米处的缓和曲线半径为2500米。
[√]11.绝对高程无负值,相对高程有负值。
[√ ]12.水准测量中,每一站读完后视读数瞄准前视尺时,必须旋转脚螺旋使管水准气泡居中再读前视读数。
[√ ]13.经纬仪竖轴倾斜引起的误差,可以采用盘左、盘右观测取平均值的方法消除。
[× ]14.视差现象无法消除。
[× ]15.直线的正反坐标方位角总是相差1800。
[√ ]16.中误差、容许误差、闭合差都是绝对误差。
[√ ]17.当对一个观测量进行同精度多次观测后,则观测值的算术平均值就是观测量的最或然值。
工程测量基础复习题及答案工程测量基础复习题及答案Last revision on 21 December 2020复习题及参考答案工程测量基础一、判断题:[正确打√错误打×]1.大地水准面所包围的地球形体,称为地球椭球体。
[× ]2.测量工作的实质就是测量(或测设)点位的工作。
[√ ]3.测量中的坐标轴方向和象限顺序与数学中的坐标轴方向和象限顺序正好相同。
[× ]4.旋转微倾螺旋可使望远镜连同管水准器作俯仰微量的倾斜,从而使视线精确整平。
因此这种水准仪称为微倾式水准仪。
[√ ]5.对于水准支线,应将高程闭合差按相反的符号平均分配在往测和返测所得的高差值上。
[√]6、观测导线右角时,附合导线和闭合导线角度闭合差的分配原则都是将角度闭合差以相反的符号平均分配到各个右角。
[× ]7.1:50000地形图上,求得A点的高程H A=418.3m, B点的高程H B=416.7m,AB两点图上的长度为15mm,则AB直线的坡度应是-2‰。
[√ ]8.衡量导线的精度应该以角度闭合差和导线全长闭合差来衡量。
[√ ]9、地形图上㎜长所代表的实际长度称为比例尺的精度。
[√ ]10.圆曲线半径R=1000米,缓和曲线总长L0=100米,直线转向角α=15°20′30″则距ZH点40米处的缓和曲线半径为2500米。
[√] 11.绝对高程无负值,相对高程有负值。
[√ ]12.水准测量中,每一站读完后视读数瞄准前视尺时,必须旋转脚螺旋使管水准气泡居中再读前视读数。
[√ ]13.经纬仪竖轴倾斜引起的误差,可以采用盘左、盘右观测取平均值的方法消除。
[× ]14.视差现象无法消除。
[× ]15.直线的正反坐标方位角总是相差1800。
[√ ]16.中误差、容许误差、闭合差都是绝对误差。
[√ ]17.当对一个观测量进行同精度多次观测后,则观测值的算术平均值就是观测量的最或然值。
工程测量考试复习题及参考答案一、名词解释:大地水准面;系统误差;测设;偶然误差;等高线;测定;等高线;直线定向;测量;等高平距;导线测量;3度带;绝对高程;6º带投影;视差;视准轴二、填空题:1.相对高程是地面点到()得铅垂距离。
2.测量工作的三大基本内容是()、()、()。
3.水准仪是测量()的仪器,它主要有基座、望远镜和()三大部分组成4.在水准测量中,尺垫的主要作用是()。
5.比例尺精度是指()所代表的实地水平距离。
6.同一地形图上,等高距()。
7.距离丈量是用()误差来衡量其精度的8.在1∶2000地形图上,量得某直线的图上距离为18.17cm,则实地长度为()。
9.在地形图上确定点的坐标,通常采用()求得。
10.测量学是研究地球的形状和大小,以及确定地面点位的科学。
包括测定和()两个方面。
11.经纬仪量由基座、度盘和()三部分组成。
12.用经纬仪观测角度时,用盘左、盘右取平均可消除照准部的度盘偏心差、横轴误差、视准轴误差和竖盘的()。
13.已知某点电测距仪的标称精度为M D=(5mm+1ppm.D),若测得的距离为5km,则其精度为()14.相邻等高线之间的水平距离叫做等高线(),其大小反映地面的坡度。
15.在平整工地中要计算挖、填高度,挖、填高度等于()16.大比例尺地形图一般采用()方法进行分幅,采用西南角坐标km数编号。
17.我国某点的经度为118°33′,其所在高斯投影6°带的带号为(),其中央子午线经度是()。
18.测量工作的基准面是(),测量计算的基准面是()。
19.衡量测量精度的指标有()、容许误差和相对中误差。
20.某直线的方位角为123°20′,其反方位角为()21.GPS定位系统采用的坐标是()22.在测量中,我国现行采用的是()国家大地坐标系,()高程基准系。
23.设我国某点的统一坐标为y=21563400m,其自然坐标为()。
《工程测量》课程复习资料一、名词解释:1.大地水准面;2.系统误差;3.测设;4.偶然误差;5.等高线;6.测定;7.直线定向;8.直线定线;9.测量;10.等高平距;11.导线测量;12.3º带;13.6º带;14.绝对高程;15.相对高程;16.视差;17.视准轴;18.竖盘指标差;19.联系测量二、填空题:1.相对高程是地面点到得铅垂距离。
2.绝对高程是地面点到得铅垂距离。
3.测量工作的三大基本内容是、、。
4.水准仪是测量的仪器,它主要有基座、望远镜和三大部分组成。
5.水准测量时,只有在的情况下,才能用中(横)丝截取标尺读数。
6.竖直角的取值范围是。
7.在水准测量中,尺垫的主要作用是。
8.比例尺精度是指所代表的实地水平距离。
9.同一地形图上,等高距。
10.距离丈量是用误差来衡量其精度的。
11.在1∶2000地形图上,量得某直线的图上距离为18.17cm,则实地长度为。
12.一幅1∶5000的地形图的比例尺精度是。
13.在地形图上确定点的坐标,通常采用求得。
14.测量学是研究地球的形状和大小,以及确定地面点位的科学。
包括测定和两个方面。
15.经纬仪量由基座、度盘和三部分组成。
16.用经纬仪观测角度时,用盘左、盘右取平均可消除照准部的度盘偏心差、横轴误差、视准轴误差和竖盘的。
17.已知某点电测距仪的标称精度为M D=(5mm+1ppm.D),若测得的距离为5km,则其精度为。
18.相邻等高线之间的水平距离叫做等高,其大小反映地面的坡度。
19.在同一幅图内,等高线的稀密与地势成比。
20.地物符号一般分为、、和。
21.点的平面位置的测设方法有、、和。
22.测量的三大基本工作是距离测量、高程测量和。
23.在平整工地中要计算挖、填高度,挖、填高度等于。
24.大比例尺地形图一般采用方法进行分幅,采用西南角坐标km数编号。
25.我国某点的经度为118°33′,其所在高斯投影6°带的带号为,其中央子午线经度是。
工程测量复习题集及答案第1章绪论一、单项选择题1、测量学是研究地球的形状和大小以及确定地面点(C )位置的科学。
A、平面B、高程C、空间D、曲面2、在测量工作中,应该采用(B )作为高程基准面(高程起算面)。
A、水平面B、水准面C、斜平面D、竖直面3、测量学中的水准面是一个(D )。
A、水平面B、竖直面C、斜平面D、曲面4、为了测量工作计算的便利,通常选用非常近似于大地体,可以用数学公式表示的几何形体代替地球总的形状,这个形体是(D ) oA、圆形B、椭圆形C、圆球体D、椭球体5、在普通测量工作中,当精度要求不高时,可以把地球近似看成圆球,其半径为(A ) km oA、6371B、6731C、7361D、76316、某工程采用假定高程系统,测得A点的假定高程为1165. 325, B点假定的高程为1188.684。
后来测得A点的绝对高程为1205. 476,测B点的绝对高程为(A )。
A、1128. 835B、1148. 533C、1228. 835D、1048. 5337、由于我国位于北半球,在髙斯平面直角坐标中,X坐标均为正值,而Y坐标有正有负。
为了避免Y坐标出现负值,规定每个投影带的坐标原点向西平移(A )。
A^ 500kmB、500 mC、500cmD、500mm二、多项选择题1、工程测量的任务有(BC )。
A、测量B、测定C、测设D、计算2、在测量学中,把地面点到大地水准面的铅垂距离称为(CD )oA、假定高程B、相对高程C、绝对高程D、海拔3、在测量学中,把地面点到假定水准面的铅垂距离称为(AB )。
A、假定高程B、相对高程C、绝对髙程D、海拔4、解放后,我国采用的高程系统有(BD )。
A、1954年北京高程B、1956年黄海高程系统C、1980年西安髙程系统D、1985年国家高程基准5、在实际测量工作中,应该遵循的正确程序有(ABC )。
A、由高级到低级B、先控制后碎部C、从整体到局部D、由复杂到简单6、测量的基本工作包括(ACD )。
精密工程控制网优化设计的质量标准包括精度可靠性、灵敏度、费用精密工程测量时,一个好的照准标志应满足要求其形状和大小便于精确瞄准;没有相位差;反差大,亮度好.客运专线铁路精密工程测量体系中“三网”指的是勘测控制网、施工控制网、运营维护控制网影响深埋标志稳定性的主要因素有基础荷载的变化、地层温度的变化、地下水位的变化在精密水准测量中除了按照要求观测外,一个提高水准观测精度的重要措施是缩短视线:水准测量中仪器置平误差和瞄准读数误差是偶然误差,带水准管的精密水准仪,其气泡居中精度约0.30″精密工程测量控制网的分类施工测量控制网、安装测量控制网、变形监测网精密工程控制网观测方案的选择与什么有关客运专线铁路精密工程测量的内容包括线路平面高程控制测量、线下工程施工测量、轨道施工测量、运营维护测量常用的精密准直测量方法有哪几种光学法(测小角活动觇牌法)、引张线法、激光准直法1、简述精密工程测量的内容?建立精密工程测量控制网根据工程的特点和精度要求,选用最合适的仪器和先进的测量方法。
计量仪器的使用测量观测点位置和观测时间要认真、科学地选择,防止各种外界因素的干扰测量仪器和测量方法要围绕自动化进行研究和探讨2、精密工程测量控制网布设的原则?控制网的大小、图形主要取决于工程的形状、规模和施工方法,以确保工程施工和变形监的需要精密工程控制网是为工程服务的,必要具备必要的精度控制网投影面的选择应满足控制点坐标反算要求控制点点位设置要稳定可靠每一个控制点至少能与一个以上的控制点通视要建立强制归心装置充分利用高精度的测量仪器控制网点位的选择应重点考虑工程的需要和使用方便3、精密角度测量的精度保障措施有哪些?应在目标成象清晰稳定的有利观测时间进行。
一、二级角度测量应在可控环境中进行。
视线距周围障碍物应超过0.5m观测过程中应始终保持照准部水准气泡居中。
每个照准方向应记录水准偏离值进行水平角竖轴倾斜改正。
在测回间须重新整平仪器转动仪器应平稳匀称,按规定方向旋转照准目标仪器测站点和目标照准点上使用强制对中装置为消除或减弱光学经纬仪的度盘分划长短周期误差、测微器分划误差及行差的影响,或为消除或减弱电子经纬仪度盘分划误差的影响,应使水平角观测各测回均匀地分配在度盘和测微器的不同位置上(配盘)4、简述精密工程测量与传统的工程测量之间的关系?一方面精密工程测量是工程测量学科的一个重要组成部分,代表着工程测量的新进展和先进技术另一方面,它也有另于传统的工程测量5、什么叫长度基准?目前我国采用的长度基准是什么?所有距离的测定结果,必须用一种统一的、固定的长度单位来表示,这种统一的、固定的长度单位就是长度基准目前,氪-86长度基准和氦氖激光长度基准是我国两项最高长度基准,它们的极限误差分别为±1×10-8和±4×10-96、对设备进行精密定位时,其一般的工作步骤是怎样的?设备精密定位的基本过程一般是根据固定在设备上用以表示其几何或物理轴线的测量标志与控制网点的位置关系,计算出定位元素,然后按照计算出的定位元素进行设备的实地定位7、对于“规范”中没有明确界定的重要建筑物的测量精度要求,在精度初步选定时该如何考虑?确保工程建设的需要和安全运营,并结合目前先进的仪器和技术能实现的程度确定精度确保工程建设的质量要求借助于同类工程执行结果,已被证实能确保工程质量的精度指标8、水平角观测成果的重测与取舍的原则?凡超出规定限差的结果,均应进行重测。
精密工程测量与一般工程测量相比有何特点(差异)?答:①大型精密工程的规划设计阶段,要研究地形变及局部重力场不均匀性对工程稳定性的影响;②对于有统一工艺流程和结构的大型建筑物,除了建立高精度的施工测量控制网外,还要建立高精度的安装测量控制网。
③精密工程测量要求在控制点上建立稳固的测量标志,并设立强制对中装置;④在精密工程测量中,各种外界影响都要考虑。
总之,在精度方面、所使用的仪器工具及测量方法手段有较大的不同,但没有明显的界限
1.精密工程测量主要研究精密工程测量的理论和方法,突出其“高精度”与“可靠性”,代表了工程测量的最新发展和先进技术。
2.精密工程测量的特点:1)对精度、可靠性要求要求很高:绝对精度达到毫米甚至亚毫米级2)服务对象规模大、结构复杂、难度大3)采用专用仪器设备和特殊方法,测量自动化程度要求较高,时间周期长4)与电子、通讯、遥感、计算机、自动监控、大气科学、误差理论等多学科交叉
3.精密工程测量的测量内容:1)建立精密工程测量控制网2)根据工程的特点和精度要求,选用最合适的仪器和先进的测量方法3)计量仪器的使用4)测量仪器多属于电子类仪器,要防止各种因素的干扰和影响,确保测量精度5)测量仪器和测量方法要围绕自动化进行研究和讨论
4.精密工程测量的精度:在测量设计阶段确定精度指标时,应从以下几个方面进行考虑1)确保工程建设的需要和安全运营,并结合目前先进的仪器和技术能实现的程度采用多种模拟计算和综合技术确定指标2)确保工程建设的质量要求3)借助于同类工程执行结果,已被证实能确保工程质量的精度指标
5.精密工程测量的发展:1)新理论、新方法的研究:对全球定位系统(GPS)、雷达干涉测量(INSAR)、传感器和测量机器人等的进一步研究与开发,更好地发挥它们在精密工程测量中的应用2)减少环境等外界各因素影响的研究3)现代测绘信息处理方法的研究4)专用精密测量仪器的研究:以提高测量的自动化|、数字化、智能化和测量精度及其减少外界环境影响的能力
6.精密工程高程控制网的特点:以测站高差中误差作为精度指标,分为一、二、三、四级。
国家水准精度分为一、二、三、四等,是按每千米测量的偶然中误差和全中差作为精度指标
7.精密工程水平控制网的特点:以相邻点相对点位误差作为精度指标,分一、二、三、四级。
国家以绝对点位误差作为精度指标,一、二、三、四等
8.控制网的优化设计以参数平差为数学模型
控制网优化设计的分类:1)零类设计(基准设计):确定基本的参考系,得到稳定的可靠性、投影面、计算点2)I类设计(网形设计):确定最佳网形3)II类设计(权配置设计):确定最佳的权配置4)III类设计(加密设计):确定最佳优化改造方案
精密工程控制网优化设计的质量标准(质量指标):1)精度2)可靠性3)灵敏度4)经济指标
优化设计的计算机方法:1)解析法:通过数学方程用最优化方法求解特点:所需机时小,数学上严格。
缺点:数学模型复杂,难以建模 2)模拟法:根据经验和准则,通过计算比较、修改,得到最优方案。
特点:计算简单,易于编程,适应性广,设计结果合理可行。
缺点:依赖经验与费机时。
9.跨河精密水准测量如何消除前后视距差距
对称法:采用一对奇偶测站为单元,分别以“后、前、前、后”和“前、后、后、前”的顺序进行观测,并以“视距—中丝”和“中丝—视距”的顺序完成每站前、后标尺的读数。
10.精密水准测量:精密水准测量是精密工程测量最主要的方法,我国将一、二等水准测量称为精密水准测量。
(数字水准仪、液体静力水准仪)精密水准测量通常为国家重点工程、
大型工程和高科技工程服务,精度要求高,测量难度大。
11.跨江跨海的高程传递:此类高程传递属于横向高程传递。
若采用常规的水准测量,由于跨度大、视距过长,照准和读数很难满足精度要求,同时受大气折光等外界因素的影响,水准测量的优势无法保持。
方法:水准仪法(a.光学测微法b.倾斜螺旋法)、测距三角高程法、GPS水准高程传递
12.精密准直测量:是研究测定某一方向上点位相对基准线偏离量的测量方法。
精密准直测量的标志:应采用强制对中装置
13.水平精密准直测量的方法:a.视准线法(小角法、活动覘牌法)b引张线法c、激光准直法(直接法、波带板法)
视准线法:以通过固定覘牌和仪器中心的铅垂面与水平面的交线作为基准线,测定中间各点相对基准线的偏离值
①小角法测量精度主要取决于测角精度
②活动覘牌法:是测定安置在观测点上的活动覘牌移动的偏离值。
活动覘牌法测量精度主要受定向误差的影响。
活动覘牌法的定向误差主要包括照准误差和大气折光的影响。
③机械法准直测量是在两个已定的基准点间吊挂钢丝或尼龙丝构成基准线,利用测尺游标、投影仪或传感器测量中间的待测点偏离准线(或引张线)的偏距。
机械法准直也称引线法准直,它实质上也是一种偏距测量。
这种方法常用于机械设备安装和测定大坝的水平位移。
④波带板法激光准直测量:波带板激光准则测量时利用激光的特性,在两基准点间形成一条亮线,在点光源中心和波带板中心延长线一定距离的地方形成亮点(或十字亮线),根据波带板这一特性,可采用三点准直方法进行激光准直,称为波带板激光测量。
14.垂直精密准直测量又称偏离垂直基准线的微距测量。
垂直基准线是过基准点的铅垂线。
垂直基准线可用光学法、光电法或机械法(正、倒垂线法)产生。
测量设备:垂准仪、铅垂线装置
精密垂准测量的作用:利用建立的精密垂直线进行高精度垂直度控制、水平位移(挠度、倾斜)测量、直线的方位传递(投点)等
正垂线法:(基准点在上)在铅垂线的不同高程上设置测点,以坐标仪测出各点与铅垂线之间的相对位移值,倒垂线法:(基准点在下)倒垂线法的倒垂装置是利用钻孔将垂线一端的连接锚块深埋到基岩之中,从而提供在基岩下一定深度的基准点。
15.误差来源:仪器误差、环境误差、测量方法误差、测量人员误差
误差类型:偶然误差、系统误差、粗差。
