地毯施工技术交底1. 引言本文档旨在对地毯施工技术进行交底,确保施工过程顺利进行,并保证施工质量符合预期要求。
2. 施工准备2.1 确认施工区域在施工前,需要确认地毯施工的具体区域,并进行必要的准备工作。
2.2 地面处理确保施工区域的地面平整、干燥且无明显障碍物,必要时进行打磨或修复。
2.3 材料准备准备所需的地毯材料、胶水、地毯刀、量具等施工所需的工具和材料。
3. 施工步骤3.1 测量和裁剪使用量具对施工区域进行测量,确保地毯符合预定尺寸要求。
根据测量结果,进行地毯的裁剪工作。
3.2 铺设地毯先铺设地毯的角落和边缘部分,再逐渐延伸到整个施工区域。
在铺设地毯时,确保地毯与地面完全贴合,没有起皱或空隙。
3.3 粘贴地毯使用胶水将地毯固定在地面上,确保地毯牢固且不易松动。
根据地毯类型和施工要求,选择适合的胶水进行粘贴。
3.4 焊接地毯对于需要焊接的地毯,使用专业的焊接工具和材料进行焊接。
确保焊接处平整、牢固,无明显的焊接痕迹。
4. 施工验收4.1 清理施工区域施工完成后,对施工区域进行清理,清除掉多余的材料和工具。
4.2 检查施工质量对所铺设的地毯进行检查,确保没有起皱、色差或其他质量问题。
5. 安全提示5.1 使用工具时要小心谨慎,避免造成意外伤害。
5.2 在施工区域设置醒目的警示标志,提醒他人注意施工情况。
6. 结论通过本文档提供的地毯施工技术交底,可以确保施工过程高效、安全,并达到预期的施工质量要求。
以上为地毯施工技术交底文档内容,希望能对施工人员提供指导和参考。
地毯地面工程施工技术交底-2
编号: FS-JD-04018施工单位风顺建施工程有工程名称广东深圳 ?旧
限企业改项目(B)区施工部位8#工地、 15#工地施工内容XX操作
地毯地面工程施工技术交底(二)
一、施工准备
(一)作业条
件
技术交底内1、在铺设地毯前,室内装饰装饰须施容工完成。
2、铺设地面地毯一定加做防潮层(如一
毡二油防潮层;水乳型橡胶沥青布二油防潮
湿层等),并在防潮层上边做50
交底人署名XX职务施工员时间
接收人(全员)署名:
注:本交底一式三份,班组、交底人、资料保存员各一份。
地毯地面工程分项工程质量技术交底卡GD2301003交底 内 容部处理及清理四、 施工工艺(一)基层处理将铺设地毯的地面清理干净,保证地面干燥,并且要有一定的强度。
检查地面的平整度偏差不大于4mm ,地面基层含水率不大于8%,满足要求后再进行下一道工序。
(二)弹线、套方、分格、定位要严格按照设计图纸要求对房间的各个部分和房间的具体要求进行弹线、套方、分格。
如无设计要求时应按照房间对称找中并弹线定位铺设。
(三)地毯剪裁地毯裁割应在比较宽阔的地方统一进行,并按照每个房间实际尺寸,计算地毯的裁割尺寸,要求在地毯背面弹线、编号。
原则是地毯的经线方向应与房间长向一致。
地毯的每一边长度应比实际尺寸要长出2cm 左右,宽度方向要以地毯边缘线的尺寸计算。
按照背面的弹线用手推裁刀从背面裁切,并将裁切好的地毯卷边上号,存放在相应的房间位置。
(四)钉倒刺条沿房间墙边或走道四周的踢脚板边缘,用高强水泥钉(钉朝墙方向)将倒刺板固定在基层上,水泥钉长度一般为4~5cm ,倒刺板离踢脚板面8~10mm ;钉倒刺板应用钢钉,相邻两个钉子的距离控制在300~400mm ;钉倒刺板时应注意不得损伤踢脚板。
(五)铺弹性垫层垫层应按照倒刺板的净距离下料,避免铺设后垫层皱褶,覆盖倒刺板或远离倒刺板。
设置垫层拼缝时应考虑到与地毯拼缝至少错开150mm 。
衬垫用点粘法刷聚酯乙烯乳胶,粘贴在地面上。
(六)地毯拼缝拼缝前要判断好地毯的编织方向,以避免缝两边的地毯绒毛排列方向不一致。
地稼缝用地毯胶带连接,在地毯拼缝位置的地面上弹一直线,按照线将胶带铺好,两侧地毯对缝压在胶带上,然后用熨斗在胶带上熨烫,使胶层溶化,随熨斗的移动立即把地毯紧压在胶带上。
接缝以后用剪子将接口处的绒毛修齐。
(七) 找平先将地毯的一条长边固定在倒刺板上,并将毛边塞到踢脚板下,用地毯撑拉伸地毯。
拉伸时,先压住地毯撑,用膝撞击地毯撑,从一边一步一步推向另一边,由此反复操作将四边的地毯固定在四周的倒刺板上,并将长出的部分地毯裁割。

地毯垫层施工技术交底(含详细内容)地毯垫层施工技术交底
一、施工前准备:
1.了解项目要求和计划,确保施工过程符合规范要求。
2.清洁施工区域,确保地面平整、干净。
二、材料准备:
1.地毯垫层:选择与地毯相匹配的合适材料,确保质量达标。
2.粘接剂:根据地毯垫层和地面材质选择适当的粘接剂,确保粘接牢固可靠。
3.工具:准备好必要的施工工具,如切割刀、刷子等。
三、施工步骤:
1.检查施工区域,排除可能影响施工质量的障碍物。
2.测量地面尺寸,根据地毯垫层和房间尺寸确定所需材料的数量。
3.切割地毯垫层,确保与房间尺寸相匹配,并注意保留确定的边缘。
4.清洁并处理地面,确保地面平整、干燥和无油污。
5.涂抹粘接剂在地面上,确保涂布均匀。
6.将地毯垫层按照设计方案粘贴到地面上,注意排除空气泡和施工过程中的污染。
7.施工结束后,清理施工现场并检查施工质量。
四、注意事项:
1.施工过程中应保持通风,确保施工区域的空气流通,避免粘接剂的味道对人体造成不良影响。
2.施工人员需穿戴适当的个人防护装备,以确保施工安全。
3.严格按照规范要求和工艺流程进行施工,确保质量合格。
以上是地毯垫层施工技术交底的详细内容,希望能帮助您顺利进行施工。
如有任何疑问,请随时与我们联系。
地毯地面工程技术交底一、前言地毯作为一种广泛用于地面装修的材料,已经得到了越来越多人的青睐。
然而,在实际的工程施工过程中,如果缺乏足够的技术交底和专业的施工能力,就会给工程质量带来不良影响。
本文将对地毯地面工程施工的技术要求和常见问题进行详细介绍,以提高施工质量和工程安全性。
二、地毯地面施工技术要求1. 地面处理地毯施工前,必须先将地面进行处理,以保证地面平整、结实、干燥。
耐磨地面必须光滑、硬实、无裂纹、凸凹畸变,所以在地面处理前需要检查地面的缺损情况。
在地面处理过程中,应严格遵照规定水泥养护时间,在水泥养护期满后进行地面处理。
2. 地毯铺设地毯铺设前,需要对地毯进行检查,并确保地毯规格与铺设地面大小一致。
地毯宽度以工地实际铺设长度减去允许收缩量计算,底布应向下,否则容易产生波动,可能会严重影响地毯铺设效果。
3. 环境温度地毯施工环境的温度要求必须高于5℃才能施工,但室内温度不能高于35℃。
良好的施工环境有利于地毯的压缩粘合,提高地毯的质量和使用寿命。
4. 接缝处理对于需要铺设多片地毯的地面,必须对地毯接缝进行处理。
地毯接缝处应该相互错开误差小于2毫米,并采用热熔法粘接,以确保地面整体性和美观度。
对于地面长量的零点和受力位置,应做好过渡面处理,以增加地面的耐用性。
5. 铺装规范地毯铺装过程中,必须按照规范铺设。
在地毯铺设完成后应该用权威的工具进行板面长度和宽度测量,以确保地面平整、水平并符合规格要求。
三、常见问题及处理方法1. 地面清扫问题在铺装过程中,地面存在许多灰尘、沙子等物质,如果在铺装过程中直接将地毯铺设,会严重影响地面质量。
因此,在地面铺设之前,需要对地面进行彻底清扫。
2. 坑洼问题在地面处理的过程中,如果出现地面凹凸不平的情况,就需要进行坑、凸的磨平处理,以保证地面的平整度。
3. 接缝处理不良地毯接缝处理也是地毯铺设过程中非常重要的一个环节。
如果接缝处理不良会导致地面出现破裂的问题。

地毯地面工程施工技术交底(二)地毯地面工程施工技术交底(二)提要:将铺设地毯的地面清理干净,保证地面干燥,并且要有一定的强度。
检查地面的平整度偏差不大于4㎜,地面基层含水率不大于8%地毯地面工程施工技术交底(二)一、施工准备(一)作业条件1、在铺设地毯前,室内装饰装修须施工完毕。
2、铺设地面地毯必须加做防潮层(如一毡二油防潮层;水乳型橡胶沥青一布二油防潮湿层等),并在防潮层上面做50㎜厚1:2:3细石混凝土,1:1水泥砂布压实赶光,要求表面平整、光滑、洁净,应具有一定的强度,含水率不大于8%。
3、地毯、衬垫和胶粘剂等进场后应检查核对数量、品种、规格、颜色、图案等是否符合设计要求,应将品种、规格不同的地毯分别存放在干燥的仓库或房间内。
使用前要预铺、配花、编号,待铺设时按号取用。
同时核查产品质量证明文件及检测报告,注意有害物质环保限量技术指标合格。
4、对需要铺设地毯的房间、走道等四周的踢脚板做好。
踢脚板下口均应离开地面8㎜左右,以便于将地毯毛边掩入踢脚板下;大面积施工前应在施工区域内放出施工大样,并做完样板,经质量部门鉴定合格后按照样板的要求进行施工。
(二)材料准备地毯、衬垫、胶粘剂、倒刺钉板条、铝合金倒刺条、铝压条等。
(三)施工机具裁边机、地毯撑子(大撑子撑头、大撑子撑脚、小撑子)、扁铲、墩拐、手枪钻、割刀、剪刀、尖嘴钳子、漆刷橡胶压边滚筒、烫斗、角尺、手锤、钢钉、小钉、吸尘器、垃圾桶、盛胶容器、钢尺、盒尺、弹线粉袋、小线、扫帚、胶轮轻便运料车、铁簸箕、棉丝和工具袋、拖鞋等。
二、质量要求质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。
表3-7项序检查项目允许偏差或允许值主控项目1地毯、胶料及辅料质量第条2地毯铺设质量第条一般项目1地毯表面质量第条2地毯细部连接第条三、工艺流程基层处理——弹线、套方、分格、定位——地毯剪裁——钉倒刺板挂毯条——铺设衬垫——地毯铺设——细部处理及清理。
地毯地面工程技术交底一、前言地毯作为一种传统的地面材料,由于其良好的防滑性能、保温性能和隔音性能,已经被广泛应用于商业场所、酒店、办公室等场合。
然而,地毯作为一种非常特殊的地面材料,在铺装过程中需要特别注意以下几点:1.铺装前地面要平整、干燥、清洁,避免出现凹凸不平、积水等问题;2.确认地毯的方向和颜色,避免铺装错误;3.铺装地毯前要进行地面处理,包括切割、拼接、固定等;4.铺装后还需要进行一些维护和管理,例如清洗、除尘、更换等,以保证地毯的使用寿命。
本文将就地毯地面工程技术进行详细交底,旨在为业内同行提供参考和借鉴。
二、地面处理2.1 地面清洁铺装地毯之前需要对地面进行清洁,以保证地面表面光滑、干燥、无杂质。
清洁方法主要有以下几种:1.洗涤清洗法:用清水和专用地面洗涤剂对地面进行清洗,之后再用干净的湿抹布将地面擦拭干净;2.抛光打蜡法:对已经清洁干净的地面进行抛光,之后再涂上蜡层,使地面表面更加光滑;3.视情况而定:对于特殊材料的地面,可以采用特殊的清洁方法,如陶瓷地砖可以使用尿素、氧化铝、玻璃粉等擦洗剂进行清洁。
2.2 地毯拼接在地毯铺装前,需要先对地毯进行拼接。
一般来说,地毯是由多块拼接而成的,而且往往需要按照设计图纸或者业务要求进行精细化拼接。
拼接的方法一般有以下几种:1.直拼:将两条地毯直接搭接在一起进行拼接;2.斜拼:将两条地毯斜着搭接在一起进行拼接,效果更加自然美观;3.断拼:在两条地毯之间设置拼接缝隙,使得拼接处更加准确、清晰。
2.3 地毯切割地毯切割是铺装地毯过程中不可避免的一步,主要是针对地毯需要与墙面、门框等进行契合的情况。
地毯切割需要注意以下几点:1.根据实际需要进行地毯的切割,避免露出墙面、门框、柱子等;2.切割时应注意刀口尽量平稳、不要过深或过浅,以避免切割不匀;3.切割时,应选择合适的切割工具,如斜口钳、折刀、切割机等,以保证切割结果满意。
2.4 地毯固定地毯固定是保证地毯铺装质量的重要一环。

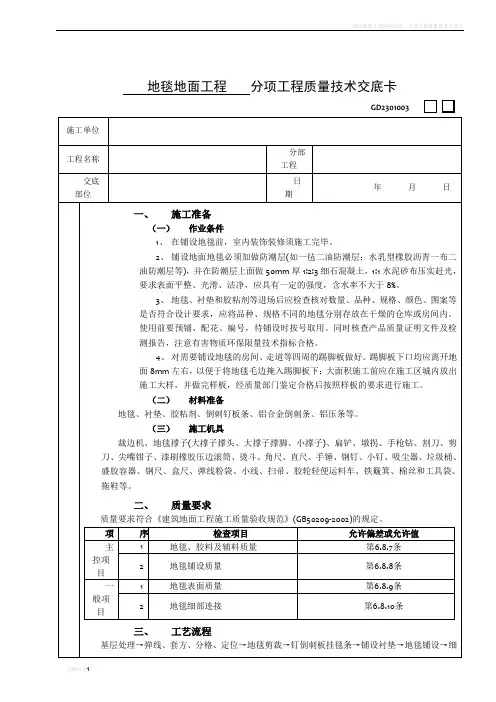

地毯地面工程分项工程质量技术交底卡
GD2301003
交底内容差不大于4米米,地面基层含水率不大于8%,满足要求后再进行下一道工序.
(二)弹线、套方、分格、定位
要严格按照设计图纸要求对房间的各个部分和房间的具体要求进行弹线、套方、分格.如无设计要求时应按照房间对称找中并弹线定位铺设.
(三)地毯剪裁
地毯裁割应在比较宽阔的地方统一进行,并按照每个房间实际尺寸,计算地毯的裁割尺寸,要求在地毯背面弹线、编号.原则是地毯的经线方向应与房间长向一致.地毯的每一边长度应比实际尺寸要长出2厘米左右,宽度方向要以地毯边缘线的尺寸计算.按照背面的弹线用手推裁刀从背面裁切,并将裁切好的地毯卷边上号,存放在相应的房间位置.
(四)钉倒刺条
沿房间墙边或走道四周的踢脚板边缘,用高强水泥钉(钉朝墙方向)将倒刺板固定在基层上,水泥钉长度一般为4~5厘米,倒刺板离踢脚板面8~10米米;钉倒刺板应用钢钉,相邻两个钉子的距离控制在300~400米米;钉倒刺板时应注意不得损伤踢脚板.
(五)铺弹性垫层
垫层应按照倒刺板的净距离下料,避免铺设后垫层皱褶,覆盖倒刺板或远离倒刺板.设置垫层拼缝时应考虑到与地毯拼缝至少错开150米米.衬垫用点粘法刷聚酯乙烯乳胶,粘贴在地面上.
(六)地毯拼缝
拼缝前要判断好地毯的编织方向,以避免缝两边的地毯绒毛排列方向不一致.地稼缝用地毯胶带连接,在地毯拼缝位置的地面上弹一直线,按照线将胶带铺好,两侧地毯对缝压在胶带上,然后用熨斗在胶带上熨烫,使胶层溶化,随熨斗的移动立即把地毯紧压在胶带上.接缝以后用剪子将接口处的绒毛修齐.
(七)找平
先将地毯的一条长边固定在倒刺板上,并将毛边塞到踢脚板下,用地毯撑拉伸地毯.拉伸时,先压住地毯撑,用膝撞击地毯撑,从一边一步一步推向另一边,由此反复操作将四边的地毯固定在四周的倒刺板上,并将长出的部分地毯裁割.
(八)固定收边
地毯挂在倒刺板上要轻轻敲击一下,使倒刺全部勾住地毯.以免挂不实而引起地毯松弛.地毯全部展平拉直后应把多余的地毯边裁去,再用扁铲将地毯边缘塞进踢脚板和倒刺之阎.当地毯下无衬垫时,可在地毯的拼接和边缘处采用麻布带和胶粘剂粘接固定(多用于化纤地毯). (九)细部处理、修整、清理
施工要注意门口压条的处理和门框、走道与门厅等不同部位、不同材料的交圈和衔接收口处理;固定、收边、掩边必须粘结牢固、不应有显露、找补等破活,特别注意拼接地毯的色调和
交底内容
花纹的对形,不能有错位等现象.铺设工作完成后,因接缝、收边裁下的边料和因扒齿拉伸掉下的绒毛、纤维应打扫干净,并用吸尘器将地毯表面全部吸一遍.
五、成品保护
1、运输操作:在运输过程注意保护已完成的各分项、检验批工程质量,及操作过程中保护好
门窗框扇、墙纸、踢脚板等成品,避免损坏和污染,应采取保护固定措施.
2、地毯存放:地毯材料进场后应按贵重物品存放、运输、操作和保管.应避免风吹雨淋、防
潮、防火、防踩、物压等.
3、施工现场管理:施工过程中应注意倒刺板和钢钉等的使用和保管,要及时回收和清理切断
的零头、倒刺板、挂毯条和散落的钢钉,避免发生钉子扎脚、划伤地毯和把散落的钢钉铺
在垫层和面层下面,否则必须返工取出.
4、加强交接管理:严格执行工序交接制度 ,每道工序施工完成应及时交接,将地毯上的污物
及时清理干净.操作现场严禁吸烟,加强现场的消防管理.
六、安全措施
1、施工所用电动机其必须安全有效转动灵活.
2、作业时严禁吸烟,易燃挥发材料设专用房间存放,随用随取,不得留存作业面.
3、作业完成后确认本区城无安全隐,患方可退出现场.
专业技术负责人: 交底人: 接受人:。
