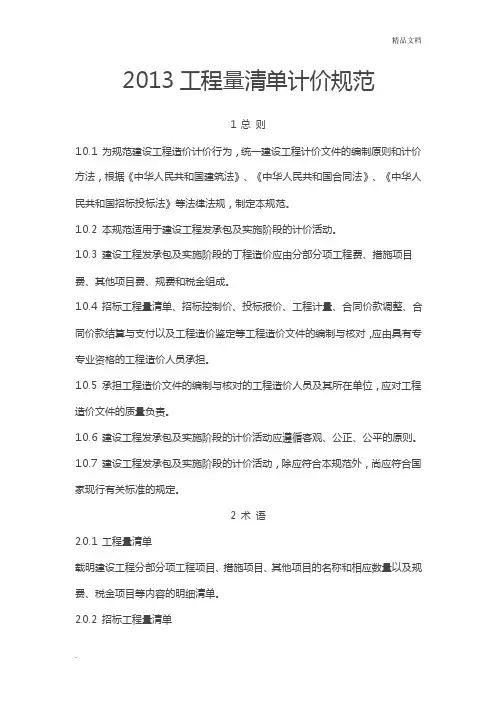

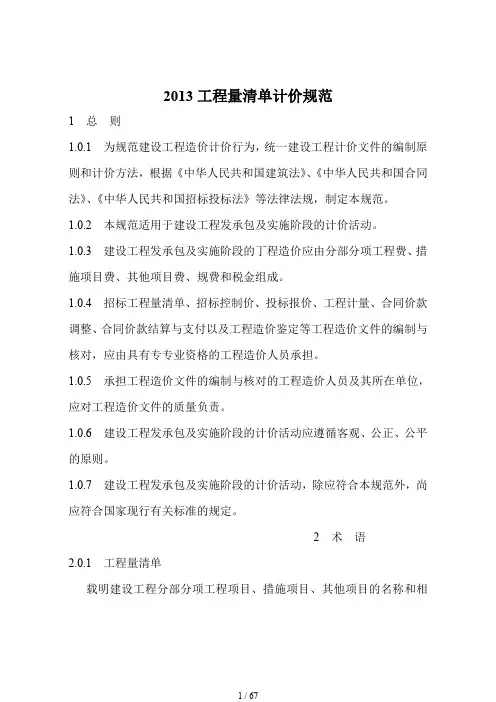

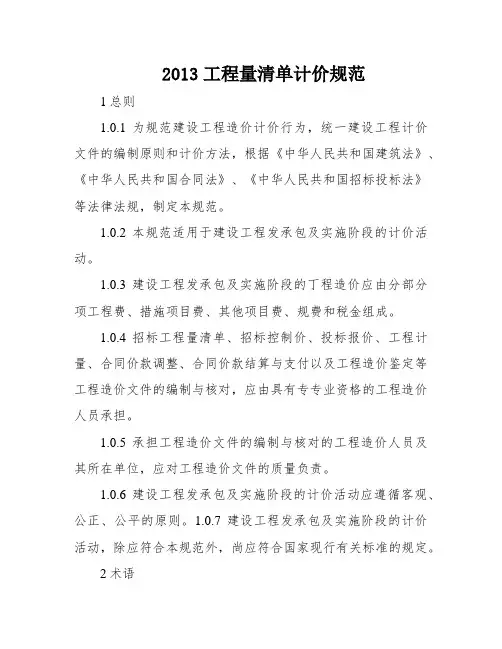

2013工程量清单计价规范1 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2 招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6 项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
中华人民共和国国家标准GB50500—20建设工程工程量清单计价规范Code of valuation withg bg l l quantity of construction works—— ——中华人民共和国住房和城乡建设部 中华人民共和国国家质量监督检验检疫总局联合发布 12 1 225 发布13200401施行20目录1 总则 (1)2 术语 (2)3 一般规定 (4)3.1计价方式 (4)3.2计价风险 (4)4 招标工程量清单 (5)4.1一般规定 (5)4.2分部分项工程 (5)4.3措施项目 (5)4.4其他项目 (5)4.5规费 (6)4.6税金 (6)5 招标控制价 (7)5.1一般规定 (7)5.2编制与复核 (7)5.3投诉与处理 (7)6 投标报价 (9)6.1一般规定 (9)6.2编制与复核 (9)7 合同价款约定 (10)7.1一般规定 (10)7.2约定内容 (10)8 工程计量 (11)8.1一般规定 (11)8.2单价合同的计量 (11)8.3总价合同的计量 (11)9 合同价款调整 (12)9.1一般规定 (12)9.2法律法规变化 (12)9.3工程变更 (13)9.4项目特征描述不符 (13)9.5工程量清单缺项 (14)9.6工程量偏差 (14)9.7物价变化 (14)9.8暂估价 (15)9.9计日工 (15)9.10现场签证 (16)9.11不可抗力 (16)9.12提前竣工(赶工补偿) (17)9.13误期赔偿 (17)9.14施工索赔 (17)9.15暂列金额 (18)10 合同价款中期支付 (19)10.1预付款 (19)10.2安全文明施工费 (19)10.3总承包服务费 (19)10.4进度款 (19)11 竣工结算与支付 (21)11.1竣工结算 (21)11.2结算款支付 (22)11.3质量保证(修)金 (22)11.4最终结清 (22)12 合同解除的价款结算与支付 (23)13 合同价款争议的解决 (24)13.1监理或造价工程师暂定 (24)13.2管理机构解释或认定 (24)13.3友好协商 (24)13.4调解 (24)13.5仲裁、诉讼 (25)13.6造价鉴定 (25)14 工程计价资料与档案 (26)14.1计价资料 (26)14.2归档管理 (26)15 计价表格 (27)15.1计价表格组成 (27)15.2计价表格使用规定 (54)本规范用词说明……………………………………………………………………………………………()条文说明……………………………………………………………………………………………………()1 总则1.0.1 为规范建设工程施工发承包计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》,制定本规范。
新版《建设工程工程量清单计价规范GB50500-2013》变化分析摘要:随着建筑行业的高速发展,新材料,新技术的不断问世,新领域的不断扩展,原来的08版规范已经不能满足行业需求。
为了满足和规范市场,国家住房和城乡建筑部门在03版规范和08版规范[1]的基础上,针对08版规范和03版规范实施过程中存在的一些实际问题,编制了2013版《建设工程工程量清单计价规范》(简称2013版规范)[2]。
2013版规范对03版、08版中的专业划分,责任界定,可执行性等问题给予了较明确的解答。
这些新规定的实施将有助于解决工程项目中的实际问题,满足工程价款精细化、管理科学化的要求。
关键字:2013版规范专业划分可执行性责任界定条纹细化一、引言2013版规范是在03版规范和08版规范的基础上发展而来,03版规范条文数量为45条,08版规范增加到136条,而2013版规范又增加到328条,对于清单的整体内容基本一样,分别是正文规范、工程计量规范、条文说明。
2013版规范的出台将解决工程项目中实际存在的问题,如:对项目特征描述不符、清单缺项、承包人报价浮动率、提前竣工(赶工补偿)、误期补偿等工程项目实际问题提供了依据,使新清单更加全面,可操作性更强。
2013版规范在08版清单计价规范的基础上对工程项目全过程的价款管理进行了约定(包括工程量清单、招标控制价、投标价、签约合同价、工程计量、价款的调整与支付、争议解决、资料与档案管理、工程造价鉴定等内容),并涉及到重大的现实问题(如对承包人报价浮动率、项目特征描述不符、工程量清单缺项等影响合同价款调整的重大事件的约定),并且强化了清单的操作性(如对承包商报价浮动率、工程变更项目综合单价以及工程量偏差部分分部分项工程费的计算给出了明确的规定),这些特点正好满足工程价款精细化管理的需求,为工程价款精细化、科学化管理提供有力依据。
总的来说,新规范在专业划分、责任界定、条文说明、可执行等方面有了新的进步,下面就新规范中的这些重大变化和旧规范加以对比说明。
2013工程量清单计价规范1 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2 招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6 项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
2013工程量清单计价规范1总则1.0.1为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2术语2.0.1工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数目以及规费、税金项目等内容的明细清单。
2.0.2招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3已标价工程量清单构成合同文件组成部分的招标文件中已标明价格,经算术性毛病修正(如有)且承包人已确认的工程量清单,包括其申明和表格。
2.0.4分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5措施项目为完成工程项目施工,产生于该工程施工准备和施工过程中的技术、生活、平安、环境保护等方面的项目。
2.0.6项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
2013工程量清单计价规范计算规那么总结一、平整场地:建筑物场地厚度在土30cm以内的挖、填、运、找平。
按设计图示尺寸以建筑物首层建筑面积(墙中心线)计算二、基础土方开挖1、清单规那么:挖基础土方以基础垫层底面积乘挖土深度计算。
十.方体积=挖土方的底面积X挖土深度。
2、定额规那么:底面积乘以挖土深度。
底长和宽是指基础底宽加」]作面,需放坡放坡量合并于总土方量中。
3、清单计算:土方体积二挖土方的底面积X挖土深度。
4、定额计算:沟槽开挖:V=(A+2C+KXH)HXL;A底宽;C工作面;H深度;L长度。
外墙中心线计算,内墙墙净长计算,交接重合不扣。
基坑开挖:V=%I[S1+S2+J(S1*S2)]。
基坑四面放坡实际为倒棱台坑、棱台、圆台的计算公式均为上述公式。
5、基础土方开挖深度应按基础垫层底外表至交付施I:场地标高,无交付施「•场地标高时,按自然地面标高确定。
6、土方类别区分:底宽W7m且长〉3倍底宽为沟槽底长W3倍底宽且底面积W150肝为基坑其余为挖一般土方,自然地面挖至地坪,桩间挖土不扣除桩体积7、沟槽、基坑中土类别不同时,分别按放坡起点、放坡系数、分类土厚度加权平均计算8、原槽、坑作基础垫层时,放坡自垫层上外表计算,垫层厚度小于200mm时,可在垫层顶开始放坡三、回填土1、基础回填:3、屋面木基层:按斜面积计算,不扣孔洞,出檐不增加。
二十三、门窗工程1、木门、金属门、卷帘门:槿或洞口面积2、木门框:单独列项按橙或m3、铁丝门、银质花饰大门:槿或nf,按门框或扇nf4、木窗:橙或洞口尺寸nf5、木飘窗(凸)、木橱窗:植或洞口尺寸nf,框外围展开面积6、木纱窗:按纱扇面积7、门窗套:m/nf/橙,按展开面积8、贴脸;按图示数量槿/m9、木窗帘盒、饰面夹板、资料窗帘盒、铝合金属窗帘盒、窗帘轨均按m二十四、屋(墙、地)面及防水1、瓦、型材屋面:斜面积不扣房上烟囱、竖风道、风帽底座、屋顶小气窗和斜沟等,屋面小气窗的出檐局部不增加2、阳光板、玻璃钢屋面:斜面积of,不扣除W0.3nf孔洞3、膜结构屋面:水平投影nf4、屋面防水平面按水平投影,斜面按斜面积,不扣除房上烟囱、竖风道、风帽底座、屋顶小气窗和斜沟等女儿墙、伸缩缝、天窗凸起,并入屋面5、地面、地下室防水层一主墙间净空面枳计算;扣除:凸出地面构筑物、设备基础等所占的面积;不扣:柱I垛I间壁墙I烟囱及0.3m2以内孔洞与墙面连接处垂直高度在300mm以内者按展开面积计算,并入平面工程量内;超过300顾时,按立面防水层计算。

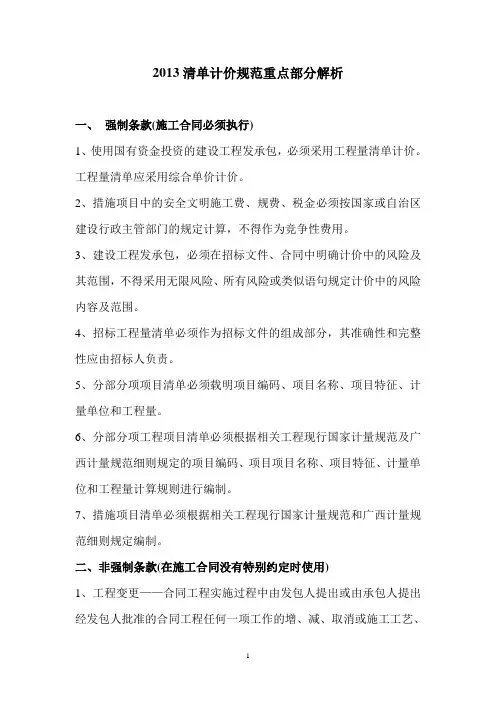

2013清单计价规范重点部分解析一、强制条款(施工合同必须执行)1、使用国有资金投资的建设工程发承包,必须采用工程量清单计价。
工程量清单应采用综合单价计价。
2、措施项目中的安全文明施工费、规费、税金必须按国家或自治区建设行政主管部门的规定计算,不得作为竞争性费用。
3、建设工程发承包,必须在招标文件、合同中明确计价中的风险及其范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及范围。
4、招标工程量清单必须作为招标文件的组成部分,其准确性和完整性应由招标人负责。
5、分部分项项目清单必须载明项目编码、项目名称、项目特征、计量单位和工程量。
6、分部分项工程项目清单必须根据相关工程现行国家计量规范及广西计量规范细则规定的项目编码、项目项目名称、项目特征、计量单位和工程量计算规则进行编制。
7、措施项目清单必须根据相关工程现行国家计量规范和广西计量规范细则规定编制。
二、非强制条款(在施工合同没有特别约定时使用)1、工程变更——合同工程实施过程中由发包人提出或由承包人提出经发包人批准的合同工程任何一项工作的增、减、取消或施工工艺、顺序、时间的改变;设计图纸的修改、施工条件的改变;招标工程量清单的错漏从而引起合同条件的改变或工程量的增减变化。
(因为有些工程合同只约定工程变更和政策性变化才调合同价款,所以请大家好好研究一下工程变更包括哪些内容,尽量争取多些调整。
)2、出现合同价款调增事项(不含工程量偏差、计日工、现场签证、索赔)后的14天内,承包人应向发包人提交合同价款调增报告并附上相关资料;承包人在14天内未提交合同价款调增报告的,应视为承包人对该事项不存在调整价款的请求。
(请大家引起重视,过期作废!因为2013清单计价规范是要求施工过程办理期中结算,时限性很强。
)3、出现合同价款调减事项(不含工程量偏差、计日工、现场签证、索赔)后的14天内,发包人应向承包人提交合同价款调减报告并附上相关资料;发包人在14天内未提交合同价款调减报告的,应视为发包人对该事项不存在调整价款的请求。
2013 工程量清单计价规范1总则1.0.1 为规范建设工程造价计价行为,一致建设工程计价文件的编制原则和计价方法,依据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标招标法》等法律法例,拟订本规范。
1.0.2 本规范合用于建设工程发承包及实行阶段的计价活动。
1.0.3 建设工程发承包及实行阶段的丁程造价应由分部分项工程费、举措项目费、其余项目费、规费和税金构成。
1.0.4 招标工程量清单、招标控制价、招标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价判定等工程造价文件的编制与查对,应由拥有专专业资格的工程造价人员肩负。
1.0.5 肩负工程造价文件的编制与查对的工程造价人员及其所在单位,对付工程造价文件的质量负责。
1.0.6 建设工程发承包及实行阶段的计价活动应依照客观、公正、公正的原则。
1.0.7 建设工程发承包及实行阶段的计价活动,除应切合本规范外,尚应切合国家现行有关标准的规定。
2术语2.0.1 工程量清单载明建设工程分部分项工程项目、举措项目、其余项目的名称和相应数目以及规费、税金项目等内容的明细清单。
2.0.2 招标工程量清单招标人依照国家标准、招标文件、设计文件以及施工现场本质状况编制的,随招标文件公布供招标报价的工程量清单,包含其说明和表格。
2.0.3 已标价工程量清单构成合同文件构成部分的招标文件中已注明价钱,经算术性错误修正(若有)且承包人已确认的工程量清单,包含其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的构成部分,是按构造部位、路段长度及施工特色或施工任务将单项或单位工程区分为若干分部的工程;分项工程是分部工程的构成部分,是按不一样施工方法、资料、工序及路段长度等将分部工程区分为若干个分项或项目的工程。
2.0.5 举措项目为达成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6 项目编码分部分项工程和举措项目清单名称的阿拉伯数字表记。

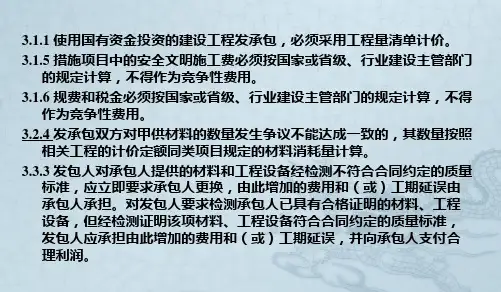

《工程量清单计价规范》中强制性条文的规定及解读中国建设工程律师网2013《工程量清单计价规范》强制性条文共15条,分别是:第3.1.1、3.1.4、3.1. 5、3.1. 6、3.4.1、4.1.2、4.2.1、4.2.2、4.3.1、5.1.1、6.1.3 、6.1.4、8.1.1、8.2.1、11.1.1条。
第一条【3.1.1】“使用国有资金投资的建设工程发承包,必须采用工程量清单计价”。
【解读】本条规定了国有资金投资的建设工程发承包必须采用工程量清单计价。
国有资金投资或国有资金投资为主的建设工程施工发承包,不分建设工程规模大小,均必须采用工程量清单计价。
所谓国有资金(含国家融资资金)的工程建设项目是指国有资金占投资总额50%以上,或虽不足50%但国有投资者实质上拥有控股权的工程建设项目。
根据国家计委第3号令《工程建设项目招标范围和规模标准规定》的规定:1、使用国有资金投资项目的范围包括:(1)使用各级财政预算资金的项目;(2)使用纳入财政管理的各种政府性专项建设基金的项目;(3)使用国有企事业单位自有资金,并且国有资产投资者实际拥有控股权的项目。
2、国家融资项目的范围包括:(1)使用国家发行债券所筹集资金的项目;(2)使用国家对外借款或者担保所筹资金的项目;(3)使用国家政策性贷款的项目;(4)国家授权投资主体融资的项目;(5)国家特许的融资项目。
第二条【3.1.4】“工程量清单应采用综合单价计价”。
【解读】本条规定了工程量清单采用综合单价法计价。
采用综合单价法进行工程量清单计价时,综合单价包括除规费和税金以外的全部费用。
综合单价=人工费+材料和工程设备费+施工机具使用费+企业管理费+利润+由投标人承担的风险费用+其他项目清单中的材料暂估单价。
第三条【3.1.5】“措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用”。
第四条【3.1.6】“规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用”。
