全国造价员桩基础工程量清单计价例题一、工程概述桩基础工程是建筑工程中常见的一种基础形式,用于增加建筑物的承载能力和稳定性。
桩基础工程量清单计价是确定桩基础工程施工成本的重要环节,本文将通过一个计价例题来介绍全国造价员桩基础工程量清单计价的方法。
二、工程示例某地新建一座办公楼,其中包含桩基础工程。
根据工程设计,桩基础的具体参数和要求如下:1. 桩的类型:钢筋混凝土桩2. 桩的直径:800mm3. 桩的长度:12m4. 钢筋根数:16根5. 钢筋直径:16mm6. 混凝土强度等级:C30三、工程量计算1. 混凝土用量计算根据桩的直径和长度,可以计算出每根桩所用混凝土的体积:体积 = π * (直径/2)^2 * 长度= 3.14 * (800/2)^2 * 12= 301,440 mm³2. 钢筋用量计算根据钢筋根数和直径,可以计算出所有钢筋的总长度:总长度 = 钢筋根数 * 钢筋长度= 16 * 12= 192 m3. 主要材料用量计算根据混凝土用量和钢筋用量,可以计算出主要材料的用量:混凝土用量 = 301,440 mm³钢筋用量 = 192 m主要材料用量 = 混凝土用量 + 钢筋用量四、工程费用计算1. 混凝土费用计算按照施工单位报价,每立方米混凝土的单价为1000元,可计算出混凝土的费用:混凝土费用 = 混凝土用量 * 单价2. 钢筋费用计算按照施工单位报价,每米钢筋的单价为50元,可计算出所有钢筋的费用:钢筋费用 = 钢筋用量 * 单价3. 主要材料费用计算主要材料的费用 = 混凝土费用 + 钢筋费用五、工程总造价计算根据主要材料的费用,可以计算出桩基础工程的总造价。
六、结论通过以上计算,可以得出某地新建办公楼中桩基础工程的量清单计价。
造价员可根据具体工程情况和市场行情进行调整,以得出准确的工程造价。
七、注意事项在进行桩基础工程量清单计价时,造价员应遵循相关规范和标准,确保计价的准确性和合理性。

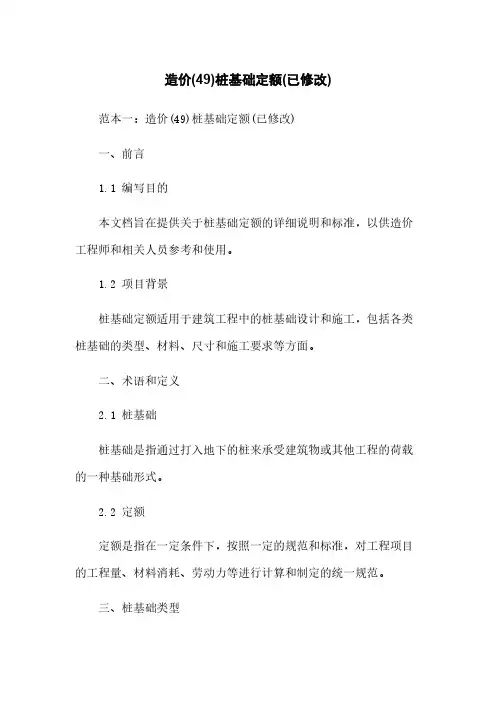

造价(49)桩基础定额(已修改)范本一:造价(49)桩基础定额(已修改)一、前言1.1 编写目的本文档旨在提供关于桩基础定额的详细说明和标准,以供造价工程师和相关人员参考和使用。
1.2 项目背景桩基础定额适用于建筑工程中的桩基础设计和施工,包括各类桩基础的类型、材料、尺寸和施工要求等方面。
二、术语和定义2.1 桩基础桩基础是指通过打入地下的桩来承受建筑物或其他工程的荷载的一种基础形式。
2.2 定额定额是指在一定条件下,按照一定的规范和标准,对工程项目的工程量、材料消耗、劳动力等进行计算和制定的统一规范。
三、桩基础类型3.1 摩擦桩摩擦桩是指通过桩柱与周围土体的相互作用形成摩擦力而承受建筑物荷载的桩基础。
3.2 立桩立桩是指直接将桩柱垂直打入地下,使其顶部与地面齐平或略高于地面,形成承载建筑物的基础。
四、桩基础材料4.1 钢筋混凝土钢筋混凝土是指通过将钢筋与混凝土组合在一起形成的一种材料,广泛应用于桩基础的施工中。
4.2 预应力混凝土预应力混凝土是指在混凝土浇筑过程中,通过提前施加预先确定的拉力,使混凝土在使用过程中能够承受更大的荷载。
五、桩基础尺寸与数量5.1 桩直径桩直径是指桩身的最大直径,通常根据建筑物的荷载和土壤条件来确定。
5.2 桩长度桩长度是指桩身的垂直长度,根据土壤层的深度和建筑物的荷载来确定。
5.3 桩数量桩数量是指在建筑物施工中所需的桩的总数,根据建筑物的尺寸和荷载来确定。
六、桩基础施工要求6.1 土壤处理在进行桩基础施工前,需要对地下土壤进行相应的处理,包括清理杂物、填充坑洞等。
6.2 桩身制作将预先制作好的钢筋混凝土或预应力混凝土转移到现场,按照设计要求进行浇筑和养护。
七、本文档涉及附件请附上与本文档相关的附件,如图纸、设计文件等。
八、法律名词及注释8.1 建设工程质量管理条例建设工程质量管理条例是国家对建筑工程质量的管理规定,包括建设项目的设计、施工、验收等方面的要求和标准。

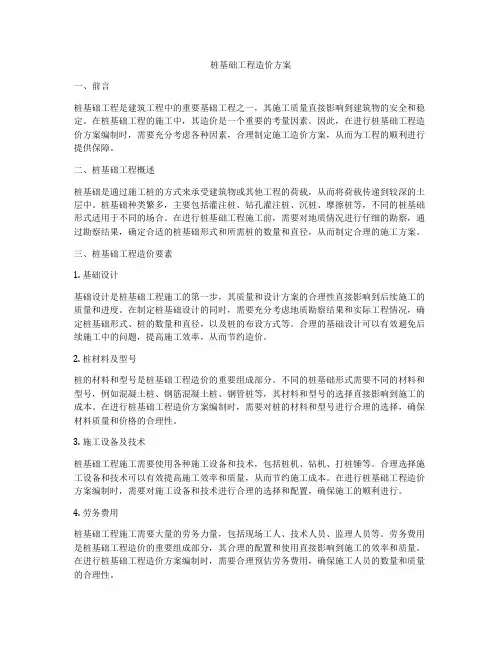

桩基础工程造价方案一、前言桩基础工程是建筑工程中的重要基础工程之一,其施工质量直接影响到建筑物的安全和稳定。
在桩基础工程的施工中,其造价是一个重要的考量因素。
因此,在进行桩基础工程造价方案编制时,需要充分考虑各种因素,合理制定施工造价方案,从而为工程的顺利进行提供保障。
二、桩基础工程概述桩基础是通过施工桩的方式来承受建筑物或其他工程的荷载,从而将荷载传递到较深的土层中。
桩基础种类繁多,主要包括灌注桩、钻孔灌注桩、沉桩、摩擦桩等,不同的桩基础形式适用于不同的场合。
在进行桩基础工程施工前,需要对地质情况进行仔细的勘察,通过勘察结果,确定合适的桩基础形式和所需桩的数量和直径,从而制定合理的施工方案。
三、桩基础工程造价要素1. 基础设计基础设计是桩基础工程施工的第一步,其质量和设计方案的合理性直接影响到后续施工的质量和进度。
在制定桩基础设计的同时,需要充分考虑地质勘察结果和实际工程情况,确定桩基础形式、桩的数量和直径,以及桩的布设方式等。
合理的基础设计可以有效避免后续施工中的问题,提高施工效率,从而节约造价。
2. 桩材料及型号桩的材料和型号是桩基础工程造价的重要组成部分。
不同的桩基础形式需要不同的材料和型号,例如混凝土桩、钢筋混凝土桩、钢管桩等,其材料和型号的选择直接影响到施工的成本。
在进行桩基础工程造价方案编制时,需要对桩的材料和型号进行合理的选择,确保材料质量和价格的合理性。
3. 施工设备及技术桩基础工程施工需要使用各种施工设备和技术,包括桩机、钻机、打桩锤等。
合理选择施工设备和技术可以有效提高施工效率和质量,从而节约施工成本。
在进行桩基础工程造价方案编制时,需要对施工设备和技术进行合理的选择和配置,确保施工的顺利进行。
4. 劳务费用桩基础工程施工需要大量的劳务力量,包括现场工人、技术人员、监理人员等。
劳务费用是桩基础工程造价的重要组成部分,其合理的配置和使用直接影响到施工的效率和质量。
在进行桩基础工程造价方案编制时,需要合理预估劳务费用,确保施工人员的数量和质量的合理性。
桩基础工程造价案例一、某工程钻孔桩100根,设计桩径为60cm,设计桩长平均为25m,按设计要求需入微风化岩0.5m,桩顶标高为-2.5m,施工场地标高为-0.5m。
泥浆运输距离为3km。
混凝土为C25。
(按三类地区管理费计算)问题:1、编制桩基础工程量清单。
2、求工程量清单综合单价,按工程量清单计价法计算分部分项工程费。
3、按定额计价法计算定额分部分项工程费。
解:1.工程量计算1)钻孔桩工程量100*3.14*0.6^2/4*(25+2.5-0.5)=763.02 m3其中空桩(不灌混凝土)工程量100*3.14*0.6^2/4*(2.5-0.5)=56.52 m32)入岩增加工程量100*3.14*0.6^2/4*0.5=14.13 m33)混凝土制作工程量(763.02-56.52)*1.2=847.8 m34)泥浆运输工程量763.02 m32、工程量清单V清单工程量=100*25=2500 m求综合单价:1)A2-62钻孔桩成孔、灌注设计桩径(600mm)763.02*5301.33/10=404502.08 元2)8021924商品水下混凝土碎石粒径40石C25847.8*265=224667 元3)A2-72钻孔桩入岩增加费设计桩径(600mm)14.13*10957.07/10=15482.34 元4)A2-82泥浆运输运距1km内763.02*458.24/10=34964.63 元5)A2-83 *2 泥浆运输每增加1km763.02*2*51.58/10=7871.31 元6)利润(763.02*2633.13/10+14.13*1996.65/10+763.02*154.53/10)*18/100 =38794.55元综合单价(404502.08+224667+15482.34+34964.63+7871.31+38794.55)/2500 =290.51 元/m2、按工程量清单计价法计算分部分项工程费3、按定额计价法计算定额分部分项工程费。
第四章桩基础工程《08综合单价》总体规定预制钢筋混凝土桩现浇钢筋混凝土桩地下连续墙,地基强夯等处理。
工程量清单计价案例4.1 《08综合单价》总体规定一、本分部中,工程量清单项目工程内容与定额子目工作内容不一致的清单项目组合单价,应由同一编码下的相关子目组成。
如:预制钢筋混凝土桩清单项目的组成子目为桩制作、运输,打桩,送桩,管桩填充材料等。
接桩是单独的清单分项,单独计算(从清单计价规则白皮书中可以看出)。
混凝土灌注桩清单项目的组成子目为成孔、混凝土制作运输和灌注,空桩费,泥浆外运和入岩增加费等。
(钢筋笼单独组价)预制钢筋混凝土桩的整个过程实际应为,(制,运,打(压),接,送,凿),在实际计算中要考虑子目包含工作内容,以及规则的要求。
比如接桩单独列项计算,凿桩头放在土方工程报价等。
二、本分部按平地打桩考虑 (坡度小于15°)。
如在斜坡上打桩(坡度大于15°),按相应定额子目人工、机械乘以系数1.15。
如在基坑内打桩 (基坑深度大于1.5m),或在地坪上打坑槽内桩 (坑槽深度大于1m),按相应定额子目人工、机械乘以系数1.1。
三、本分部按打直桩考虑,如打斜度在1∶6以内的桩,按相应定额子目人工、机械乘以系数1.25调整;如斜度大于1∶6的桩,按相应定额子目人工、机械乘以系数1.43调整。
四、单位工程打(灌)桩工程量在表1规定数量以内时,其人工、机械量按相应定额子目乘以系数1.25计算。
表1 小型桩基工程表注:因工程工期要求,需用多台桩机施工的,每台桩机完成的工程量低于上表者,可与业主先行签证,按本条规定执行。
五、在桩间补桩或在强夯后的地基打桩时,按相应定额子目人工、机械乘以系数1.15。
六、打试验桩按相应定额子目的人工、机械乘以系数2计算。
七、打预制桩和机械打孔灌注桩,桩间净距小于4倍桩径 (桩边长)的,按相应定额子目中的人工、机械乘以系数1.13。
八、本分部除静力压桩、打预制钢筋混凝土离心管桩外,均未包括接桩。
如需接桩,除按桩的总长度套用打桩子目外,另按设计要求套用相应接桩子目。
(比如下列子目以及工作内容)A.2.1 混凝土桩(010201)010201001 预制钢筋混凝土桩(m/根/m3)一、预制方桩工作内容:购置成品桩、运输;准备打(压)桩工具,移动工具及轨道。
m3九、本分部已综合考虑不同的土质情况,除山区外,无论何种土质,均执行本分部相应子目。
十、灌注桩子目未考虑翻浆因素(即超灌混凝土)。
灌注工程桩考虑翻浆因素时,沉管桩单桩的翻浆工程量可按翻浆高度0.25m乘以设计截面面积计算;钻孔桩单桩的翻浆工程量可按翻浆高度0.8m乘以设计截面面积计算;灌注工程桩执行相应子目时,可将翻浆因素考虑在综合单价内。
十一、定额子目中各种机械灌注桩的材料用量,均已包括表3规定的充盈系数和材料损耗(充盈系数已综合考虑土壤类别)。
人工挖孔桩已综合考虑护壁和桩芯的混凝土,并包括了材料损耗。
表3 灌注桩定额所含充盈系数及材料损耗表4.2 预制钢筋混凝土桩注意几个问题:1、本部分清单计价时,根据特征描述组价,预制桩清单分项一般包括打压桩,送桩,管桩填充材料等,套用对应子目组价。
接桩有单独的清单分项,所以单独组价2、各类预制桩按商品成品桩考虑,施工损耗率已包含在子目内商品桩单价=成品桩单价+桩运输费(子目工作内容里有显示)预制桩内的钢筋,已包含在购买价格内,不能再套用钢筋分部的价格另外计算3、分别学习预制钢筋混凝土桩的打(压)桩,送桩,接桩(焊接2-22或硫磺胶泥2-23)等工程量计算规则和定额子目的分类情况。
书上P60-61二、预制离心管桩工作内容:购置成品桩、运输;准备打(压)桩工具,移动工具及轨道。
吊装定位,安卸桩帽、校正、打(压)桩、送桩、清理。
定额单位:10m预制钢筋混凝土桩例题4.1 某工程有30根钢筋砼柱,根据上部荷载计算,每根柱下需要设4根350×350mm断面的预制钢筋砼方桩,桩长30m,由3根长10m的方桩用焊接方式接桩。
桩顶距自然地面为5m。
采用柴油打桩机,计算桩基础工程施工的综合单价费。
(工程量清单计价方式)【解】:打桩工程量=0.35×0.35×30×120=441 >150 (m3)属正常工程。
(1)打桩工程量=0.35×0.35×30×120=441 (m3)单价(2-3)= 1038.96(元/ m3)综合单价费(1)=1038.96×441=458181.36(元)•(2)送桩•工程量=0.35×0.35×(5+0.5)×120=80.85 (m3)•单价(2-4)=301.27(元/ m3)•综合单价费(3)=301.27×80.85=24357.68(元)(3)预制钢筋混凝土方桩综合单价合计482539.04(元)•(4)接桩(单独列项,单独计算清单分项)•工程量=120×2=240(个)•单价(2-22)=506.55(元/个)•综合单价费(2)=506.55×240= 121572(元)接桩综合单价费合计:121572(元)请注意,清单规则如下。
每个清单分项下包含的具体工作有哪些?4.3 现浇混凝土灌注桩注意几个问题:1、本分部根据工程量清单特征描述进行组价。
现浇钢筋混凝土灌注桩组价时,混凝土灌注桩清单项目的组成子目为成孔、混凝土制作运输和灌注,空桩费,泥浆外运和入岩增加费等。
一般包括除钢筋笼以外所有内容,钢筋笼单独放到钢筋工程中组价。
2、在算量组价前,要确定相关资料,看是否存在系数换算。
3、分别学习各种现浇混凝土桩的等工程量计算规则和定额子目的分类情况。
书上62-69①沉管灌注桩组价时,应分别列项计算包括沉管灌注桩,空桩费,钢筋笼制作安装等。
其中钢筋笼制安单独组价。
010201003 混凝土灌注桩(m/根/m3)一、沉管灌注桩工作内容:准备打桩工具,移动工具及轨道。
用钢管打桩孔,灌注混凝土,沉管灌注桩一般要配合桩尖的制作。
子目2-32②长螺旋钻杆钻孔灌注桩(钻孔出土)组价时,分别列项分别计算长螺旋钻杆灌注桩,空桩费,土方超运距(子目只综合了150m内的土方运输),和钢筋笼制安。
其中钢筋笼制安单独组价。
二、长螺旋钻机钻孔灌注桩工作内容:准备打桩工具,移动工具及轨道。
钻杆就位,校正,钻孔。
将土运至150m内现场指定地点,清除地土,其中:若发生土方超运距执行土石方分部相关子目,土方量=灌注桩工程量+超灌量+空桩量③泥浆护壁钻孔灌注桩组价时,应分别列项计算泥浆护壁钻孔灌注混凝土桩,入岩增加费(注意判断入岩条件,具体看设计或题目要求),空桩费,泥浆运输,钢筋笼制安等。
其中钢筋笼制安单独组价。
三、泥浆护壁钻孔灌注桩工作内容:护筒拆设,钻杆就位,校正,钻孔出渣。
加泥浆和泥浆制作,清除泥浆,导管安拆,灌注混凝土。
定额单位:m3四、泥浆运输工作内容:建拆泥浆池,装卸泥浆,运输,清理场地。
定额单位:m3④人工挖孔混凝土桩组价时,应分别列项计算人工挖孔混凝土桩,空桩费(注意,人工挖孔灌注桩这里不用考虑翻浆因素了),土方超运距增加费(子目中只包括50内土方运输),钢筋笼制安。
其中钢筋笼制安单独组价。
人工挖孔扩大底混凝土灌注桩,仍执行此分项子目。
五、人工挖孔桩工作内容:1、挖土,提土,运土与50m内,排水沟修筑,修理桩底。
2、安装护壁磨具,安放钢筋笼,灌注护壁和心混凝土。
3、抽水吹风,照明,安装设施搭拆等。
定额单位:m3[例4-2] 某工程桩基础为柴油打桩机打沉管灌注桩,设计桩长12m,桩径为500mm,空桩长2m,砼为C25(20),每根桩钢筋笼设计净用钢量为110kg,共有22根桩。
试计算桩工程的综合单价费(需要考虑翻浆因素)。
(1)打桩(2-24)工程量=3.14×0.52/4×12×22=51.81(m3)<60 (m3)属小型工程。
考虑翻浆因素:工程量=(设计桩长+翻浆高度)×截面面积工程量=3.14×0.52/4×(12+0.25)×22=52.89 (m3)综合单价(2-24)换(换算系数查小型工程表)=〔540.65 +(121.91+120.07)×(1.25-1)〕=601.145(元/m3)综合单价费(1)=601.145×52.89=31794.56(元)(2)空桩(2-26)工程量=自然地坪至设计桩顶标高长度减去超灌长度后乘桩截面积,以体积计算。
工程量=3.14×0.52/4×(2-0.25)×22= 7.56 (m3)•单价(2-26)=223.05(元/ m3 )•综合单价费(3)=223.05×7.56=1686.26(元)(3)合计打沉管灌注桩综合单价费合计=31794.56+1686.26=33480.82(元)(4)钢筋笼制作(4-182)(单独计算,价格计入钢筋工程中)•工程量=0.110×22=2.420(t)•单价(4-182)=5380.98(元/t)•综合单价费(2)=5380.98×2.42=13021.97(元)[例A2-3]某工程桩基础有泥浆护壁钻孔灌注桩共48根。
设计桩长20m,桩顶距自然地面5m,桩径1.00m,砼强度等级C30(40);每根桩钢筋笼设计重量为450kg,泥浆外运6km。
试计算桩工程综合单价费(需要考虑翻浆高度,桩底入岩0.2m)。
•解(1)C30(40)钻孔灌注桩•工程量=3.14×0.52×20×48=753.60(m3)正常工程•考虑翻浆因素:•工程量=3.14×0.52×(20+0.8)×48=783.74 (m3)•单价(2-34)=618.63(元/m3)•综合单价费(1)=783.74×618.63=484851.17(元)••(2)空桩费•工程量=3.14×0.52×(5-0.8)×48=158.26 (m3)•单价(2-38)=226.07(元/m3)•综合单价费(2)=158.26 ×226.07=35777.84 (元)••(3)入岩增加费•工程量=3.14×0.52×0.2×48=7.536(m3)•单价(2-36)=658.58(元/m3)•综合单价费(3)=658.58 ×7.536=4962.68 (元)•(4)泥浆外运•工程量=3.14 ×0.52×25 ×48=942.0(m3 )•单价(2-39)=145.23(元/ m3)和(2-40)=6.86(元/ m3)•综合单价费(4)=942.0×145.23+942.0×6.86=143268.78•(5)泥浆护壁钻孔灌注桩综合单价合计•合计=(1)+(2)+(3)+(4)=668860.47(元)••(6)钢筋笼制作•工程量=0.45×48=21.60(t)•综合单价(4-182)=5380.98(元/t)综合单价费(3)=21.60 ×5380.98=116229.17(元)(7)凿桩头费用也可按根数单独算出报价,并入到土石方分部去。
