卫生间厨房镶砖技术交底
- 格式:doc
- 大小:35.50 KB
- 文档页数:4
一、交底目的为确保卫生间贴砖施工过程中的安全,预防安全事故发生,特制定本安全技术交底。
二、施工人员本次卫生间贴砖施工涉及的人员包括:瓦工、电工、质检员等。
三、施工范围本次施工范围为卫生间墙面、地面及部分墙面防水层。
四、施工注意事项1. 施工前准备1.1 施工前应对施工人员进行安全技术培训,确保施工人员了解施工安全要求。
1.2 检查施工工具、设备是否完好,安全防护设施是否齐全。
1.3 清理施工现场,确保施工环境整洁。
2. 施工过程2.1 瓦工施工时,应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
2.2 施工过程中,严禁酒后作业、疲劳作业。
2.3 严禁高空作业,如需进行高空作业,必须佩戴安全带,并设置安全防护措施。
2.4 瓦工施工时,应保持施工场地整洁,防止施工材料散落。
2.5 瓦工在施工过程中,应严格按照施工图纸和施工规范进行操作。
2.6 施工过程中,如发现安全隐患,应立即停止施工,并及时报告相关负责人。
3. 施工结束3.1 施工结束后,应对施工现场进行清理,确保无残留物。
3.2 施工人员应做好个人卫生,穿戴干净整洁的工作服。
3.3 对施工人员进行安全教育,提高安全意识。
五、安全技术措施1. 安全防护设施1.1 施工现场应设置安全警示标志,如“高空作业”、“小心滑倒”等。
1.2 施工现场应设置安全通道,确保人员通行安全。
1.3 施工现场应设置安全防护网,防止高空坠物。
2. 施工材料1.1 施工材料应选择符合国家标准的产品,确保施工质量。
1.2 施工材料应存放在干燥、通风的地方,防止受潮、变质。
3. 施工操作1.1 瓦工施工时,应严格按照施工规范进行操作,确保施工质量。
1.2 施工过程中,应保持施工场地整洁,防止施工材料散落。
六、安全责任1. 施工单位应负责施工过程中的安全管理,确保施工安全。
2. 施工人员应严格遵守安全操作规程,确保自身安全。
3. 质检员应对施工过程进行监督检查,确保施工质量。
厨房浴室卫生间工程技术交底卡尊敬的工程技术人员:为了确保厨房、浴室和卫生间的工程质量,提高施工效率,特编制本次工程的技术交底卡。
请各位施工人员在施工前仔细阅读交底内容,并按照要求进行作业,以确保工期和质量的双保证。
1. 工程概况本工程涉及厨房、浴室和卫生间的改造。
交底内容包括安装水电管道、墙面瓷砖贴合、卫浴用具安装等多个方面。
为保证施工顺利进行,请提前做好施工准备工作,准确完成每一项具体步骤。
2. 施工材料2.1 水电管道材料:配电箱、导线、开关、插座、水管、阀门等。
2.2 墙面装饰材料:瓷砖、水泥、砂浆、填缝剂等。
2.3 卫浴用具:洗手盆、淋浴器、马桶等。
3. 施工步骤3.1 拆除旧设施首先,拆除原有的厨房、浴室和卫生间设施,包括洗手盆、淋浴器、马桶等。
确保拆除过程中不损坏墙体和地面,严禁乱丢垃圾,保持施工现场整洁。
3.2 安装水电管道依据施工图纸,合理布置风水管道,包括水管和电线。
确保水管和电线的规格、长度和材质符合要求,严禁私自修改或替换。
3.3 墙面施工按照设计要求,先用水泥和砂浆抹平墙面,然后逐块贴合瓷砖。
贴砖过程中要确保每一块瓷砖的平整度、垂直度和水平度,同时注意砖缝的填充和美观效果。
3.4 安装卫浴用具在墙面施工完成后,进行卫浴设备的安装。
洗手盆、淋浴器和马桶等设备的安装位置要与施工图纸一致,使用合适的工具和固定材料进行安装,确保设备稳固可靠。
4. 施工安全与质量控制4.1 安全注意事项施工过程中,务必严格遵守安全规定,佩戴好安全帽、手套、口罩等个人防护装备,确保工作环境安全无隐患。
4.2 质量控制严格按照工艺要求操作,工艺流程和施工规范一一遵守。
对于每一道工序,要细致观察、精确测量,确保施工质量达到预期目标。
5. 施工验收与交底在工程完成后,各位施工人员需全面检查每一项工程质量,确保没有遗漏或疏忽之处。
如有问题及时修复,所有与工程相关的问题经过完全解决后,由总监或施工负责人进行最终验收。
1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏
1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏
1、本表由施工单位填写,交底单位与接受交底单位各存一份
1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏
1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏
1、本表由施工单位填写,交底单位与接受交底单位各存一份。

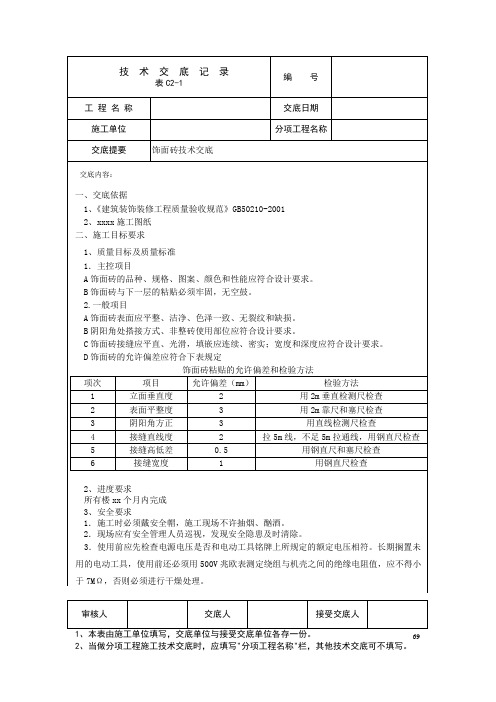

厨房、卫生间墙面、地面贴面砖工程技术交底一.工程名称:陕西五建第四项目二.分部工程:C1#C2#L楼装饰装修(墙面砖、地面砖)三.分项工程名称:厨房、卫生间墙面,卫生间地面,屋面,贴面砖工程四.交底内容:1、根据设计图纸要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的面砖,分别堆放并保管好。
2、施工前应先做样板,样板完成后,必须经质监部门、监理,甲方、施工单位共同认定。
方可组织班组按样板要求施工。
3、墙面贴面砖工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底子灰→弹控制线→贴面砖→擦→勾缝→工完场清4、基层处理:烟道抹灰前墙面必须清扫干净,检查窗台窗套和腰线等处,对损坏和松动的部分要处理好,然后浇水润湿墙面。
5、吊垂直,找规矩,贴灰饼,冲筋。
6、贴面砖前应放出施工大样,根据具体高度弹出若干条水平控制线,在弹水平线时,应计算面砖的块数,使两线之间保持整砖数。
可根据设计与面砖的品种、规格定出缝子宽度,但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。
一般上部应用整砖。
7、面砖应挑送,使其颜色协调一致,表面平整,洁净,阳角应割角,套割应吻合,边缘应整齐,缝隙均匀,无空鼓现象。
8、面砖使用前1天应浸泡,浸泡前应认真检查面砖色泽,颜色和花纹不一致者严禁同时浸泡,面砖使用前不得有明水9、允许偏差:(mm)(1)表面平整:3(2)立面垂直:2(3)阴阳角方正:3(4)接缝平直:2(5)接缝高低差:0.5(6)接缝宽度110、地面砖镶贴:(1)地面砖镶贴:地面砖应预先选挑,使其规格颜色一致,符合设计要求和规范规定。
(2)基层:按水平线定出面层找平层厚度,拉好十字线,即可铺找平层砂浆,一般采用1:2的干硬性砂浆,稠度已手捏成团,落地粉碎为度。
铺前洒水湿润基层,干硬性砂浆表面用木杠或靠尺刮平,再用木抹子搓平,厚15mm。
铺贴:铺时将面砖四角同时放在铺好的干硬性砂浆上,先试铺合适后,翻开在砖背面抹一层水灰比为0.5的素水泥浆,然后将面砖轻轻放下,用橡皮锤轻击地面砖,使地面砖四角平整、对缝平直,铺完后,接着向两侧和后退方向镶贴直至铺完。
厨房卫生间墙面砖技术交底一、概况1、面砖型号:厨房间------W2532 250*330MM卫生间------W2556 250*330MM2、采用无缝铺贴,胶结材料为1:2(体积比)水泥砂浆。
二、施工准备1、根据尺寸进行挑砖,挑选规格一致、形状平整方正等的面砖。
2、将砖放入清水中浸泡至不冒泡为止,且不小于2小时。
然后取出晾干后使用。
三、施工要求1、根据结构情况进行排砖(此项工作由项目部人员一同进行),弹出水平线和垂直控制线。
2、刮灰厚度控制在5~8MM。
3、作标志块或拉线钉,用靠尺或拉线条控制粘贴厚度和平整度。
4、铺贴时由下往上进行,底层砖铺贴时应先用平直的铝合金作支撑面,以保证砖不下滑,使水平缝平直。
5、阳角或洞口处的三角镶边,应用切割机切角,所切之角要顺直,不要切过头,也不能不到位,同时也要保证釉面不受破坏。
6、贴阳角应预先留出另一侧的铺贴厚度,同时用托线板校正靠直。
7、铺贴时对于高出“标志块”或“拉线”时应用橡胶锤轻轻敲击,对于低于“标志块”或“拉线”时,不得在砖口处塞灰,应重新取出刮灰,以免产生空鼓。
8、铺贴时应保持与相邻砖的平整,同时应随时调整使缝隙宽窄一致,最上一行要求上口成一线。
9、墙面的孔洞、卡子、等应按具体位置画到面砖上,然后用切割机或裁刀进行裁割,尽量做得方整美观。
10、铺贴完后进行质量检查,用清水擦拭干净,接缝处用白水泥擦嵌密实。
四、质量要求1、所贴面砖粘贴必须牢固,无空鼓。
2、所贴面砖应平整,洁净,无裂痕和缺损。
3、孔洞,卡件等位置切割整齐美观。
4、接缝应平直,光滑,嵌缝应细而匀。
5、允许偏差项目如下:五、安全要求。
