1.编制依据《工程建设标准强制性条文》电力工程部分,国家建设部(2006年版);《电气装置安装工程电气设备交接试验标准》GB50150—2006;《电力建设安全工作规程》(火力发电厂部分)。
《电力建设安全健康与环境管理工作规定》2002年;《防止电力生产重大事故的二十五项重点要求》2000年版;江苏省如高高压电气有限公司、山东泰开电气有限公司设备说明书及出厂证件;2.工程概况:工程名称和试验范围:国电大武口发电厂上大压小热电联产(2×330MW)工程,220kV 屋外配电装置采用3/2电气主接线形式,试验范围包括电流互感器、电压互感器、隔离开关、六氟化硫断路器等。
主要工作量包括:220kV电流互感器6组,其型号为IOSK245;220kV电容式电压互感器6组,其中2组母线电压互感器(单相)和4组线路电压互感器(三相),其型号为TEMP-220SU(其中进线和母线电压互感器不带载波装置);六氟化硫断路器6组,其型号分别为LTB245E1-3P(四组)、LTB245E1-1P(两组);高压隔离开关12组,其型号为GW7A-252。
3.试验准备及具备的条件:人员准备:高压试验技术员1名、继电保护技术员1名、电测仪表检定员1名、试验员2名;试验人员应熟悉图纸、设备,准备好要使用的仪器仪表。
具备的条件:电流互感器、电压互感器、六氟化硫断路器等设备安装就位,对于断路器试验要求能进行分、合闸操作。
做介质损耗角正切值tgδ试验要求环境温度应不低于5℃。
4.主要试验仪器设备:2500V、1000V兆欧表、3628D全自动变比测试仪、AI-6000型介质损耗测试仪、标准电容、交直流分压器、HLDZ-1回路电阻仪、升流器、电流互感器、调压器、1#干电池、机械万用表、电流表()、电流表()电压表(0-600V)、试验变压器、KC-98H4型开关机械特性测试仪。
5.试验程序及试验方法:电流互感器试验:试验项目:测量绕组的绝缘电阻;测量绕组的直流电阻;测量电流互感器的励磁特性曲线;检查互感器引出线的极性;检查互感器的变比;测量电流互感器介质损失角正切值tgδ;试验步骤及要求:测量绕组的绝缘电阻。
滦平建龙矿业有限公司朱日和铜业有限公司电气设备技术规范书甲方:滦平建龙矿业有限公司朱日和铜业有限公司设计单位:烟台金建工程设计有限公司2012年12月一.总则1.一般要求:1.1 本技术规范书适用于“滦平建龙矿业有限公司水源井与采矿区10KV高压配电系统”和“朱日和铜业有限公司9线井下中央变电所高低压配电系统”的电气设备规格型号、功能设计、制造、运输、安装、试验与调试、投入使用、技术培训等技术要求。
1.2 本技术规范书提出的是最低限度的技术要求。
凡本技术规范书未规定,但在相关设备的国家标准、行业标准或IEC标准中有规定的规范条文,按上述标准条文中的最高技术要求执行。
1.3 供货方须提供高低压电气设备(包括配电自动化系统)及配套部件详细供货清单,清单中依次说明规格型号、数量、生产厂家等内容。
1.4 供货方接受甲方代表参加工厂监造和见证试验。
属于整套设备运行和施工所必需的部件,即使本技术规范书未列出或数目不足,供货方仍须补足。
1.5 供货方技术人员有义务对甲方运行和维护人员进行必要的技术培训。
1.6 高低压柜体颜色:计算机灰。
1.7 本技术规范书经买、卖双方确认后作为订货合同的技术附件,与合同正文具有同等的法律效力。
2.滦平建龙矿业现场使用环境条件:2.1 海拔高度:<800m;2.2 气温:全年极端最高气温:+38.0℃;全年极端最低气温:-29.9℃;最热月平均气温:22.9℃;2.3 年平均相对湿度:60%;2.4 地震基本烈度:7度;2.5 户外污秽等级:IV级;2.6 安装地点:户内;2.7 系统运行条件:a) 额定运行电压:10KV;b) 最高运行电压:12KV;c) 额定频率:50Hz;d) 系统中性点接地方式:10KV系统为中性点不接地系统。
3.朱日和铜业现场使用环境条件:3.1 安装地点:9线井下+645m水平中央变电所内;3.2 年平均相对湿度:80%;3.3 地震基本烈度:7度;3.4 系统运行条件:a) 额定运行电压:10KV;b) 额定频率:50Hz;c) 系统中性点接地方式:10KV系统为中性点不接地系统;380V系统为中性点不接地系统。
电气设备及其安装调试技术规范书1.2.1 本技术规范适用于XXXXXXXXXXXXXXX公司XXXXXXXXXXXXXXX项目的电气设备及其安装调试工作。
1.2.2 本项目的电气设备包括但不限于低压电控柜、电缆桥架、电缆、电缆头、接地装置、接线端子、电气附件等。
1.2.3 本技术规范要求卖方在供货范围内提供所有必要的技术资料和文件,并按合同约定的交付进度交付。
1.2.4 本技术规范要求卖方提供监造、检验/试验和性能验收试验服务,并提供技术服务和设计联络。
1.2.5 本技术规范要求卖方在分包与外购方面严格按照合同要求执行。
1.2.6 本技术规范要求卖方提供差异表,详细说明卖方提供的设备与本技术规范的要求之间的差异。
2、基本技术参数及要求2.1 电气设备的基本技术参数2.1.1 低压电控柜2.1.1.1 额定电压:AC400V2.1.1.2 额定电流:根据实际负载计算确定2.1.1.3 额定频率:50Hz2.1.1.4 保护等级:IP302.1.1.5 环境温度:-5℃~+40℃2.1.1.6 湿度:不超过50%(当温度为40℃时)2.1.1.7 防护等级:I级2.1.1.8 控制电源电压:AC220V±10%2.1.1.9 控制回路电压:AC220V±10%2.1.2 电缆桥架、电缆、电缆头、接地装置、接线端子、电气附件等2.1.2.1 详见合同约定2.2 电气设备的基本要求2.2.1 电气设备的设计、生产、检验、试验、安装和调试应符合国家相关标准和规范的要求。
2.2.2 电气设备应满足使用要求,具有良好的安全性、可靠性、稳定性和维护性。
2.2.3 电气设备的外观应美观、整洁,标志清晰、正确。
2.2.4 电气设备的接线应合理、可靠、易于操作和维护。
2.2.5 电气设备的绝缘应符合国家相关标准和规范的要求。
2.2.6 电气设备的电气性能应符合国家相关标准和规范的要求。
3、供货范围3.1 低压电控柜3.1.1 低压电控柜本体3.1.2 低压电控柜配电柜3.1.3 低压电控柜控制柜3.1.4 低压电控柜电源柜3.1.5 低压电控柜电缆接线柜3.1.6 低压电控柜电缆穿线板3.2 电缆桥架、电缆、电缆头、接地装置、接线端子、电气附件等3.2.1 详见合同约定4、技术资料和交付进度4.1 技术资料4.1.1 卖方应提供所有必要的技术资料和文件,包括但不限于产品图纸、说明书、检验报告、试验报告、质量保证书等。
电气试验标准化作业指导书一、引言电气试验是电气工程中至关重要的一环,通过对电气设备进行试验和检测,可以确保其性能和安全性达到既定标准。
为了保证试验工作的规范化和统一化,制定一本电气试验标准化作业指导书是必要的。
本指导书旨在提供一套规范化的操作步骤和标准要求,以帮助电气试验人员有效地进行试验工作。
二、适用范围本指导书适用于各类电气设备的试验工作,包括但不限于发电机、变压器、开关设备等。
三、试验前准备3.1 设备检查在进行电气试验前,必须对相关设备进行检查,确保其工作状态良好、无故障。
具体步骤如下:1.检查设备的外观是否完好,确定无缺损或损坏。
2.检查设备的电源线和电缆是否没有明显的磨损或老化迹象。
3.检查设备的接线端子是否牢固,无松动现象。
4.检查设备的内部零部件是否正常,如有可见故障,应及时修复或更换。
3.2 试验环境准备为了保证试验的准确性和安全性,必须在适当的环境条件下进行试验。
以下是试验环境准备的注意事项:1.确保试验场所通风良好,避免有毒气体或有害气体的积聚。
2.要求试验场所干燥,避免有水或潮湿环境。
3.保持试验场所的温度稳定,避免出现温度过高或过低的情况。
四、试验步骤4.1 装置准备在进行试验之前,必须对试验装置进行准备和调整,确保其能够正常工作。
以下是试验装置准备的步骤:1.检查试验装置的接线端子是否正确连接,确保无接线错误。
2.对试验装置的参数进行合理的调整,如电流、电压等。
3.检查试验装置的仪表是否校准准确,可使用标准电源进行校验。
4.2 试验操作进行试验操作时,必须按照正确的步骤进行,确保试验结果准确可靠。
以下是试验操作的步骤:1.打开试验装置的电源开关,确保电源正常打开。
2.设置试验装置的参数,如电流、电压等,根据试验要求进行调整。
3.对待试验设备进行逐项操作,记录数据和观察试验现象。
4.根据试验要求,进行不同的试验项目,如电流冲击试验、绝缘电阻试验等。
5.在试验过程中,对试验装置和被试验设备进行实时监测,确保试验操作的安全性。
实验室电气设备安全操作规程模版实验室是科研工作的重要场所,其中电气设备的安全操作是非常重要的,为了保障实验室人员和设备的安全,制定电气设备安全操作规程是必不可少的。
以下是一个模版,以供参考。
1. 实验室电气设备安全操作规程的目的和范围1.1 目的实验室电气设备安全操作规程的目的是为了确保实验室人员在使用电气设备时的安全,保护设备的正常运行,防止发生意外事故。
1.2 范围本规程适用于实验室中使用的各类电气设备,包括但不限于电脑、电源、电动工具、电热器具等。
2. 实验室电气设备的安装和维护2.1 安装2.1.1 安装电气设备前,必须确保设备处于良好的工作状态,无明显的机械损坏和电气故障。
2.1.2 遵循设备的安装说明书,正确安装电气设备,确保其稳固可靠。
2.2 维护2.2.1 定期检查电气设备的工作状态,如有故障或异常情况,应立即维修或更换设备。
2.2.2 永远不要尝试自行修复电气设备,应该由专业人员进行维修。
3. 实验室电气设备的使用3.1 使用前的准备3.1.1 严禁在潮湿或有水源的地方使用电气设备。
3.1.2 在使用电气设备之前,必须先检查设备周围是否有可燃物,确保周围环境安全。
3.2 正确使用电气设备3.2.1 在使用电气设备之前,必须确保设备的电源已经关闭,并拔掉电源插头。
3.2.2 使用电气设备时,必须按照设备的操作说明进行操作,不得随意调节设备的电气参数。
3.3 插拔电源插头3.3.1 插拔电源插头时,必须保持干手和稳定的身体姿势。
3.3.2 拔插电源插头时,不可用力拉扯电源线。
4. 实验室电气设备的存放和保养4.1 存放4.1.1 临时不使用的电气设备应放置在指定的存放位置,保持整洁干燥。
4.2 保养4.2.1 定期检查存放的电气设备的电线和插头是否完好,如有破损应立即更换。
4.2.2 保持电气设备的清洁,定期擦拭设备的表面。
5. 应急处理5.1 发生电气设备故障时,应立即切断电源,并通知实验室管理员或相关人员处理。
电气实验设备安全操作规程范文一、操作人员的基本要求1.操作人员必须经过相关培训,熟悉设备的基本操作知识和安全操作规程。
2.操作人员必须具备良好的身体健康状况,不得在疲劳、疾病或饮酒后进行相关操作。
3.操作人员必须遵守工作纪律,严格按照操作规程进行操作,不得私自更改或忽略安全措施。
4.操作人员必须保持良好的个人卫生,不得穿戴过于宽松、易悬挂的衣物或首饰。
二、设备操作规程1.在进行任何操作之前,必须确保设备处于停止状态,先接通控制电源,在等待一段时间后再启动主电源。
2.在操作过程中,操作人员必须保持注意力集中,不得分心或随意离开操作区域。
3.在操作电气设备时,必须使用符合国家标准的绝缘工具,保持双手干燥,严禁使用湿手或带手套进行操作。
4.在操作设备时,必须按照标准程序进行操作,不得随意更改操作顺序或跳过必要的步骤。
5.在操作高压设备时,必须确保设备带有符合国家标准的绝缘保护措施,并采取必要的防护措施,如佩戴绝缘手套、眼镜等。
6.在操作电气设备时,必须确保安全接地,严禁私拉乱接电源线。
7.在操作设备时,必须遵守设备的额定工作电压和电流限制要求,不得超负荷操作。
8.在设备操作过程中,如遇异常情况或故障,应立即停止操作,通知相关人员处理。
9.操作结束后,必须关闭主电源,断开所有电缆连接,并做好设备的清洁和维护工作,确保设备处于安全状态。
三、电气设备维护规程1.定期对电气设备进行巡视和检测,及时发现并处理设备故障或潜在风险。
2.维护工作必须在设备停止运行的情况下进行,严禁带电维修或维护。
3.在进行设备维护时,必须使用符合国家标准的绝缘工具和绝缘手套,做好个人防护措施。
4.设备维护完毕后,必须及时清理工作现场,将维修工具和设备放回原位,确保工作环境整洁有序。
四、应急处理措施1.在设备故障、事故或危险情况发生时,必须立即通知相关人员,并按照相应的应急处理措施进行处理。
2.发生电气火灾时,应立即切断电源,并使用适当的灭火器材进行扑灭,保证人员和设备的安全。

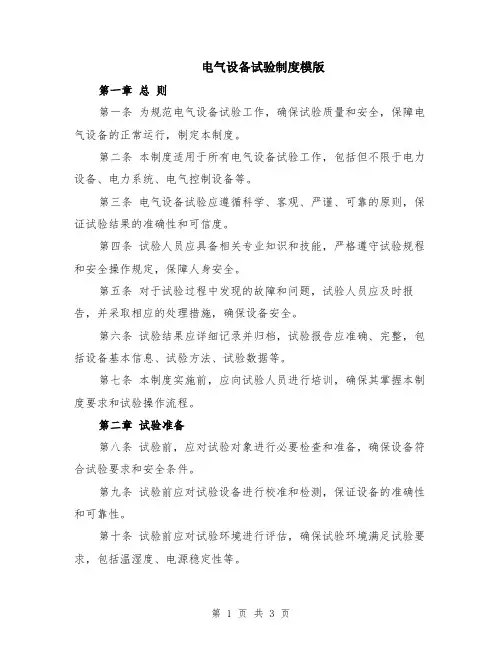

电气设备试验制度模版第一章总则第一条为规范电气设备试验工作,确保试验质量和安全,保障电气设备的正常运行,制定本制度。
第二条本制度适用于所有电气设备试验工作,包括但不限于电力设备、电力系统、电气控制设备等。
第三条电气设备试验应遵循科学、客观、严谨、可靠的原则,保证试验结果的准确性和可信度。
第四条试验人员应具备相关专业知识和技能,严格遵守试验规程和安全操作规定,保障人身安全。
第五条对于试验过程中发现的故障和问题,试验人员应及时报告,并采取相应的处理措施,确保设备安全。
第六条试验结果应详细记录并归档,试验报告应准确、完整,包括设备基本信息、试验方法、试验数据等。
第七条本制度实施前,应向试验人员进行培训,确保其掌握本制度要求和试验操作流程。
第二章试验准备第八条试验前,应对试验对象进行必要检查和准备,确保设备符合试验要求和安全条件。
第九条试验前应对试验设备进行校准和检测,保证设备的准确性和可靠性。
第十条试验前应对试验环境进行评估,确保试验环境满足试验要求,包括温湿度、电源稳定性等。
第十一条试验前应编制试验计划和试验方案,明确试验目的、方法、步骤和要求。
第十二条试验前应确定试验人员和试验操作人员,并进行必要的分工和培训。
第三章试验操作第十三条试验操作应按照试验方案和要求进行,试验人员应认真执行试验流程和操作规程。
第十四条试验过程中应对各项参数和数据进行准确记录,包括试验时间、试验值、观察记录等。
第十五条试验过程中发现异常情况和故障应及时报告,并采取相应的措施进行处理。
第十六条试验结束后应对试验设备进行检查和清理,确保设备处于良好的工作状态。
第四章试验结果处理第十七条试验结果应按照试验方案和要求进行分析和处理,并记录在试验报告中。
第十八条试验结果的处理应结合试验目的和要求,提出相应的结论和建议。
第十九条试验结果的处理应进行数据归档,并保留相应试验记录和报告。
第五章试验安全第二十条试验人员应严格遵守试验安全操作规程,正确佩戴个人防护装备,确保人身安全。
电气试验管理制度模版第一章总则第一条为规范电气试验管理工作,提高电气试验质量,保障人员安全,制定本制度。
第二条本制度适用于本单位电气试验工作,包括电气设备的安全试验、功能试验、性能试验等。
第三条电气试验管理工作应符合国家相关法律法规和标准要求。
第四条本制度实施的目标是提高电气试验效率,保障试验结果的准确性和可靠性,确保试验过程安全可控。
第五条电气试验管理应遵循科学、规范、可操作性的原则。
第二章试验前准备第六条试验前应制定详细的试验方案,包括试验目的、试验内容、试验方法、试验装置等,并经相关负责人审核批准。
第七条试验前应对试验设备进行检查和维护,确保设备正常运行。
如发现问题,应及时处理,并记录在台帐上。
第八条试验前应预先制定安全措施,确保试验过程中人员的生命安全和财产安全。
第九条试验前应确定试验人员的职责和权限,并进行相应的培训。
第三章试验过程第十条试验过程中应按照试验方案进行操作,严禁超出试验方案的要求进行操作。
第十一条试验过程中应按照规定的操作流程进行,确保试验的稳定和可靠进行。
第十二条试验过程中如发现问题或异常情况,应立即停止试验,并按照相关流程进行处理。
第十三条试验过程中应做好试验数据的记录和保存,确保试验数据的准确性和可靠性。
第四章试验结果评价与分析第十四条试验结束后,应对试验结果进行评价和分析,以确定试验是否符合预期目标。
第十五条试验结果评价与分析应由试验负责人进行,并及时上报相关部门。
第十六条对于试验结果未达到预期目标的,应进行问题分析,并制定改进措施,确保问题得到解决。
第五章试验报告与记录第十七条试验结束后,应及时编写试验报告,包括试验方法、试验结果、问题分析等,并由试验负责人签字确认。
第十八条试验报告应与试验记录一同保存,并按照相关规定进行归档。
第六章违章与处罚第十九条对于违反本制度的行为,将按照相关规定进行处理,包括口头警告、书面警告、停职检查等。
第二十条对于严重违反本制度或行为造成重大损失的,将依法追究责任,并进行相应处罚。

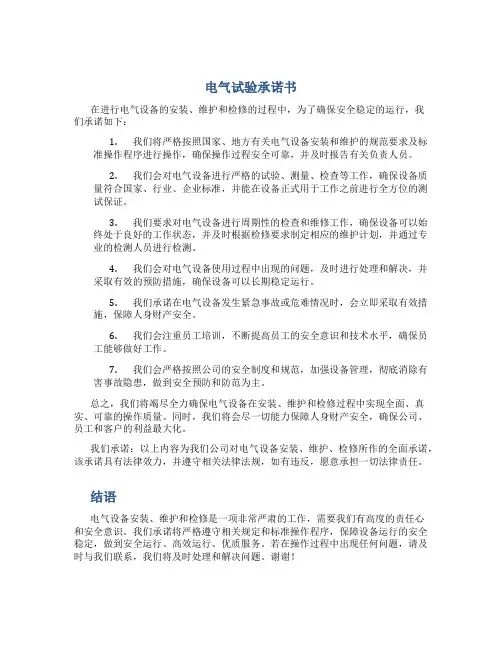

电气试验承诺书在进行电气设备的安装、维护和检修的过程中,为了确保安全稳定的运行,我们承诺如下:1.我们将严格按照国家、地方有关电气设备安装和维护的规范要求及标准操作程序进行操作,确保操作过程安全可靠,并及时报告有关负责人员。
2.我们会对电气设备进行严格的试验、测量、检查等工作,确保设备质量符合国家、行业、企业标准,并能在设备正式用于工作之前进行全方位的测试保证。
3.我们要求对电气设备进行周期性的检查和维修工作,确保设备可以始终处于良好的工作状态,并及时根据检修要求制定相应的维护计划,并通过专业的检测人员进行检测。
4.我们会对电气设备使用过程中出现的问题,及时进行处理和解决,并采取有效的预防措施,确保设备可以长期稳定运行。
5.我们承诺在电气设备发生紧急事故或危难情况时,会立即采取有效措施,保障人身财产安全。
6.我们会注重员工培训,不断提高员工的安全意识和技术水平,确保员工能够做好工作。
7.我们会严格按照公司的安全制度和规范,加强设备管理,彻底消除有害事故隐患,做到安全预防和防范为主。
总之,我们将竭尽全力确保电气设备在安装、维护和检修过程中实现全面、真实、可靠的操作质量。
同时,我们将会尽一切能力保障人身财产安全,确保公司、员工和客户的利益最大化。
我们承诺:以上内容为我们公司对电气设备安装、维护、检修所作的全面承诺,该承诺具有法律效力,并遵守相关法律法规,如有违反,愿意承担一切法律责任。
结语电气设备安装、维护和检修是一项非常严肃的工作,需要我们有高度的责任心和安全意识。
我们承诺将严格遵守相关规定和标准操作程序,保障设备运行的安全稳定,做到安全运行、高效运行、优质服务。
若在操作过程中出现任何问题,请及时与我们联系,我们将及时处理和解决问题。
谢谢!。

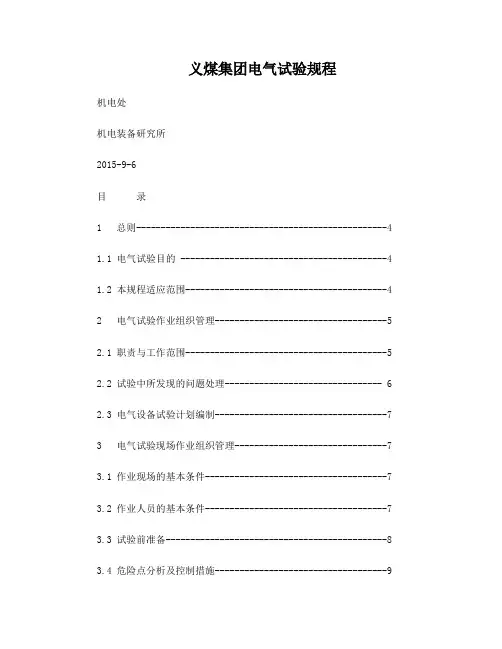

义煤集团电气试验规程机电处机电装备研究所2015-9-6目录1 总则---------------------------------------------------4 1.1 电气试验目的 ------------------------------------------41.2 本规程适应范围-----------------------------------------42 电气试验作业组织管理-----------------------------------5 2.1 职责与工作范围-----------------------------------------5 2.2 试验中所发现的问题处理-------------------------------- 62.3 电气设备试验计划编制-----------------------------------73 电气试验现场作业组织管理-------------------------------7 3.1 作业现场的基本条件-------------------------------------7 3.2 作业人员的基本条件-------------------------------------7 3.3 试验前准备---------------------------------------------8 3.4 危险点分析及控制措施-----------------------------------94 电气试验过程安全技术控制措施---------------------------9 4.1 电气试验保证安全的措施---------------------------------9 4.2 电气试验作业的开工条件---------------------------------9 4.3 电气试验作业中的安全技术措施--------------------------10 4.4 电气试验作业中的现场安全技术操作规程------------------11 4.5 电气试验作业工作终结----------------------------------18 第一编电气设备试验作业规程5. 电力设备试验------------------------------------------19 5.1 交直流电动机------------------------------------------19 5.2 变压器、消弧线圈和电抗器------------------------------20 5.3 高压断路器--------------------------------------------24 5.4 互感器------------------------------------------------25 5.5 隔离开关----------------------------------------------31 5.6 母线和支线--------------------------------------------32 5.7 电力电缆----------------------------------------------33 5.8 高压开关柜--------------------------------------------35 5.9 绝缘油------------------------------------------------375.10 金属氧化物避雷器-------------------------------------39 5.11 电力安全工器具---------------------------------------41 5.12 电力电容器-------------------------------------------465.13 低压成套配电装置-------------------------------------466 电力系统试验-----------------------------------------46 6.1 井下低压系统检漏及接地装置----------------------------46 6.2 煤矿井下牵引网络杂散电流------------------------------49 6.3 电能质量公用电网谐波----------------------------------516.4 中性点不接地系统单相电容电流--------------------------527 继电保护及安全自动装置检验----------------------------53 7.1 继电保护及安全自动装置检验的性质和周期--------------- 53 7.2 检验前的准备工作--------------------------------------55 7.3 对检验用电源、检验用仪器接线的一般要求----------------55 7.4 井下电气设备保护装置检验的规定------------------------57 7.5 继电保护及安全自动装置系统性检验项目------------------58 7.6 继电保护及安全自动装置检验项目------------------------68 第二编煤矿电气设备检修试验标准---------------------------848 开关-------------------------------------------------848.1 矿用隔爆型高压配电装置-------------------------------848.2 矿用高压开关柜---------------------------------------858.3 矿用防爆型低压交流真空开关---------------------------958.4 移动变电站用开关-------------------------------------102 8.5 6~10kV地面成套配电装置-----------------------------1058.6 0.4kV成套配电装置----------------------------------1128.7 漏电保护装置---------------------------------------- 1139 变压器-----------------------------------------------114 9.1 户外式6 kV及以下变压器------------------------------1149.2 矿用隔爆型移动变电站及矿用隔爆型干式变压器-----------11710 电动机------------------------------------------------120 10.1 交流电动机--------------------------------------------12010.2 直流电动机--------------------------------------------12711 辅助设备----------------------------------------------131 11.1 防爆充电机--------------------------------------------131 11.2 矿用隔爆型煤电钻综合保护装置--------------------------13211.3 矿用隔爆型照明信号综合保护装置------------------------13511.4 矿用隔爆型检漏继电器----------------------------------13611.5 通讯设备----------------------------------------------13911.6 监测监控设备------------------------------------------149附录1煤矿电气设备有关标准、规程、规定--------------------- 152附录2 CKJ系列交流真空接触器维修检验技术规范(MT/T498—1995)155 附录3真空开关试验方法------------------------------------- 166 附录4干式变压器主要绝缘材料表----------------------------- 168 附录5瓷套管灌注工艺--------------------------------------- 169 附录6本规范使用的计量单位及符号说明----------------------- 169 义煤集团电气试验规程1总则1.1电气试验目的:电气试验工作是集团公司安全生产中电气设备运行和维护工作中的一个重要环节,通过电气试验判断设备能否继续投入安全运行,予防设备损坏,保障煤矿电气设备安全运行。
电气预试试验技术规范书一、引言电气预试试验是保障电气设备安全稳定运行的重要手段,通过对电气设备进行定期的试验和检测,可以及时发现设备潜在的缺陷和故障,预防事故的发生,延长设备的使用寿命。
为了确保电气预试试验的准确性、可靠性和安全性,特制定本技术规范书。
二、适用范围本技术规范书适用于电压等级在 10kV 及以上的电力变压器、断路器、互感器、避雷器、电缆等电气设备的预试试验。
三、引用标准GB 50150-2016《电气装置安装工程电气设备交接试验标准》DL/T 596-1996《电力设备预防性试验规程》四、试验项目及周期(一)电力变压器1、绕组直流电阻:1-3 年2、绕组绝缘电阻、吸收比或极化指数:1-3 年3、绕组连同套管的介质损耗因数(tanδ):1-3 年4、绕组连同套管的交流耐压试验:5 年5、铁芯及夹件绝缘电阻:1-3 年(二)断路器1、绝缘电阻:1-3 年2、交流耐压试验:3 年3、导电回路电阻:1-3 年4、分合闸时间、同期性及速度测量:1-3 年(三)互感器1、绕组绝缘电阻:1-3 年2、绕组直流电阻:1-3 年3、介质损耗因数(tanδ):1-3 年4、励磁特性曲线:必要时(四)避雷器1、绝缘电阻:1-3 年2、直流参考电压及泄漏电流:1-3 年(五)电缆1、绝缘电阻:1-3 年2、直流耐压试验及泄漏电流:1-3 年五、试验设备及要求(一)试验设备应经过计量检定合格,并在有效期内使用。
(二)试验设备的精度应满足试验要求,其量程应覆盖被试设备的参数范围。
(三)试验设备应具备良好的稳定性和可靠性,操作简便,安全防护措施完善。
六、试验前的准备工作(一)熟悉被试设备的技术资料和运行状况,制定详细的试验方案。
(二)检查试验设备的完好性和准确性,确保设备处于正常工作状态。
(三)准备好试验所需的仪器、仪表、工具、材料等,并进行检查和校验。
(四)对被试设备进行停电、放电、接地等安全措施,确保试验人员和设备的安全。
电气设备试验制度范本一、目的和适用范围本试验制度旨在确保电气设备的安全运行、有效管理和精确检验,适用于所有电气设备的试验工作。
二、试验准备工作1. 试验前,必须对试验设备和试验对象进行全面检查,并确保其完好无损。
2. 试验前必须对试验设备进行校准和验证,保证其准确度和稳定性。
3. 检查并确认试验所需的环境条件是否符合要求,包括温度、湿度、电压等方面。
4. 充分了解试验对象的技术要求及试验标准,准备相应的试验方案和记录表格。
三、试验操作流程1. 进行试验前,必须将试验对象与电源完全隔离,以确保操作人员的安全。
2. 依照试验方案,按照严格的操作步骤进行试验操作,并记录相应的试验数据。
3. 在操作过程中,应严格按照安全操作规程进行,确保试验对象和试验设备的安全。
4. 试验结束后,及时关闭试验设备和电源,清理试验现场,并进行试验结果的统计和分析。
四、常见试验项目及要求1. 绝缘电阻试验:按照规定电压和时间进行试验,要求绝缘电阻达到设定的标准值。
2. 耐介质试验:按照规定的电压、频率和时间进行试验,要求试验对象在试验过程中不发生击穿。
3. 发热试验:以设备额定工作电流为基础,进行试验,要求试验对象在试验过程中不发生过热现象。
4. 功能试验:根据产品技术要求和试验标准,验证功能和性能是否正常。
5. 安全试验:按照规定的试验方法和指标进行试验,确保设备在正常使用过程中的安全性。
五、试验设备和工具管理1. 试验设备必须定期检修和校准,确保其准确度和稳定性。
2. 试验设备和工具必须存放在干燥、通风的地方,防止损坏和丢失。
3. 每次使用完试验设备和工具,必须进行清洁和归还,确保其完好无损。
六、试验记录和报告1. 试验过程中必须详细记录试验数据、观测结果、操作步骤和试验设备的使用情况。
2. 试验结束后,必须进行试验结果的统计和分析,编制相应的试验报告。
3. 试验报告必须真实、准确,包括试验目的、试验结果、异常情况及处理措施等内容。
变压器高压试验标准作业指导书一、引言变压器高压试验是对变压器的绝缘性能进行检测的重要环节,用于验证变压器的安全可靠性。
本标准作业指导书旨在规范变压器高压试验的操作流程和要求,确保测试结果的准确性和可靠性。
二、术语和定义1. 变压器:将电能从一电压等级传输到另一电压等级的电气设备。
2. 高压试验:对变压器进行额定电压以上的电气测试。
3. 绝缘电阻:指变压器绝缘部分的电阻值。
4. 绝缘电阻测试仪器:用于测量变压器绝缘电阻的设备。
三、设备和材料1. 变压器高压试验仪器:包括高压发生器、绝缘电阻测试仪器等。
2. 绝缘测试电源:提供高压试验所需的电源。
3. 安全防护设备:包括绝缘手套、绝缘靴、绝缘帽等。
四、测试前准备1. 检查变压器:确保变压器外观无损坏,绝缘部分无渗漏现象。
2. 检查测试仪器:确认测试仪器工作正常,校准日期有效。
3. 准备电源:连接绝缘测试电源,确保电源电压稳定。
4. 安装安全防护设备:佩戴绝缘手套、绝缘靴、绝缘帽等。
五、测试操作流程1. 连接测试仪器:将高压试验仪器与变压器绝缘部分连接,确保连接牢固。
2. 设置测试参数:根据变压器的额定电压和绝缘电阻要求,设置测试仪器的电压和时间参数。
3. 开始测试:启动测试仪器,开始进行高压试验。
4. 监测测试过程:在测试过程中,实时监测测试仪器的显示数值,确保测试过程正常进行。
5. 记录测试结果:记录测试仪器显示的绝缘电阻数值,并记录测试时间。
6. 停止测试:测试时间到达设定值后,停止测试仪器的工作。
7. 断开连接:断开测试仪器与变压器的连接,确保安全。
8. 处理测试结果:根据测试结果判断变压器的绝缘性能是否合格。
六、测试注意事项1. 安全第一:在进行高压试验时,必须佩戴好安全防护设备,确保人身安全。
2. 严格按照操作流程进行:按照标准的操作流程进行测试,确保测试结果准确可靠。
3. 注意测试环境:测试环境应保持干燥、无尘、无其他电气干扰。
4. 防止过压过流:测试时要根据变压器的额定电压设置合适的测试电压,避免过压过流。
电气试验作业安全规章制度第一章总则第一条为了规范电气试验作业,提高工作人员的安全意识和技能水平,保障人员生命财产安全,特制定本规章制度。
第二条本规章制度适用于所有进行电气试验作业的工作人员,包括试验工程师、试验操作人员等。
第三条在进行电气试验作业时,必须认真遵守《电气安全法》、《电气设备安全规范》等相关法律法规,同时严格遵守公司制定的安全规章制度。
第四条本规章制度的内容包括电气试验作业前的准备工作、试验操作流程、事故应急处理等内容。
第二章电气试验作业前的准备工作第五条电气试验作业前,必须对试验设备进行全面检查,确保设备完好无损,电源线路无破损,接地线路良好接地。
第六条试验设备应当设置明显的安全警示标识,同时对相关设备进行正确标识,避免误操作。
第七条试验设备应当按照规定进行接地,确保设备处于安全状态。
第八条试验工程师应当对试验过程和可能出现的风险进行充分分析,制定详细的试验方案。
第九条试验工程师应当对试验设备的运行原理和相关知识进行深入学习,确保具备必要的技能和知识。
第十条试验工程师应当定期进行电气安全知识培训,提高安全意识。
第三章电气试验作业流程第十一条电气试验作业应当按照试验方案进行,不能擅自更改试验参数和流程。
第十二条试验工程师应当严格按照作业程序操作,保证试验过程的顺利进行。
第十三条试验工程师应当配备充足的劳动保护用品,确保作业安全。
第十四条试验操作人员应当严格执行指挥,确保整个试验过程安全有序。
第十五条试验作业中发现安全隐患或异常情况应当立即报告,避免事故发生。
第四章事故应急处理第十六条在进行电气试验作业中,一旦发生事故,应当立即停止试验,并采取应急措施,确保人员安全。
第十七条一旦发生电气火灾,应当立即按照公司的消防预案进行应急处理。
第十八条一旦发生触电事故,应当立即切断电源,并进行紧急救护措施。
第十九条事故发生后,应当进行事故调查分析,总结经验教训,避免类似事故再次发生。
第五章安全责任第二十条公司对电气试验作业安全负有最终责任,必须做好安全管理工作。
安全工器具电气试验设备技术规范(技术条件书)批准:编制:单位年月设备名称:安全工器具电气试验设备技术参数:(详细)1.绝缘靴、绝缘手套耐压试验设备:1.1.电源输入电压:220V±10%,50Hz1.2.控制箱输出电压:0-250V1.3.控制箱输出电流:25A1.4.额定输出电压:50kV1.5.额定输出容量:5kV A1.6.泄漏电流指示表头最大量程:19.9mA1.7.泄漏电流带上脱扣系统后量程:≥12mA1.8.电压测量误差:±1%1.9.泄漏电流测量误差:±1%1.10.泄漏电流分辨率:0.01mA1.11.数显计时:9分钟自由设定1.12.环境温度:-10℃-40℃1.13.湿度:≤90%RH,不结露、仪器不闪烁1.14仪器可以同时进行8只绝缘靴或绝缘手套的试验,并测量每只试品的泄漏电流1.15绝缘靴试验采用里面放置小钢珠的干式试验方法1.16 测量电压和测量电流采用高低压相互对应实时比较1.17高低压分离,泄漏电流采用抗干扰无线传输技术传输回控制箱1.18每路试品均具有分断机构,当任意一路击穿时或超过设定泄漏电流值时,该路试品将自动脱离试验1.19仪器采用大屏幕液晶汉字显示,一屏同时显示试验电压、8路高压泄漏电流、万年历、计时时间等参数以及汉字提示内容1.20采用高细度的步进电机控制调压器升压过程,全自动进行耐压试验。
试验开始后,仪器自动合闸以国标要求升压速度自动升压,到达预定电压开始计时,并保持试验电压、计时到、自动降压,到零后自动断电,提示试验结束,同时显示各试品泄漏电流,并自动保存测试结果1.21绝缘靴试验具有专用金属接地托盘,绝缘手套试验具有专用容器1.22试验变压器变比自由设定,并且该设备具有过流保护功能2.绝缘杆试验设备2.1环境温度:-10℃-40℃2.2湿度:≤90%RH,不结露、仪器不闪烁2.3进行220kV绝缘棒试验时不分段2.4试验变压器采用六氟化硫(SF6)气体作为绝缘介质,主要参数符合以下要求:单台输出额定电压电压等级:250kV;容量范围:30kV A;空载电流:<7%;阻抗电压:<8;输入电压;AC380 售后要求:1、产品在使用中出现问题,厂家应在48小时内积极响应(必要时免费提供备用设备)。
电气9月物资采购技术规范书一、技术要求(一)导轨1.规格尺寸:C45∖1000*35*0.8mm o(一)镀锌角钢1.型号尺寸:30mπι宽,厚度3mm,材质Q235B。
(三)调压变压器1.型号:TSGC2-L5,输入电压三相380VAC。
2.试验用调压器,额定容量L5kVA,电压可调0-430V,输出电压显示,具备长期额定运行能力。
3.品牌要求:正泰或其它品牌满足上述要求的同类型产品。
(四)变色硅胶1.变色硅胶∖Φ3-4∖500G,变压器呼吸器用,蓝色吸湿后变粉色。
(五)风扇叶1.型号:Y160-2,标准电机风扇叶。
(六)交流电动机端盖1.型号:YE2-180M-2,卧式安装,适用于轴承6311,一套包含电机前、后端盖。
(七)钱链1.型号:MS201-1,不锈钢理链,户外控制柜用。
(八)玻璃反光隔热膜∖90CM*2M1.尺寸:90CM*2M,防晒隔热用,半透黑银色,静电吸附安装。
(九)耐火堵料\有机防火堵料\20KG1.防火堵泥,20KG每份,电缆孔洞封堵用。
(十)热继电器1.型号:LRD21,三相热继电器,线圈220VAC,电流可调节16~24A.2.品牌要求:施耐德,具备原装正品合格证。
(十一)灯罩1.高清透光防火UV软膜自带压边,透光白膜,压边后安装尺寸1750*950MM,配套安装平口F码及固定螺丝。
二、交货1.货物运输由报价供应商负责,运输到采购方指定位置。
2.设备制造完成并通过试验后应及时包装,否则应得到切实的保护,确保其不受污损。
3.所有部件经妥善包装或装箱后,在运输过程中尚应采取其它防护措施,以免散失损坏或被盗。
4.各种包装应能确保各零部件在运输过程中不致遭到损坏、丢失、变形、受潮和腐蚀。
5.装箱外侧应有明显的文字说明,包括订货号、发货号、名称、图号、材质、数量、储存注意事项等内容。
6.报价供应商根据包装箱内物品的特性,向采购方提供安全保持方法的说明。
7.交货期:订单签订后10天。
机电科电气试验制度范本1. 引言电气试验是机电科工作中非常重要的环节之一,它可以确保设备的安全运行和性能稳定。
为了规范电气试验工作,提高试验质量,保护人员和设备的安全,制定本制度范本。
2. 总则1) 电气试验的目的是验证设备的电气性能和安全运行,并提供相应的数据和结论。
2) 所有电气试验必须按照国家标准和相关规范进行,确保试验的准确性和可靠性。
3) 执行电气试验的人员必须具备相应的资质和经验,并经过专业培训。
3. 试验前准备1) 在进行电气试验之前,必须对试验设备进行全面检查和维护,确保其处于良好的工作状态。
2) 根据试验需求,准备试验所需的设备、工具、耗材等,并进行合理的安排和布置。
3) 对试验设备和试验环境进行适当的保护,避免因试验而对设备和环境造成损坏。
4. 试验过程1) 试验前应进行试验计划的制定,包括试验内容、试验方法、试验参数等。
2) 执行试验的人员必须了解试验要求和执行流程,并按照规定的步骤进行操作。
3) 试验过程中要注意安全,如佩戴防护手套、穿戴合适的工作服、避免触摸带电部位等。
4) 对试验结果进行记录和整理,并及时进行数据分析和评估。
5) 试验结束后,必须对试验设备和周围环境进行清理和整理。
5. 试验报告1) 试验报告是电气试验的重要成果,它应包括试验概况、试验目的、试验方法、试验结果等内容。
2) 试验报告应符合规范的格式和要求,内容准确完整,结论明确。
3) 试验报告必须由专业人员进行审核和签发,并保存在试验档案中。
6. 试验结果的处理和应用1) 对于试验结果中发现的问题,必须及时进行处理和修复,并进行相应的记录和追踪。
2) 试验结果可以作为设备改进和优化的依据,以提高设备的性能和可靠性。
3) 试验结果应用于设备运行和维护的决策中,并作为相关人员培训的依据。
7. 试验质量保证措施1) 对于设备重大故障或事故的试验,必须进行安全评估和风险分析,并制定相应的紧急处置方案。
2) 在试验过程中,必须严格按照规定的试验流程和要求进行操作,确保试验数据的准确性和可靠性。
电气安全试验制度范本1. 概述本试验制度适用于所有电气设备的安全试验,旨在确保电气设备的正常运行和使用人员的安全。
2. 试验范围本试验制度适用于所有电气设备的安全试验,包括但不限于电动机、变压器、开关设备等电气设备。
3. 试验要求3.1 所有电气设备在投入使用前必须进行安全试验,以确保其符合国家标准和相关安全要求。
3.2 安全试验应按照相关标准和要求进行,试验结果要符合设备设计和制造要求。
3.3 试验前应对设备进行必要的维护和保养,确保设备的正常运行和试验结果的准确性。
4. 试验项目4.1 绝缘试验:对电气设备的绝缘性能进行测试,包括绝缘电阻试验、介质损耗因数试验等。
4.2 耐电压试验:对电气设备的耐压能力进行测试,包括工频耐压试验、冲击耐压试验等。
4.3 功能试验:对电气设备的功能进行测试,包括开关试验、运行试验等。
4.4 安全保护试验:对电气设备的安全保护装置进行测试,包括过载保护试验、漏电保护试验等。
4.5 温升试验:对电气设备的温升性能进行测试,包括额定功率运行试验、温升试验等。
4.6 其他试验项目:根据设备的具体要求,进行相应的其他试验项目。
5. 试验设备和仪器5.1 试验设备:根据试验项目的要求,配备相应的试验设备,如高压发生器、电流表、电压表等。
5.2 试验仪器:根据试验项目的要求,配备相应的试验仪器,如绝缘电阻测试仪、抗干扰仪等。
6. 试验操作6.1 试验前,应检查试验设备和仪器的完好性和可靠性,确保其正常运行和试验结果的准确性。
6.2 试验过程中,操作人员应严格按照试验要求进行操作,并遵守相关安全规定和操作规程。
6.3 试验结束后,应及时清理和归档试验记录,并对试验设备和仪器进行维护和保养。
7. 试验记录和报告7.1 试验记录:试验过程中应及时记录试验参数和结果,并进行签名确认,确保试验数据的准确性和可追溯性。
7.2 试验报告:试验结束后应编写试验报告,包括试验目的、试验方法、试验结果、试验结论等内容,确保试验结果的可溯源性和科学性。
贵州兴义电厂(2×600MW)新建工程电气试验设备技术规范书二O一O年六月贵州兴义目录1、总则 (3)2 、使用标准 (3)3、设备运行条件 (3)4、供货范围 (4)5、检验及试验 (22)6、备品备件及专用工具 (22)7、包装和运输 (23)8、铭牌和标志 (23)9、文件资料交付 (23)1. 总则1.1 本技术规范书适用于以下贵州兴义电厂(2×600MW)新建工程项目电气试验的各项技术要求;1.2 卖方提供的设备应是全新的并符合本技术规范书要求的;1.3 本技术规范书提出的是最低限度的技术要求,并未对一切技术细节做出规定,也未充分引述有关标准和规范的条文,卖方应提供符合工业标准和本技术规范书要求的优质产品。
1.4 如果卖方没有以书面形式对本技术规范书的条文提出异议,则意味着卖方提供的设备(或系统)完全符合本技术规范书的要求。
本技术规范书使用的标准如遇与卖方所执行的标准不一致时,按较高标准执行。
1.5 卖方提供的文件,包括图纸、说明、使用手册等,均应使用国际单位制(SI)。
因本工程为涉外工程,卖方应同时提供中、英文版资料。
1.6 卖方所提供的所有设备、部件等均须满足“三防”要求(防尘、防潮、防腐)。
1.7 本技术规范书经买、卖双方确认后作为订货合同的技术附件,与合同正文具有同等的法律效力。
1.8 本技术规范书未尽事宜,由买、卖双方协商确定。
2. 使用标准所有设备、材料的设计、制造、检查、试验及特性应遵照适用的最新版IEC标准和中国国家标准(GB)及电力行业(DL)标准,以及国际单位制(SI)。
3. 设备运行条件3.1 工程条件3.1.1 本工程按一期建设2×600MW国产燃煤发电机组、规划容量按4×600MW机组考虑。
第一台机组计划于2011年2月投入运行,第二台机组计划于2011 年6月投入运行。
3.1.2 电厂位于贵州省黔西南布衣族苗族自治州兴义市清水河镇黔西村境内,为滇、黔、桂三省(区)交接处,东与安龙县毗邻,南与广西壮族自治区相邻,西与云南省接壤,北与盘县、普安县、兴仁县相连。
达尔凯阳光(哈尔滨)热电厂2×60MW新建工程电气试验室设备技术规范书黑龙江省电力勘察设计研究院甲级工程设计证书编号:080007SJ甲级工程勘察综合证书编号:08007KJ2012年4月哈尔滨附件1:技术规范书前言本技术规范在电气试验室设备采购合同签订后,自动生效成为合同的附件,与合同具有同等法律效力,各方严格履行。
本规范中未尽事宜,双方友好协商解决。
供货方在投标书和投标澄清书中承诺事宜对于电气试验室设备的合同仍然有效,投标书和投标澄清书与本技术规范不同之处,以本规范为准。
1 总则1.1本规范书适用于达尔凯阳光(哈尔滨)热电有限公司2×60MW新建工程的电气试验室设备,它提出了该设备的使用条件、设备的功能设计、主要技术参数、结构、性能、试验、包装、运输、提供备品备件、仪器仪表供货及现场所需安装指导、技术服务、技术资料等方面的技术要求。
1.2买方在本规范书中提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,卖方应提供一套满足本规范书和所列标准要求的高质量产品及其相应服务,对国家有关安全、环保等强制性标准,必须满足其要求。
1.3 如未对本招标文件提出偏差,将认为卖方提供的设备符合招标文件和标准的要求,偏差(无论多少)都必须清楚地表示在投标文件中的技术差异表中。
1.4卖方须执行本招标文件所列标准,有矛盾时,按较高标准执行。
1.5合同签订后3个月,按本规范的要求,卖方提出合同设备的设计、制造、检验/试验、装配、安装、调试、试运、验收、试验、运行和维护等标准清单给买方,买方确认。
1.6在签订合同之后,招标人保留对本技术规范提出补充要求和修改的权力,投标人应承诺予以配合。
1.7 本工程采用KKS标识系统,卖方在中标后提供的技术资料(包括图纸)和设备标识必须有KKS编码,KKS编码应遵守买方应用约定,保证技术资料(包括图纸)和设备标识正确使用KKS编码。
1.8 招标设备用于电气专业以高压、继电、仪表试验室,投标方应提供成熟优质的仪器仪表设备。
1.9 投标方应具有所供的试验室仪器仪表设备在国内相似容量机组、至少三座电厂的运行业绩。
2 技术要求2.1 规范和标准仪表结构及材料应在工程、设计、加工和制造上是高标准。
同时性能是高效地、操作是方便的,在指定的这些技术要求的工作范围内,不应有超过标准的消耗和维修工作。
执行有关国家及行业标准及规程,或等同于国际标准,当使用其它规程、规范或标准时,投标方应将它们与报价书一齐交送,同时提供差异附表。
2.2仪器仪表使用环境条件:2.2.1设备布置在室内温度:常温电厂海拔高度:142.00m〔主厂房±0.00m〕年平均气压:99.22KPa历年年平均气温:3.1℃极端最高气温:38.5℃极端最低气温:-37.1℃无霜期:149d采暖室外计算温度:-27℃采暖期日平均温度:-9.7℃最大冻土深度:260cm年平均降水量:530.5mm年平均相对湿度:63%年平均风速:4.3m/s最大风速:34 m/s常年主导风向:SSW厂址区域百年一遇洪水位:111.40m地震烈度:小于6度2.2.2 仪器仪表分室内、室外两种使用条件。
2.1.3 请投标方提供每种分析仪表对工作及校验环境的要求,并详细说明原因。
2.1.4 如果投标方提供分析仪表环境的要求是由特殊设备实现的,请在投标书中提供特殊设备的型号及相应价格。
3 仪表制造技术要求:3.1 规范和标准GB 50150-2006 电气装置安装工程电气设备交接试验标准Q/CDT 107 001—2005 电力设备交接和预防性试验规程火力发电厂继电保护试验标准火力发电厂电测仪表试验标准3.2 主要设备性能要求3.2.1仪器、仪表参数显示采用国际标准工程计量单位。
3.2.2 投标方应按仪器、仪表精度选用合适的产品。
3.2.3投标方应按仪器、仪表测量介质配用相应的电极。
3.2.4仪表设备能防尘、防滴水、防腐、防潮、防结霉等。
3.2.5 投标方所应提供仪器仪表必要的备品备件及专用工具。
3.2.6分体式仪器仪表应提供整套连接所需部件。
3.2.7投标方应提供测试所必须的试验引线、接地线、放电棒及绝缘垫等。
3.3投标方的工作范围和责任:3.3.1投标方对所选的高压、继电、仪表试验仪器仪表的整体性能负责,在安装、调试阶段将对安装、调试单位人员进行技术指导。
并对招标方人员进行技术培训,到达现场进行初次试验工作。
3.3.2达尔凯阳光(哈尔滨)热电有限公司新建工程的单机容量为60MW,发电机出口电等级为10.5KV,为哈尔滨电机厂生产。
主变压器容量为75MV A。
另外,变电所电压等级为66KV,厂用电系统电压等级为6KV。
本技术规范书提供的技术参数为最低要求,仅做为参考。
投标方在选配试验仪器仪表时,必须满足上述发电机、变压器及各系统电压等级电气设备的试验要求,若投标方提供的仪器仪表不能满足我公司对电气设备的试验要求,投标方必须承诺免费进行更换与电气设备相配套的仪器仪表,直至附合招标方要求。
3.4招标方的工作范围和责任:3.4.1招标方负责给投标方的工作提供便利。
3.4.2配合投标方仪器仪表的调试工作。
4.技术参数及规范4.1仪器仪表技术参数及规范:本技术参数为设备最低要求,厂家需要在供货范围内详细说明设备主要参数及独特优点,设备功能及参数要满足下表中的技术参数。
1、高压试验室继电试验室3、仪表试验室6.质量保证供方将根据国标和部颁标准进行工厂试验和现场试验。
6.1 供方将指派专人到现场指导设备安装和调试,对发现的问题将负责及时解决。
6.2 仪器、仪表交货后,供方充分保证售后服务,随时无偿向需方提供合同规定的技术咨询服务。
6.3 供方将免费对需方的技术人员进行技术培训,直至上述人员熟悉设备。
6.4 在任何时候,需方需备品备件,供方都保证及时提供。
6.5 供方保证所供产品质量,正式投运后两年内实行三包,终生维护,只收零配件成本费。
6.6 如仪器、仪表出现问题,需方要求供方提供服务时,供方24小时内到达需方现场进行服务。
7.设计与供货界限及接口规则卖方提供电气试验室设备的供货,满足现场条件和设计要求,最终由买方确认。
8. 清洁,油漆,包装,装卸,运输与储存8.1设备凡需要油漆的所有部件,在油漆前必须对金属表面按有关技术规定进行清洁处理。
屏体颜色由买方确定。
8.2凡所供仪器、仪表必须严格包装,以确保在运输保管期间不被损坏,并防止受潮。
8.3所有外露部分应有保护装置,防止在运输和储存期间损坏。
8.4产品包装、运输、储存应符合有关国家标准的规定。
8.5卖方应随投标文件提供设备包装示意图。
附件2:供货范围1一般要求1.1本招标书的范围包括试验室仪器仪表设备等。
1.2投标方保证提供设备为全新的、先进成熟的、完整的和安全可靠的,且设备的技术经济性能符合附件1的要求。
1.3投标方应提供详细供货清单,清单中依次说明型号、数量、产地、生产厂家等内容。
1.4对于属于整套设备所必需的部件,如果本合同附件未列出和/或数量不足,投标方仍需在执行合同时补足。
1.5投标方投标时同时提供投标仪器彩页说明书4本,电子版投标文件3套(2GU盘)。
2.供货范围:(按例子填写)2.2 继电保护试验室2.3仪表试验室2.5合同执行过程中,供方设备中所用的标准部件若有改动时,相应改动提供的备件中的品种。
2.6供方建议的随机备品备件清单应在报价中分项列出。
2.7备品备件清单a、必须的备品备件(含分析仪器校验材料,保证3年运行期)附件3:技术资料和交付进度1.1、投标方负责提供满足安装和运行操作、维修的全部图纸、使用维护说明书、运行说明书等全部技术文件。
供货商对每种分析仪表分别提供6份说明书。
1.2、投标方负责提供给需方能证明设备制造生产质量的全部测试、试验报告,提供份数由需方决定。
1.3、投标方除上述提供的资料外,设备随机装箱资料应齐全,随机资料按需方要求。
1.4 对于其它没有列入合同技术资料清单,却是工程所必需的文件和资料,一经发现,投标方也应及时免费提供。
2. 资料交付进度资料交接进度交接资料的名称如下表2.4. 投标方在规定时间内提供10份文件,同时提供给需方电子版光盘及磁盘文件各一份。
图形文件采用AutoCADCAD2004版,文本文件采用OFFICE2000版。
2.5. 工程设计联络会上遇到的技术问题均应写入会议纪要,会议纪要与合同具有同等法律效力。
2.6. 所有的资料上,应标明“大唐双鸭山热电有限公司”字样。
且在后一版图纸上所有与前一版图纸不同之处应作出明显的标记。
2.7. 工作配合和资料交换所用的语言为中文。
附件4:交货进度1.设备交货进度应满足工程安装进度要求,交货时间为合同生效日至每批货物到达交货地点的时间间隔。
具体时间由卖方填报,且不超过下表。
1.1设备交货进度表如下:〔注意:序号要与供货范围分项清单序号一致〕1.2专用工具交货进度表〔注意:序号要与供货范围分项清单序号一致〕1.3随机备品备件交货进度表〔注意:序号要与供货范围分项清单序号一致〕1.5 进口件交货进度表〔注意:序号要与供货范围分项清单序号一致〕附件5:监造、检验和性能验收试验1.概述1.1 本附件用于合同执行期间对卖方所提供的设备(包括对分包外购设备)进行检验、监造和性能验收试验,确保卖方所提供的设备符合附件1规定的要求。
1.2 卖方应在合同生效后3个月内,向买方提供与本合同设备有关的监造、检验和性能验收试验标准。
有关标准应符合”附件1”的规定。
2.工厂检验2.1工厂检验是质量控制的一个重要组成部分。
卖方须严格进行厂内各生产环节的检验和试验。
卖方提供的合同设备须签发质量证明、检验记录和测试报告,并且作为交货时质量证明文件的组成部分。
2.2检验的范围包括原材料和元器件的进厂,部件的加工、组装、试验至出厂试验。
2.3 卖方检验的结果要满足附件1的要求,如有不符之处或达不到标准要求,卖方要采取措施处理直至满足要求,同时向买方提交不一致性报告。
卖方发生重大质量问题时将情况及时通知买方,其处理方案需经买方确认后实施。
3.设备监造3.1买方对卖方设备的监造3.1.1买方将自行或委托有经验的监造单位对卖方生产的合同设备进行监造。
监造工作包括在卖方制造厂内进行的复查、抽检、试验及金属、焊接的无损探伤等。
3.1.2卖方在设备投料前提供生产计划,每月第一周内将加工计划和检验试验计划书面通知监造代表或买方监造部门。
3.1.3买方监造代表有权查阅与监造设备有关的技术资料,卖方应积极配合并提供相关资料的复印件并协助配合买方监造代表在制造厂内进行检测、复查、抽检、无损探伤等工作,并不由此发生任何费用。
3.1.4买方监造代表有权随时到车间检查设备质量生产情况。
3.1.5卖方应对原材料进行复检,由买方监造代表确认〔文件见证〕后方可投料加工。
