1.0.1为加强我省假山工程建立和管理,确保工程质量,提高景观效果,根据有关标准规定,结合本省实际,制定本规程。
1.0.2本规程适用于全省城市规划取各级各类绿地、风景区、室假山叠石及景石布置工程的设计、施工、监理、质监和管理。
1.0.3承当假山工岗位证书,不得无证上岗。
1.0.4园林假山叠石工程必须以有关审批文件为依据。
在遵守本规程的同时,尚应符合国家现行有关强制性标准的规定。
假山叠石及景石布置工程是指采用自然景石堆叠而成的山石、立峰以及溪流、水池、花坛等处的景石堆置和散置工程,是一种造景手段。
塑石工程可参照本规程执行,但不包括塑山工程。
2术语独峰石〔又称孤赏石〕是一种形态独特的孤峰状的自然景石,具有较高的欣赏价值。
多块大小不等、外形较佳的景石,由人工组合成造型自然、优美的石峰。
景石假山叠石工程常用的自然山石的统称。
如:太湖石、料石、英石、斧劈石、水积石、三山石等。
料石自然开采的黄、红、青、白等各色山石,经人工挑选,其石质、大小、纹理、色泽符合造景布置或假山叠石需要的称料石,其余均称块石。
三山石包括:外形修长,如笋状的石笋石;石灰岩溶融而成的钟乳石;含许多小卵石的青灰色细砂岩的白果石。
卵石在自然溪流或海边经长期水浪冲刷而成,外表光滑的大、中石头。
面掌石在景石布置或假山叠石时用于正面,无损伤、外形佳的景石。
填肚石〔又称仓石〕在假山叠石或堆置景石时,作为填充空隙稳定景石用的大小块石。
景石布置在路边、桥堍、花坛、树周、草坪、天井或建筑物、构筑物四周为造景或作挡土、植树、种花之用;或为分隔之需而堆置的景石。
台基为景石砌成的平台,上立建筑物或构筑物。
人工瀑布以景石为造型,出水口落差在1m以上的人造景观。
假山洞以景石为外形,人工砌筑的石洞。
假山登山道〔又称踏跺石、踏级石〕用景石砌作的台阶或游步道。
驳岸〔又称护岸〕沿河、湖、池溪流岸线,用景石自然式堆砌护岸;常水位以下部位混凝土现浇或块石砌筑成墙,常水位以上部位用景石布置,以做挡土造景的堤岸。

假山叠石置石工程检验批质量验收记录工程名称:假山叠石置石工程工程单位:(填写具体工程单位名称)施工单位:(填写具体施工单位名称)监理单位:(填写具体监理单位名称)检验人员:(填写检验人员姓名)检测地址:(填写检测地址)日期:(填写检测日期)一、检验依据2.相关施工文件和设计图纸3.现场施工记录和操作规范二、检验目的通过对假山叠石置石工程的质量验收,验证其是否符合国家标准以及设计要求,确保工程质量合格,并提出相关改进建议。
三、检验内容1.石材的选用2.石头的摆放、搭接和固定3.石头的外观质量4.石头的安装质量5.堆石的坡度和高度6.其他需要检验的要点四、检验结果1.石材的选用:(填写具体选用的石材种类和规格)是否符合设计要求和国家标准。
2.石头的摆放、搭接和固定:石头的布局是否合理,搭接是否牢固,固定方式是否安全可靠。
3.石头的外观质量:石头表面是否平整光滑,有无明显裂缝、破损或色差。
4.石头的安装质量:石头的安装是否牢固,有无晃动、脱落等情况。
5.堆石的坡度和高度:堆石的坡度是否符合设计要求,高度是否稳定。
6.其他需要检验的要点:(根据具体工程需要填写其他要点)五、存在问题及改进建议1.存在的问题:(列出存在的问题及具体情况)2.改进建议:(针对存在的问题提出具体改进建议)六、质量验收结论经过检验,本次假山叠石置石工程达到设计要求和国家标准,质量合格。

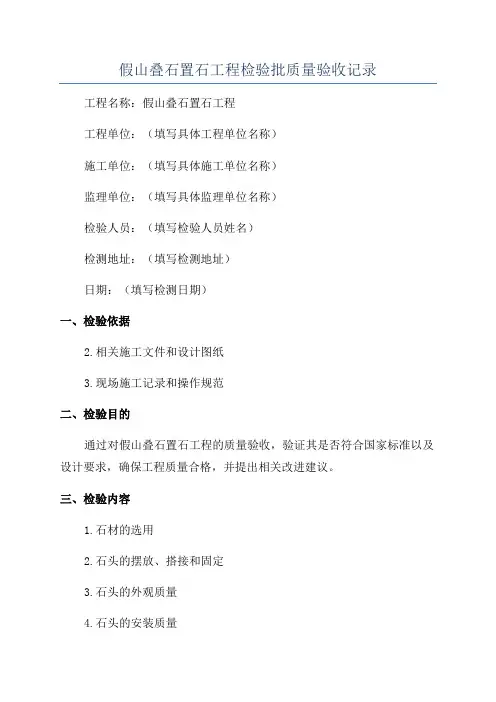

七、附件清单1.设计图纸2.施工文件3.现场拍照备注:如有需要,可在附件中提供详细的照片和资料。
八、检验人员签名(填写检验人员姓名和日期)以上为假山叠石置石工程的质量验收记录。
若有不符合的情况,请及时整改,确保工程质量符合标准和要求。
园林工程监理细则
说明:园林建筑小品,假山叠石分项、分部工程的质量,除板块地面、竹、木结构,中、筒瓦屋面,假山叠石基础及土方工程,假山叠石主体工程外,参照建安标准验收.

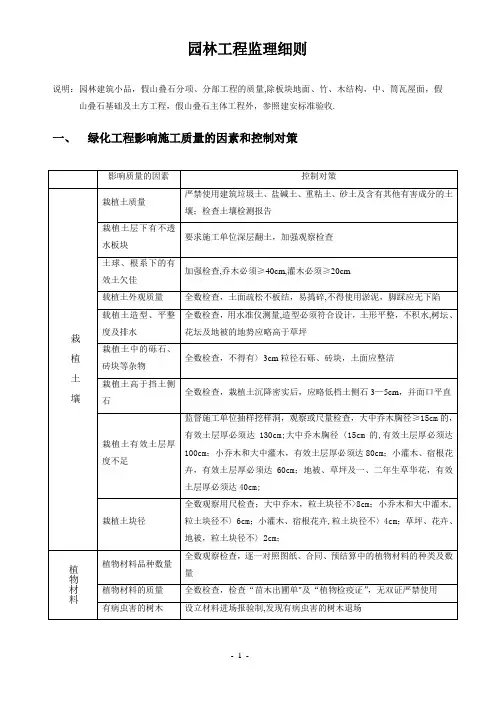

一、绿化工程影响施工质量的因素和控制对策
二、园林建筑及小品,假山叠山工程影响工程质量因素及控制对策
1、板块地面工程影响质量因素和控制对策:
2、木结构工程影响质量因素及控制对策:
3、竹结构工程影响质量因素和控制对策
4、中、筒瓦屋面工程影响质量因素和控制对策
5、假山叠石工程影响工程质量因素和控制对策
上海欣安工程监理咨询有限公司。

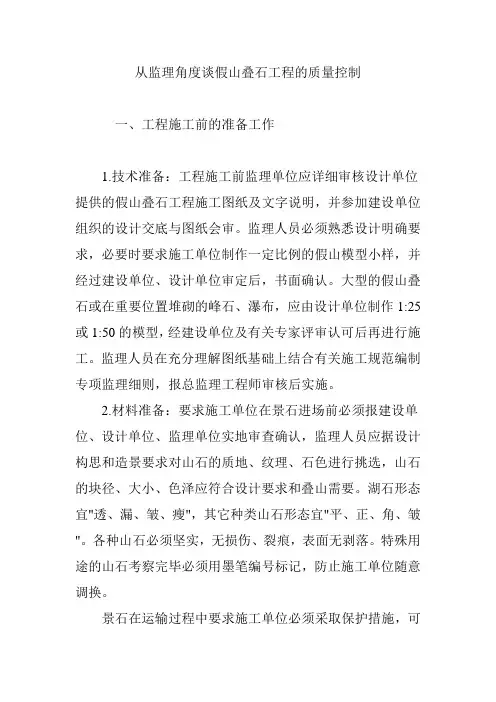

从监理角度谈假山叠石工程的质量控制一、工程施工前的准备工作1.技术准备:工程施工前监理单位应详细审核设计单位提供的假山叠石工程施工图纸及文字说明,并参加建设单位组织的设计交底与图纸会审。
监理人员必须熟悉设计明确要求,必要时要求施工单位制作一定比例的假山模型小样,并经过建设单位、设计单位审定后,书面确认。
大型的假山叠石或在重要位置堆砌的峰石、瀑布,应由设计单位制作1:25或1:50的模型,经建设单位及有关专家评审认可后再进行施工。
监理人员在充分理解图纸基础上结合有关施工规范编制专项监理细则,报总监理工程师审核后实施。
2.材料准备:要求施工单位在景石进场前必须报建设单位、设计单位、监理单位实地审查确认,监理人员应据设计构思和造景要求对山石的质地、纹理、石色进行挑选,山石的块径、大小、色泽应符合设计要求和叠山需要。
湖石形态宜"透、漏、皱、瘦",其它种类山石形态宜"平、正、角、皱"。
各种山石必须坚实,无损伤、裂痕,表面无剥落。
特殊用途的山石考察完毕必须用墨笔编号标记,防止施工单位随意调换。
景石在运输过程中要求施工单位必须采取保护措施,可以采用草包、木板围绑保护,运输途中必须轻装、轻卸,防止磕碰损坏。
景石运到施工现场后,应进行检查,凡有损伤的不得作面掌石使用。
3.施工器具准备:要求施工单位根据假山叠石的专业施工需要,备好吊装机具,做好堆料及搬运场地、道路的准备。
吊具一般应配有吊车、叉车、吊链、索具、卡具、撬棍、手推车、振捣棒、搅拌机、灰浆桶、大小锤子、錾子、抹子、柳叶抹、笤帚等。
施工用吊具应安全可靠,施工单位必须提供产品的合格证等相关质量证明文件。
山石吊装前应认真检查机具吊索、绑扎位置、绳扣、卡子,发现隐患立即更换。
山石吊装应由有经检的人员操作,并在起吊前进行试吊,五级风以上及雨中禁止吊装。
4.人员准备:施工单位的假山叠石工程施工人员必须持证上岗,具备与工程施工相匹配的专业专业技能。

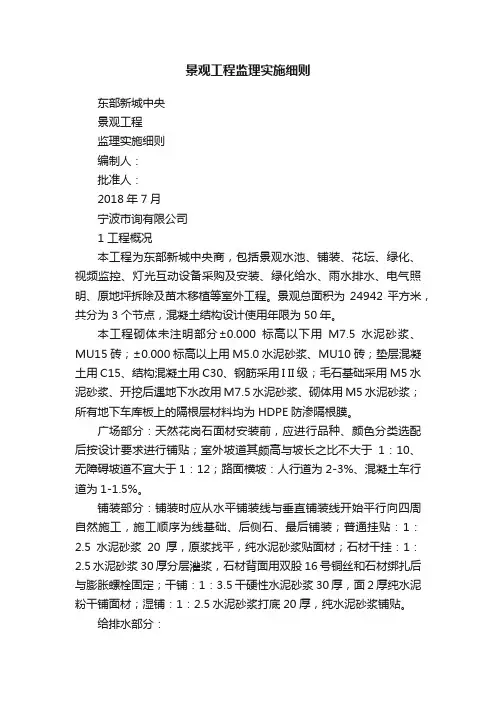

景观工程监理实施细则东部新城中央景观工程监理实施细则编制人:批准人:2018年7月宁波市询有限公司1 工程概况本工程为东部新城中央商,包括景观水池、铺装、花坛、绿化、视频监控、灯光互动设备采购及安装、绿化给水、雨水排水、电气照明、原地坪拆除及苗木移植等室外工程。
景观总面积为24942平方米,共分为3个节点,混凝土结构设计使用年限为50年。
本工程砌体未注明部分±0.000标高以下用M7.5水泥砂浆、MU15砖;±0.000标高以上用M5.0水泥砂浆、MU10砖;垫层混凝土用C15、结构混凝土用C30、钢筋采用I II级;毛石基础采用M5水泥砂浆、开挖后遇地下水改用M7.5水泥砂浆、砌体用M5水泥砂浆;所有地下车库板上的隔根层材料均为HDPE防渗隔根膜。
广场部分:天然花岗石面材安装前,应进行品种、颜色分类选配后按设计要求进行铺贴;室外坡道其颇高与坡长之比不大于1:10、无障碍坡道不宜大于1:12;路面横坡:人行道为2-3%、混凝土车行道为1-1.5%。
铺装部分:铺装时应从水平铺装线与垂直铺装线开始平行向四周自然施工,施工顺序为线基础、后侧石、最后铺装;普通挂贴:1:2.5水泥砂浆20厚,原浆找平,纯水泥砂浆贴面材;石材干挂:1:2.5水泥砂浆30厚分层灌浆,石材背面用双股16号铜丝和石材绑扎后与膨胀螺栓固定;干铺:1:3.5干硬性水泥砂浆30厚,面2厚纯水泥粉干铺面材;湿铺:1:2.5水泥砂浆打底20厚,纯水泥砂浆铺贴。
给排水部分:1、给水系统:雨水回收利用系统供绿化浇灌及水景景观用水,其水质应《城市污水再生利用景观环境用水水质》GB/T18921-2002要求,水压不小于0.28MPA;浇灌给水管采用PE(pe801.25MPA),热熔连接。
2、排水部分:设计重现期为2年,雨水检查井选用Φ700圆形砖砌井,做法参照国标《排水检查井》02S515,检查井井盖采用重型铸铁井盖;雨水口选用平箅式单箅雨水口的管径为D225,深度为700-1000mm,i=1%;雨水口选用平箅式双箅雨水口的管径为D315,i=4%;室外排水管采用UPVC双壁波纹管,环刚度为8KN/㎡,橡胶圈承插方式。
园林景观工程监理细则一、监理范围1.1监理的范围包括但不限于设计文件的审查、施工过程的监督、工程质量的检验、施工进度的控制等内容。
1.2监理人员应具备相关工程背景知识和技术能力,能够判断设计文件符合行业标准和规范,并详细了解施工工艺和材质要求。
1.3监理人员应熟悉当地的施工验收规定和相关法律法规,确保项目合法合规。
二、监理程序2.1设计文件审查2.1.1监理人员应仔细审查设计文件,包括平面图、断面图、施工图、技术要求等。
2.1.2监理人员应核实设计文件中标明的材料规格、施工工艺、景观元素布置等是否符合相关标准。
2.2施工过程监督2.2.1监理人员应每日到场巡视施工现场,检查施工进度、质量和安全等情况。
2.2.3监理人员应按照施工合同的要求,记录施工过程中的变更和索赔情况。
2.3工程质量检验2.3.1监理人员应组织对施工工艺、材质和成品等进行抽检,确保施工质量符合设计要求。
2.3.2监理人员应配合相关部门进行质量鉴定,提出合理的意见和建议。
2.3.3监理人员应记录并报告施工中出现的质量问题,并要求施工方采取相应措施进行整改。
2.4施工进度控制2.4.1监理人员应按照施工合同和工期要求,对施工进度进行监控,及时发现问题并协调解决。
2.4.2监理人员应定期向项目管理方报告施工进度,提出合理的调整措施和建议。
2.4.3监理人员应与施工单位进行施工进度的交底和汇报,确保施工进度按时完成。
三、监理报告和文件3.1监理人员应编写详细的监理报告,记录每次巡视、检查和抽样的情况,包括施工工艺、质量和进度的情况,以及可能存在的问题和解决方案。
3.2监理报告应及时提交给项目管理方和相关部门。
3.3监理人员应妥善保管监理相关文件和案卷,方便日后查阅和审计。
四、监理规格和标准4.1监理人员应掌握相关法律法规、行业标准和规范,依据标准进行监理。
4.2监理人员应熟悉当地的施工验收规定,确保工程符合验收要求。
4.3监理人员应定期更新自身的知识和技能,提高监理水平和质量。

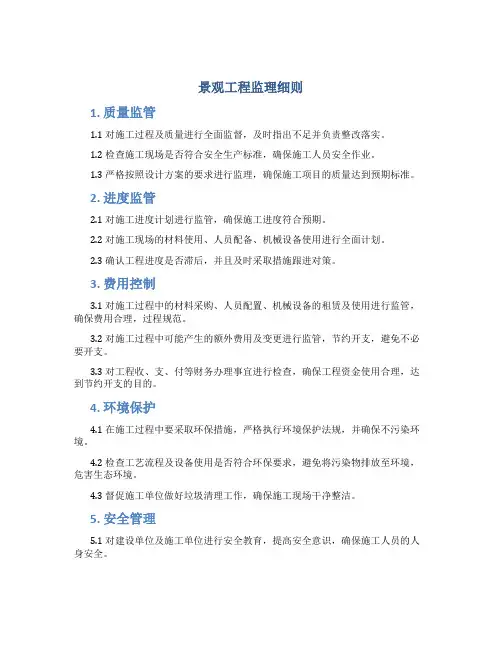

景观工程监理细则1. 质量监管1.1 对施工过程及质量进行全面监督,及时指出不足并负责整改落实。
1.2 检查施工现场是否符合安全生产标准,确保施工人员安全作业。
1.3 严格按照设计方案的要求进行监理,确保施工项目的质量达到预期标准。
2. 进度监管2.1 对施工进度计划进行监管,确保施工进度符合预期。
2.2 对施工现场的材料使用、人员配备、机械设备使用进行全面计划。
2.3 确认工程进度是否滞后,并且及时采取措施跟进对策。
3. 费用控制3.1 对施工过程中的材料采购、人员配置、机械设备的租赁及使用进行监管,确保费用合理,过程规范。
3.2 对施工过程中可能产生的额外费用及变更进行监管,节约开支,避免不必要开支。
3.3 对工程收、支、付等财务办理事宜进行检查,确保工程资金使用合理,达到节约开支的目的。
4. 环境保护4.1 在施工过程中要采取环保措施,严格执行环境保护法规,并确保不污染环境。
4.2 检查工艺流程及设备使用是否符合环保要求,避免将污染物排放至环境,危害生态环境。
4.3 督促施工单位做好垃圾清理工作,确保施工现场干净整洁。
5. 安全管理5.1 对建设单位及施工单位进行安全教育,提高安全意识,确保施工人员的人身安全。
5.2 对施工现场进行全面安全检查,制定安全管理措施,并督促施工单位全面执行。
5.3 遇到特殊情况以及突发事件要及时上报,做好危急情况处理。
结语以上便是景观工程监理的细则,相信上述内容对于景观工程监理人员来说都具备一定的参考价值。
同时,监理人员应具备良好的职业操守,遵守监理规范,确保管理规范、监管标准、质量安全至上,为景观工程建设保驾护航。

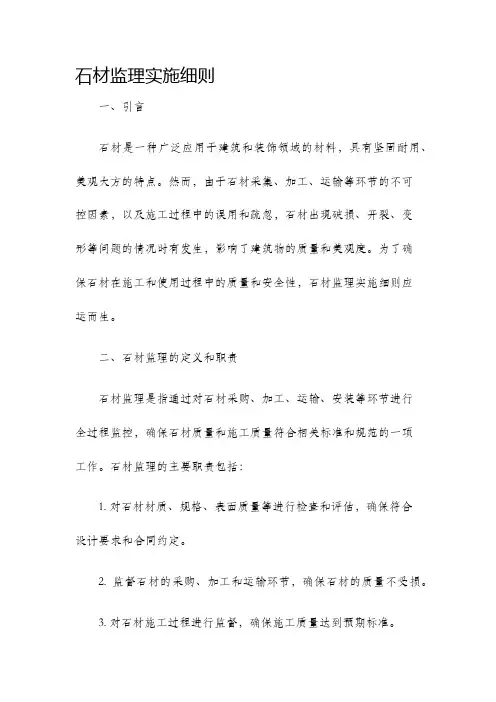

石材监理实施细则一、引言石材是一种广泛应用于建筑和装饰领域的材料,具有坚固耐用、美观大方的特点。
然而,由于石材采集、加工、运输等环节的不可控因素,以及施工过程中的误用和疏忽,石材出现破损、开裂、变形等问题的情况时有发生,影响了建筑物的质量和美观度。
为了确保石材在施工和使用过程中的质量和安全性,石材监理实施细则应运而生。
二、石材监理的定义和职责石材监理是指通过对石材采购、加工、运输、安装等环节进行全过程监控,确保石材质量和施工质量符合相关标准和规范的一项工作。
石材监理的主要职责包括:1. 对石材材质、规格、表面质量等进行检查和评估,确保符合设计要求和合同约定。
2. 监督石材的采购、加工和运输环节,确保石材的质量不受损。
3. 对石材施工过程进行监督,确保施工质量达到预期标准。
4. 指导和检查石材的安装和固定工作,确保安装质量和安全性。
5. 跟踪和记录石材使用后的情况,针对可能存在的问题提出改进建议。
三、石材监理的实施步骤1. 石材采购前的准备工作在石材采购前,监理人员应与建设单位、供应商等相关方进行充分沟通,并对石材项目的施工图纸、技术规范、合同约定等进行全面了解。
根据这些信息,制定石材监理计划,确定监理人员的岗位职责和任务。
2. 石材材质和规格的检查在石材到场之前,监理人员应提前制定石材检验方案,并与供应商协商确定检验的时间和地点。
在石材到场后,对石材的材质、规格、表面质量等进行详细检查,包括光洁度、硬度、抗压强度等指标。
同时,还要对石材的包装进行检查,确保不会受到损坏和污染。
3. 石材加工和运输的监控。
DBJ广州市地4方技术规范 DBJ 440100/T 86- 2010园林假山叠石工程施工验收规范2010-09-25 发布 ICS 65.020.20 B 052010-11-01 实施广州市质量技术监督局发布DBJ440100/T 86 —2010前言 1范围 (3)2规范性引用文件 (3)3术语及定义 (3)4总则 (4)5基本规定 (4)6塑石(山)工程 (5)7叠石(置石)工程 (6)8园林假山驳岸工程 (7)9附属构筑物分部工程 (7).. 8 (9)园林假山叠石检验批、分项、分部、单位工程的划分施工现场质量管理检查记录 12质量验收记录 ..13单位(子单位)工程质量控制核查记录 16园林工程竣工质量验收申请表 20园林工程竣工质量验收报告 21园林假山叠石工程各检验批质量验收记录表 2910试验和检验 附 录A (规范性附录) 附 录B (规范性附录) 附 录C (规范性附录) 附 录D (规范性附录) 附 录E (规范性附录) 附 录F (规范性附录) 附 录G (规范性附录) 11II11工程质量验收本规范按照GB/T 1.1-2009给出的规则起草。
本规范由原广州市市政园林局提出,由广州市林业和园林局归口。
本规范起草单位:广州市园林绿化工程质量监督站、广州市建筑工程监理有限公司、广州市中森园林建设工程公司、广州市翠绿工程管理有限公司本规范主要起草人:张向华、陈晖、清宁、梁剑峰、梁冠威、方燕銮、胡国雄本规范为首次发布。
园林假山叠石施工验收规范1范围本规范规定了园林假山叠石工程施工验收的术语定义和基本规定,含塑石、叠石和置石分部工程,附属构筑物等分部工程的施工验收规范,分部工程的划分,试验和检验,竣工质量验收等,并给出了有关的表格样式。
本规范适用于广州市域范围内园林假山叠石工程的施工验收。
2规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅所注日期的版本适用于本文件。
1.工程概况及专业工程特点:1.1 工程概况本工程位于莱西市沙岭河公园(北京路-济南路)段。
该路段长450米,宽50米绿化面积2.25万平方米。
1.2 专业工程特点和监控要点园林绿化工程的特点是综合性、艺术性和独特性。
园林绿化工程内容多样化、复杂化,工程规模日趋大型化,园林绿化工程与土木、建筑、市政、灯光及其它工程协同作业日趋增多,园林绿化工程还涉及美学、艺术、文学等相关领域,其艺术文化内涵逐步提高,此外还具有施工方法不一,质量要求不一,季节性强,受自然条件影响大等特点,因而施工项目的质量比一般工程项目的质量更难以控制。
1.2.1园林绿化种植工程1.2.1.1本绿化工程植物材料的选择和配置有以下特点:⑴植物类别丰富,品种充实。
植物类系包括了常绿乔木、落叶乔木、常绿灌木、落叶灌木、常绿草本地被、水生植物、草本花卉等八大类。
⑵景观效果明显,工程竣工后可以形成乔、灌、草(地被)结合;花、果、叶相配;高、中、低错落,层次和季相丰富;以春景为主,四季有花,四季常青,呈现生物多样性并具有湿地生态景观的人工植物群落。
1.2.1.2本绿化工程植物材料的监理工作重点:⑴对投入材料和设备的订货、采购、检查、验收、取样、试验均应进行全面控制,从组织货源到使用认证,要做到层层把关。
严控进场的种植土质量,苗木质量和规格,各种管线、铺装材料、灯光亮化设施、控制设备等材料和设备的质量。
⑵要求施工单位编制切实可行和详尽的施工方案,并注意方案的整体性。
方案应包括绿化工程中的种植前土壤处理、苗木运输和假植、种植穴或槽、树木种植、大树移植及土建工程中的叠山、塑山、小品工程和园林景观照明工程等方面的施工方法、施工顺序和质量控制点等内容。
⑶严格监控样板区段的施工质量,确定样板段的质量标准,以样板段为标准进行推广施工。
⑷督促施工单位加强园林绿化工程的后期养护管理。
2、编制依据2.1 设计文件2.1.1本工程设计文件、设计补充文件及说明、设计变更等设计文件,与设计有关的标准图集及说明。
****园林工程园林小品、假山叠石、喷泉、喷淋工程部分监理实施细则编制:审批:浙江荣阳工程监理有限公司项目监理部年月日目录一、专业工程特点 2二、监理工作流程 3三、监理工作的控制要点 6(一)、质量控制依据(二)、质量控制要点四、监理工作的方法及措施 11 说明:将视工程实际进展阶段等适时调整、补充本细则。
-、专业工程特点1、本园林绿化工程为小区绿化环境工程,包括绿化、水景、小品、小广场等。
小区绿化面积共计****M2,水景面积***M2,广场面积****M2。
绿化工程以沿小区道路两侧绿化种植为主,面积共约****M2;其余部位受建筑布局的限制,比较分散,面积均比较小,从***~***M2不等。
水景高度**M。
小区内另外设置了网球场、园林小品等,为小区园林工程增添了特色,起到了“画龙点睛”的作用。
园林工程需要精心布局和施工,严把质量关,才能达到设计和园林艺术的要求,且本工程要求创*****优秀工程,施工质量要求高。
另外,本工程施工周期短,工程量大,施工场地较狭小,与土建总包单位交接面较多,协调、移交工作面难度比较大。
2、本工程设计要求高,移栽树木规格比较大,且全部要求为全冠移植,园林植物成活率要求达到100%。
3、本工程有部分施工区块在地下车库顶上,涉及到大量绿化带及园林建筑小品,下雨后势必会有大量的雨水渗透到地下车库上,如果不能及时将水排除掉,将会加重车库顶面的承载压力,并将严重影响到车库的结构安全。
所以,地下车库顶的防水、排水工程质量十分重要,必须保证。
4、本工程的部分园路及广场花岗岩铺装在回填土上,且合同要求质量保证期为两年。
因此,为避免铺装完成的花岗岩出现开裂等问题,地基的加固处理工作尤为重要。
5、本小区水景混凝土结构尺寸比较大,为保证施工质量,水景底板混凝土浇筑工作应一次性完成,不留施工缝。
在水景底板及池壁中有大量密集管线、预埋件穿过,在这些地方浇筑混凝土振捣有一定困难,要采取相应措施进行处理,并保证养护质量。
假山叠石工程施工规程目次1总则2一般规定3施工准备3.1施工依据3.2假山石质量要求3.3假山石运输3.4假山石选石3.5假山石清洗4施工4.1放样4.2基础施工4.3假山叠石4.4假山叠石勾缝5施工安全6验收附录A附录B附加说明编制说明1总则1.0.1为了加强本市假山叠石工程施工管理,提高工程质量,特制定本规程。
1.0.2本规程适用于本市区、县、公共绿地、专用绿地、风景名胜区、庭院及室假山叠石工程。
1.0.3假山叠石工程是指采用自然山石进行堆叠而成的假山、溪流、水池、花坛、立峰等工程。
不包括塑山(塑石)工程。
1.0.4施工单位应根据本规程制订假山叠石工程的施工现场操作工艺流程,加强假山工培训和技术考核,努力提高职工施工技术素质。
施工人员应具有假山叠石等级证书,无证书的施工人员不得主持假山叠石工程。
2一般规定2.0.1凡列为假山叠石的工程施工应向有关部门办理项目施工许可证和工程质量监督等各项手续。
2.0.2综合工程中的假山叠石工程,应在主体工程、地下管线等完成后,方可进行施工。
2.0.3大、中型假山工程必须根据本规程制订施工组织设计。
2.0.4假山叠石工程中的基础部份,应与土建相关的施工规程相符合。
3施工准备3.1施工依据3.1.1建设单位应向施工单位提供设计单位设计的假山叠石工程主要设计工程图,严禁无图施工。
3.1.2假山叠石工程应根据设计施工图现场核对其平面位置及标高。
如有不符,应由设计单位作变更设计。
3.2假山石质量要求3.2.1假山叠石工程常用的自然山石,如太湖石、、英石、斧劈石、石笋石及其他各类山石的块面、大小、色泽应符合设计要求。
3.2.2孤赏石、峰石的造型和恣态,必须达到设计构思和艺术要求。
3.2.3选用的假山石必须坚实、无损伤、无裂痕,表面无剥落。
3.3假山石运输3.3.1假山石在装运过程中,应轻装、轻卸。
3.3.2特殊用途的假山石,如孤赏石、峰石、斧劈石、石笋等。
要轻吊、轻卸;在运输时,应用草包、草绳绑扎,防止损坏。
上海市绿化工程质量安全监督实施细则根据《上海市绿化工程质量安全监督实施办法》(沪建交联[2007]294号),为进一步明确具体操作内容和程序,制定本实施细则。
一、办理绿化工程质量、安全监督手续(一)凡在本市范围内新建、改建、扩建的绿化工程(含配套绿化工程),在工程项目开工前,建设单位应到上海市园林绿化工程安全质量监督站(以下简称“市园林监督站”)办理绿化工程质量监督手续,并按规定交纳质量监督费用;施工单位应到市园林监督站办理绿化工程安全监督手续。
(二)绿化工程的内容包括绿化栽植土工程、绿化种植工程、园林建筑(仿古建筑)工程、园林小品及假山叠石工程等。
(三)建设单位办理绿化工程质量监督手续时,应提交以下资料:1、市建设工程安全质量监督申报表;2、勘察、设计、施工、监理单位中标通知书和合同;3、监理单位的监理细则;4、勘察、设计、施工、监理单位资质证书;5、建设工程质量人员从业资格审查表;6、建设工程项目明细清单及工程预(概)算;7、施工总平面图及图纸目录清单。
(四)施工单位办理绿化工程安全监督手续时,应提交以下资料:1、绿化工程安全监督登记表;2、施工企业安全生产许可证;3、承发包安全生产协议;4、施工企业综合保险相关凭证。
(五)市园林监督站审核建设单位和施工单位提交的全部文件资料,对符合要求的项目市园林监督站当场办理绿化工程质量、安全监督手续;对文件资料不符合规定的,应补正材料;对不符合规定要求的,不得办理质量、安全监督手续。
二、绿化工程开工前的备案(一)绿化工程开工前,建设单位应向上海市绿化管理局(以下简称“市绿化局”)备案,办理备案的资料如下:1、设计、施工、监理合同;2、施工总平面图;3、建设工程项目明细清单。
(二)备案的办理机构设在市园林监督站,市园林监督站在办理绿化工程备案的同时,一并办理质量、安全监督手续。
建设单位在办理绿化工程质量监督手续时所提交的相关资料已包含了备案的资料,因此,建设单位在办理备案时不再提交备案资料。
C13工程监理施行细那么〔绿化景观〕工程监理部〔章〕:专业监理工程师:总监理工程师:日:江苏建立建立监理处监制目录一、专业工程的特点二、监理根据三、园林小品质量控制要点:〔一〕叠石〔含孤赏石峰〕〔二〕卧石、点石、顽石〔三〕园路〔四〕花坛〔五〕花廊〔架〕四、园林植物种植前准备阶段控制要点五、园林植物施工阶段控制要点:〔一〕园林植物质量控制要点〔二〕园林植物质量的检验及措施六、种植土质量控制要点:〔一〕种植土质量控制要点〔二〕种植土检验七、园林植物种植工程质量控制要点:〔一〕放样定点〔二〕乔木土球挖掘规格〔三〕灌木土球挖掘规格〔四〕竹类土台挖掘规格〔五〕树木种植穴〔塘〕规格〔六〕树木土球的包扎〔七〕树木挖掘〔八〕树木运输前的修剪〔九〕树木的装运〔十〕树木种植前的修剪〔十一〕树木的种植八、大树、特大树种植工程质量控制要点〔一〕大树、特大树修剪强度〔二〕移植时〔三〕大树、特大树土球和包扎〔四〕大树、特大树木吊运、根、枝处理〔五〕大树、特大树种植穴〔塘〕技术处理九、草坪、花坛、草本地被植物种植工程控制要点:〔一〕草坪种植〔二〕花卉、地被植物种植〔三〕花卉、地被植物的配置和选择质量要求十、养护理阶段的监理十一、古〔仿古〕建筑工程控制要点〔一〕古建筑材料〔二〕石作工程〔三〕大木作工程〔四〕小木作工程〔五〕砖、瓦工程〔六〕雕花〔木雕、砖雕、石雕、泥雕、兽相等〕〔七〕油漆、广漆〔八〕竹器工程一、专业工程的特点-----------------------工程的特点是工作量大任务繁重工紧。
本项绿化工程植物材料的选择和配置有以下特点:1、植物类别丰富品种充实。
植物类系包括了常绿乔木、落叶乔木、常绿灌木、落叶灌木、常绿草本地被、水生植物、草本花卉等八大类。
2、景观效果明显工程开工后可以形成乔、灌、草〔地被〕结合;花、果、叶相配;高、中、低错落层次和季相丰富;以春景为主四季有花四季常青呈现生物多样性并具有湿地生态景观的人工植物群落。
B13—001南京麒麟科技创新园小牛头山公园工程监理实施细则(园林景观工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):苏州景原工程设计咨询监理有限公司专业监理工程师:总监理工程师:日期:江苏省建设厅监制园林景观工程(地形地貌、园路、广场、小品等)监理细则第一节监理工作控制目标及控制要点一、质量控制目标根据施工合同确定的质量目标,通过提出关键部位的质量控制措施和解决技术难点的控制方法,合理运用质量控制手段;通过质量控制,确保工程质量全部合格。
二、进度控制目标按合同确定的工期目标,审核承包商的施工网络计划。
实施过程中检查、督促施工方按计划执行,发现问题及时纠偏,协调。
控制好各阶段工期,以确保合同工期的完成。
三、造价控制目标通过认真审核工程计量报表,严格控制中间进度款支付及最终工程款支付;严格控制设计变更及现场签证;通过严格的投资控制,使各合同工程施工费用符合合同相关条款,各项费用支出合理,工程造价控制在施工承包合同价格以内。
四、安全、文明施工控制目标按绿色理念营建本项目,杜绝违章作业,避免发生重大安全事故,规范工程建设的环境管理,把本项目建成南京市的安全、文明示范工程。
五、合同管理目标建立合同管理体系,预防和减少业主承担的合同风险,避免出现合同纠纷和索赔事件,最终全面实现合同所规定的各项目标,使整个工程在合同所约定的造价额和工期范围内完成,并达到合同所约定的质量标准。
六、组织协调目标协调参建各方关系,使工程造价支出合理,使项目系统内各子系统,各专业、各分项工程及各种资源在时间、空间上实现有组织的配合,保证工程进度、质量和安全。
七、信息资料档案管理工作目标根据业主委托的监理工作范围和内容建立以监理项目部为处理核心的信息资料管理中心,协调项目业主、承包商、监理之间信息流通,收集来自外部环境各类信息,全面系统处理后,供参建各方处理进度、质量、投资及安全事故时使用,为整个项目建设服务。
宣城市宛溪河综合整治一期工程假山叠石工程监理细则
编制:
审核:
安徽天翰工程咨询有限责任公司
宣城市宛溪河综合整治一期工程项目监理部
2010年12月20日
一、工程概况:
工程名称:宣城市宛溪河综合整治一期工程假山跌水项目工程
建设单位:宣城市园林绿化管理局
设计施工一体化:绍兴园林建设有限公司
监理单位:安徽天翰工程咨询有限责任公司
计划工期:75日历天
项目概况:
本工程位于宣城市宛溪河综合整治一期工程鳌峰公园南面,立于宛溪河畔驳岸之上,与两侧景观遥相呼应,作为具有中国传统园林的特征及其高度艺术性的假山工程,必定会成为宣城市景观的一大亮点。
二、监理依据:
1、施工图纸设计文件;
2、监理合同、施工合同;
3、《建设工程监理规范》GB50319-2000
4、监理规划
5、《假山叠石工程施工规程》DBJ08-211-94
6、《建筑工程安全生产管理条例》
三、假山叠石监理质量控制要点
假山叠石工程质量包含营造质量和造景艺术质量,营造质量监理可以按照规范和标准进行检验,而造景艺术质量的检验标准很难确定,二者很难统一,这对监理质量控制带来很大难度。
1、严格审查施工单位及人员资质,特别是现场指挥者必须具备相关专业的素养和实际业绩。
2、重视施工组织设计、施工方案的审核。
3、检查进场假山叠石所选石料:
A、石种要统一,石料的新旧成色和风化程度不应相差太大。
B、假山石料应坚实不得有明显的裂痕、损伤、剥落现象。
C、石料单块重量和数量搭配比例应基本合理,符合招标文件中的
规定
D、随时检查假山叠石工程工艺流程:要求施工单位按照规定的工
艺流程施工:
施工放线—土方开挖—基础施工—拉底(指在基础上铺置最底
层的自然山石)—中层施工(底层以上,顶层以下部分)—扫
缝—收顶—整理完形。
4、石料过磅全程跟踪,做好计量工作。
5、基础和土方工程的质量监理:
A、基础土方开挖,清除浮土挖至老土。
(本工程为对原山体进行
开挖)
B、要求严格按设计图纸要求施工。
C、单块高度大于1.2M的假山石与基础贴接处必须用砼窝脚。
6、主体工程质量监理:
A、主体工程形体和截面必须符合结构安全需要,无安全隐患。
B、检查假山叠石石料石种是否统一,成色纹路有无明显差异。
C、山石堆砌要符合以下规定:○1堆叠搭接处应冲洗清洁;○2石料
设置稳固;○3刹石(垫片)位置准确得法;○4每层“填肚”及
时凝固形成整体。
D、叠石堆置走向、嵌缝应符合以下规定:○1叠石堆砌纹理基本一
致;○2搭接嵌缝应使用高强度等级水泥砂浆勾嵌缝,砂浆竖向
宜嵌暗缝,水平可嵌明缝,宽度一般在3-4CM,基本平直光滑,色泽应与假山石基本相似。
E、汀步石、壁石应符合以下要求:○1汀步必须安置稳固、石面平
整不得拼接,相邻两汀步石间隔应不大于25CM,高度不大于
5CM;○2壁石不宜过厚,必须嵌入山体,使其稳固。
F、假山瀑布应符合设计要求,出水口应和顺,下水水型应呈布状,
水流不应漏渗至其他叠石部位。
7、置石工程质量监理:
A、特置山石应选用独立观赏价值的景石或峰石,布置要体现相石
立意和山石体量与环境相协调。
B、特置山石的结构应稳定耐久,山石的重心应垂直与地面。
C、散置、群置石料布置应把握工艺要点:有聚有散、有断有序、
主次分明、高低曲折、顾相呼应、疏密有致、着落有根,忌单
摆浮搁,式在水中,或从土出。
四、假山叠石工程安全监理控制要点:
1、吊装与运输是假山叠石工程中一项重要的操作技术。
a)、零星山石起吊主要运用起吊木架、滑轮和绞盘或吊链组成不
同起吊机构,结合人力进行起重。
由于石材体量不一,常用
的起吊构架有秤竿、滑车、龙门扒杆等。
工程量较大时宜采
用机械吊车施工。
b)、水平运输大致可分大搬运、小搬运及“走石”三个阶段。
大
搬运是从采石地点运到施工堆料场,小搬运是从堆料地点运
到叠筑假山的大致位置上,走石是指在叠筑时使山石作短距
离的平移或转动。
大搬运一般采用汽车机械运输,小搬运中
常用人工抬运。
人工抬运时应注意以下几点:
○1绳扣应结活扣,并须受力后牢实,拆下时易解,常用者有
元宝扣与“鸭别翅”等。
元宝扣是运输中使用最为广泛和方
便的一种扣结,使用中应注意绳扣要压紧扣实。
○2扛抬分为直杆扛抬、加杆扛抬和架杆扛抬。
北京地区抬运
100Kg以上山石多用“对脸”的抬法。
如运距较长,可采用
对脸起杆,起杆后再“倒肩”。
过重的抬杆周围应有专人引路,
上下坡道时应有人在杆端辅助推拉。
○3走石用撬棍利用杠杆原理翻转和移动山石。
撬棍应为铁制,
长30~100cm,多人操作应设专人指挥,注意动作一致,防
止压挤手脚。
2、施工安全
1)、要求施工单位在操作前对施工人员应进行安全交底,增强自我保护意识,严格执行安全操作规程。
2)、山石吊装前应认真检查机具吊索、绑扎位置、绳扣、卡子,发现隐患立即要求整改更好换。
3)、山石吊装应由有经检的人员操作,并在起吊前进行试吊,五级风以上及雨中禁止吊装。
4)、垫刹时,应由起重机械带钩操作,脱钩前必须对山石的稳定性进行检查,松动的垫刹石块必须背紧背牢。

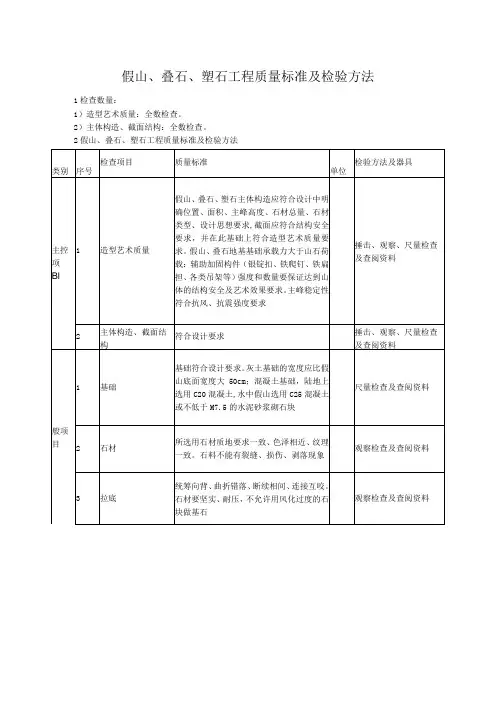

5)、山石打刹垫稳后,严禁撬移或撞击搬动刹石,已安装好但尚未灌浆填实或未达到70%强度前的半成品,严禁任何非操作
人员攀登。
6)、应分层施工,避免由于荷载过大造成事故。
7)、脚手架和垂直运输设备的搭设,应符合有关规范要求。
8)、督促施工单位建立健全安全生产责任制,做好安全应急预案,落实施工现场围护、设置安全警示标志等。
安徽天翰工程咨询有限责任公司
宣城市宛溪河一期整治工程项目监理部
2010年12月20日。
