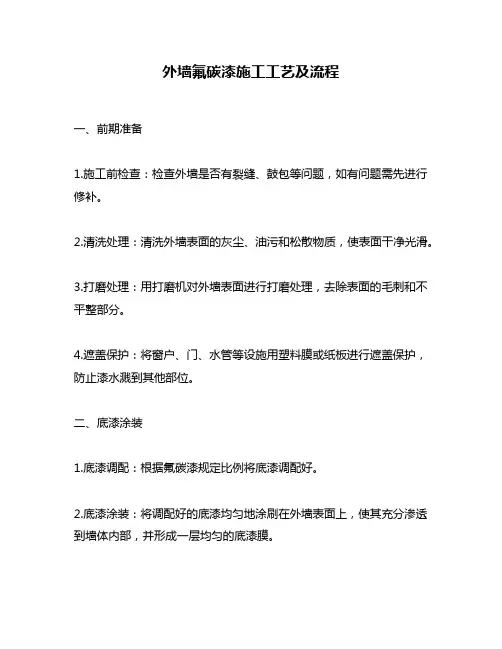

外墙金属氟碳漆—施工工艺
- 格式:docx
- 大小:43.76 KB
- 文档页数:7
第1章金属面氟碳漆施工工艺【1.1】环氧富锌漆施工:a,喷涂均匀,不能漏喷,b喷涂作业完成24小时后,应采用120目或150目砂纸打磨,表面凸凹不平现象应彻底消除,同时修直阳角和腰线。
c在打磨平整的漆面上进行抛光的施工。
要求表面无批刮印痕,线条平直、阳角笔直,无残缺,用指甲抠无掉粉现象,粘结力合格,手感平滑,无凸凹及起伏的感觉。
【1.2】环氧云铁中间漆施工a.检查底涂是否符合要求,有问题的地方及时修补。
b.在完全干燥的基材面上喷涂底漆(气压在5-8kg/cm2,无水喷涂)。
c.要求喷涂均匀,不能漏喷,颜色应保持均匀一致,不得出现发花现象,刮风(六级以上)及雨天不能施工。
d.环氧云铁中间漆喷涂一遍,喷涂完毕进行检查,发现墙面有批刮印痕或蜂眼现象,必须打磨至符合要求。
再进行滚涂、刷涂。
e.打磨应采用280目或360目水磨砂纸,打磨应仔细,注意不能将涂膜磨穿。
f.打磨完毕应进行除尘处理,用抹布等将墙面上打磨产生的粉尘处理干净。
如果除尘不彻底,氟碳漆施工后将无法达到平滑的涂膜。
g.环氧云铁中间漆喷涂后,应颜色均匀,光泽均匀,涂膜表面光滑,无粉尘等污渍。
【1.3】氟碳底漆施工钢材到达现场后,吊装完毕,节点连接及电焊工艺施工完毕后,对所有电焊处及有擦伤,碰损处进行重新打磨,添补底涂和中涂,修补完成后进行底漆施工。
a,喷涂均匀,不能漏喷,b喷涂作业完成24小时后,应采用280目或360目砂纸打磨,打磨应仔细,注意不能将涂膜磨穿c在打磨平整的漆面上进行抛光的施工。
要求表面无批刮印痕,线条平直、阳角笔直,无残缺,用指甲抠无掉粉现象,粘结力合格,手感平滑,无凸凹及起伏的感觉。
【1.4】氟碳面漆施工a.氟碳底漆必须完全干燥,型材表面不得有粉尘等杂物。
b.施工配比,主漆:固化剂:稀释剂=10:1:2。
c.调配后的氟碳漆必须采用200目纱网进行过滤,稀释剂在放置过程中应不断搅拌,以免沉淀。
d.喷枪型号:W-77,喷嘴尺寸:1.5-2.0mm,气泵压力:0.3-0.5Mp。
氟碳金属漆施工工艺及方案施工准备:1.准备好施工所需的材料和工具,包括氟碳金属漆、底漆、刷子、滚筒、油漆刮刀、扒刀、打磨机等。
2.清理施工表面,确保表面平整、干燥、无油污、灰尘等杂质。
施工步骤:1.底层处理:根据需要选择适合的底漆,涂刷在施工表面,能够增强黏附力和提高涂膜的质量。
2.铺底漆:将底漆均匀地涂抹于施工表面上。
使用刷子或滚筒进行涂抹,确保底层充分覆盖,厚度均匀。
3.打磨:等待底漆干透后,使用打磨机对施工表面进行打磨,去除表面的凹凸不平。
4.中层处理:根据需要选择适合的中层漆,涂刷在施工表面,增强涂层的耐候性和保护层的作用。
5.施工氟碳金属漆:将氟碳金属漆均匀地涂抹在施工表面上。
可以根据需要选择刷涂或滚涂的方式,并注意涂膜的均匀性和厚度的控制。
6.吹扫和烘干:等待干透后,使用吹扫工具将施工表面的灰尘和杂质清除干净。
然后使用烘干设备对涂膜进行加热处理,提高漆膜的质量和耐候性。
7.防护措施:在施工完成后,需要对涂膜进行保护,防止受到机械碰撞、磨损或化学腐蚀等损害。
施工方案:1.根据施工表面的状态选择合适的底漆和中层漆,以增加涂层的均匀性和质量。
2.在施工氟碳金属漆前,对施工表面进行清洁处理,确保表面干净、平整。
3.控制涂层的厚度,可以通过多次刷涂或滚涂的方式,确保涂膜的均匀性。
4.使用适当的工具和设备,如油漆刮刀、扒刀、打磨机等,提高施工效果和涂膜品质。
5.在施工完成后,及时对涂膜进行保护,防止受到损害。
总结:氟碳金属漆施工工艺及方案需要遵循一定的步骤和规范,包括施工准备、底层处理、铺底漆、打磨、中层处理、施工氟碳金属漆、吹扫和烘干以及防护措施等。
通过正确的施工工艺和方案,可以保证涂层的质量和耐候性,提高建筑装饰的效果和持久性。
氟碳金属漆施工工艺技术方案一、施工说明:氟碳金属漆是目前外墙装饰产品中性能最优异的新型建筑涂料之一,施工程序较复杂,技术含量高,必须严格按施工工艺和技术要求施工,方能体现出其高品位的装饰价值。
二、施工工具准备批刀、铲刀、砂纸、盛料桶、磅称、专用喷枪、空气压缩机,分色纸、羊毛刷、排笔、滚筒、旧报纸或塑料薄膜等其它辅助工具和材料。
三、施工工艺基层处理批氟碳漆腻子分格线条底材处理打磨批氟碳漆抛光腻子打磨喷封闭底漆喷氟碳中间漆喷氟碳金属漆描线条色罩光整理。
1、基层处理:A 、基层表面结构应牢固、不开裂、不空鼓、无剥离,检查表面平整度,阴阳角线条平直度,分格缝宽度深浅是否是否能达到要求,达不到涂装要求的要修补整理好才能开始作业。
B 、清理基层表面的灰尘、浮砂浆、油迹、锈斑、盐类析出、霉点、青苔。
C 、基层含水率不大于8%。
D 、基层PH 值不大于10,可用PH 值试纸检测。
2、批氟碳漆腻子:批腻子的目的是找平墙面,消除涂装基层的表面缺陷,在基层与涂料涂膜之间起着粘合过度作用,该道工艺非常重要,它直接返映面漆的装饰效果。
由于腻子中含有的添加剂较多,必须按厂家提供的配比专人调配,调二遍一遍240﹟砂纸600﹟砂纸一遍两遍两遍一遍一遍配好的腻子静置5~10分后现略作搅拌,效果更佳,批刮时掌握好刮涂工具的角度,工具与墙面呈60度角,用力要均匀,保证腻子批刮饱满、平整,批刮时不要过多的往返刮涂以免出现卷落或将腻子中的胶料挤出,基层吸收性太强时,可先用水润湿至无明水再批刮,天气干燥或温度太高时建议隔天淋水1~2次养护,以使水泥充分发生固化反应,腻子批刮一次不要太厚,以0.5~1.0㎜为宜,腻子批刮层间隔5小时,下雨天腻子不能施工,调好的腻子应在3小时内用完,批好的腻子表面应无波浪纹,腻子表面平整,坚实致密,无针孔。
3、分格线条底材处理:分格线条有内角线条,内圆线条之分,根据装饰要求,选用不同的施工工具,内角线条可用90度角钢片批刮腻子,内圆线条可用专用软橡胶批刮,线条的批刮要突出边线的棱角,以增加装饰美感。
外墙氟碳漆施工工艺及流程
一、前期准备
1.施工前检查:检查外墙是否有裂缝、鼓包等问题,如有问题需先进行修补。
2.清洗处理:清洗外墙表面的灰尘、油污和松散物质,使表面干净光滑。
3.打磨处理:用打磨机对外墙表面进行打磨处理,去除表面的毛刺和不平整部分。
4.遮盖保护:将窗户、门、水管等设施用塑料膜或纸板进行遮盖保护,防止漆水溅到其他部位。
二、底漆涂装
1.底漆调配:根据氟碳漆规定比例将底漆调配好。
2.底漆涂装:将调配好的底漆均匀地涂刷在外墙表面上,使其充分渗透到墙体内部,并形成一层均匀的底漆膜。
3.底漆干燥:待底漆完全干燥后,进行下一步操作。
三、中间涂装
1.中间涂料调配:根据氟碳漆规定比例将中间涂料调配好。
2.中间涂装:将调配好的中间涂料均匀地涂刷在底漆表面上,使其充分渗透到墙体内部,并形成一层均匀的中间涂膜。
3.中间涂料干燥:待中间涂料完全干燥后,进行下一步操作。
四、面漆涂装
1.面漆调配:根据氟碳漆规定比例将面漆调配好。
2.面漆涂装:将调配好的面漆均匀地涂刷在中间涂料表面上,使其充分渗透到墙体内部,并形成一层均匀的面漆膜。
3.二次涂装:如需要,可进行二次面漆涂装,以增加外墙颜色的饱和度和美观度。
4.表层干燥:待表层完全干燥后,进行下一步操作。
五、验收及保养
1.验收:检查外墙氟碳漆施工质量是否符合要求,如有问题及时处理。
2.保养:定期对外墙进行清洗和保养,延长氟碳漆使用寿命。

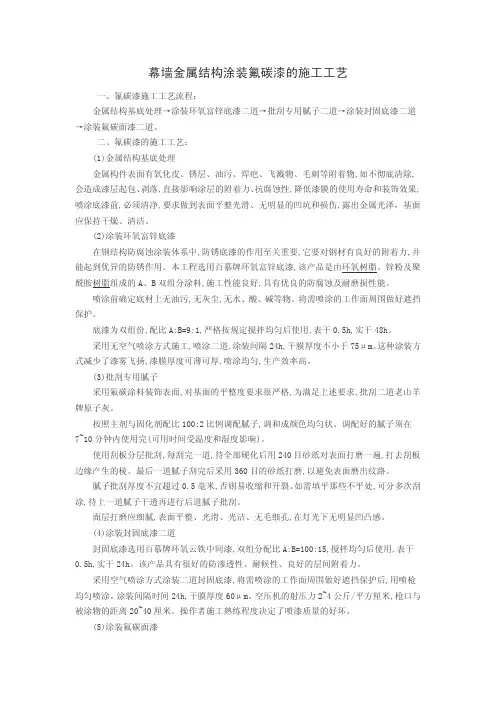

幕墙金属结构涂装氟碳漆的施工工艺一、氟碳漆施工工艺流程:金属结构基底处理→涂装环氧富锌底漆二道→批刮专用腻子二道→涂装封固底漆二道→涂装氟碳面漆二道。
二、氟碳漆的施工工艺:(1)金属结构基底处理金属构件表面有氧化皮、锈层、油污、焊疤、飞溅物、毛刺等附着物,如不彻底清除,会造成漆层起包、剥落,直接影响涂层的附着力、抗腐蚀性,降低漆膜的使用寿命和装饰效果,喷涂底漆前,必须清净,要求做到表面平整光滑、无明显的凹坑和损伤,露出金属光泽,基面应保持干燥、清洁。
(2)涂装环氧富锌底漆在钢结构防腐蚀涂装体系中,防锈底漆的作用至关重要,它要对钢材有良好的附着力,并能起到优异的防锈作用。
本工程选用百慕牌环氧富锌底漆,该产品是由环氧树脂、锌粉及聚酰胺树脂组成的A、B双组分涂料,施工性能良好,具有优良的防腐蚀及耐磨损性能。
喷涂前确定底材上无油污,无灰尘,无水、酸、碱等物。
将需喷涂的工作面周围做好遮挡保护。
底漆为双组份,配比A:B=9:1,严格按规定搅拌均匀后使用,表干0.5h,实干48h。
采用无空气喷涂方式施工,喷涂二道,涂装间隔24h,干膜厚度不小于75μm。
这种涂装方式减少了漆雾飞扬,漆膜厚度可薄可厚,喷涂均匀,生产效率高。
(3)批刮专用腻子采用氟碳涂料装饰表面,对基面的平整度要求很严格,为满足上述要求,批刮二道老山羊牌原子灰。
按照主剂与固化剂配比100:2比例调配腻子,调和成颜色均匀状。
调配好的腻子须在7~10分钟内使用完(可用时间受温度和湿度影响)。
使用刮板分层批刮,每刮完一道,待全部硬化后用240目砂纸对表面打磨一遍,打去刮板边缘产生的棱。
最后一道腻子刮完后采用360目的砂纸打磨,以避免表面磨出纹路。
腻子批刮厚度不宜超过0.5毫米,否则易收缩和开裂。
如需填平那些不平处,可分多次刮涂,待上一道腻子干透再进行后道腻子批刮。
面层打磨应细腻,表面平整、光滑、光洁、无毛细孔,在灯光下无明显凹凸感。
(4)涂装封固底漆二道封固底漆选用百慕牌环氧云铁中间漆,双组分配比A:B=100:15,搅拌均匀后使用,表干0.5h,实干24h。
金属氟碳涂料施工工艺金属氟碳涂料可采用喷涂、滚涂、刷涂等常规施工方式涂覆,此外,根据所选择硬化剂的不同,金属氟碳涂料可在常温至200~300℃的高温下短时间内到达硬化。
因此,金属氟碳涂料既适应工厂涂装,也适应于施工现场涂装。
金属氟碳涂料是一种高品质的涂料,业主对施工要求较高,都希望做成铝单板幕墙效果,而在近几年国内的实际施工中,成功的仿铝塑板外墙工程并不多,主要原因是室外施工环境较差,受气候因素影响很大,很难控制,从而难以到达铝塑板效果。
做不好,还要返工,不但费工、费材料,而且延迟工期,一个工程做下来可能造成很大损失。
具体工艺如下:基面检查→基面处理→平底腻子施工→打磨→封墙底漆施工→分格缝定位并开展分格线施工→弹性涂料施工→弹性氟碳中层漆施工→弹性氟碳金属漆施工→自洁型弹性氟碳罩面清漆施工→墙面整体检查→修补→验收。
1、基面检查在基层抹灰约15d后,对抹灰基面开展勘察、平整。
垂直度及平整度不能大于2mm;开裂及空鼓面积、预留孔洞及脚手架洞和上料口要求用参加旱强剂的水泥、砂浆修补堵洞。
抹灰时抹实并要求抹平;要求墙面含水率不能高于8%,pH值小于10.2、基面处理(1)用灰刀将表面的浮灰、垃圾、油污等清理干净;将墙体粉刷的塑料分格缝用环氧底漆涂刷后再用聚合物抗裂砂浆填平,将明显凹陷的地方用专用腻子点补平整;将凸起的部位打磨平整,平整度要求小于1.5mm.(2)用玻纤布对分格缝开展加强处理。
用聚合物抗裂砂浆薄涂分割缝,嵌入耐碱玻纤网,再用聚合物抗裂砂浆覆涂于耐碱玻纤网上,要求宽度大于耐碱玻纤网边缘2cm.3、平底腻子施工(1)第一道平底腻子施工,用专用刮尺从上到下及从左到右各刮一遍,在施工过程中刮尺要平稳,并一次到位,中途不能有停顿,以防留下痕迹,其目的是平整。
(2)打磨:要用150#~220#的砂纸开展打磨(注:前二道腻子),每道腻子施工完4h后,对干燥、固化的腻子开展打磨,消除较明显凹凸不平的部位。

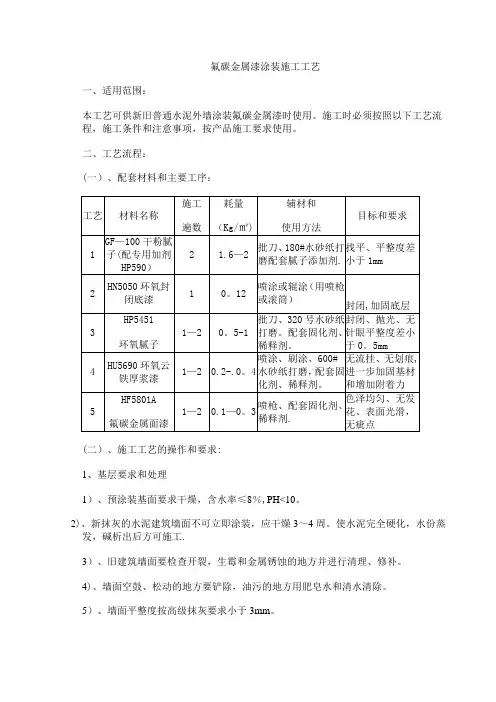

氟碳金属漆涂装施工工艺一、适用范围:本工艺可供新旧普通水泥外墙涂装氟碳金属漆时使用。
施工时必须按照以下工艺流程,施工条件和注意事项,按产品施工要求使用。
二、工艺流程:(一)、配套材料和主要工序:(二)、施工工艺的操作和要求:1、基层要求和处理1)、预涂装基面要求干燥,含水率≤8%,PH<10。
2)、新抹灰的水泥建筑墙面不可立即涂装,应干燥3~4周。
使水泥完全硬化,水份蒸发,碱析出后方可施工.3)、旧建筑墙面要检查开裂,生霉和金属锈蚀的地方并进行清理、修补。
4)、墙面空鼓、松动的地方要铲除,油污的地方用肥皂水和清水清除。
5)、墙面平整度按高级抹灰要求小于3mm。
6)、女儿墙、天沟、窗台等易于积水的地方应进行防水处理,避免渗漏雨水引起漆膜起泡。
脱落和变色.7)、可施工墙面最终要求无尘灰、无明水、无油污.在温度低于5摄氏度和湿度超过85%时不可施工。
2、批刮干粉腻子功用:找平墙面.工具:批刀和刮刀。
比例及要求:见产品手册相关内容。
(注意:可适量加入专用添加剂,与干粉腻子加水搅拌均匀.逐渐调整适合施工粘度.如温差较大的地方或地基不稳定,水泥批灰在两年内的较新墙面,可能会有墙体开裂的可能,可考虑适当增加添加剂比例;以增加弹性,但不能过量。
施工要求:1)、通常需薄批两遍,一般耗量1.6-2Kg/㎡。
2)、先刮平凹陷较大部位,然后满批整墙。
3)、每遍批刮要压实,厚薄适中,墙面凹凸差别较大的部位,应分次批刮找平.4)、用量尺辅助刮平,基面平整度差小于1mm。
5)、腻子干燥24小时后,用180#水砂纸打磨平整。
6)、水养护2~3次,以增强硬度并减小收缩。
7)、调配好的腻子必须在2小时内用完,否则不能继续使用。
3、沟缝处理1)、根据设计要求,用墨盒弹线在墙面划线,定沟缝位置和长度,宽度(宽度通常为2。
0~2.4cm)。
2)、用切刀按线切割,深度通常为0。
8~1.0㎝.3)、清除沟缝残余物,保证其光洁.4、涂装环氧封闭底漆功用:封闭潮气,抗碱,减小面漆用量,提高层间附着力,增加涂层丰满度。

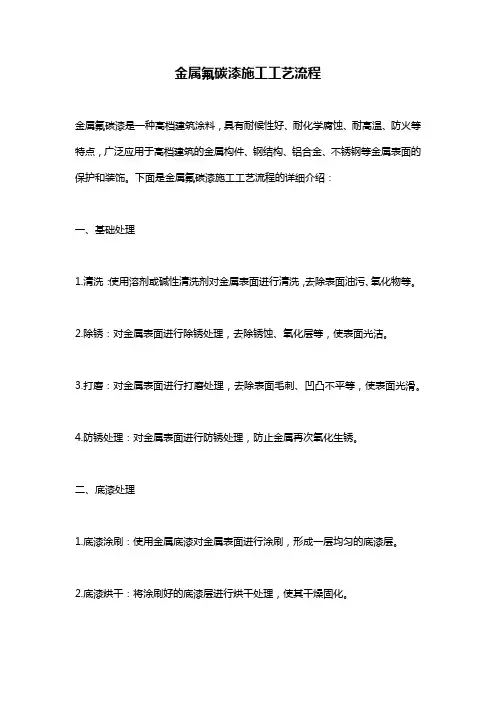

金属氟碳漆施工工艺流程
金属氟碳漆是一种高档建筑涂料,具有耐候性好、耐化学腐蚀、耐高温、防火等特点,广泛应用于高档建筑的金属构件、钢结构、铝合金、不锈钢等金属表面的保护和装饰。
下面是金属氟碳漆施工工艺流程的详细介绍:
一、基础处理
1.清洗:使用溶剂或碱性清洗剂对金属表面进行清洗,去除表面油污、氧化物等。
2.除锈:对金属表面进行除锈处理,去除锈蚀、氧化层等,使表面光洁。
3.打磨:对金属表面进行打磨处理,去除表面毛刺、凹凸不平等,使表面光滑。
4.防锈处理:对金属表面进行防锈处理,防止金属再次氧化生锈。
二、底漆处理
1.底漆涂刷:使用金属底漆对金属表面进行涂刷,形成一层均匀的底漆层。
2.底漆烘干:将涂刷好的底漆层进行烘干处理,使其干燥固化。
三、中涂处理
1.中涂涂刷:使用金属中涂对底漆层进行涂刷,形成一层均匀的中涂层。
2.中涂烘干:将涂刷好的中涂层进行烘干处理,使其干燥固化。
四、面漆处理
1.面漆涂刷:使用金属面漆对中涂层进行涂刷,形成一层均匀的面漆层。
2.面漆烘干:将涂刷好的面漆层进行烘干处理,使其干燥固化。
五、涂层保护
1.涂层保护:对涂好的金属氟碳漆进行保护,防止划痕、污染等。
2.涂层检查:对涂好的金属氟碳漆进行检查,确保涂层质量符合要求。
以上就是金属氟碳漆施工工艺流程的详细介绍,每个步骤都非常重要,必须严格按照工艺流程进行操作,才能保证涂层的质量和使用寿命。
氟碳金属漆施工工艺1、工艺流程:墙面基层处理→抗裂砂浆压入网格布→刮(抹)柔性腻子→均匀涂刷两遍渗透型底面处理剂→刮柔性抛光腻子→刷油性底漆→弹线、分格、贴胶带→喷中间漆→喷金属面漆→喷罩光漆→局部修补。
2、基层处理:在基层处理之前,墙体需要一定时间的养护,该基层为保温基层,应在抹面砂浆层彻底干燥后进行金属漆施工。
养护到基层的pH值小于10,含水率小于10%后再进行基面处理。
基层处理前应彻底清除疏松、起皮、空鼓、粉化的基层,然后,去除灰尘、油污等污染物。
3、抗裂砂浆压入网格布抗裂砂浆分两遍施工,刮第一遍抗裂砂浆随即压入网格布,网格布搭接大于5㎝,不得有褶皱、干铺现象。
然后抹第二遍抹面砂浆,平整度、垂直度达到规范要求。
4、刮涂柔性腻子柔性腻子至少分两道以上施工,腻子刮涂完毕后应及时打磨修正。
刮涂完柔性腻子后应充分干燥,保证在施涂渗透型底面处理剂时基层含水率符合要求。
5、涂渗透型底面处理剂均匀涂刷渗透型底面处理剂,不得漏涂。
6、刮柔性抛光腻子均匀涂刷柔性抛光腻子,不得漏涂。
7、刷油性封底漆:待腻子层充分养护干燥后,将封闭底漆滚刷基层上,起到抗碱作用及增加层间接和力。
涂刷时应自上而下,自左而右,涂刷必须均匀,尤其是阴阳角部位。
不能有气泡,不准漏涂。
要求:涂刷均匀、无漏刷。
8、弹线、分格、粘贴胶带按照设计方案在分色部位分格定位、弹线、粘贴胶带。
9、涂刷中间漆:1)工具与材料①喷枪②空压机③中间漆④配套稀释剂2)按照比例配比混合然后搅拌均匀,加入配套稀释剂,用量在10%-30%,然后静置熟化半小时。
3)涂刷时应自上而下,自左而右进行,涂刷必须均匀,尤其是阴阳角部位。
不能有气泡,不准漏涂。
10、喷涂高级丙烯酸聚氨酯金属漆1)工具与材料①喷枪②空压机③氟碳金属漆④配套稀释剂2)按照比例配比混合然后搅拌均匀,加入配套稀释剂,用量在20%-30%,然后静置熟化15分钟。
3)应该一个分格一个分格地喷,尽量避免交叉污染。
外墙金属氟碳漆施工工艺流程一、前期准备工作(1)检查墙面情况,清除障碍物和破损部位,清洁并打磨掉局部凸起的粗糙质感,使墙面更加平整。
(2)涂料表面处理:清洁、去锈、喷砂,使基层表面清洁干燥,平整无污物。
(3)规划施工步骤,编制施工方案。
二、涂装底漆1.检查基层表面是否已整洁干燥,其含水率必须控制在8%以下。
2.在墙面上用喷涂枪均匀地涂上底漆。
根据施工要求需要一至两遍。
在每遍底漆涂料完全干燥后再涂第二层。
3.涂漆时需要尽可能避免涂漆边缘重叠,还要注意避免涂物流向的胶痕和起泡等问题,否则会影响氟碳面漆的附着性。
三、打磨处理底漆施工完毕后,应将涂膜表面进行打磨处理,以形成均匀的细致表面并清除细微颗粒。
打磨选用不同的磨料进行不同为号数梳理,直到底漆涂层的表面平滑均匀。
四、施加面漆1.施工前,将面漆的涂料搅拌均匀,并搭配合适的稀释剂调配达到平稀的涂料;2.按照正常涂料的施工方法进行氟碳面漆的施工,使用喷涂工具纵向均匀地喷涂;3.施工时需注意力度的掌握,因为过猛的喷涂会造成剥离脱漆、起泡等等后果。
4. 根据具体的施工量需要,可能需要重复涂鸦一定的施工次数;在每一遍涂料之间,请务必让其完全干燥后再次施工。
五、检查验收在施工完成后需对作业液进行检查,以检测是否达到预期的效果。
如果出现质量问题,需进行返工处理,并在检查验收合格后方可结束本次施工作业。
六、保养和维护1.在涂装完成后,需给尘土和污垢足够时间逐渐附着在涂层表面,而不是直接使用清洁剂清洗;2. 在墙面使用时,要尽可能避免强力撞击等过多荣誉的操作,如果墙面上出现敲打、划痕或者其他损伤,应及时修复,以维护其长久美观;3. 在场地保养时,需选择适当的清洁剂和工具,切勿用含有化学成分的清洁剂或用粗糙的洗涤剂进行清洗;4. 如果遇到长时间未使用工地的墙体,需定期作业或保养。
较好的保管墙面需要定期进行喷涂,以维持外动漆的亮泽和防水能力。

金属面氟碳漆施工工艺金属表面氟碳漆施工技术氟碳涂料是一种常温固化的溶剂型氟碳涂料,以FEVE氟碳树脂为主要成膜物。
氟树脂具有耐候性、耐热性、耐低温性、耐化学药品性、不粘性和低磨擦性等优良特性,因此人们需要将其制成涂膜,覆盖各种材料的表面,延长材料使用寿命,提高使用性能。
经过60年的研究发展,最终生产出既可常温固化,亦可低温烘烤的氟碳涂料。
氟碳涂料具有超耐候性、耐化学药品性、防腐防锈性、不粘防污自洁性、极佳物理机构性能、耐温变性(-40~140℃)、高装饰性和优异施工性能等特点。
氟碳漆施工工艺流程为基层处理→涂防锈底漆→涂面漆。
在基层处理时,需要清除金属表面上的浮土、砂、灰浆、油污、锈斑、焊渣、毛刺等,并进行表面除锈。
除锈方法可有手工和机械处理,除锈等级应与设计采用的涂料相适应。
适用范围为化学工业区、酸雨地区及其它大气腐蚀严重并有较高装饰效果、耐久年限较长的金属结构。
氟碳漆施工采用喷涂方法,可常温固化。
技术指标包括耐人工老化性、附着力、铅笔硬度、耐刷洗性、柔韧性、耐冲击强度、漆膜耐冻副性、耐水性、耐盐雾实险和耐化学药品性。
手工除锈分为St2和St3两种,St2为一般除锈,St3为彻底除锈。
对于一般浮铁锈,可以使用钢丝刷进行往复刷打,然后使用粗砂布打磨出新的光亮表面,最后用旧布或棉纱将打磨下的浮灰、锈擦干净。
如果钢构件的金属表面锈蚀比较严重,可以先使用铲刀将锈鳞铲掉,也可用锤子或刮刀清理,然后使用钢丝刷进行清理,再用砂布打磨光亮为止,最后涂上防锈漆。
对于大面积锈蚀,可以先使用砂轮机、风磨机及其它电动除锈工具除锈,然后配以钢丝刷、锉刀、钢铲及砂布等工具,经过刷、锉、磨除去剩余铁锈及杂物。
机械除锈包括喷砂和喷丸除锈。
喷砂除锈需要根据钢结构构件表面锈蚀的程度、材质及厚度,选择合理粒度、喷射距离和喷射角度,用砂喷射冲击处理构件表面,达到除锈的目的。
喷射用的砂应具有足够的强度,不含油污、泥土和石灰质。
湿喷砂时,应在少中掺入一定数量的防锈剂和钝化剂。
氟碳漆的施工工艺标题:氟碳漆的施工工艺及其注意事项一、引言氟碳漆,以其卓越的耐候性、耐化学品性、耐腐蚀性和长久的装饰效果,广泛应用于建筑外墙、桥梁、钢结构及各类工业设施的防腐蚀和装饰涂装。
本文将详细介绍氟碳漆的施工工艺及其相关注意事项。
二、氟碳漆施工工艺1. 基层处理:施工前,必须确保基材表面干净、干燥、无油污、无锈蚀、无松散物质。
对于金属表面,需进行喷砂或抛丸处理至Sa2.5级,并在4小时内完成底漆喷涂;对于混凝土基层,应打磨平整并清除灰尘后,方可进行涂装。
2. 底漆施工:按照产品说明书的要求配制氟碳底漆,采用空气喷枪均匀喷涂于处理好的基层上,涂层厚度一般控制在30-50微米。
3. 中间漆施工(视项目需求):待底漆实干后,可施涂氟碳中间漆,其主要作用是提高整体涂层的丰满度和封闭性,同样采用空气喷枪均匀喷涂,涂层厚度与底漆相当。
4. 面漆施工:中间漆实干后,按照比例配制氟碳面漆,用喷枪均匀地涂覆于表面,涂层厚度一般为60-80微米,以保证良好的装饰效果和防护性能。
5. 干燥固化:每道涂层施工完成后,均需充分晾干才能进行下一道工序,具体干燥时间根据涂料品种和环境温度确定。
完全固化通常需要7天以上。
三、注意事项1. 施工环境:避免在雨雪、大风、湿度大于85%或温度低于5℃以上的环境下施工,以防影响涂装效果和漆膜质量。
2. 涂料配比:严格按照厂家提供的配比要求混合氟碳漆,过量稀释可能导致漆膜性能下降。
3. 施工工具:使用后的工具应及时清洗,以免涂料固化堵塞喷嘴。
4. 安全防护:施工人员需穿戴好防护设备,如防护眼镜、口罩、手套等,防止漆雾吸入或接触皮肤。
5. 检验验收:施工结束后,应对漆膜进行全面检查,确认无漏涂、流挂、起泡、剥落等现象,满足设计和规范要求。
总之,正确掌握氟碳漆的施工工艺以及严格遵守操作规程,不仅能有效保障工程质量,更能充分发挥氟碳漆优异的防腐蚀和装饰效果,延长被涂物的使用寿命。
外墙金属氟碳漆施工工艺外墙金属氟碳漆是在外墙粉刷找平、基层处理完后,使用纤维网层、腻子、底、中面层氟碳涂料加工而成的一种仿铝幕墙,具有任意造型、任意选色、性能价格比高、耐刷洗等特点,它集合了罩面玻璃、铝塑板、复合板的优点,节约了金属墙中的金属骨架和金属板材的费用,使用寿命达20年以上。
1 氟碳涂料仿铝板外墙的构造图1 氟碳涂料仿铝板外墙构造1—抗碱纤维层 2—底漆、中面涂料 3—墙体 4—抹灰层 5—腻子层外墙金属氟碳漆是在外墙粉刷找平层、基层处理后由腻子、抗碱纤维网、底漆、氟碳面涂层构成,具体见图1。
2 施工工艺基层检查、处理→分格缝整理→防裂处理→刮底层腻子第1道→刮底层腻子第2道→打磨、湿水、养护→刮面层腻子第1道→打磨→修补面层腻子→打磨、湿水、养护→刮涂油性腻子→打磨→喷涂专用灰色→底漆1道→点补油性腻子→打磨→喷涂专用灰色(底漆2道)→打磨→刷涂分格缝→喷涂2道金属漆→质量检查、修补。
2.1 基层处理a) 基层须清理干净,不能有垃圾、油污、浮浆等粘污物,。
b) 基层应平整、无空鼓,孔洞处应用水泥砂浆点补,高出的部位要用手提砂磨机磨平。
凹处也可用专用填补腻子点补平整。
对空鼓部分,应将空鼓及周边10 cm 处全部清除干净,用水泥砂浆修补腻子修补,待干燥后方可进入下道工序。
c) 对大于2 mm 的裂缝,应用凿子凿成垂直于墙面的“V”字型,再用修补腻子修补。
d) 处理后的基层质量要求:基层平整、无空鼓,不得有大于2 mm的裂纹,抹灰层的含水率不高于8 %。
2.2 分格切缝处理为确保金属氟碳漆的装饰效果,缓冲、减少墙面的开裂应力,防止墙面因热胀冷缩而产生裂缝,同时也为增加透气性能,防止气泡逸出,墙面均需做分格缝。
分格缝深度、宽度—般为15~20 mm ,横竖方向以及整体分布按设计或甲方要求进行,分格缝可在基层粉刷时用木分格条留出,也可事后用切割机进行切割,如采用切割,应在切割后用凿子剔平,并用清水洗净缝内灰尘,不管是粉刷时留出或切割出的分格缝,均需用专用的分格缝专用腻子批嵌,并用专用勾缝工具将分格缝整理成型。
室外墙壁氟碳涂料施工工艺流程
一、准备工作
1. 对施工现场进行检查,确保墙面平整、无水泥疙瘩等问题
2. 根据涂料要求进行基层处理,卸下旧涂料,清理墙面,磨平凹凸不平的地方
3. 确定涂料的配比,选择合适的工具和设备,安排好施工人员
二、施工过程
1. 刷底漆:根据基层情况和涂料类型,选用适当的底漆并按要求刷上一遍
2. 涂面漆:等底漆干燥后,按照施工工艺要求涂刷面漆,注意保证涂料厚度均匀,无漏涂现象
3. 回填:待面漆干燥后,用细砂纸打磨表面,将涂层磨平整,再进行回填工作
4. 挂膜:挂膜是防腐保护的一种重要工艺,应在面漆干燥后进行挂膜处理
5. 文化石施工:如果需要在涂料表面进行文化石施工,应等待
挂膜干燥后,按照文化石施工方法进行
三、验收工作
1. 完成施工后,进行视觉检查,确保涂料表面无色差、无气泡、无裂纹等问题
2. 进行检测,检查涂层厚度和硬度,确保符合要求
3. 进行保护措施,避免污染和损坏
四、注意事项
1. 施工时必须佩戴防护用具
2. 操作过程中要确保通风良好
3. 涂料应严格按照配比要求进行配置,不能出现浪费或过少的
情况
4. 涂料施工时应注意避免日照、雨淋等极端气候,否则会影响
效果和质量
5. 施工结束后,应对工具和设备进行清洗和保养,定期检查其
使用状况
五、结论
室外墙壁氟碳涂料施工工艺流程包括准备工作、施工过程、验收工作和注意事项等环节,只有在每个环节都做好保障措施,才能确保涂料施工的效果和质量,延长其使用寿命。
金属氟碳漆是一种高性能涂料,常用于金属表面的保护和装饰。
以下是金属氟碳漆的一般施工工艺流程:
表面准备:
清洁表面:首先,确保金属表面干净无尘、无油污和杂质。
可以使用溶剂清洗或机械方式(如喷砂、刷砂)进行表面清洁。
去除锈蚀:如有锈蚀,应进行除锈处理,以确保金属表面光洁无锈。
底漆涂覆:
应用底漆:选择适合金属表面的底漆,根据生产厂商的建议进行底漆涂覆。
底漆有助于提供良好的附着力和保护性能。
底漆施工:按照厂商的说明,使用合适的涂装设备(如喷枪)对金属表面进行底漆喷涂。
注意均匀涂覆、避免漏涂或过度涂覆。
中涂和面漆涂覆:
中涂施工:等待底漆干燥后,进行中涂施工。
根据需要,可能需要多层中涂。
面漆施工:等待中涂干燥后,进行面漆施工。
面漆决定了最终的颜色、光泽和耐候性。
干燥和固化:
涂层干燥:根据涂料厂商的建议,等待涂层完全干燥。
时间可能取决于涂料类型、温度和湿度等因素。
固化:某些金属氟碳漆需要通过烘烤或固化处理来实现最佳性能。
按照涂料厂商的指导进行固化处理。
检验和修复:
检查涂层:进行涂层的视觉检查,确保表面光洁、无瑕疵和漏涂等问题。
修复:如有需要,对涂层中的缺陷进行修复,例如填补漏涂或修复损坏的涂层部分。
外墙仿铝板金属氟碳漆施工工艺及技术措施金属氟碳漆经过十多年的发展已经成为外墙装饰中非常成熟的技术。
仿铝板金属氟碳漆完全具备了铝塑板的装饰效果,完全可以替代铝板、铝塑板。
它避免了铝板、铝塑板在外墙装饰过程中由于热胀冷缩引起的收缩、变形、起拱等问题,同时避免由于硅酮防水胶引起的渗漏和自然氧化、变色、发黑等质量问题,而且在经济成本上也只占外墙铝板或铝塑板造价的40%左右,大大减少了铝材的消耗。
一、施工准备1. 主要材料及施工器械主要材料及施工器械有FF6000仿铝板金属氟碳漆、EP5000仿铝板专用抗碱封闭底漆、耐碱玻纤网、柔性腻子、胶带、砂纸、滤布、简易水平器、喷枪、刷子、空压机、喷雾器等。
2、基层要求(1)水泥砂浆抹灰的基层质量应符合《建筑装饰装修工程质量验收规范》(GB50210-2001)的相关要求。
(2)基层表面必须牢固、无酥松,不得有裂缝或起壳,基层应无浮尘,无油污,无粘附颗粒物。
对墙面较大裂纹应进行切割,并连续多遍填充高弹腻子,直至墙面平整,腻子干燥后打磨平整。
检查墙面平整度(偏差不大于2mm),大的突起物应砂磨平整,大的凹陷或孔洞处用水泥砂浆进行填补并打磨平整。
(3)水泥砂浆抹灰基层要求含水率不得大于10%,pH值不得高于9,新的水泥砂浆墙面夏季要求养护10d以上,冬季在20d以上。
二、施工工艺1、外墙抹灰施工(1)工艺流程。
加气混凝土砌块砌体表面处理→刷界面剂→设臵加强网→挂线、贴灰饼、设标筋→抹第一道专用砂浆→设分格缝→抹第二道水泥砂浆。
(2)主要要求。
抹灰应在砌块砌筑工程完毕后7d且验收合格后进行。
抹灰前应先进行基层处理,将砌块表面清扫干净,墙面上的灰缝、孔洞应填补密实。
砌体表面涂刷专用界面剂作为结合层,并根据产品要求的时间间隔进行抹灰。
抹灰前,在不同材料基体交接处,门窗等洞口的角部,暗埋管线的孔槽处及抹灰总厚度超过35mm等处进行加强网的设臵。
加强网可采用耐碱玻纤网或钢丝网。
铺设加强网宽度不应小于200mm,与基体的搭接宽度不应小于100mm,铺设时应先用铁抹子将聚合物砂浆抹在基层上,再将加强网展平压入聚合物砂浆中,必要时用钢钉固定。
金属氟碳漆施工工艺流程是什么金属氟碳漆施工工艺流程1.介绍金属氟碳漆是一种高性能涂料,常用于金属表面的保护和装饰。
本文将详细介绍金属氟碳漆施工的工艺流程。
2.准备工作2.1 确定施工区域根据实际需要,确定需要施工的金属表面。
2.2 清洁表面使用清洗剂和清洗工具将金属表面进行清洁,确保表面没有尘埃、油脂等杂质。
2.3 表面处理根据金属表面的情况,选择适当的表面处理方法,例如抛丸处理或化学处理,以确保金属表面粗糙度适合涂层附着。
3.底漆施工3.1 配制底漆按照金属氟碳漆的产品说明书,将底漆按照要求进行配制。
使用刷子、辊涂或喷涂等方法将底漆均匀涂刷在金属表面上,确保完全覆盖。
3.3 干燥处理根据产品说明书的指引,将底漆在适当的温度和湿度下进行干燥处理,以确保涂层的质量。
4.中间涂层施工4.1 配制中间涂层按照金属氟碳漆的产品说明书,将中间涂层按照要求进行配制。
4.2 中间涂层涂装使用刷子、辊涂或喷涂等方法将中间涂层均匀涂刷在底漆上,确保完全覆盖。
4.3 干燥处理根据产品说明书的指引,将中间涂层在适当的温度和湿度下进行干燥处理,以确保涂层的质量。
5.面漆施工5.1 配制面漆按照金属氟碳漆的产品说明书,将面漆按照要求进行配制。
使用刷子、辊涂或喷涂等方法将面漆均匀涂刷在中间涂层上,确保完全覆盖。
5.3 干燥处理根据产品说明书的指引,将面漆在适当的温度和湿度下进行干燥处理,以确保涂层的质量。
6.验收检查金属氟碳漆涂层的质量,确保涂层无缺陷、色彩均匀、附着力强等。
7.文档结尾1、本文档涉及附件:无。
2、本文所涉及的法律名词及注释:无。
金属氟碳漆施工工艺流程1.引言金属氟碳漆是一种优质涂料,广泛应用于金属表面的装饰和保护。
本文将详细介绍金属氟碳漆施工的完整工艺流程。
2.准备工作2.1 确定施工区域根据实际需要,确定需要施工的金属表面,并确保施工区域的环境干燥、无尘等。
2.2 清洁表面采用专用的表面清洁剂对金属表面进行清洗,去除尘埃、油脂和其他杂质,以确保涂层附着力。
氟碳漆施工工艺氟碳漆是一种高科技涂料,以其出色的耐候性、耐腐蚀性和美观度而被广泛应用于建筑行业。
它通常用于室外建筑表面,例如高层建筑的外墙、屋顶和金属构件等。
本文将介绍氟碳漆的施工工艺,包括准备、表面处理、底漆涂覆和面漆涂覆等方面。
1. 准备工作在施工氟碳漆之前,需要进行一些准备工作以确保施工过程的顺利进行。
首先,检查施工现场的环境条件,包括温度、湿度和风力等。
确保环境适宜施工。
其次,准备好所需的施工材料和工具,如刷子、辊筒、喷枪、颜料和溶剂等。
2. 表面处理在进行氟碳漆施工之前,需要对表面进行处理,以确保漆膜与基材之间的粘接牢固。
首先,清洁表面,去除灰尘、污垢和油脂等。
可以使用水或清洁剂进行清洁。
然后,修复和填补表面的裂缝和凹陷。
需要使用适当的填充剂和修补材料进行修复。
最后,打磨表面,使其光滑平整。
打磨可以增加涂装的附着力,并确保涂层的均匀性。
3. 底漆涂覆在施工氟碳漆之前,需要先涂覆一层底漆。
底漆的作用是增强漆膜与基材之间的附着力,并提供良好的初始保护。
选择合适的底漆根据不同的基材和环境条件来确定。
底漆可以使用刷子、辊筒或喷枪进行涂覆。
在涂覆底漆时,要保证涂层的均匀性,并注意对角线或横向涂覆以防止产生重叠的施工痕迹。
底漆通常需要干燥和固化一段时间才能进行下一步。
4. 面漆涂覆在底漆完全干燥后,可以进行面漆的涂覆。
面漆是氟碳漆的最终涂层,决定了建筑物的外观和保护效果。
与底漆类似,选择适合的面漆也需要考虑基材和环境因素。
面漆的涂覆可以使用刷子、辊筒或喷枪进行。
在涂覆面漆时,要注意涂层的均匀性和厚度的控制,以避免出现滴流和刷痕等问题。
通常需要涂覆两到三层面漆,每层之间需要进行充分的干燥和固化。
5. 检查和保养施工完成后,需要对涂层进行检查,并进行必要的保养工作,以确保涂层的质量和持久性。
检查涂层是否均匀、无气泡、无划痕和无起泡等问题。
注意观察涂层的颜色、光泽和附着力等指标。
对于有问题的涂层,需要及时进行修复和重新涂覆。
工作行为规范系列
外墙金属氟碳漆—施工工
艺
(标准、完整、实用、可修改)
编号:FS-QG-29268外墙金属氟碳漆—施工工艺Metal fluorocarbon paint for exterior wall—construction process
说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
金属氟碳涂料可采用喷涂、滚涂、刷涂等常规施工方式涂覆,此外,根据所选择硬化剂的不同,金属氟碳涂料可在常温至200~300℃的高温下短时间内达到硬化。
因此,金属氟碳涂料既适应工厂涂装,也适应于施工现场涂装。
金属氟碳涂料是一种高品质的涂料,业主对施工要求较高,都希望做成铝单板幕墙效果,而在近几年国内的实际施工中,成功的仿铝塑板外墙工程并不多,主要原因是室外施工环境较差,受气候因素影响很大,很难控制,从而难以达到铝塑板效果。
做不好,还要返工,不但费工、费材料,而且延迟工期,一个工程做下来可能造成很大损失。
具体工艺如下:
基面检查→基面处理→平底腻子施工→打磨→封墙底漆施工→分格缝定位并进行分格线施工→弹性涂料施工→
弹性氟碳中层漆施工→弹性氟碳金属漆施工→自洁型弹性氟碳罩面清漆施工→墙面整体检查→修补→验收。
1基面检查
在基层抹灰约15d后,对抹灰基面进行勘察、平整。
垂直度及平整度不能大于2mm;开裂及空鼓面积、预留孔洞及脚手架洞和上料口要求用加入旱强剂的水泥、砂浆修补堵洞。
抹灰时抹实并要求抹平;要求墙面含水率不能高于8%,pH值小于10。
2基面处理
(1)用灰刀将表面的浮灰、垃圾、油污等清理干净;将墙体粉刷的塑料分格缝用环氧底漆涂刷后再用聚合物抗裂砂浆填平,将明显凹陷的地方用专用腻子点补平整;将凸起的部位打磨平整,平整度要求小于1.5mm。
(2)用玻纤布对分格缝进行加强处理。
用聚合物抗裂砂浆薄涂分割缝,嵌入耐碱玻纤网,再用聚合物抗裂砂浆覆涂于耐碱玻纤网上,要求宽度大于耐碱玻纤网边缘2cm.
3平底腻子施工
(1)第一道平底腻子施工,用专用刮尺从上到下及从左
到右各刮一遍,在施工过程中刮尺要平稳,并一次到位,中途不能有停顿,以防留下痕迹,其目的是平整。
(2)打磨:要用150#~220#的砂纸进行打磨(注:前二道腻子),每道腻子施工完4h后,对干燥、固化的腻子进行打磨,消除较明显凹凸不平的部位。
(3)第二道平底腻子施工,用专用的批刀满批一次,注意收刀不能有接头、刀疤,满批要一次到位,要求必须平整。
(4)干燥后打磨同上述(2)中的打磨,再用200#~300#的砂纸打磨。
特别注意:(a)打磨洞口的四周必需平整后,方可进行下一道工序的施工,(b)两遍施工间隔时间不能少于4h,并注意中途要撒水养护。
4封墙底漆施工该材料具有极强的粘结力性,进一步使抹灰层、腻子底融为一体,提高防水性能,中和并隔离游离碱,防止泛碱。
施工要求:用短羊毛辊筒滚涂到位,要求无流挂、无漏涂。
5分格缝设置
(1)分格缝定位、宽度、横竖方向以及整体分布,按工程设计要求进行;分格缝定位后,方可放线,以确保分格缝宽度、
均匀一致。
(2)刷涂分隔缝,先用环氧封墙底漆涂刷分隔缝位置,再用黑色高光氟碳漆刷涂分隔缝。
6弹性涂料
施工采用同色高性能的弹性涂料,使整体建筑产生立体效果,能有效防止墙面龟裂现象,并能与氟碳金属漆相溶合,从而产生极佳的粘接性。
施工方法:采用细拉毛滚辊滚涂,要求花纹一致。
7弹性氟碳的特性
弹性氟碳中层漆施工具有良好的粘接性,有效地与底层融为一体,优异的覆盖性,填补基层细小针孔,提高防水性能,同后一道面漆形成良好的结合,起承上启下的作用,表现建筑物的色彩。
施工方法:将中层漆基料、固化剂、稀释剂按比例混合,用短羊毛辊筒滚涂到位,要求无流挂、无漏涂。
8弹性氟碳施工方法
金属漆施工对涂料系统形成完整的保护,卓越的耐候性,表现哈氟龙氟碳金属漆的金属光泽效果。
施工方法:将面漆基料、固化剂、稀释剂按比例混合,先熟化30min,先喷去
基面灰尘,然后按从左到右、从上到下的顺序施工,要求均匀以防止薄厚不一致,从而避免发花、流挂等不良现象的发生。
9自洁型弹性氟碳罩面清漆施工对涂料系统形成完整的保护,卓越的耐候性、优异的防水性、极大的表面张力、良好的自洁性能。
施工方法:将面漆基料、固化剂、稀释剂按比例混合,先熟化30min,先喷去基面灰尘,然后按从左到右、从上到下的顺序施工,要求均匀以防止薄厚不一致,从而避免发花、流挂等不良现象的发生。
10相关事项
(1)湿度在85%以下,温度5~40℃为宜,若雨、雪、雾、霜、大风或相对湿度在85%以上不可施工;
(2)打磨后,用清水将表面冲洗干净,等到水分干燥后,方可进行喷涂;
(3)漆膜干燥7d左右才能完全固化,此时建议不要提前使用;
(4)一定要按要求将各组分搅拌均匀,熟化30min后才能使用;
(5)配置好的材料,应在规定的时间用完,如超过时间的材料不准再用;
(6)必须使用本产品的专用配套辅料,严禁使用其它市售辅料。
以下几点供参考:
(a)滚涂氟碳金属漆比喷涂省50%左右材料量;
(b)滚涂氟碳金属漆比喷涂效率高二倍以上;
(c)滚涂弹性氟碳金属漆比平涂更抗裂;
(d)氟碳金属漆滚涂与喷涂的远视效果(尤其是俯视)基本一致
请输入您公司的名字
Foonshion Design Co., Ltd。
