长江中石化专用码头前沿枯水期

清淤工程

湖北水总中石化码头清淤工程项目部

2010年9月23日

一、工程概述

1.工程概况

嘉鱼县史称“武昌上游之区”,位于湖北省东南部,长江中游南岸,上起太平口,下止双窑,顺江下行110Km,即到省会城市武汉,位于武汉“1+8”城市经济圈内,是国家首批对外开放的地区和长江经济带重要开发区。嘉鱼县北与武汉接壤,南邻赤壁市,东迎京广铁路、京珠高速公路和107国道,西与荆州洪湖隔江相望。

中石化专用码头位于长江干堤桩号273+850处,码头属咸宁市石油供应的水路运输线,为咸宁市国民经济的发展起到了重要作用。但随着三峡水库的蓄水,枯水位降低,加之河道的变迁,码头前沿淤塞严重,在枯水期装载石油的游轮无法停靠码头,油料无法运输上岸,将影响整个咸宁的经济发展。因此,码头前沿疏浚工程的实施已刻不容缓。

2.施工场地条件

清淤水上施工的条件较好,施工区域能够满足水上机械施工要求。

3.地质条件

中石化码头港区本为第四系全新冲积层,本区土层空间分布复杂,地层具二元结构。

岸坡总的来说属双层结构,上部土层厚度5~10m,岩性为粉质粘土、粘土;下部为粉土、粉土夹粉砂、粉细砂、砂石层。各层特性分述如下:

粉质粘土(Q4):灰、灰黄色,软塑~可塑状态, 局部夹粉土及粉细砂透镜体,层理清晰,压缩系数av1-2=0.24~0.56MPa-1,渗透系数为1.93×10-6cm/s

粉土(Q4):灰、灰黄色,软塑~可塑状态, 夹薄层粉细砂及粉质粘土,水平层理清晰。渗透系数 1.49×10-5cm/s,压缩系数a v1-2=0.36MPa-1,属中压缩性土。

粉砂(Q4):灰、中密~密实,饱和状态,含云母片,多分布于堤基粘性土一下,并夹薄层粉质粘土及粉土。渗透系数为 6.0×10-4cm/s。

根据《中国地震动参数区规划图》(GB18306-2001),本区地震峰值加速度为0.05g,地震动反应谱特征周期为0.35s,地震基本烈度为VI度。

4.水文、气象条件

1)水文

工程所在河段上下游设有螺山、龙口、汉口控制站及嘉鱼、潘家湾、金水闸等临时水位站。

由于长江水域降水在时间和空间上分布不均匀,导致本河段水位年内和年际变幅极大,一般5~10月为汛期,7、8月份水位最高,1、2月份水位最低。多年平均水位变幅在14米左右,年际间最同水位变幅达六米之多。水位特征值统计表见1-1。

表1-1 水位特征统计表

注:以下高程均为吴淞高程系。

本河主要来自螺山以上的干流川水和洞庭湖湘资沅澧四水,及旁侧支的微少加入。螺山站多年径流量为6408亿m3.。陆水河入汇的多年径流量为26亿m3,占螺山站年径流量的0.41%。下游汉口站

径流量也比较稳定,多年径流量为7016亿m3。

据螺山统计站统计,历年最大流量为78800 m3/s最小流量为4060m3/s,多年平均流量20300m3/s。流量年内分配与水位同步,7、8两月流量最大,1、2月流量最小。下游汉口站流量年内变化规律和螺山基本相同。详见表2-2。

表2-2 流量特征值统计表流量:m3/s;径流量:亿m3

长江嘉鱼段的洪水主要由暴雨形成,洪水发生时间和地区分布与暴雨相应。7、8月份为本区的主汛期,当上游与中下游雨季重叠,洪水相互遭遇,或暴雨面积广,强度大,本河段就会出现较大或特大洪水。入1931、1935、1954、1996、1998、1999年。2)气象

工程区属于典型亚热带气候,四季分明,冬冷夏热。嘉鱼气象站站实测最高气温为41.4℃。最低气温为-15.4℃。1、3、7日最大降雨分别为192mm(1954.6.16)、406mm(1954.6.23)、573.3mm(1964.6.23)。夏季多东南风,冬季多西南风,最大风速18.7/s,风向NNW。年降水主要集中在雨季5~10月,约占全年降

雨的62.5%。

5.施工供水、供电条件

本河道疏浚工程位于簰洲湾河段进口段,工程用水可直接由江中抽取,生活用水可接引市区自来水。施工用电可临时架设电线即可满足施工需要,水上机械可自备供给。

二、施工总平面布置

1.施工布置原则及说明

本着便于管理、安全生产和经济合理的原则进行布置。在满足工程施工的前提下,尽量利用现场条件,减少资源浪费。充分考虑环境保护的要求,严格按照招标文件对环境保护、文明、安全施工的要求布置。

2.生产及生活用水用电

生活用水用电拟采用民用水、电。水上施工用电由挖泥船自发供给。

3.通讯

为便于施工管理及对外联系,项目经理部拟配备程控电话1部,移动电话、对讲机多部。

4.施工平面布置

由于本工程规模小、工期短,施工现场不设临建。拟在潘家湾镇租一民宅作为项目经理部及供现场管理人员办公和生活用房。5.计划投入施工设备

1)海狸1600型绞吸式挖泥船一艘

管道清淤施工组织设计方案

施工组织设计 管理目标 根据本工程的特点,结合公司施工能力,为了保证本工程保质保量按时完成,按照“科学管理、精心建造、质量一流、用户满意”的质量方针,计划投入精良设备,组织精干力量,应用先进的工艺,按照项目施工的管理模式,精心组织,科学管理,优质、安全、高效完成本工程的施工任务。确保如下管理目标实现。 1、工程质量 质量合格。 2、施工工期 施工工期为30历天。 3、安全目标 坚决杜绝死亡事故与重伤事故及各类轻伤事故的发生。 4、文明施工目标 按照有关部门的规定和本公司文明施工管理的规定。 5、环境保护 确保文明施工,做到施工期间不扰民,不污染环境。 6、服务目标 我公司在本工程施工中,信守合同,接受业主和监理及市质量监督部门,对工程质量工期、安全及文明施工的监督与管理,认真协调各方面的关系。 (一)主要施工办法 疏通圆管软泥 1、容 主要容为:管道和检查井的潜水封堵、橡胶气囊辅助封堵、排水、人工清掏(小管径人工配合高压疏通)、流沙及垃圾外运等。 施工前了解管道水流方向、管径、交汇井位置等,便于今后准确查找和施工,确保不损坏其它已有管线。 2、图纸分析

了解管道水流方向、管径、交汇井位置、支管接入位置等,并用红笔标出各个交汇点和接入点,以便今后准确查找和施工。 3、实地勘察 结合图纸对需要施工段的管道进行现场踏勘,便于提高封堵安全性及有效性。 4、封堵 根据实际管道情况和关水流强度,为避免因封堵时间过长后造成上游积水产生的水压对下游施工人员造成一定威胁,因此封堵的距离根据实际情况进行,依据先上游、交汇井各个入水口进行封堵,封堵之前应对所要施工的路段围的井盖打开并放置围护栏或醒目标志,用气体检测仪对井的气体进行检测,确保无有毒气体后方可进行下井封堵,如有必要必须配备氧气进行施工。 (1)潜水封堵 由于管线处于运营阶段,封堵后上游的水压力过大,因此主管线必须采用潜水封堵的方法,避免封头被水流冲破而造成施工人员的生命危险。 一般采取每隔3-4个井位进行封堵。 (2)橡胶气囊辅助封堵 由于管线存在较多支管的出水口,因此在潜水封堵段(在施工的管段)加以橡胶气囊辅助封堵,便于施工顺利开展,也有利于部分井位的高程差而造成排水不安全,影响疏通正常进行。 5、排水 在确认上游各个支管完全封堵后,进行临时排水至管底10厘米左右并对封堵后的上游水位进行控制。因此此工程的排水量比较大。 6、人工清理管道沉沙、沉积物,吊运沉积物、吸泥车吸污,外运 由于污水管沉积物基本为沉沙,必须要工人进入管道清掏沉沙,小管径工人无法进入的采用人工配合高压射水机清掏。先由吸泥车吸污,沉沙由工人清掏至井位再吊运到地面装车外运。 检查井清淤 (一)准备工作: 购置清淤安全防护设备及用品:

清淤工程施工组织设计方案

清淤工程施工组织 设计方案

南湾街道沙湾河南岭村段清淤工程 施工组织设计方案 一、工程概况 沙湾河位于深圳市龙岗区南湾街道与平湖街道境内,水系属深圳河流域一级支流。发源于梧桐山牛尾岭称李朗河,在哺地吓与白泥坑河汇合后始称沙湾河,河道走向大致为南北向,沿线流经上下李朗社区、丹竹头、南岭社区、吉厦、沙塘布、樟树布、沙湾村后于沙湾河水闸处汇入深圳水库。水库溢洪道至三岔河口段称深圳水库排洪河。汇入莲塘河后称深圳河。沙湾河(三岔河口以上)全长20.84km,流域面积68.7 km2;其中沙湾水闸以上长4.36km,流域面积30.84km2。沿线主要有一级支流李朗河、白泥坑河、东深渠与简竹河等。 本次清淤河段位于沙湾河南岭村段,起点为简竹河汇入口,终点沙湾水闸,全长1793.74m,其中干流清淤长1721.36m,支流(简竹河口段)长72.38m。 二、工程设计依据 1、<关于下达第三批水务发展专项资金预算的通知>(深水务【】394号); 2、<防洪标准>(GB50201-94); 3、<水利水电工程等级划分及洪水标准>(SL252- ); 4、<深圳防洪(潮)规划(修编)报告>(深圳市水务规划设计院 5月); 5、<沙湾河南岭村段清淤工程初步设计报告(修订本)>(深圳市广汇源水利勘测设计有限公司 .4)。 三、工程内容与建设目标 近年来,随着大规模的城市开发建设,流域内各工业园区与市政道路等的建

设,使得现状河道水土流失极为严重,河床淤积严重,形成河中泥滩,杂草丛生,河床水位抬高,且河道的淤积物和底泥都受到了严重污染,地表重金属含量严重超标。雨季时,雨水和污水混合,雨水形成径流冲刷河底,河水与底泥掺合搅动后,形成大量污水,当雨污水流量超过下游截排箱涵25m3/s时,发生溢流污染的几率将增大,污水溢流进入水库,将影响水库的水质,对深圳水库的水质安全造成威胁。为保证恢复河道行洪断面,使其满足 1 一遇防洪标准,当务之急为拟对该河段进行清淤,根据现场探测,沙湾河南岭村段主河槽淤泥平均厚 0.6m,两侧淤泥平均厚3.0m,清淤全长1793.74m。 四、工程设计 本工程属河道清淤工程,仅做恢复原河道行洪断面设计,考虑到本河道比较开阔,本工程清淤方法拟采用全河段机械清淤,清淤总长1793.74m。清淤前应按要求做好下河车道等,并配备必要的防腐靴等。清淤施工中严禁破坏现状挡墙前趾,其中沙塘布桥以上河段清淤时距现状挡墙边线预留6m不清、沙塘布桥以下河段清淤时距现状挡墙边线左岸预留15m不清、右岸预留3.39~30.26m 不清,以确保现状挡墙的安全,保证恢复河道行洪断面。 五、工程施工工期及质量要求 工程由我公司中国水利水电第一工程局有限公司中标承接施工,根据招标文件要求,我单位保证在100日历天内完成并移交本工程;工程质量达到合格标准,我公司在签订合同的同时,组建本工程的项目经理部组织架构(详见附后表01)。 六、工程特点及施工条件、难度 1、工程特点:本工程清淤项目为该地方区域的主要河道(沙湾河南岭村段),沿线较长,工程工作面大,给施工设备调配及管理带来不便。根据现场实际情

河道清淤施工方案

上海华漕镇南落潮水体水质净化与生态修复工程设 计工程 河道清淤工程专项 施工方案 二Ο一五年七月七日

河道清淤施工方案 一、工程概况 本工程为上海华漕镇南落潮水体水质净化与生态修复工程设计工程,本施工方案主要针对河道的清淤工程及河床施工,清淤河道平均宽度12米,总长约820米,淤泥量约6500 m3。

第一章编制依据 1、相关文件 1.1上海华漕镇南落潮水体水质净化与生态修复工程施工招标文件 1.2上海华漕镇南落潮水体水质净化与生态修复工程施工图纸 1.3国家现行的施工规范及上海市有关标准、法律、法规、规范等文件; 1.4现场及周围环境实地踏勘; 1.5我公司颁发的有关建筑施工规程、安全、消防、质量等文件 1.6我公司ISO9002质量手册、程序文件和施工作业指导书,及有关施工质量、安全生产、技术管理、文明施工等文件。 2、相关规范 2.1《地下工程防水技术规范》(GBJ108-87) 2.2《工程测量规范》( GBJ50026-93) 2.3《混凝土结构工程施工及验收规范》(GB50204-92) 2.4《混凝土强度检验评定标准》(GBJ107-87) 2.5《建筑工程质量检验评定标准》(GBJ301-88) 2.6《砌体工程施工及验收规范》(GB50203-98) 2.7《现场临时用电安全技术规范》(JGJ46-88) 2.8《建筑机械使用安全技术规程》(JGJ33-86) 2.9《建筑施工安全检查标准》(JGJ59-99) 2.10最新公布的各种有关文件规定 二、工期目标 河道清淤工程施工工期为天,初拟年月日开始,年月日完工。 三、主要施工方法

清淤施工组织设计

1 施工技术文件

1.1 工程概况 1.1.1 工程概况 镇江市金山湖退渔还湖及防洪工程——试办引河清淤工程,范围自环湖路施 工围堰至江南桥闸站内江侧施工围堰,长约1380米.即招标图纸CS05?CS32范围. 主要工程量有:建筑垃圾清理24000m3、垃圾、土方清理外运5000m3,清淤96000m3 等,详见招标文件及图纸。 1.1.2 水文气象和工程地质 (1 )水文气象条件本工程地段地处亚热带中部季风气候区。四季分明,温暖湿润光照充足,雨量充沛,无霜期长。全市多年平均无霜期223-229 天。该区域降雨量在年际差异较大,多年平均年降雨量1029.6mm,汛期多年平均降雨量为565.8mm。镇江潮位多年平均潮位为4.40m,实测最高潮位6.72m(1996年8月1日),最低潮位-0.63m (1959 年1 月22 日)。 (2)工程地质 第①层填土分布不均,一般原开挖河道填土稍密;第②层、第⑤层粉质粘土土力学性质一般;第③-1层淤泥质粉质粘土、第③-2层层粉土;第④层粉质粘土夹粉土为近代所形成的承载力高压缩性的软弱土层,土层力学性质差;第⑥层、第⑦层粉质粘土为中低压缩性,力学性质良好。 清淤范围的地质为多年沉积淤泥,营养盐和有机质含量均较高,部分河段及岸滩存在瓦砾、建筑垃圾较多。本次工程清淤厚度一般为0.0?2.5m。 1.1.3 周边环境 本工程地处城区,河道北侧商业、居民生活设施密集,其中北岸行人和车辆 较多。岸北侧及部分南岸有道路,有有利条件也有不利因素,施工时需特别注意施工范围的管护。 1.1.4 对外交通条件本工程地处镇江市城区,河道直通长江,水上交通便利,陆运可利用河道两侧的堤顶道路及城区道路,可以满足施工材料、机械设备的进退场需要。泥浆输 送由管道水力冲挖至指定水域。管道布置沿河道北侧布置。

清淤施工方案

场平施工方案 一、场地高程设计 本工程厂区现状多为鱼塘和藕塘,地面高程约为17.5~18.5m,平均标高约18.0m。北湖规划最高控制水位18.80m、北湖实际常水位18.00m,考虑到厂区周围的八吉府路等现状道路高程为20.9m~21.0m,为了保证厂区在雨季时的安全,综合确定污水处理厂厂区的最终地面高程为21.50m。经核实2016年汛期武汉特大暴雨期间,北湖最高水位20.15m,且目前该区域也正在启动大型雨水排涝泵站建设工程。 为了减少污水处理厂的实施难度,为确保工程经济,减少土方重复开挖及转运,同时减少基坑开挖深度,本工程场平工程分两期实施:一次场平标高:主厂区为19.0m,主厂区西侧为21.5m,污泥区为21.5m 与20.0m,首先按要求清除塘底淤泥后回填至一次场平标高,进行厂区各处理构筑物的地基处理、桩基施工,以及埋深较大的管道施工。 二次场平标高:二次场平标高按最终地面高程按21.50m进行控制。 本次施工范围为一次场平。 二、场平施工要求 鱼塘区域:清除表层约1.0m淤泥,然后分层碾压回填至19.0m;田埂区域:清除至17.0m标高,然后分层碾压回填至19.0m;沟渠区域:清除表层约2.0m淤泥,然后分层碾压回填至19.0m;主厂区西侧清除表层1.0m耕土,然后然后分层碾压回填至21.5m;污泥区鱼塘区域,清除表层清除表层约1.0m淤泥,然后分层碾压回填至20.0m;污泥区其他清除表层1.0m耕土,然后分层碾压回填至21.5m;南北向横穿厂区现状车行便道,清除表层约1.0m杂填土,然后平整至19.0m;回填土压实系数不小于0.92,回填时,应无积水,不得回填淤泥、腐质土及大块状物,分层回填厚度不大于0.3m。

清淤工程施工设计方案

第一章:编制依据和原则 一、编制依据: 1、根据建设单位提供的工程地质报告。 2、我国现行的建筑工程法律、法规、规、标准等。 3、《市团泊湖投资发展农业园道路工程《岩土工程勘察报告》成果。(市勘察院) 4、我司对项目区周边鱼塘、沟渠、道路、配电线路的现状调研。 5、现场场地情况,周围环境情况及三通一平情况。 二、编制原则: 1、安全第一的原则: 在安全措施落实到位、确保万无一失的前提下组织施工。 2、确保工期的原则: 根据工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,确保实现工期目标,满足工期要求。 第二章:工程概况 一、基本情况: 1、工程名称:团泊现代农业示园CS区土方整理工程 2、工程地点:团泊现代农业示园 3、建设单位:市团泊湖投资发展 4、工程管理单位:市天政基础设施建设 5、监理单位:市华盾工程监理咨询 6、施工单位:中天建设集团分公司 7、计划工期:90日历天 二、工程简介: 本工程根据业主要求,将年前存放于东侧渔坑的淤泥与坑原有淤泥清运到B、C岛上堆放并晾晒,待淤泥晾晒干后再用机械整平以达到要求标高。年前存放淤泥量以清淤时九华测绘公司测量的数据为

准,渔坑原有淤泥量以清淤时实际测量为准。清淤区域见附图。 第三章:施工方法 一、因存放于东侧渔坑的淤泥两侧都是淤泥坑且有大量积水,没有施工道路,在淤泥之上也没有办法修路,所以只能先进行排水,然后再边清淤边修临时路。清淤完成的部位在大沽标高+1.8m左右的原土层之上进行修筑临时路(原淤泥标高为+2.2m左右)。此临时路为两条,宽度均为7m,厚为80cm,长约1200m(具体情况根据现场施工条件而定)。清除的淤泥全部用运行车倒运到B、C两个岛上晾晒,然后待淤泥自然风干后再用推土机进行整平(整平后的具体标高由九华测绘队测定)。道路示意图和结构形式见附图。 二、施工准备部署 1、技术准备部署 1)资料收集,分析本工程地形、工程地质和水文地质资料,勘察施工现场的地形及周围环境、场地的可利用程度,确定施工现场交通,临时道路、临时水电管线的布置方案。 2)熟悉设计图纸,了解设计意图,掌握图纸所要求,确定施工图纸是否符合施工条件等。 3)组织技术专题会,确定本工程在机械、设备、材料,主要分部施工方案,及关键部位、关键工序的施工措施等方面的重大问题和原则。 4)进行施工组织设计交底,分阶段进行技术、安全交底。 2、劳动力、材料、机械投入部署 1)劳动力根据工程施工项目配备:普工、电工、机械工等工种。 管理、技术人员配备:项目经理、项目技术负责人、施工员、技术员、质检员、安全员、材料员、预算员。 劳动力计划表

排水清淤施工方案

施工组织设计 一、主要施工方法 二、劳动力安排计划及主要施工机械计划施 三、确保工程质量的技术组织措施 四、确保安全施工的技术组织措施 五、确保工期目标的技术组织措施 六、施工计划及总进度表 七、总平面图和临时设施布置方案

一、主要施工方法 本工程主要包括:新开挖排水沟24条,总长14093米;清淤排水沟2条总长965米;新修管涵108(其中管内径500mm的管涵89座,管内径,800mm 的管涵19座);管涵标识牌108块等工程。 (一)排水沟工程 1、施工测量 进场后根据监理单位提供的施工区范围内导线点及水准点的基本数据建立工程测量控制网,以保证施工放样、定位的准确性;每开挖一个单元前,进行边线及高程放样。 2、施工清理 对测量出的清理范围,用人工或机械清除该范围内的全部有碍物,范围外的清理按监理单位要求进行。 3、土方开挖 场地清理完成后,采用人工配合机械开挖。 4、开挖阶段及顺序 (1)排水沟工程的开挖,应按施工图纸所示或监理的指示进行开挖。应从上至下分层分段依次进行。严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围形成积水。岸坡易风化崩解的土层开挖后不能及时回填的,应保留保护层。 (2)在排水沟开挖工程开始前,尽可能结合永久性排水设施的布置,规划好开挖区域内外的临时性排水措施。在开挖边坡遇有地下水渗流时,在边坡修理工整和加固前,采取有效果的疏导和保护措施。为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作在雨季前完成。冬季施工的开挖边坡修整及其护面和加固工作,宜在解冻后进行。 (3)排水沟开挖过程中,如出现裂缝和滑动迹象时,应立即暂停施

清淤工程实施方案资料

1 综合说明 1.1 绪言 东干渠是宁夏青铜峡河东灌区四条干渠之一,承担着宁夏吴忠利通区、青铜峡市和银川灵武市13个乡镇、7个大中型国营农林场的农业灌溉,同时担负着盐环定扬水、扁担沟扬水等大中型扬水的供水任务。 在牛首山山麓有14条较大山洪沟,每当汛期,沟道洪水严重威胁东干渠的安全。为了减轻和消除洪水危害,保护东干渠的安全,自1971年—1979年期间,先后在扁担沟、黄羊沟、涝池子、小洪沟和双吉沟上建成了5座拦洪库,其防洪标准均按照平原海滨区标准确定,校核洪水标准为30年一遇。 近些年来,随着经济社会的快速发展,库区下游修建了多条公路,进驻了许多企业,拦洪库保护对象增加,拦洪库的重要性更加突出。但拦洪库防洪标准较低,一旦发生超标准洪水,将会对下游防护对象造成很大损失。因此,为了下游防护对象的安全,对拦洪库进行清淤,增大库容,抵御超标准洪水,是非常必要的。 2013年8月受秦汉渠管理处的委托,我院开始编制扁担沟、涝池子和小洪沟3座拦洪库清淤工程实施方案,参照相关规范、规程,于2013年9月完成实施方案编制任务。2013年10月29日,水利厅组织相关专家对该实施方案进行了审查,并提出了修改意见,根据修改意见,我院对实施方案进行了修改,最后形成了本次上报的实施方案。

1.2水文 河东灌区深居内陆,属干旱与半干旱气候过渡带,大陆性气候特征明显,干旱少雨,蒸发强烈,风大沙多。年均降水量205mm,多集中在7、8、9三个月(约占全年降水量的65%)。年均蒸发量1283mm,相当于降水量的六倍,以5、6、7三个月蒸发量最大。干旱指数4.8~8.5,是典型的没有灌溉就没有农业生产的地区。 年均气温8.9℃,一月份平均气温-8.3℃,七月份平均气温23.8℃,最高气温41.4℃(1953年7月8日),最低气温-28(1954年12月28日)。灌区气候干燥,多年平均相对湿度51~56%,年内以四月份最小,八月份最大,并呈现冬春干燥,夏秋稍湿的趋势。土壤冻结期在120天以上,冻土深度50~90cm,最深112cm(1968年),无霜期150~170天,日照年3000小时左右。 1.3地质 该地区属牛首山东麓山前洪积~冲积地貌区。在干旱、半干旱的气候条件下,暂时水流在牛首山前堆积了大量的洪积物,这些洪积物和山坡上面流所携带下来的坡积物汇合起来,形成了宽广平坦的山前倾斜平原。由于山前倾斜平原是由无数个大小不一的洪积扇所组成,因而形成高低起伏的波状地形。地形南高北低、东高西低,地势由东南向西北倾斜,地面高程1120m-1259m。场地范围主要为耕地及丘陵残丘。 该地区地层以第四系上更新统及全新统为主,岩性如下: (1)第三系(E3q)砂岩,砂质泥岩。 主要出露在黄河东侧残积丘陵上。强风化,棕褐色,中密-密实,

湖泊生态清淤工程施工组织设计

梅梁湖生态清淤工程施工组织设计 二〇一〇年三月

第一章技术标准和要求 我公司进行施工时严格按照水利系统现行技术规程和标准等技术规范文件施工,合同执行过程中,如有标准或规范被修订,应执行最新版本。本工程遵照的技术标准和规范为: 1、SL260-98 《堤防工程施工规范》 2、SDJ338-89 《水利水电工程施工组织设计规范》 3、SL-52—93 《水利水电工程施工测量规范》 4、SDJ17-78 《水利水电工程天然建筑材料勘探规程》 5、SL47-94 《水工建筑物岩石基础开挖工程施工技术规范》 6、SL17—90 《疏浚工程施工技术规定》 7、SL176-96 《水利水电工程施工质量评定规程》 8、水电部《水利水电工程单元工程质量等级评定标准》 9、GBJ202-83 《地基和基础工程施工及验收规范》 10、GBJ139-40 《内河通航标准》 第二章工程说明 2.1工程概况 梅梁湖是太湖北部的一个湖湾,位于无锡市中心西南10km处,是无锡市供水的主要饮用水源地之一。梅梁湖东、西、北三面环山,东与五里湖相连,西与竺山湖相邻,南面开敞与大太湖水体相通,面积123.8km2,平均水深1.95m,容积2.41亿m3。本工程主要任务是清除,厉害局部湖区污染较为严重的底泥,减少底泥内源释放对水质的影响,为梅梁湖水源地水质改善,湖区底栖环境改善和生态修复创造条件。 梅梁湖湖底浮泥及淤泥为流态-很软,疏浚岩土工程特性和分级级别1-2级,挖泥船可挖性级别1-2级。 本工程区域地处北亚热带季风气候区,四季分明,雨量充沛,冬季多台风,受北方大陆冷空气侵袭,干燥寒冷,夏季偏南风较多,受

河道清淤施工实施方案

河道清淤施工组织设计 (一)主要施工方法 一.工程概况: 杭州市***河道清淤工程,建设地点位于***及***,河道全长1763米,预计总疏浚量为47357.48立方米。 二.主要施工方案: 1、根据现场实际及河道内桥梁净空高度的行船尺寸调配相应的挖泥船和运输小驳船。 2、本工程采用挖泥船开挖、小驳船二次运输。 三.施工技术措施: 1.设备进场 水上挖泥船、铁驳船等。 2.挖泥船施工 根据各河道断面测量检测报告,分清河底淤泥分布,采用0.5立方挖斗的挖泥船疏挖,挖泥船2只。先清淤河道东岸淤泥,后清淤河道西岸淤泥。先挖下游河道,后挖上游河道。挖泥船挖起淤泥直接装入驳船。 (1)、挖泥船疏挖时应根据设计文件要求的河底标高控制基准点,挖泥船的挖臂下水深度做好标线,确保每次不超挖、不少挖。 (2)、挖斗应依次一个方向挖过去,挖斗每次下水位置应交接,不得跳空挖。 (3)、挖斗提升要慢,防止挖斗上的淤泥被水流冲散掉落。 (4)、挖泥船每次前移行程应一致,行程为一个最大挖臂长度。 (5)、岸边挖深不得超过驳坎基础。 3.施工断面测量 根据设计图纸的要求,挖泥船施工时,每挖一段跟踪自测一段,并在相同水位或不同水位时,在水上挖机大臂画上不同的记号,施工至每200米段落,请监理工程师现场复核,做好实测记录,不达标部分及时进行整改,复核合格后再实施下一段施工。

4、淤泥开挖流程图 5.船舶运输 施工区域内小船运输按每条船的实载量进行装船,不超载避免沉船,避免夜间航行。白天工作时间为早上6:30至晚上17:30。驳船装泥量应根据淤泥土的比重在所变动,驳船装泥后的吃水线应低于甲板。航行时采用中油门中速行驶以免噪音扰民,转弯时小油门,以防侧翻,停靠时采用人力撑靠,避免碰撞。外运大船停靠在外码头。装泥时固定管道,适时移位,避免船舶因装载不均而倾斜。运输途中服从港航部门航行指挥和要求。船舶停靠固定系用缆绳采用双道前后缆绳固定,再用倒顺缆加固,确保船舶的稳定性。船员一律持证上岗,上岗时穿戴救生衣。 7.施工用电 (1)电缆线架设 配电箱的电缆应有套管,电线进出不混乱。电缆线绝缘好,无老化、破损和漏电。电缆线应沿方渠敷设,并用绝缘子固定。 (2)电箱(配电箱、开关箱)

沟渠清淤工程施工组织设计

目录 第一章工程概况 (1) 第二章施工准备工作 (2) 第三章主要施工方法 (4) 第四章施工总进度计划 (6) 第五章现场管理组织机构 (10) 第六章确保工程质量的技术组织措施 (12) 第七章确保安全生产的技术组织措施 (16) 第八章确保文明施工的技术组织措施 (23)

第一章工程概况 一、工程施工内容 本工程为2008年度内河和主干渠清淤工程,施工内容简单,主要为河道的清淤及植树绿化等,清淤总长12481米,总清淤量90745M3,绿化12481M,其中:大站主干河10597m3,绿化735m;新主干河22851m3,绿化4300m;新站支沟6928m3,绿化762m;机排站支河5346m绿化1524m;沙河5346m3,绿化1150;站支河8246m3,绿化1150m;龙河6731m3,绿化650m;五河24240m3,绿化1980m。 二、交通条件 本工程的8条河道均位于乡境内,均有现成的道路通往外界,交通条件非常方便。 三、合同工期 本标段工程合同工期为60日历天,初拟2008年10月20日开工,2008年12月20日完工。 四、工程质量 坚持“百年大计、质量第一”的方针,确保单元工程合格率为100%,优良率达85%,争创优良工程。

第二章施工准备工作 一、施工技术准备 根据该工程工期特点,我单位在开工之前短时间内全部做好施工前的准备,解决临时设施搭建,组织施工机械进场,组织劳力进场,在一周内初步形成作业能力。 组织管理人员做好图纸的会审工作,认真熟悉设计图纸,了解设计意图,认真完善施工组织总设计,具体优化施工方案。 根据8条河道所处的地理位置、交通条件、居民点状况、水文水流条件及清淤量和工期控制目标,制定行之有效的组织施工方案。 二、劳动力组织计划 1、调选技术素质高、思想好、能吃苦耐劳、不怕脏和累、有丰富的打硬战、打苦战的实际经验的管理人员组成该工程的项目管理班子。 2、所有人员由项目部统一管理,协调指挥,按照施工进度和劳动力需用计划,组织各个工种的人员及时进场,并做好入场教育,对作业班组进度计划、安全措施、降低成本、保证质量、质量标准、安全生产、文明施工的交底,使大家能协调、齐心协力地保证本工程能优质高效地运行。 三、施工现场准备 按照工程施工需要,布置搭建临时设施及与之相配套的工具间、仓库等。由于施工工期较短,项目部管理人员和民技工的办公和生活福利设施就近在社区租用民房解决。 水准控制点引测和布设:对工程师提供的水准控制点提前48小时报告监理工程师,共同进行复核,核实后的数据应由监理工程师和施工单位代表签字,作为有关工程测量的基础,并根据河道清淤的需要,引测和布设若干个水准点,并采取措施保护好,作为河底清淤设计高程控制的基准点。

清淤工程施工方案16749

灵璧县惠众苑四期一标段29#楼 清淤回填工程专项施工方案 第一章:编制依据和原则 一、编制依据: 1、根据建设单位提供的工程地质报告。 2、我国现行的建筑工程法律、法规、规范、标准等。 3、我司对项目区周边鱼塘、道路、配电线路的现状调研。 5、现场场地情况,周围环境情况及三通一平情况。 二、编制原则: 1、安全第一的原则: 在安全措施落实到位、确保万无一失的前提下组织施工。 2、确保工期的原则: 根据工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,确保实现工期目标,满足工期要求。 第二章:工程概况 一、基本情况: 1、工程名称:灵璧县惠众苑四期一标段29#楼清淤工程 2、工程地点:灵璧县惠众苑小区西南角 3、建设单位:灵璧县房产局 4、监理单位:河南元方工程监理有限公司 6、施工单位:安徽远发建筑工程有限公司 7、计划工期:600日历天 二、工程简介: 本工程根据现场实际情况及业主和监理要求,将29#楼北侧渔塘内的淤泥清运到28#楼前集淤池堆放并晾晒,待淤泥晾晒干后再用机械整平以达到要求标高。渔塘内淤泥量以清淤时实际测量为准。清淤区域见附图。 第三章:施工方法 一、因渔塘较深,淤泥量较大,鱼塘至主干道没有施工道路,在淤泥之上也没有办法修路,所以只能先进行排水,然后再边清淤边修

临时路。在原土层之上进行修筑临时路,宽度均为5m,厚为80cm,长约120m(具体情况根据现场施工条件而定)。清除的淤泥全部用运土车运到28#楼前集淤池内堆放并晾晒,然后待淤泥自然风干后再用推土机进行整平(整平后的具体标高由业主及监理设定)。 二、施工准备部署 1、技术准备部署 1)资料收集,分析本工程地形、工程地质和水文地质资料,勘察施工现场的地形及周围环境、场地的可利用程度,确定施工现场交通,临时道路、临时水电管线的布置方案。 2)熟悉设计图纸,了解设计意图,掌握图纸所要求,确定施工图纸是否符合施工条件等。 3)组织技术专题会,确定本工程在机械、设备、材料,主要分部施工方案,及关键部位、关键工序的施工措施等方面的重大问题和原则。 4)进行施工组织设计交底,分阶段进行技术、安全交底。 2、劳动力、材料、机械投入部署 1)劳动力根据工程施工项目配备:普工、电工、机械工等工种。 管理、技术人员配备:项目经理、项目技术负责人、施工员、技术员、质检员、安全员、材料员、预算员。 劳动力计划表 2)质量管理小组成构成 组长:技术负责人——刘绪强 副组长:质检员——刘坦

清淤施工方案

软基处理施工组织设计 一、工程概况 (一)项目介绍 1、本合同段为芙蓉大道(湘潭县段)道路工程第2合同段,位于湘潭市湘潭县易俗河境内,起点:k14+883.56,接芙蓉大桥,终点:k19+324.66,与武广大道客运连接线相接,沿线经过赤湖村,八角村,路线全长4441.1米,道路按城市快速路建设,全线主道按80km∕h,辅道按40km∕h,路基宽按主道26米+辅道11米,路面为沥青砼路面。 (二)主要工程数量 主要工程量有:路基挖土方22.0786万m3, 石方挖77.4082万m3,防护、排水圬工3.9656万m3;特大桥1座/1086m,K16+588茅溪河特大桥(36X30m预应力砼T 梁);大桥695.88m/2座,K19+990岩榨高架桥(13X20m空心板箱梁)长264.88 m ,K21+402.5李家岗高架桥(17X25m预应力砼T梁)长431m;涵洞8道,其中φ1.25 m圆管涵109m/4道,3X3.0 m盖板涵92.67m/2道,4X5.0m盖板涵30.5 m/1道;通道7道,4X5.0m盖板通道309.45m/6道,4X4.0m箱型通道27.59m/1道;天桥2座,车行天桥1座(20m+32m+20m)现浇箱梁长76.56m,宽4.5m,人行天桥1座斜腿刚构桥长49.58m,宽4.5m。 (三)、自然地理条件 1、地形地貌,本合同段以侵蚀型构造地貌为主,主要表现为丘陵、低山形态,路线走廊带受岩性、构造控制显著,地形起伏较大。可溶性岩石地区地表多具喀斯特地貌特征,分布有大型岩溶漏斗、落水洞、大型溶洞等岩溶形态。山间及山前台地、谷地等低洼处地面高程一般介于160-300m,丘陵、低山等山体地面高程介于300-800m,地面横坡一般介于5°-50°,局部地段坡体近直立分布。

清淤工程实施方案报告书

1综合说明 1.1绪言 东干渠是宁夏青铜峡河东灌区四条干渠之一,承担着宁夏吴忠利通区、青铜峡市和银川灵武市13个乡镇、7个大中型国营农林场的农业灌溉,同时担负着盐环定扬水、扁担沟扬水等大中型扬水的供水任务。 在牛首山山麓有14条较大山洪沟,每当汛期,沟道洪水严重威胁东干渠的安全。为了减轻和消除洪水危害,保护东干渠的安全,自1971年一1979年期间,先后在扁担沟、黄羊沟、涝池子、小洪沟和双吉沟上建成了5座拦洪库,其防洪标准均按照平原海滨区标准确定,校核洪水标准为30年一遇。 近些年来,随着经济社会的快速发展,库区下游修建了多条公路,进驻了许多企业,拦洪库保护对象增加,拦洪库的重要性更加突出。但拦洪库防洪标准较低,一旦发生超标准洪水,将会对下游防护对象造成很大损失。因此,为了下游防护对象的安全,对拦洪库进行清淤,增大库容,抵御超标准洪水,是非常必要的。 2013年8月受秦汉渠管理处的委托,我院开始编制扁担沟、涝池子和小洪沟3座拦洪库清淤工程实施方案,参照相关规范、规程,于2013年9月完成实施方案编制任务。2013年10月29日,水利厅组织相关专家对该实施方案进行了审查,并提出了修改意见,根据修改意见,我院对实施方案 进行了修改,最后形成了本次上报的实施方案。 1.2水文 河东灌区深居内陆,属干旱与半干旱气候过渡带,大陆性气候特征明

显,干旱少雨,蒸发强烈,风大沙多。年均降水量205mm,多集 中在7、8、9三个月(约占全年降水量的65%)。年均蒸发量1283mm, 相当于降水量的六倍,以5、6、7三个月蒸发量最大。干旱指数4.8~ 8.5,是典型的没有灌溉就没有农业生产的地区。 年均气温8.9C, —月份平均气温-8.3C,七月份平均气温23.8C, 最高气温414C(1953年7月8日),最低气温-28 (1954年12月28 日)。灌区气候干燥,多年平均相对湿度51?56%,年内以四月份最 小,八月份最大,并呈现冬春干燥,夏秋稍湿的趋势。土壤冻结期在 120天以上,冻土深度50?90cm,最深112cm( 1968年),无霜期150?170天,日照年3000小时左右。 1.3地质 该地区属牛首山东麓山前洪积?冲积地貌区。在干旱、半干旱的气候条件下,暂时水流在牛首山前堆积了大量的洪积物,这些洪积物和山坡上面流所携带下来的坡积物汇合起来,形成了宽广平坦的山前倾斜平原。由于山前倾斜平原是由无数个大小不一的洪积扇所组成,因而形成咼低起伏的波状地形。地形南咼北低、东咼西低,地势由东南向西北倾斜,地面高程1120m-1259m场地范围主要为耕地及丘陵残丘。 该地区地层以第四系上更新统及全新统为主,岩性如下: (1)第三系(E3q)砂岩,砂质泥岩。 主要出露在黄河东侧残积丘陵上。强风化,棕褐色,中密-密实, 水平层理发育,坚硬。

码头清淤工程施工组织设计方案

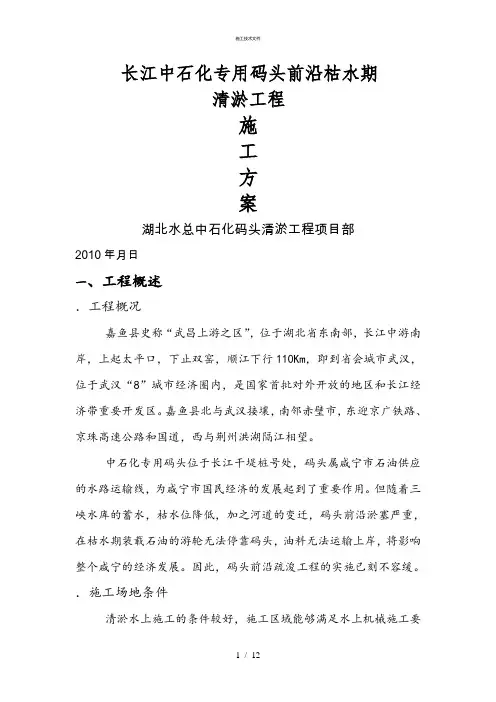

长江中石化专用码头前沿枯水期 清淤工程 施 工 方 案 湖北水总中石化码头清淤工程项目部

2010年9月23日 一、工程概述 1.工程概况 嘉鱼县史称“武昌上游之区”,位于湖北省东南部,长江中游南岸,上起太平口,下止双窑,顺江下行110Km,即到省会城市武汉,位于武汉“1+8”城市经济圈内,是国家首批对外开放的地区和长江经济带重要开发区。嘉鱼县北与武汉接壤,南邻赤壁市,东迎京广铁路、京珠高速公路和107国道,西与荆州洪湖隔江相望。 中石化专用码头位于长江干堤桩号273+850处,码头属咸宁市石油供应的水路运输线,为咸宁市国民经济的发展起到了重要作用。但随着三峡水库的蓄水,枯水位降低,加之河道的变迁,码头前沿淤塞严重,在枯水期装载石油的游轮无法停靠码头,油料无法运输上岸,将影响整个咸宁的经济发展。因此,码头前沿疏浚工程的实施已刻不容缓。 2.施工场地条件 清淤水上施工的条件较好,施工区域能够满足水上机械施工要求。

3.地质条件 中石化码头港区本为第四系全新冲积层,本区土层空间分布复杂,地层具二元结构。 岸坡总的来说属双层结构,上部土层厚度5~10m,岩性为粉质粘土、粘土;下部为粉土、粉土夹粉砂、粉细砂、砂石层。各层特性分述如下: 粉质粘土(Q4):灰、灰黄色,软塑~可塑状态, 局部夹粉土及粉细砂透镜体,层理清晰,压缩系数av1-2=0.24~0.56MPa-1,渗透系数为1.93×10-6cm/s 粉土(Q4):灰、灰黄色,软塑~可塑状态, 夹薄层粉细砂及粉质粘土,水平层理清晰。渗透系数 1.49×10-5cm/s,压缩系数a v1-2=0.36MPa-1,属中压缩性土。 粉砂(Q4):灰、中密~密实,饱和状态,含云母片,多分布于堤基粘性土一下,并夹薄层粉质粘土及粉土。渗透系数为 6.0×10-4cm/s。 根据《中国地震动参数区规划图》(GB18306-2001),本区地震峰值加速度为0.05g,地震动反应谱特征周期为0.35s,地震基本烈度为VI度。 4.水文、气象条件 1)水文 工程所在河段上下游设有螺山、龙口、汉口控制站及嘉鱼、潘家湾、金水闸等临时水位站。

水库清淤工程实施方案

水库清淤工程实施方案 (此文档为word格式,下载后您可任意修改编辑!)

1 综合说明 1.1 绪言 东干渠是某某河东灌区四条干渠之一,承担着某某吴忠利通区、某某市和银川灵武市13个乡镇、7个大中型国营农林场的农业灌溉,同时担负着盐环定扬水、扁担沟扬水等大中型扬水的供水任务。 在牛首山山麓有14条较大山洪沟,每当汛期,沟道洪水严重威胁东干渠的安全。为了减轻和消除洪水危害,保护东干渠的安全,自1971年—1979年期间,先后在扁担沟、黄羊沟、涝池子、小洪沟和双吉沟上建成了5座拦洪库,其防洪标准均按照平原海滨区标准确定,校核洪水标准为30年一遇。 近些年来,随着经济社会的快速发展,库区下游修建了多条公路,进驻了许多企业,拦洪库保护对象增加,拦洪库的重要性更加突出。但拦洪库防洪标准较低,一旦发生超标准洪水,将会对下游防护对象造成很大损失。因此,为了下游防护对象的安全,对拦洪库进行清淤,增大库容,抵御超标准洪水,是非常必要的。 2016年8月受某某管理处的委托,我院开始编制扁担沟、涝池子和小洪沟3座拦洪库清淤工程实施方案,参照相关规范、规程,于2016年9月完成实施方案编制任务。2016年10月9日,水利厅组织相关专家对该实施方案进行了审查,并提出了修改意见,根据修改意见,我院对实施方案进行了修改,最后形成了本次上报的实施方案。 1.2水文 河东灌区深居内陆,属干旱与半干旱气候过渡带,大陆性气候特

征明显,干旱少雨,蒸发强烈,风大沙多。年均降水量205mm,多集中在7、8、9三个月(约占全年降水量的65%)。年均蒸发量1283mm,相当于降水量的六倍,以5、6、7三个月蒸发量最大。干旱指数4.8~8.5,是典型的没有灌溉就没有农业生产的地区。 年均气温8.9℃,一月份平均气温-8.3℃,七月份平均气温23.8℃,最高气温41.4℃(1953年7月8日),最低气温-28(1954年12月28日)。灌区气候干燥,多年平均相对湿度51~56%,年内以四月份最小,八月份最大,并呈现冬春干燥,夏秋稍湿的趋势。土壤冻结期在120天以上,冻土深度50~90cm,最深112cm(1968年),无霜期150~170天,日照年3000小时左右。 1.3地质 该地区属牛首山东麓山前洪积~冲积地貌区。在干旱、半干旱的气候条件下,暂时水流在牛首山前堆积了大量的洪积物,这些洪积物和山坡上面流所携带下来的坡积物汇合起来,形成了宽广平坦的山前倾斜平原。由于山前倾斜平原是由无数个大小不一的洪积扇所组成,因而形成高低起伏的波状地形。地形南高北低、东高西低,地势由东南向西北倾斜,地面高程1120m-1259m。场地范围主要为耕地及丘陵残丘。 该地区地层以第四系上更新统及全新统为主,岩性如下: (1)第三系(E3q)砂岩,砂质泥岩。 主要出露在黄河东侧残积丘陵上。强风化,棕褐色,中密-密实,水平层理发育,坚硬。 (2)第四系上更新统(Q3apl) 主要出露在110国道附近至贺兰山东麓之间。岩性以壤土、粗砂、

清淤工程施工组织设计

***护城河清淤工程 施 工 组 织 设

计 2010.10.24 目录 一、编制依据: 二、工程概况: 三、施工方案: 1、施工措施确定 2、施工段落划分 3、施工用电 4、淤泥场和沉淀池的选择及施工 5、冲淤泥施工措施 ①冲淤泥工艺 ②机械配置 ③人员配置

④排水及用水 ⑤淤泥外运 6、淤泥场恢复 7、工程质量 8、安全措施 9、工期要求 10、防护措施(附照片) 11、工程量清单及测量记录 12、护城河清淤工程平面图 ****护城河清淤工程 施工组织设计 一、编制依据:有关技术及安全操作规范 二、工程概况: 本工程是**城市环境整治项目中河道清淤项目,该工程范围为**节制闸(K0+000)~***(K1+810)段河道内,由于该段河道贯穿***城区,全部段位于住宿生活区、人中医

院、农贸市场和商业闹市区,河道内污染严重,特别是生活垃圾和淤泥及杂草。 该工程河道从宏力花园经农贸市场,青年桥(K1+140),珍珠桥(K0+900),实验桥(K1+720),小东门桥(K0+600),北门桥(K0+420)至小西门节制闸。河道两岸除北门桥下游河南半幅(桩号:K0+000~K0+390)河边无浆砌块石挡墙外,其余均有浆砌块石挡墙,且大部分已修建二级平台及园林小道和绿化设施。 三、施工方案: 1、施工措施确定: ①本工程施工段河道全部于县城闹市区,K0+000~K0+420段(属北门桥下游段)河两岸都为密集的居民区,河南岸居民房屋都已建到河边,且河岸无挡墙和护坡,河北岸沿河有一条3米宽砼道路,人来车往,非常繁忙,且沿河岸挡墙边都栽有樟木树,树直径有20cm以上。 从K0+420~K1+140(北门桥~青年桥)段位于商业闹市区,此区段属溧水县城最繁华的区域,人口和车辆比较集

清淤施工方案

清淤专项施工方案 1、编制依据 1、《施工招投标文件》、《施工合同》; 2、设计施工图纸,并结合本工程实际情况进行编制; 3、施工现场的地质、水文情况。 2、工程概况 3、清淤施工方案 … 淤泥深度平均深度为,淤泥呈流塑状,稳定性极差,无法按正常施工,无法装车运输。针对此难点,经我部相关人员研究讨论,决定采取生石灰与淤泥进行1:1综合拌匀使其流动性降低后再转运至渣场。 具体做法为:先利用污水泵将大部分积水抽完后,再在淤泥部分边缘挖一个3m*3m*3m的积水坑,将四周的水浸至积水坑中再用污水泵抽干。待水基本排干不影响清淤后,用挖机将淤泥清理成堆,再采用人工将生石灰倾倒至淤泥堆使其不再呈现流塑状后采用运渣车集中转运至指定渣场。 清淤施工工艺 —

清淤施工工艺图 @ * , 清淤施工方法 1 、进行现场勘察,查看现场水文地质情况,选择、准备好合适的材料、机械;

2、根据实际情况,确定清淤范围; 3、挖积水坑再利用DN100污水泵抽排水; 4、挖机先把淤泥分区收堆再采用石灰按1:1配比拌合,待淤泥不再呈现流塑状再进行集中清运; 5、待淤泥清除后采用60-S小挖机对淤泥与原始土相接杂填土进行清除。 6、对原始老土采用履带式挖掘机捡平碾实。 清淤注意事项 1、清淤过程中及时排水并保证清淤范围的四周边坡稳定。 # 2、相关管理人员保证24小时内能够联系上并随时到场,组织好队伍等准备工作。 4、施工进度安排 清淤计划用20天。 5、扬尘控制措施 1、为工程运送渣土及石灰的运输车辆须手续齐全、密闭加盖,渣土低于车辆挡板,不超载,不污染路面,不影响环境卫生,不损坏市政设施。 2、对出入施工现场的各种车辆进行限速(行驶速度不得超过15公里/小时),防止车速过快产生扬尘。 3、在工地门口建立重、中型车辆进出工地登记台账,台账应明确车辆进出时间、车牌号、荷载、实际载重、密闭情况。 4、倾倒生石灰时采用3台雾炮对准施工处呈环状对扬尘进行包围降尘,并开启施工现场所有的围挡喷雾。倾倒石灰时采用人工倾倒,轻拿轻放。 >

最新版河道清淤治理工程施工组织设计方案

河道清淤治理工程施工组织设计方案

1 工程概况 本次治理范围自淮河路至保丰河,河道总长3.8km,设计河道底部宽度12~25m,设计河底高程为24.05~24.40,河道常水位27.50,排涝水位28.48~28.32,河底淤泥量约为86799m3。**河平面位置如图1.1所示。 图1.1 **河平面图 现状**河人民路至一道河路河道景观已完成,泉河至人民路、一道河路至淮河路段已有设计方案。保丰河至五道河段位于规划城区范围外,现状两岸为农田,由于倾倒大量建筑、生活垃圾,致使河道严重堵塞,过水断面锐减,严重影响城市汛期排涝。并且由于**河常年收纳周边污水,且河内生态环境破坏,无法自净消解,因此,现状**河河道过水断面狭小,河底污泥淤积严重,水中浮萍、杂草疯长、溶氧减少、鱼虾锐减、蚊虫滋生、水质变坏、恶臭扑鼻,市民怨声载道。详见图1.2**河现状图。

因此,根据住建部发布的《城市黑臭水体整治工作指南》及招标文件相关要求,针对**河河道进行清淤拓宽、岸坡防护及景观绿化,彻底消除河道内源污染,净化水质,消除黑臭,并提高城市汛期排涝能力,防止出现城市内涝。

图1.2 **河现状图 2 编制依据 (1)阜阳市城区水系综合整治(含黑臭水体治理)PPP项目(标段二)招标文件 (2)阜阳市城区水系综合整治(含黑臭水体治理)PPP项目(标段二)投标文件 (3)《水利水电工程等级划分及洪水标准》(SD252-2017); (4)《河道整治设计规范》(GB50707-2011);

(5)《地表水环境质量标准》(GB3838-2002); (6)《污水排入城市下水道水质标准》(CJ343-2010); (7)《水利水电工程施工组织设计规范》(SL303-2004) (8)阜阳水系初设报告报批稿 3 施工总体布置 3.1施工总布置原则 工程总布置应遵循因地制宜,因时制宜,有利生产,方便生活,易于管理,安全可靠,经济合理的原则。 **河河道疏浚拓宽工程为线性工程,工程施工区位于阜阳市郊区施工环境较好。经过踏勘**河K4+057.6~K3+357段东岸红线范围内已拆迁完毕,空地面积大约5万㎡,可用于布置淤泥晾晒场。 晒干淤泥可用于填补红线范围内低洼处,部分淤泥可用于深埋换填绿化种植土,其余按照招标初设方案外运至泉河、颍河防洪堤范围内。

相关主题
文本预览
相关文档 最新文档
