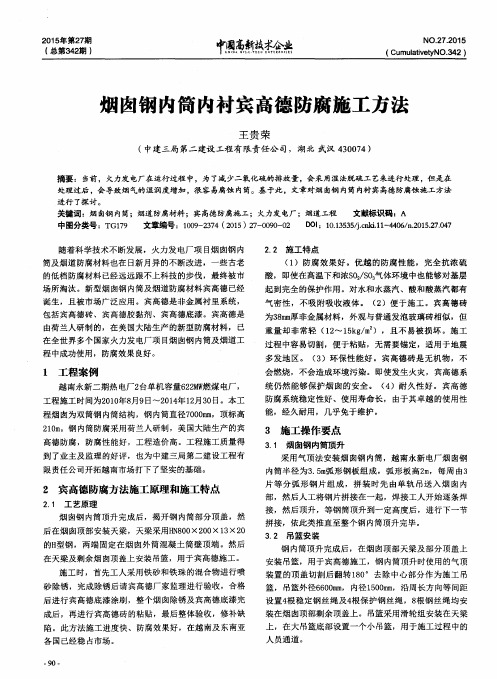

烟囱钢内筒防腐措施及施工方法
- 格式:pdf
- 大小:356.46 KB
- 文档页数:3
烟囱内壁防腐施工方案1. 背景介绍烟囱作为工业生产设施中重要的排烟通道,长期暴露在高温、高湿、化学腐蚀等恶劣环境下,容易导致内壁腐蚀,影响其使用寿命和排烟效果。
为了延长烟囱的使用寿命和提高其安全性能,对烟囱内壁进行防腐处理至关重要。
2. 问题分析烟囱内壁腐蚀主要原因包括湿气、酸雨、化学气体等因素的长期侵蚀。
常见的烟囱内壁材料有混凝土、钢材、玻璃钢等,不同材质需要采用不同的防腐施工方案。
3. 防腐施工方案3.1 混凝土烟囱内壁3.1.1 表面清理首先要对混凝土烟囱内壁进行彻底清理,去除污垢、锈迹等杂物,确保表面干净。
3.1.2 底漆处理选择合适的底漆对烟囱内壁进行处理,增强附着力,提高防腐效果。
3.1.3 防腐涂料涂覆采用高温耐酸碱的防腐涂料进行涂覆,形成保护膜,提高烟囱内壁的抗腐蚀能力。
3.2 钢材烟囱内壁3.2.1 表面处理对钢材烟囱内壁进行除锈处理,去除锈迹和氧化物,保持表面清洁。
3.2.2 防腐底漆涂刷选择适合钢材的防腐底漆进行涂刷,形成防护膜,提高烟囱内壁的耐腐蚀性能。
3.3 玻璃钢烟囱内壁3.3.1 表面处理对玻璃钢烟囱内壁进行表面清洁和打磨处理,保证表面平整。
3.3.2 玻璃钢层涂刷采用特制的玻璃钢涂料对烟囱内壁进行涂刷,形成保护层,提高其防腐性能。
4. 施工注意事项•防腐施工过程中要注意通风,确保施工环境良好。
•施工人员要穿戴好防护用具,避免接触有害化学物质。
•严格按照防腐施工工艺要求进行操作,确保施工质量。
5. 结语通过科学的防腐施工方案,可以有效延长烟囱的使用寿命,提高其抗腐蚀性能,保障工业生产设施的安全稳定运行。
在实际施工中,应根据烟囱内壁材质和环境情况选择合适的防腐措施,确保施工效果和安全性。
本工程针对烟囱进行防腐喷画施工,以延长烟囱使用寿命,确保其安全运行。
工程内容包括烟囱内壁防腐喷画、烟囱外壁防腐喷画、烟囱基础防腐喷画等。
二、施工方案1. 施工准备(1)组织施工队伍,进行技术交底,明确施工工艺、质量控制要点和安全注意事项。
(2)准备施工所需材料、设备,如防腐涂料、喷枪、空气压缩机、梯子、安全带等。
(3)检查烟囱周围环境,确保施工区域安全、畅通。
2. 施工工艺(1)烟囱内壁防腐喷画1)清理烟囱内壁,去除油污、灰尘等杂物。
2)采用高压水枪对烟囱内壁进行冲洗,确保表面清洁。
3)选用适合烟囱内壁的防腐涂料,按比例配制涂料。
4)使用喷枪将涂料均匀喷涂在烟囱内壁,涂层厚度达到设计要求。
5)待涂层干燥后,检查涂层质量,确保无气泡、脱落等现象。
(2)烟囱外壁防腐喷画1)对烟囱外壁进行清理,去除油污、灰尘等杂物。
2)采用高压水枪对烟囱外壁进行冲洗,确保表面清洁。
3)选用适合烟囱外壁的防腐涂料,按比例配制涂料。
4)使用喷枪将涂料均匀喷涂在烟囱外壁,涂层厚度达到设计要求。
5)待涂层干燥后,检查涂层质量,确保无气泡、脱落等现象。
(3)烟囱基础防腐喷画1)清理烟囱基础,去除油污、灰尘等杂物。
2)采用高压水枪对烟囱基础进行冲洗,确保表面清洁。
3)选用适合烟囱基础的防腐涂料,按比例配制涂料。
4)使用喷枪将涂料均匀喷涂在烟囱基础,涂层厚度达到设计要求。
5)待涂层干燥后,检查涂层质量,确保无气泡、脱落等现象。
3. 质量控制(1)确保施工材料符合设计要求,涂层厚度达到设计标准。
(2)施工过程中严格控制施工工艺,确保涂层均匀、无气泡、脱落等现象。
(3)施工完成后,对涂层进行质量检测,确保符合设计要求。
4. 安全措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工区域设置警示标志,防止非施工人员进入。
(3)施工过程中注意高空作业安全,确保施工人员生命安全。
三、施工进度安排1. 施工前期准备:5天2. 烟囱内壁防腐喷画:10天3. 烟囱外壁防腐喷画:10天4. 烟囱基础防腐喷画:5天5. 施工验收:3天总计:33天四、总结本工程采用防腐喷画施工方法,对烟囱进行防腐处理,以提高烟囱使用寿命,确保其安全运行。
钢烟囱防腐施工方案简介钢烟囱是指用于工业设施、发电厂、冶金工业等场合烟气排放的烟囱,其承受着高温、腐蚀等严酷的工作环境。
针对钢烟囱的防腐施工非常重要,能够有效延长烟囱的使用寿命,保障设备的正常运行。
本文将介绍钢烟囱防腐施工方案,以确保烟囱的耐久性和安全性。
施工准备在进行钢烟囱防腐施工前,需要进行一系列的准备工作,以确保施工的顺利进行。
如下是具体的施工准备步骤:1.清理烟囱表面:首先,需要清理烟囱表面的灰尘、油污等杂物,可以使用清洗剂和清洁布进行清理。
确保烟囱表面干净无尘。
2.检查烟囱表面缺陷:仔细检查烟囱表面是否有裂纹、腐蚀等缺陷,如有则需要进行修补或处理。
3.测量烟囱尺寸:测量烟囱的高度、直径等尺寸数据,为后续的施工计划和材料准备提供参考。
4.确定防腐材料:根据烟囱的工作环境、温度等要求,选择适合的防腐材料,如涂料、涂层等。
施工步骤在准备工作完成后,可以按照以下步骤进行钢烟囱的防腐施工:1.喷涂底漆:首先,在烟囱表面涂刷一层底漆,以提供防腐涂层的附着力。
底漆的选择应根据烟囱表面材料和防腐涂料的兼容性进行。
2.涂刷防腐漆:在底漆干燥后,根据烟囱的高温和腐蚀要求,选择合适的防腐涂料进行涂刷。
可以选择耐高温的涂料、耐蚀涂料等,确保烟囱的耐久性和安全性。
3.添加玻璃纤维增强材料:根据需要,可以在防腐涂料中加入适量的玻璃纤维增强材料,以增强防腐涂层的抗拉强度和耐久性。
4.防腐涂层修补:在涂刷完防腐涂料后,需要进行涂层的修补。
对于有裂纹、麻点等缺陷的涂层,可以使用合适的修补材料进行处理,以确保涂层的完整性和防腐效果。
5.检查和测试:在防腐施工完成后,需要对烟囱进行检查和测试,确保防腐涂层的质量和性能。
可以使用检测工具和设备进行涂层的厚度、附着力等测试。
施工注意事项在进行钢烟囱防腐施工时,需要注意以下几点:1.安全防护:施工人员应佩戴好防护装备,如手套、防护眼镜等,确保工作安全。
2.施工温度:施工温度应在指定范围内进行,过高或过低的温度会影响防腐涂层的质量。
锅炉烟囱内防腐工艺
锅炉烟囱内防腐工艺主要包括以下步骤:
1.旧烟囱内壁处理:首先对烟囱内壁进行清灰处理,可以使用清水冲洗。
等内壁基本干燥后,使用底涂对整个内壁进行整体滚涂一遍,不得有任何遗漏。
对内壁有裂缝、残缺不平的部位进行填补处理,使用涂料进行批刮处理,使整个内壁整体上达到平整、平滑。
2.基层处理:基层处理完后,对烟囱自上而下使用涂料面涂均匀滚涂两遍,做到表面均匀一致,无流挂现象,完工后整体厚度保持在一定范围内,平整度也要符合要求。
3.防腐涂料的涂刷:选择合适的防腐涂料,如富晨VEGF-1(或其他品牌树脂)耐热树脂底涂等,按照要求涂刷均匀、无漏涂。
干燥一定时间至不粘手后,进行下一道工序。
4.贴衬玻璃布:根据要求贴衬玻璃布,并进行赶气压实。
常温干燥一定时间后,进行表面处理,涂刷面层树脂,每遍干燥一定时间。
5.精细完工和验收:最后进行精细完工和竣工验收,确保防腐层厚度和平整度等各项指标符合要求。
请注意,具体施工工艺可能因工程要求和烟囱状况而有所不同。
在施工前应制定详细的施工方案和技术要求,并确保所有工作人员都经过培训并熟悉工艺流程和操作要求。
如有疑问,建议咨询专业技术人员或防腐工程师。
钢烟囱防腐技术方案及作业指导书资料钢烟囱是燃气锅炉、工业锅炉、烟囱等设备的重要部件,作为烟煤、烟气的排放通道,在使用过程中直接暴露在大气环境中,长期易受到腐蚀的影响。
因此,在生产建设中,必须采取科学合理的防腐技术,延长钢烟囱的使用寿命,降低企业建设和运营成本。
一、防腐技术方案1. 防腐涂层:在钢烟囱表面涂刷耐酸碱、耐腐蚀的油漆,防止大气中的酸雨、盐雾、硫化物等对烟囱表面产生的腐蚀。
防腐涂层的操作程序:(1)清理基层:对表面积尘、油污、氧化铁皮等进行清理,保证防腐漆涂层与钢烟囱表面紧密结合。
(2)底漆涂刷:使用防腐底漆对钢烟囱进行底层涂刷,这是为了保证高层涂层附着力和使用寿命。
底漆要求涂布均匀、厚度适宜,避免出现漏涂和增干。
(3)中层涂刷:中层涂刷是为了加强防腐漆层厚度,防止外界氧气、水分对防腐漆层的渗透。
中层涂布前必须对基层进行清洁处理,保证涂料附着牢固。
(4)面层涂刷:根据防腐涂层计划,对高粘度、抗酸碱的面层漆涂刷。
涂布时要求涂层均匀、厚度适宜。
在高温工况下,要考虑温度对漆膜的影响。
2. 耐腐蚀合金喷涂:通过喷涂耐腐蚀性能优良的合金材料,形成一层致密、坚固、附着力强的防腐层,从基础上控制钢烟囱的腐蚀情况。
耐腐蚀合金喷涂的操作程序:(1)基层处理:为了增强基层的粘附性能,先对钢烟囱表面进行清洗或研磨处理。
(2)喷涂预处理:使用氧气、氮气或蒸汽热处理,减少钢烟囱表面的污染物质。
处理后,喷涂合金粉末。
(3)描图:根据图面要求,确定喷涂区域的大小和位置,放置隔离带,避免漏喷和误喷。
(4)喷涂正式阶段:喷涂时,要选择合适的喷涂枪和喷涂压力,并控制涂层厚度。
切勿出现漏喷和改变喷涂模式。
3. 不锈钢烟囱:使用不锈钢材料制作钢烟囱,具有耐腐蚀、耐高温、不会锈蚀等特点,适用于钢烟囱设计的一些特殊场合。
不锈钢烟囱的安装程序:(1)场地条件构筑:先要筛选出安装场地,然后通过预制立管、弯头、管道等零配件来构筑烟囱。
(2)组装工作:组装时,要先计算好高度和直径,按照要求使用专用的组装工具进行组装,确保精密度和规定的空气阻抵抗率。
烟囱内壁防腐施工方案一、前期准备工作1.安全准备:在施工前,必须设置警示标识,并确保施工现场安全。
2.清理烟囱内壁:首先,必须清除烟囱内壁的灰尘、油脂和颗粒等,可以使用专业的清洗工具,如高压清洗机、刷子等。
3.烟囱内壁干燥处理:清理完烟囱内壁后,必须确保其完全干燥,否则会影响防腐涂料的附着力。
4.防腐涂料准备:选用适当的防腐涂料,要求抗腐蚀性能好、附着力强、耐高温、耐化学腐蚀等。
二、防腐涂料施工工艺1.刷涂施工法:将防腐涂料均匀地涂刷在烟囱内壁上,使用刷子或刷辊进行施工。
首先,将涂料用刷子沾取后,再均匀地刷在烟囱内壁上,刷子须均匀用力,并确保涂料的厚度均匀。
2.喷涂施工法:将防腐涂料倒入喷涂设备中,按照规定的压力和喷涂时间进行喷涂施工。
在喷涂时,需要保持喷涂设备与烟囱内壁的垂直角度,并保持适当的距离,以确保涂料均匀喷涂在烟囱内壁上。
3.滚涂施工法:将防腐涂料均匀地涂刷在涂料辊上,然后将辊轴固定在涂料槽上,使其在涂料槽中滚涂,并在烟囱内壁上进行滚涂施工。
滚涂时,需要保持辊轴与烟囱内壁的平行,并确保辊轴间距的均匀。
4.浸涂施工法:将烟囱内壁浸泡在防腐涂料中,使其充分浸润防腐涂料。
浸涂时,需要确保涂料的涂层厚度均匀,并在固化后形成坚固的保护层。
三、施工要点与注意事项1.施工环境要求:防腐涂料施工时,需要保持施工现场通风良好,确保涂料的挥发性物质及时散去,避免对环境和施工人员的危害。
2.涂料搅拌均匀:防腐涂料在使用前需进行充分搅拌均匀,以使其中的固体颗粒、沉淀物等都能够均匀分散在涂料中,以提高涂料的涂覆性能。
3.涂层厚度控制:在施工过程中,需要根据涂料的性能要求和烟囱内壁的实际状况,控制防腐涂料的涂层厚度。
一般来说,涂层厚度越厚,防护效果越好,但过度厚涂会造成涂层干燥时间延长。
4.上下料控制:为了确保施工质量,需要进行上下料的控制。
特别是在刷涂或滚涂施工时,需要控制每次涂刷或滚涂的涂料量,以保证每一规定面积的烟囱内壁都能均匀涂覆。
钢烟囱内壁玻璃钢防腐报价单施工工艺为:喷砂除锈,环氧树脂玻璃钢防腐5布七油。
根据现场实际情况,我公司报价为:钢烟囱内壁环氧玻璃钢防腐施工方案一、编制依据1.1《涂装前钢材表面锈蚀等级和除锈等级》GB8923-881.2 《工业设备管道防腐蚀工程施工及验收规范》HGJ229-911.3 《涂装作业安全规程,涂装前处理工艺安全》GB7692-87二、施工准备2.1 材料准备:2.1.1 从业主指定涂料生产厂家或经甲方同意的材料生产厂家采购能满足本工程需要的防腐材料,防腐材料应有产品合格证、产品说明书或质检报告等书面证明文件,其性能指标应能达到设计要求,本工程采用的乙烯基树脂品牌为上海华昌。
2.1.2 防腐材料提前三天进场,进场后向甲方现场监理工程师递交验收报告,如果对涂料的质量有疑问,可到当地的质检部门进行抽样二次化验,鉴定合格后方准投入本工程使用。
2.1.3 喷砂用的磨料含水率应小于1%。
2.2 施工组织计划:2.2.1 公司委派有管理经验的副经理一名,担任项目经理,负责工程的全面工作。
2.2.2 选派工作经验丰富的工程师一名,负责工程的技术工作;2.2.3 选派质量检查员和安全员格一名,负责工程的质量检查和安全工作。
2.2.4 选派有实际工作经验的熟练技术工人参加施工。
具体工种及数量见下表:2.3 施工机械设备的准备:施工前运转及维护良好并能满足本工程施工的机械设备提前三天进场,本工程拟采用的施工设备及工器具见下表本工程拟采用的施工设备及工器具一览表三、工艺流程基层表面处理→涂第一遍底浆→干燥12~24小时至不粘手→→涂浆并贴衬玻璃布(赶气压实)→干燥24小时→表面处理→再涂浆贴衬玻璃布至要求层数→常温干燥24小时以上→表面处理,涂刷面漆1遍(每遍干燥12~24小时→常温养护24小时以上四、施工方法4.1 技术要求:4.1.1 钢筒预处理:采用喷射除锈,除锈等级达到《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923-1998中规定的Sa2.5级。
一、项目背景随着工业的快速发展,烟囱作为工厂的重要设施,长期暴露在外,受到风吹、雨淋、腐蚀等因素的影响,导致外观老化、损坏,影响企业形象和环保。
为改善烟囱外观,提升企业形象,本项目对大烟囱进行防腐美化施工。
二、施工范围本次施工范围包括:大烟囱表面清洗、除锈、防腐涂料涂装、装饰美化等。
三、施工工艺1. 清洗(1)采用高压水枪对烟囱表面进行清洗,去除表面污垢、灰尘等。
(2)使用化学清洗剂对烟囱表面进行化学清洗,去除油污、锈蚀等。
2. 除锈(1)采用机械除锈法,使用砂轮机、钢丝刷等工具对烟囱表面进行除锈。
(2)对难以机械除锈的部位,采用手工除锈,确保除锈效果。
3. 防腐涂料涂装(1)选用具有优异防腐性能的涂料,如环氧富锌底漆、聚氨酯面漆等。
(2)涂装前,对烟囱表面进行打磨、清洁,确保涂装效果。
(3)采用无气喷涂或刷涂方式进行涂装,确保涂层均匀、厚实。
4. 装饰美化(1)根据烟囱特点及周围环境,设计美观、大气的装饰图案。
(2)采用专业工具对烟囱表面进行彩绘,提高美观度。
四、施工步骤1. 施工准备(1)制定施工方案,明确施工范围、工艺流程、材料设备等。
(2)组织施工队伍,进行技术交底和安全培训。
(3)准备施工所需材料、设备,确保施工顺利进行。
2. 施工实施(1)按照施工方案,对烟囱进行清洗、除锈。
(2)涂装防腐涂料,确保涂层均匀、厚实。
(3)进行装饰美化,提升烟囱美观度。
3. 施工验收(1)施工完成后,进行质量检查,确保符合设计要求。
(2)对施工过程进行总结,改进施工方法,提高施工质量。
五、施工注意事项1. 施工过程中,确保施工人员安全,遵守安全操作规程。
2. 防腐涂料涂装时,注意涂层厚度,确保防腐效果。
3. 装饰美化过程中,注意图案设计的美观性和协调性。
4. 施工结束后,对现场进行清理,确保环境整洁。
六、施工周期本次大烟囱防腐美化工程施工周期为15天,具体施工时间根据实际情况进行调整。
通过本次大烟囱防腐美化工程施工,将有效提升烟囱外观,改善企业形象,为我国工业发展贡献力量。
烟囱及脱硫塔内壁防腐、烟道内壁防腐及外壁保温施工方案宜兴阳源环境工程有限公司2018年03月01日一、防腐施工技术:本工程防腐内容包含:烟囱内壁、脱硫塔内壁、烟道内壁,其防腐施工工艺较为类似,本方案以烟囱内壁施工为案例编写的,其他可参考此方案执行。
1.内表面的清理:1.1办理工作票,确认烟囱内已无烟气排放,烟囱可靠隔离后,方可开始对烟囱进行防腐施工。
1.2首先将烟囱内表面积灰及杂物清除干净,然后检查腐蚀情况,对局部凹坑进行修补处理。
与烟囱进行检测评估有关的的所有工作均属于本次工作范围。
2.防腐材料性能:2.1主防腐层材料性能指标:2.1.1根据本工程具体情况提供性能可靠的主防腐层材料。
2.1.2主防腐层材料具有可靠的防腐性能。
2.1.3主防腐层材料具有良好的稳定性,可在30~200℃下长期使用,可承受250℃的热冲击。
在30~200℃条件下长期连续运行时,防腐层不出现龟裂现象。
2.1.4主防腐层材料具有优异的抗拉强度、抗折强度、耐腐蚀度(常温下侵入40 %硫酸溶液30天,抗压、抗折强度不降低。
)、抗老化性能、柔韧性和耐磨性。
2.1.5烟囱主防腐层材料能在任意曲面、斜面及垂直面上喷涂或涂抹成型,保证厚度要求,不产生流淌现象。
2.1.6主防腐层的配方拥有极好的喷涂或涂抹性能及最小的回弹性。
在垂直表面回弹损失少于15%。
2.1.7在施工前提供主防腐层原材料的化学成分、各项性能指标、特点和检验要求、对衬里母材的要求、衬里的现场施工工艺过程和检验要求,其中检验方法和指标要具体说明。
2.1.8烟囱防腐内衬分段接头处应设硅橡胶伸缩节作密封处理。
3.施工的技术要求:3.1内衬表面的清理及处理非常重要,将认真进行清理,保证防腐层粘贴牢固。
3.2遵守发包人的工程总体进度计划,在现场开始实质性工作,并服从发包人的整体调度安排。
3.3采取足够的措施避免工作现场出现安全隐患和事故,并对出现的各类安全责任负责,并且承担全部的损失及赔偿。
