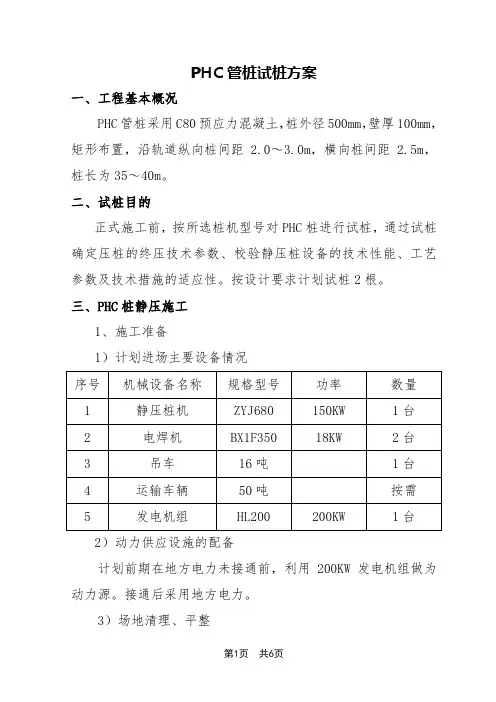

PHC管桩试桩方案一、工程基本概况PHC管桩采用C80预应力混凝土,桩外径500mm,壁厚100mm,矩形布置,沿轨道纵向桩间距2.0~3.0m,横向桩间距2.5m,桩长为35~40m。
二、试桩目的正式施工前,按所选桩机型号对PHC桩进行试桩,通过试桩确定压桩的终压技术参数、校验静压桩设备的技术性能、工艺参数及技术措施的适应性。
按设计要求计划试桩2根。
三、PHC桩静压施工1、施工准备1)计划进场主要设备情况2)动力供应设施的配备计划前期在地方电力未接通前,利用200KW发电机组做为动力源。
接通后采用地方电力。
3)场地清理、平整对施工区域内进行清表处理,彻底清除施工场地下的旧建筑物基础。
根据场区内地质情况,计划在静压桩机施工区域表层填筑50-100cm厚的建筑砖碴,以避免陷机情况的发生。
4)管桩进场检验所有管桩进场检查出厂证明及合格证,并根据管桩的尺寸允许偏差要求及外观质量要求对管桩进行检查,严禁不合格的管桩用于工程上。
管桩的尺寸允许偏差桩的棱角破损深度应在10mm以内,其总长度不大于40cm;管桩不得有裂缝(表面收缩裂缝除外)。
5)管桩的堆放根据现场实际施工情况,管桩堆放场地选择离施工区较近、运输方便的空地。
对管桩堆放场地进行平整、压实,必要时填筑建筑砖碴。
叠层堆放时在垂直于管桩长度方向的地面设置2道垫木,垫木分别位于距桩端0.2倍桩长处,底层最外缘的管桩在垫木处用木楔塞紧,以防滚动。
桩尖向同一端,堆放层数不超过4层。
2、施工工艺桩位测量定位→桩机就位→吊桩→对中→焊桩尖→压第一节桩→焊接接桩→压第N节桩→送桩→终压→截桩1)桩位采用坐标测量定位,利用钢尺进行校核。
2)压桩前,利用全站仪调好桩身垂直度,同时静压桩机应水平、稳定,桩尖与桩身保持在同一轴线上。
垂直度偏差不大于1%。
管桩焊接采用手工电弧焊,接桩时上下节对接偏差不大于2mm,管桩对接前应用钢丝刷将上下桩节端板刷至露出金属光泽。
施焊应对称进行,先在圆周上对称点焊4~6点,然后再分层施焊。

预应力管桩试桩报告一、工程概况本工程位于_____,总建筑面积为_____平方米。
建筑物结构形式为_____,基础设计采用预应力管桩。
二、试桩目的1、确定预应力管桩的施工工艺和施工参数,如桩锤选型、落锤高度、贯入度控制等。
2、检验桩的承载力是否满足设计要求。
3、验证桩身质量及完整性。
三、试桩依据1、《建筑地基基础设计规范》(GB 50007-2011)2、《建筑桩基技术规范》(JGJ 94-2008)3、本工程的地质勘察报告4、相关的设计图纸和文件四、试桩准备1、场地平整:对试桩区域进行平整,清除障碍物,保证桩机行走和施工的顺畅。
2、测量放线:根据设计图纸,准确放出试桩的位置,并进行标记。
3、桩材准备:选用符合设计要求的预应力管桩,检查桩的外观质量、尺寸等,确保桩的质量合格。
4、施工设备:选用合适的打桩设备,如柴油锤桩机,并进行调试和检查,确保设备性能良好。
五、试桩施工过程1、桩位就位:将桩机移动到试桩位置,调整桩机的水平和垂直度,使桩锤与桩位中心对准。
2、吊桩:采用吊车将预应力管桩吊起,缓慢放入桩机的桩帽内,确保桩身垂直。
3、打桩:启动桩锤,按照预定的施工参数进行打桩。
在打桩过程中,密切观察桩的入土情况、桩身垂直度和贯入度等,及时调整施工参数。
4、接桩:当桩的长度不够时,需要进行接桩。
接桩采用焊接法,焊接质量应符合规范要求。
5、送桩:当桩顶接近设计标高时,采用送桩器将桩送至设计标高。
六、试桩检测1、静载试验:在试桩施工完成后,按照规范要求进行静载试验,以确定桩的承载力。
试验采用慢速维持荷载法,加载分级进行,每级荷载维持时间不少于 1 小时。
2、低应变动力检测:对试桩进行低应变动力检测,以检测桩身的完整性。
检测结果表明,试桩桩身完整性良好,无明显缺陷。
七、试桩结果分析1、承载力分析:根据静载试验结果,试桩的承载力满足设计要求。
2、施工工艺分析:通过试桩施工过程的观察和记录,施工工艺合理,施工参数选择恰当。
预应力混凝土管桩试桩总结范本1:正文:一、试桩目的及背景试桩是预应力混凝土管桩施工中的重要环节,通过试桩可以验证设计参数的合理性,评估施工工艺的可行性,并对施工过程进行调整。
本次试桩旨在检验项目A中预应力混凝土管桩的承载能力及变形性能,为后续施工提供参考和经验总结。
二、试桩方案1. 桩径和桩长:根据设计要求,试桩选取直径为1.2m,桩长为20m的预应力混凝土管桩。
2. 桩基处理:试桩前对桩基进行充填处理,保证桩身与软土层之间有足够的摩擦力。
3. 预制桩体安装:将预制好的预应力混凝土管桩制作并安装至试桩位置,保证垂直度和稳定性。
4. 浇筑混凝土:对桩顶进行浇筑混凝土,形成桩头。
三、试桩过程及数据记录1. 桩机施工参数:在试桩过程中,记录桩机的施工参数,包括振击次数、振击频率、振击力等。
2. 荷载施加与记录:按照设计荷载要求,逐渐施加荷载至设定值,并记录荷载与沉降之间的关系。
3. 桩身检测:试桩过程中,利用合适的检测方法对桩身进行监测,包括桩身变形、裂缝情况等。
四、试桩结果分析1. 承载力评估:根据试桩中的荷载与沉降数据,计算出试桩的承载力,并与设计要求进行对比分析。
2. 桩身变形分析:分析试桩过程中桩身的变形情况,评估桩身的刚度和变形性能。
3. 结论总结:根据试桩结果进行分析总结,给出下一步施工的建议和调整。
附件:1. 试桩过程中的数据记录表格。
2. 试桩的监测报告和分析结果。
3. 相关设计图纸和文档。
法律名词及注释:1. 预应力混凝土管桩:一种利用预应力技术对混凝土管桩进行施力的桩基施工方法。
2. 承载能力:指土与桩身之间产生的力,即桩身所能承受的荷载。
3. 桩身变形:指桩身在受到荷载作用时,产生的形状和尺寸改变。
4. 摩擦力:指桩身与土层之间产生的摩擦作用力。
范本2:正文:一、试桩目的及背景为了验证预应力混凝土管桩的设计参数,评估施工工艺的可行性,并调整施工过程,进行试桩是必要的。
本文总结了项目A中的预应力混凝土管桩试桩过程和结果,为后续施工提供参考和经验总结。

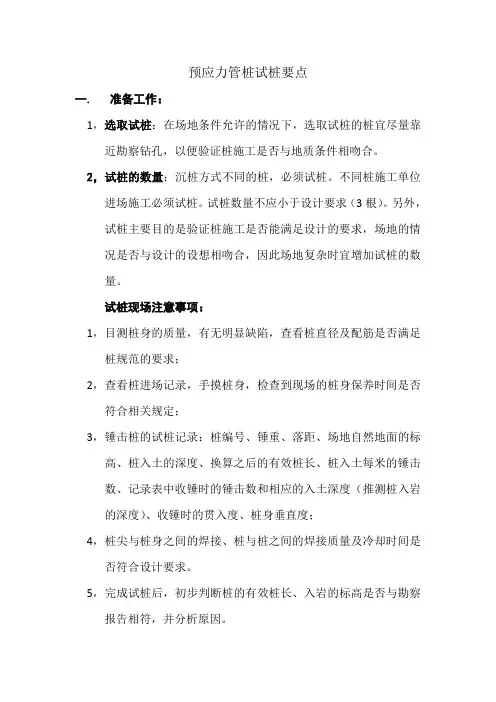

预应力管桩试桩要点
一.准备工作:
1,选取试桩:在场地条件允许的情况下,选取试桩的桩宜尽量靠近勘察钻孔,以便验证桩施工是否与地质条件相吻合。
2,试桩的数量:沉桩方式不同的桩,必须试桩。
不同桩施工单位进场施工必须试桩。
试桩数量不应小于设计要求(3根)。
另外,试桩主要目的是验证桩施工是否能满足设计的要求,场地的情
况是否与设计的设想相吻合,因此场地复杂时宜增加试桩的数
量。
试桩现场注意事项:
1,目测桩身的质量,有无明显缺陷,查看桩直径及配筋是否满足桩规范的要求;
2,查看桩进场记录,手摸桩身,检查到现场的桩身保养时间是否符合相关规定;
3,锤击桩的试桩记录:桩编号、锤重、落距、场地自然地面的标高、桩入土的深度、换算之后的有效桩长、桩入土每米的锤击
数、记录表中收锤时的锤击数和相应的入土深度(推测桩入岩
的深度)、收锤时的贯入度、桩身垂直度;
4,桩尖与桩身之间的焊接、桩与桩之间的焊接质量及冷却时间是否符合设计要求。
5,完成试桩后,初步判断桩的有效桩长、入岩的标高是否与勘察报告相符,并分析原因。
预应力管桩施工记录一、工程概况本次施工的工程项目为_____,位于_____。
该工程的基础设计采用预应力管桩,桩型为_____,桩长_____米,桩径_____毫米。
施工场地的地质条件主要为_____,地下水位在_____米左右。
二、施工准备1、技术准备施工前,认真熟悉施工图纸和地质勘察报告,了解场地的地质情况和桩位布置。
编制施工方案,并向施工人员进行技术交底,明确施工工艺、质量标准和安全注意事项。
2、材料准备预应力管桩的规格、型号、质量应符合设计要求,并具有出厂合格证和检验报告。
桩尖、桩帽等配件的规格、型号应与管桩相匹配。
3、机械设备准备选用合适的打桩设备,如静压桩机或锤击桩机,并对设备进行调试和检查,确保其性能良好。
配备水准仪、经纬仪等测量仪器,用于桩位的测量和垂直度的控制。
4、现场准备平整施工场地,清除障碍物,保证桩机行走和施工的顺畅。
按照设计要求测放桩位,并进行复核。
三、施工过程1、桩位测量使用经纬仪和钢尺,根据设计图纸和控制点,准确测放出桩位,并在桩位处设置明显的标志。
对测放的桩位进行复核,偏差应符合规范要求。
2、桩机就位将桩机移动到指定的桩位处,调整桩机的水平度和垂直度,确保桩机平稳。
使桩架中心与桩位中心对齐,偏差不得大于 20 毫米。
3、吊桩采用起重机将预应力管桩吊起,缓慢移动至桩机夹具内。
起吊时,应保持桩身的垂直,避免碰撞和损伤桩身。
4、插桩将管桩缓慢插入土中,入土深度一般为 05 10 米。
插入过程中,应随时观察桩身的垂直度,如有偏差及时调整。
5、桩身垂直度控制在两个垂直方向上设置经纬仪,监测桩身的垂直度。
当桩身垂直度偏差超过 05%时,应通过桩机的调整装置进行调整,直至符合要求。
6、沉桩采用静压法或锤击法进行沉桩。
静压法施工时,应根据桩的入土深度和压力值,控制压桩速度和压力;锤击法施工时,应根据桩的入土深度和锤击数,控制锤击能量和频率。
沉桩过程中,应随时观察桩身的入土情况和桩顶的变化,如有异常应立即停止施工,分析原因并采取相应的处理措施。

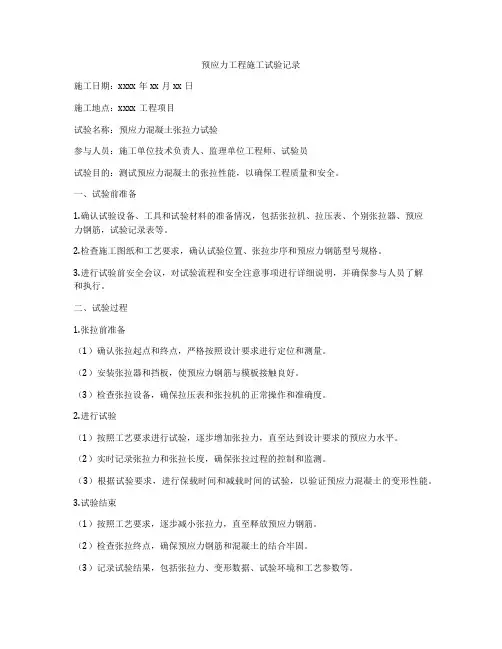

预应力工程施工试验记录施工日期:xxxx年xx月xx日施工地点:xxxx工程项目试验名称:预应力混凝土张拉力试验参与人员:施工单位技术负责人、监理单位工程师、试验员试验目的:测试预应力混凝土的张拉性能,以确保工程质量和安全。
一、试验前准备1.确认试验设备、工具和试验材料的准备情况,包括张拉机、拉压表、个别张拉器、预应力钢筋,试验记录表等。
2.检查施工图纸和工艺要求,确认试验位置、张拉步序和预应力钢筋型号规格。
3.进行试验前安全会议,对试验流程和安全注意事项进行详细说明,并确保参与人员了解和执行。
二、试验过程1.张拉前准备(1)确认张拉起点和终点,严格按照设计要求进行定位和测量。
(2)安装张拉器和挡板,使预应力钢筋与模板接触良好。
(3)检查张拉设备,确保拉压表和张拉机的正常操作和准确度。
2.进行试验(1)按照工艺要求进行试验,逐步增加张拉力,直至达到设计要求的预应力水平。
(2)实时记录张拉力和张拉长度,确保张拉过程的控制和监测。
(3)根据试验要求,进行保载时间和减载时间的试验,以验证预应力混凝土的变形性能。
3.试验结束(1)按照工艺要求,逐步减小张拉力,直至释放预应力钢筋。
(2)检查张拉终点,确保预应力钢筋和混凝土的结合牢固。
(3)记录试验结果,包括张拉力、变形数据、试验环境和工艺参数等。
三、试验结果和分析1.试验数据分析(1)张拉力和变形数据符合设计要求,表明预应力钢筋和混凝土的性能满足工程需求。
(2)试验过程中无异常情况发生,表明试验设备和工艺控制良好。
2.试验结论根据试验结果和分析,确认预应力混凝土张拉性能良好,符合设计要求。
可以进行下一步工程施工。
四、试验措施和建议1.根据试验数据和结论,进行试验记录的整理和归档,以备后续工程验收和监理备案。
2.加强试验经验总结,不断改进和提高预应力工程施工水平和质量管理。
以上为本次预应力工程施工试验的记录,经过工程师和监理工程师的确认,试验结果有效。
希望能够为后续的预应力工程施工提供一定的参考和借鉴。
静压预制管桩试桩施工方案XXX装备制造项目是一项重要的工程,它将为我们的生产带来巨大的改变和提升。
本项目的主要目的是制造智能化装备,以提高我们的生产效率和质量。
为了确保项目的成功,我们进行了试桩测试。
这些测试旨在确定最佳的成桩试验方案,以确保我们的装备能够成功地安装和使用。
在进行试验之前,我们仔细选择了合适的成桩试验方案。
我们选择了静压预制管桩方案,因为它在各种条件下都能够提供最好的结果。
在施工部署方面,我们配备了专业的人员和先进的机械设备和测量仪器,以确保施工的顺利进行。
施工工艺和方法也是我们项目成功的关键。
我们选择了最优的施工工艺,包括测量放线和桩定位以及预制桩的验收,以确保每一步都能够顺利进行。
通过这些措施,我们相信XXX装备制造项目将成为成功的典范,为我们的生产带来巨大的改变和提升。
5.2.3 桩起吊、就位在进行桩起吊和就位时,应该使用合适的起重设备,并严格按照起重机械的使用规程进行操作。
在起吊过程中,应该注意保持桩的平衡,并避免桩与起重设备之间的碰撞。
当桩就位后,应该进行检查以确保桩的垂直度和位置符合要求。
5.2.4 竖桩与插桩在进行竖桩和插桩时,应该使用合适的设备,并根据具体情况选择合适的施工方法。
在竖桩时,应该注意保持桩的垂直度,并根据需要进行调整。
在插桩时,应该控制插桩速度,避免桩身变形或损坏。
5.2.5 垂直度控制在进行预制管桩的施工过程中,垂直度的控制非常重要。
应该使用专业的仪器进行测量,并根据测量结果进行调整。
在调整过程中,应该注意保持桩的稳定性,并避免对周围环境造成影响。
5.2.6 压桩、接桩、送桩在进行压桩、接桩和送桩时,应该使用合适的设备,并根据具体情况选择合适的施工方法。
在压桩时,应该控制压力和速度,避免对桩身造成损伤。
在接桩和送桩时,应该注意保持桩的稳定性,并避免桩身变形或损坏。
5.2.7 施工记录在进行预制管桩的施工过程中,应该做好施工记录。
记录应该包括施工日期、施工人员、施工设备、施工方法、施工过程中的问题和解决方案等内容。

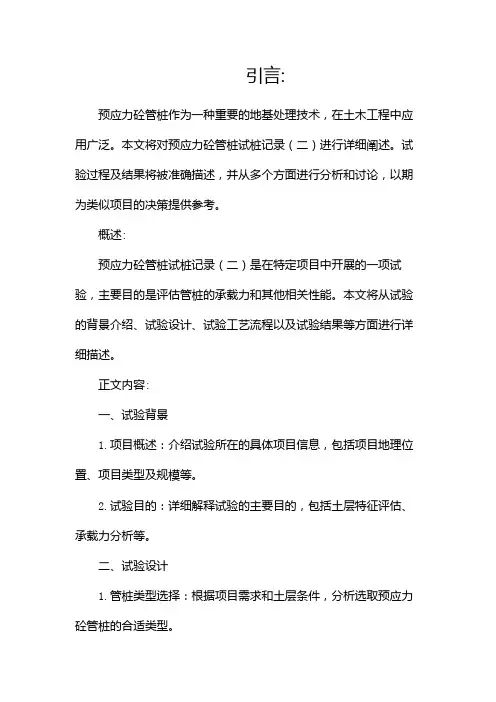

引言:预应力砼管桩作为一种重要的地基处理技术,在土木工程中应用广泛。
本文将对预应力砼管桩试桩记录(二)进行详细阐述。
试验过程及结果将被准确描述,并从多个方面进行分析和讨论,以期为类似项目的决策提供参考。
概述:预应力砼管桩试桩记录(二)是在特定项目中开展的一项试验,主要目的是评估管桩的承载力和其他相关性能。
本文将从试验的背景介绍、试验设计、试验工艺流程以及试验结果等方面进行详细描述。
正文内容:一、试验背景1.项目概述:介绍试验所在的具体项目信息,包括项目地理位置、项目类型及规模等。
2.试验目的:详细解释试验的主要目的,包括土层特征评估、承载力分析等。
二、试验设计1.管桩类型选择:根据项目需求和土层条件,分析选取预应力砼管桩的合适类型。
2.桩长和直径确定:基于前期地质勘察数据和预测荷载,确定管桩的合理长度和直径。
3.试验布局:根据试验的目的和要求,确定试验布置方案,包括试桩点位、桩距等。
三、试验工艺流程1.试验前准备:介绍试验前所做的准备工作,包括设备和材料准备、土层情况调查等。
2.桩基施工过程:详细描述桩基施工的各个阶段,包括钻孔、加固管安装、灌浆、张拉等。
3.观测及数据采集:详细说明在施工过程中对管桩进行的观测和数据采集,包括沉降观测、应力变化监测等。
四、试验结果分析1.承载力评估:根据试验数据及相关标准,对管桩的承载力进行评估,包括依据试验曲线判断承载力、计算承载力等。
2.变形特性分析:通过试验结果,分析管桩的变形特性,包括变形规律、变形变量等。
3.计算分析:根据试验数据,进行计算和分析,得出管桩的相关参数和结论。
五、试验结论总结本次试验的主要结果及相关结论,包括承载力、变形特性、桩身材料性能等方面的重要发现。
并对进一步研究和应用提出建议。
总结:预应力砼管桩试桩记录(二)是对特定项目中的一次试验进行的详细阐述,通过试验结果的分析和讨论,总结了该项目中预应力砼管桩的承载力和变形特性等相关参数。
本文将为类似项目的决策提供理论参考,并为进一步研究和应用提供指导。

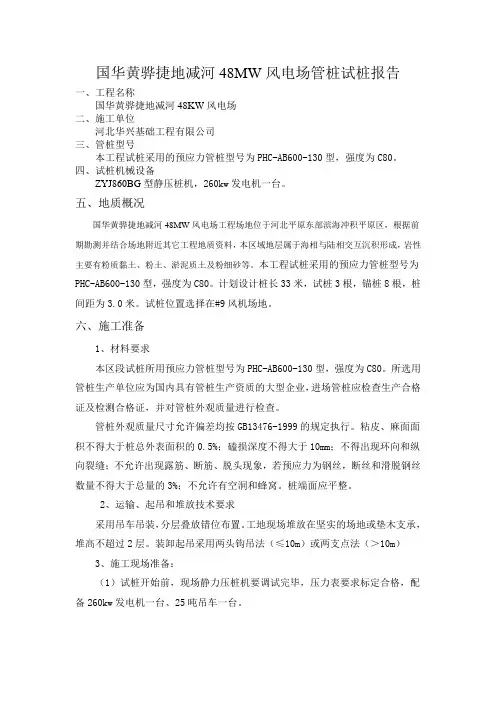

国华黄骅捷地减河48MW风电场管桩试桩报告一、工程名称国华黄骅捷地减河48KW风电场二、施工单位河北华兴基础工程有限公司三、管桩型号本工程试桩采用的预应力管桩型号为PHC-AB600-130型,强度为C80。
四、试桩机械设备ZYJ860BG型静压桩机,260kw发电机一台。
五、地质概况国华黄骅捷地减河48MW风电场工程场地位于河北平原东部滨海冲积平原区,根据前期勘测并结合场地附近其它工程地质资料,本区域地层属于海相与陆相交互沉积形成,岩性主要有粉质黏土、粉土、淤泥质土及粉细砂等。
本工程试桩采用的预应力管桩型号为PHC-AB600-130型,强度为C80。
计划设计桩长33米,试桩3根,锚桩8根,桩间距为3.0米。
试桩位置选择在#9风机场地。
六、施工准备1、材料要求本区段试桩所用预应力管桩型号为PHC-AB600-130型,强度为C80。
所选用管桩生产单位应为国内具有管桩生产资质的大型企业,进场管桩应检查生产合格证及检测合格证,并对管桩外观质量进行检查。
管桩外观质量尺寸允许偏差均按GB13476-1999的规定执行。
粘皮、麻面面积不得大于桩总外表面积的0.5%;磕损深度不得大于10mm;不得出现环向和纵向裂缝;不允许出现露筋、断筋、脱头现象,若预应力为钢丝,断丝和滑脱钢丝数量不得大于总量的3%;不允许有空洞和蜂窝。
桩端面应平整。
2、运输、起吊和堆放技术要求采用吊车吊装,分层叠放错位布置。
工地现场堆放在坚实的场地或垫木支承,堆高不超过2层。
装卸起吊采用两头钩吊法(≤10m)或两支点法(>10m)3、施工现场准备:(1)试桩开始前,现场静力压桩机要调试完毕,压力表要求标定合格,配备260kw发电机一台、25吨吊车一台。
(2)原地表已整平完毕,并经监理工程师验收。
在较软的场地中铺筑10cm 碎石,保证桩机在施桩过程中不产生均匀沉降,使其达到静压桩施工要求。
(3)现场测量、放样准备就绪。
七、施工方案、工艺流程1、施工流程:清表整平,整平后压实形成工作面→桩机就位→静压第一节桩→起吊第二节桩→电焊接桩→检查焊接质量和垂直度→静压第二节桩→检查整桩质量。
