无缝整体地面施工工艺
- 格式:pdf
- 大小:1.45 MB
- 文档页数:22
整体预应力无缝地坪施工工法整体预应力无缝地坪施工工法一、前言整体预应力无缝地坪施工工法是一种先进的地面施工技术,其独特的工艺原理和施工工艺使其具有许多优点,在各种场合中得到了广泛应用。
二、工法特点1. 采用预应力技术:整体预应力无缝地坪施工工法采用预应力技术,通过张拉预应力钢筋,使地坪具有较强的抗拉性能和承载能力。
2. 无缝施工:工法通过优化施工工艺,完全避免了传统砼地坪施工中常见的接缝问题,保证地坪表面的平整度和美观度。
3. 高强度和耐久性:由于采用了预应力技术和优质材料,整体预应力无缝地坪具有较高的强度和耐久性,能够承受大型设备和车辆的荷载,具有较长的使用寿命。
三、适应范围整体预应力无缝地坪施工工法适用于各种场合,包括工厂、仓库、停车场、码头、机场跑道等需要承受重载的场地。
四、工艺原理整体预应力无缝地坪施工工法的产生和发展源于深入研究和实践探索。
其核心原理是通过预应力技术,将预应力钢筋张拉后,将其固定在地面上,使钢筋发挥较好的抗拉性能,并通过砼浇筑将钢筋与混凝土浆料完全结合,形成一个整体的地坪结构。
五、施工工艺1. 土方开挖:按照设计要求进行地面整平和边坡修整。
2. 基础处理:根据基础质量,进行加固和处理,确保地坪施工的稳定性和安全性。
3. 钢筋制作:根据设计要求制作预应力钢筋,并进行质量检测。
4. 预压设备安装:安装预压设备,确保钢筋能够正常张拉。
5. 砼浇筑:进行砼浇筑,将预制的砼块用悬浇法逐层浇筑到地面上,并进行震捣和密实。
6. 钢筋张拉:在砼初凝后,进行钢筋的张拉和锚固,保证预应力钢筋的正常运作。
7. 压顶和生产养护:进行压顶和养护,为地坪的最终质量和性能打下基础。
8. 砼磨光:对地坪表面进行磨光处理,提高地坪的光亮度和美观度。
六、劳动组织整体预应力无缝地坪施工工法需要合理组织工人,明确任务分工,协调各个施工环节,确保施工进度和质量。
七、机具设备施工中需要使用的机具设备包括挖掘机、搅拌机、预压设备、钢筋张拉设备、电磨机等。
复合地板施工工艺复合地板是一种常见的地板材料,它由多层木材制成。
与实木地板相比,复合地板具有更好的耐磨性和耐水性,并且更容易安装和维护。
在进行复合地板的施工工艺前,需要确保地面的平整度和干燥度。
下面将详细介绍复合地板的施工工艺。
一、准备工作1. 清理地面:首先,需要将地面上的所有杂物清理干净,确保地面平整和无任何障碍物。
同时,检查地面是否有明显的凹凸不平或裂缝,如果有需要修复。
2. 测量地面尺寸:使用卷尺等工具进行地面尺寸的测量,确保准确得出所需地板的数量。
同时考虑到地板的膨胀缝,通常在墙边和其他固定部分留下一定的空间。
3. 处理地面问题:如果地面不平坦,需要进行必要的处理。
可以使用砂浆或地面自流平剂来填补大的凹凸。
对于较小的不平坦部分,可以使用砂纸或砂泥将其修平。
4. 清理地面尘埃:使用吸尘器或拖把等工具将地面上的尘埃和碎屑清理干净。
确保地面干净无尘,以便顺利进行下一步施工。
二、安装基层1. 铺设防潮垫:在地面上铺设防潮垫,以防止水分渗透到地板底部。
确保防潮垫边缘之间有1-2cm的重叠,并用胶带进行固定。
将防潮垫紧密贴合地面,确保没有泡泡。
2. 安装保护膜:在防潮垫上铺设保护膜,以保护地板不受损坏。
保护膜应完全铺满整个地面,避免留下任何空隙。
三、进行地板安装1. 安装地板:将第一块地板从角落处开始沿着长边慢慢放置,确保与墙之间留出适当的膨胀缝。
使用木夹或橡皮锤轻轻敲击地板,使其贴合牢固。
2. 进一步安装:继续逐行安装地板,确保每块地板之间的连接是平整无缝的。
在安装过程中,可以使用地板的安装工具,如塑料锤或镰刀等,以便更好地固定地板。
3. 切割地板:当到达房间边缘或需要适应一些特殊形状的时候,可能需要对地板进行切割。
使用锯子或电动锯等工具进行切割,确保切割边缘整齐光滑。
四、收尾工作1. 清理工具和垃圾:在完成地板安装之后,及时清理施工现场,包括清理工具和废料。
将剩余的地板片和边角料收集起来,避免堆放在施工区域。

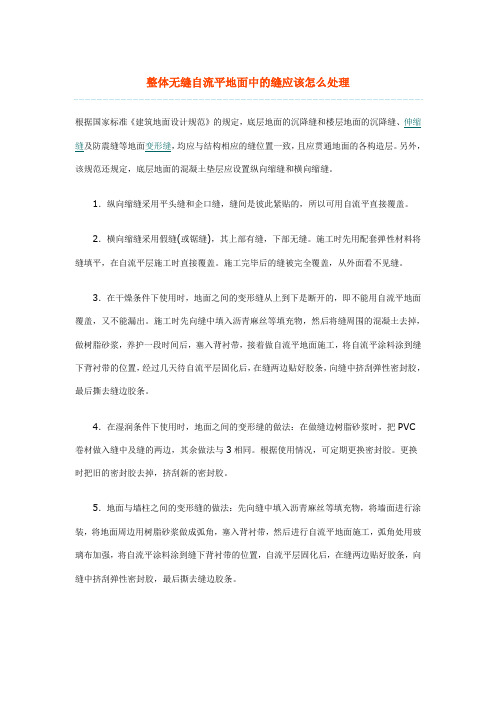

整体无缝自流平地面中的缝应该怎么处理
根据国家标准《建筑地面设计规范》的规定,底层地面的沉降缝和楼层地面的沉降缝、伸缩缝及防震缝等地面变形缝,均应与结构相应的缝位置一致,且应贯通地面的各构造层。
另外,该规范还规定,底层地面的混凝土垫层应设置纵向缩缝和横向缩缝。
1.纵向缩缝采用平头缝和企口缝,缝间是彼此紧贴的,所以可用自流平直接覆盖。
2.横向缩缝采用假缝(或锯缝),其上部有缝,下部无缝。
施工时先用配套弹性材料将缝填平,在自流平层施工时直接覆盖。
施工完毕后的缝被完全覆盖,从外面看不见缝。
3.在干燥条件下使用时,地面之间的变形缝从上到下是断开的,即不能用自流平地面覆盖,又不能漏出。
施工时先向缝中填入沥青麻丝等填充物,然后将缝周围的混凝土去掉,做树脂砂浆,养护一段时间后,塞入背衬带,接着做自流平地面施工,将自流平涂料涂到缝下背衬带的位置,经过几天待自流平层固化后,在缝两边贴好胶条,向缝中挤刮弹性密封胶,最后撕去缝边胶条。
4.在湿润条件下使用时,地面之间的变形缝的做法:在做缝边树脂砂浆时,把PVC
卷材做入缝中及缝的两边,其余做法与3相同。
根据使用情况,可定期更换密封胶。
更换时把旧的密封胶去掉,挤刮新的密封胶。
5.地面与墙柱之间的变形缝的做法:先向缝中填入沥青麻丝等填充物,将墙面进行涂装,将地面周边用树脂砂浆做成弧角,塞入背衬带,然后进行自流平地面施工,弧角处用玻璃布加强,将自流平涂料涂到缝下背衬带的位置,自流平层固化后,在缝两边贴好胶条,向缝中挤刮弹性密封胶,最后撕去缝边胶条。

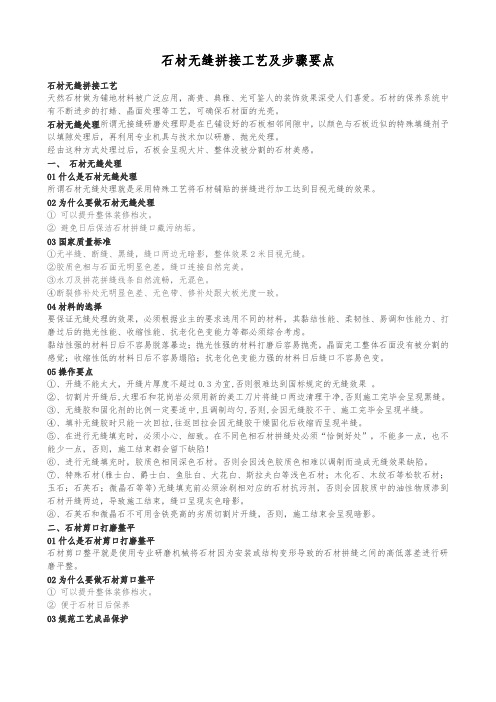

石材无缝拼接工艺及步骤要点石材无缝拼接工艺天然石材做为铺地材料被广泛应用,高贵、典雅、光可鉴人的装饰效果深受人们喜爱。
石材的保养系统中有不断进步的打蜡、晶面处理等工艺,可确保石材面的光亮。
石材无缝处理所谓无接缝研磨处理即是在已铺设好的石板相邻间隙中,以颜色与石板近似的特殊填缝剂予以填隙处理后,再利用专业机具与技术加以研磨、抛光处理。
经由这种方式处理过后,石板会呈现大片、整体没被分割的石材美感。
一、石材无缝处理01什么是石材无缝处理所谓石材无缝处理就是采用特殊工艺将石材铺贴的拼缝进行加工达到目视无缝的效果。
02为什么要做石材无缝处理①可以提升整体装修档次。
②避免日后保洁石材拼缝口藏污纳垢。
03国家质量标准①无半缝、断缝、黑缝,缝口两边无暗影,整体效果2米目视无缝。
②胶质色相与石面无明显色差,缝口连接自然完美。
③水刀及拼花拼缝线条自然流畅,无混色。
④断裂修补处无明显色差、无色带、修补处跟大板光度一致。
04材料的选择要保证无缝处理的效果,必须根据业主的要求选用不同的材料,其黏结性能、柔韧性、易调和性能力、打磨过后的抛光性能、收缩性能、抗老化色变能力等都必须综合考虑。
黏结性强的材料日后不容易脱落暴边;抛光性强的材料打磨后容易抛亮,晶面完工整体石面没有被分割的感觉;收缩性低的材料日后不容易塌陷;抗老化色变能力强的材料日后缝口不容易色变。
05操作要点①、开缝不能太大,开缝片厚度不超过0.3为宜,否则很难达到国标规定的无缝效果。
②、切割片开缝后,大理石和花岗岩必须用新的美工刀片将缝口两边清理干净,否则施工完毕会呈现黑缝。
③、无缝胶和固化剂的比例一定要适中,且调制均匀,否则,会因无缝胶不干、施工完毕会呈现半缝。
④、填补无缝胶时只能一次回拉,往返回拉会因无缝胶干燥固化后收缩而呈现半缝。
⑤、在进行无缝填充时,必须小心、细致。
在不同色相石材拼缝处必须“恰倒好处”,不能多一点,也不能少一点,否则,施工结束都会留下缺陷!⑥、进行无缝填充时,胶质色相同深色石材。
大开仓整体无缝预应力混凝土地坪施工工法大开仓整体无缝预应力混凝土地坪施工工法一、前言大开仓整体无缝预应力混凝土地坪施工工法是一种先进的地坪施工工法,通过在地坪中采用预应力技术,实现地坪整体无缝、高强度、耐磨、耐腐蚀的特性。
该工法以提高地坪的承载能力和使用寿命为目标,已经在多个工程实例中得到了广泛应用。
二、工法特点1.整体无缝:通过预应力技术,使混凝土地坪成为整体结构,消除了传统地坪接缝带来的细微位移,实现了无缝效果,提升了地坪的美观度和使用性能。
2.高强度:在地坪中加入预应力钢筋,通过预应力技术施加预压力,使混凝土地坪具有更高的抗弯抗压能力,提升了地坪的承载能力和耐久性。
3.耐磨耐腐蚀:采用特殊的混凝土配合比,增加地坪表面的密实度和硬度,提升了地坪的抗磨性和抗腐蚀性,减少了地坪的维修和保养成本。
4.施工快速:采用整体浇筑的方式,减少了施工的接缝数量和施工时间,提高了工作效率,缩短了施工周期。
三、适应范围大开仓整体无缝预应力混凝土地坪施工工法适用于各类工业场所、仓库、停车场、运动场等需要承载大量货物或车辆的场所。
它的高强度、耐磨耐腐蚀的特性,使其成为地面要求高强度、耐久性和美观度的理想选择。
四、工艺原理大开仓整体无缝预应力混凝土地坪施工工法在施工工法与实际工程之间建立了牢固的联系。
在施工过程中,采取了以下技术措施:1.设计优化:根据实际使用需求和工程特点,对地坪结构设计进行优化,确定预应力筋的类型、布置和预应力值。
2.材料选择:选择符合要求的高强度混凝土配合比和优质预应力筋,确保地坪材料的质量。
3.预应力加固:根据设计要求,在地坪中布置预应力筋,并通过张拉和锚固等预应力技术施加预压力。
4.整体浇筑:将混凝土整体浇筑于地坪施工区域,利用特殊技术措施保持整体性。
五、施工工艺1.地坪准备:清除施工区域的杂物,进行地面处理,确保施工基础的平整度和牢固性。
2.预应力筋布置:根据设计要求,在地坪预留预应力筋的槽口,将预应力筋按照要求布置于槽口中。
地面施工工艺流程
《地面施工工艺流程》
地面施工工艺流程是在建筑和道路施工中至关重要的一部分,它涉及到地面材料的选择、施工方法以及施工顺序等诸多方面。
正确的地面施工工艺能够保证地面的平整、坚固、美观,以及具有一定的耐久性。
首先,在进行地面施工之前,必须对施工地点进行测量和评估,以确定地面的平整程度、承重能力以及材料选择等因素。
然后根据实际情况选择合适的材料,比如水泥、砖石、沥青等,进行地面铺设或者覆盖。
其次,地面施工的工艺流程包括多个步骤,比如清理施工现场、打基础、铺设材料、压实、修整等。
在这些步骤中,施工人员必须严格按照规范进行操作,确保每一个环节都符合要求。
最后,地面施工的工艺流程也包括对施工现场环境的管理,比如施工期间的安全监控、材料和设备的管理、废弃物的清理等等。
这些管理措施能够保证施工的顺利进行,同时也有助于减少对环境的影响。
总之,地面施工工艺流程是一个复杂而又重要的环节,在施工过程中必须严格执行,并结合实际情况进行灵活调整,以确保施工质量和安全。
地面地砖工程施工方案1、施工条件:墙体+1000mm水平线已经弹好并校核无误;隐蔽工程验收合格。
地面铺装控制线施放完成。
2、材料选材:水泥、砂、地砖规格、材质、强度要求符合设计要求和施工规范。
3、工艺流程基层处理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→铺贴→勾缝→养护4、施工方法(1)、基层处理将基层清理干净,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。
(2)、找标高、弹线根据墙上1000mm线往下量测出面层标高,并弹在墙上。
(3)、抹找平层砂浆洒水湿润:在清理好基层上用喷壶将地面均匀洒水一遍。
抹灰饼和标筋:从已弹好面层水平线下量至找平层上皮标高,灰饼间距1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋。
抹灰饼和标筋使用干硬性砂浆,厚度不宜小于2mm。
装档:即在标筋间装铺水泥砂浆。
清净抹标筋的剩余浆渣,涂刷一遍水泥浆粘结层,要随涂刷随铺砂浆。
然后根据标筋标高在标筋间铺装水泥砂浆,摊平时检查标高和泛水坡度是否正确。
(4)、弹铺砖控制线当找平层砂浆抗压强度达到1.2MPA时,开始上人弹砖的控制线。
(5)、铺贴在铺贴前,对砖的规格尺寸、外观质量、色泽等要进行预选,并预先湿润后凉干待用。
铺贴时宜采用干硬性水泥砂浆,面砖紧密、坚实、砂浆要饱满。
严格控制面层标高。
面砖勾缝宽度为2mm,砖缝与墙砖缝对齐。
铺贴时不论上下纵横方向正直,砖缝平直,其铺贴程序,自中间基准线向左右两边排列,如最后不足一块而少于半块的,将最后第二块与之平均开凿至同宽度后铺贴。
(6)、勾缝铺贴后至少经二日后用纯白水泥浆或设计指定的专用勾缝剂嵌缝,砖面上擦拭干净,不得留有水泥浆,万一留存,用刀片刮净。
(7)、养护铺完砖24h后洒水养护,时间不少于7d。
5、质量控制要点及标准(1)各种面层所用的板块品种、质量必须符合设计要求。
(2)面层与基层的结合(粘结)必须牢固,无空鼓。
(3)质量控制要点及标准检测方法及允许偏差表。
甘肃省地方标准建筑地面工程施工工艺规程Specification for construction technologyof building ground engineering2018-01-22 发布2018-05-01 实施甘肃省住房和城乡建设厅甘肃省质量技术监督局联合发布DB62/T-3027-2018备案号:J10743-2018甘肃省地方标准建筑地面工程施工工艺规程Specification for construction technology of building ground engineeringDB62/T-3027-2018主编单位:甘肃省建设投资(控股)集团总公司甘肃第九建设集团公司批准部门:甘肃省住房和城乡建设厅甘肃省质量技术监督局实施日期:2018年5月1日2018 北京前言根据甘肃省住房和城乡建设厅《关于对<粉煤灰在建筑工程中应用技术规程>等39项甘肃省地方标准复审结果的通知》(甘建标〔2014〕493号)的要求,甘肃省建设投资(控股)集团总公司会同有关单位,依据甘肃省建筑地面工程施工现状,结合相关标准的要求,经广泛的调查研究、总结施工经验、吸收有关研究成果,并在广泛征求意见的基础上,修订了《建筑地面工程施工工艺规程》DB62/T-3027-2005。
主编单位:甘肃省建设投资(控股)集团总公司甘肃第九建设集团公司参编单位:甘肃第二建设集团有限责任公司甘肃第三建设集团公司甘肃第四建设集团有限责任公司甘肃省第八建设集团有限责任公司主要起草人:马云龙杨鸿眉王志宏张旭军张建锋谭飞张博徐大斌陶双元鲁俊锋李生兰王莉牟继升赵萍党新安王小莉满吉昌赵恬徐茂宏李建钢主要审查人:牛昌林肖军常自昌邵文忠张文莉目次1 总则 (1)2 术语 (2)3 基本规定 (4)4 基层铺设 (8)4.1 一般规定 (8)4.2 基土 (8)4.3 灰土垫层 (12)4.4 砂、砂石垫层 (13)4.5 碎石、碎砖垫层 (14)4.6 三合土垫层和四合土垫层 (16)4.7 炉渣垫层 (18)4.8 水泥混凝土垫层和陶粒混凝土垫层 (20)4.9 找平层 (23)4.10 隔离层 (25)4.11 填充层 (27)4.12 绝热层 (29)4.13 成品保护 (33)4.14 验收记录 (34)5 整体面层 (36)5.1 一般规定 (36)5.2 混凝土面层 (37)5.3 水泥砂浆面层 (39)5.4 水磨石面层 (42)5.5 硬化耐磨面层 (46)5.6 防油渗面层 (49)5.7 不发火(防爆)面层 (52)5.8 自流平面层 (54)5.9 涂料面层 (57)5.10 塑胶面层 (59)5.11 地面辐射供暖的整体面层 (61)5.12 成品保护 (63)5.13 验收记录 (64)6 板块面层 (66)6.1 一般规定 (66)6.2 砖面层 (68)6.3 大理石、花岗石面层 (70)6.4 预制板块面层 (73)6.5 料石面层 (74)6.6 塑料板面层 (77)6.7 活动地板面层 (80)6.8 金属板面层 (82)6.9 地毯面层 (84)6.10 地面辐射供暖的板块面层 (87)6.11 成品保护 (88)6.12 验收记录 (89)7 木、竹面层 (91)7.1 一般规定 (91)7.2 实木地板面层、实木集成地板面层 (92)7.3 竹地板面层 (96)7.4 实木复合地板面层 (97)7.5 浸渍纸层压木质地板面层 (99)7.6 软木类地板面层 (100)7.7 地面辐射供暖的木板面层 (102)7.8 成品保护 (104)7.9 验收记录 (105)8 防滑地面 (106)8.1 一般规定 (106)8.2 整体防滑地面 (107)8.3 板块防滑地面 (109)8.4 成品保护 (112)8.5 验收记录 (112)9 其他地面 (114)9.1 一般规定 (114)9.2 施工要点 (114)9.3 验收记录 (115)10 地面裂缝防治 (117)10.1 一般规定 (117)10.2 材料要求 (117)10.3 裂缝控制 (118)10.4 裂缝的判断与处理 (119)11 施工安全 (121)12 绿色施工 (123)附录A 变形缝的设置 (129)附录B 有害物质的含量、限量 (134)本规程用词说明 (138)引用标准名录 (139)附:条文说明 (141)1 总则1.0.1 为规范建筑地面工程的施工,做到技术先进、安全适用、工艺合理、节能环保、确保质量,制定本规程。
建筑地面工程做法
建筑地面工程做法指的是在进行建筑地面施工时所采用的一系列工艺和技术。
这些做法涵盖了从基层处理到面层铺设的整个过程,以确保地面的坚固、耐久和美观。
以下是一些常见的建筑地面工程做法示例:
1.基层处理:对地面进行平整、清理和夯实,确保基层坚实、无杂物。
2.垫层铺设:根据设计要求,铺设混凝土垫层或灰土垫层等,以满足承载力
和隔声等要求。
3.地面找平:对地面进行抹平或压实,使地面平整、无凹凸。
4.地面装饰:根据设计要求,采用瓷砖、石材、木地板等材料进行地面装饰,
以达到美观效果。
5.地面防水:在卫生间、浴室等潮湿区域,采用防水涂料或防水卷材等材料
进行防水处理,防止渗漏。
6.地面保温:在需要保温的区域,铺设保温材料如保温板等,以达到节能效
果。
7.地面隔音:在需要隔音的区域,采用隔音材料如隔音毡等,减少噪音干扰。
这些做法都是为了确保建筑地面的质量、功能和美观,是建筑地面工程中不可或缺的一部分。
因此,“建筑地面工程做法”可以理解为在进行建筑地面施工时所采用的一系列工艺和技术。
大面积混凝土浇筑的无缝施工技术提要:4.6.2 除了水泥水化作用影响,外界气温也会导致混凝土表面与内部产生温差,气温的骤降也会增加混凝土表层与内部温度差的梯度。
在浇捣后,必须及时用2m长括尺,将多余浮浆层刮除,按施工员测设的标高控制点,将混凝土表面括拍平整。
有凹坑的部位必须用混凝土填平,在混凝土收浆接近初凝时,混凝土面进行更多建筑学堂1、工程概况某展览馆为一层混凝土框架结构,展厅面积9800平米,其地面做法为:基层采用压实度达到93%素土夯实,上面铺5公分厚的碎石,然后是1:2水泥砂浆灌浆,最后是10公分细石混凝土,原浆抹光后上铺地毯。
平整度控制在1毫米,采用商业混凝土现场浇筑,混凝土设计强度C10。
由于本工程地面混凝土浇筑面积大,在施工过程中极易产生裂缝。
为控制裂缝,缩短工期,节约成本,经专家现场研究论证决定采用浇筑无缝施工技术。
2、混凝士无缝施工设计2.1 设计思路大面积混凝土路面结构无缝施工设计,关键是对裂缝控制的设计。
根据温度应力与结构长度呈非线性关系,且混凝土早期(7~10d)温差及收缩变形较大的特点,把大面积混凝土地面结构按垂直方向设置施工缝,分为若干小块,每一块为-仓,施工期间实行分块跳仓浇筑。
这种跳仓浇筑采用了短距离释放应力的办法应对混凝土早期较大的收缩,待混凝土经过早期较大的温差和收缩后,各仓浇筑连接成整体,应对以后较小的收缩,即“先放后抗,抗防兼施,以抗为主”的辩证设计原则。
2.2跳仓间距的确定根据地基上混凝土板的平均伸缩缝间距计算公式以及施工现场的情况,跳仓间距决定取17米。
整个展览馆的平面尺寸为100米×98米,按垂直施工缝分仓,整个区域分成30个网格。
3、混凝土施工工艺施工时按网格的编号顺序进行跳仓浇筑,如图1所示。
在每一网格内,混凝土必须一次性浇筑完毕,不允许出现冷接缝,相邻2块混凝土浇筑间隔时间不得少于7d。
3.1混凝土工程控制混凝土的用水量及水泥用量,水泥用量越大,含水量越高,则收缩变形越大,且延续的时间越长。
