室内配线方式、安装要求及步骤
- 格式:ppt
- 大小:104.50 KB
- 文档页数:8

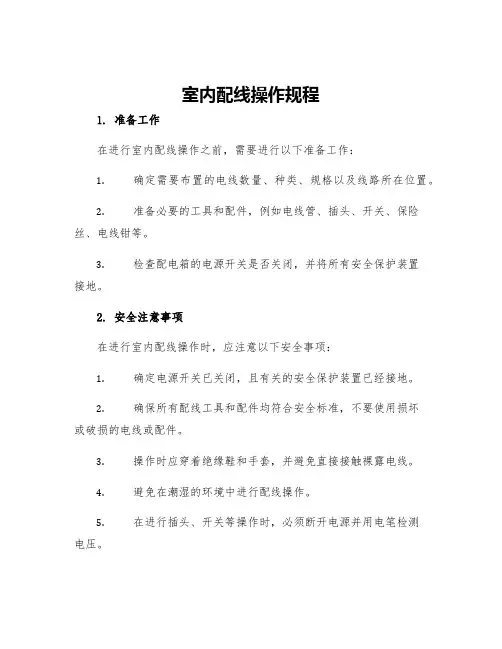

室内配线操作规程1. 准备工作在进行室内配线操作之前,需要进行以下准备工作:1.确定需要布置的电线数量、种类、规格以及线路所在位置。
2.准备必要的工具和配件,例如电线管、插头、开关、保险丝、电线钳等。
3.检查配电箱的电源开关是否关闭,并将所有安全保护装置接地。
2. 安全注意事项在进行室内配线操作时,应注意以下安全事项:1.确定电源开关已关闭,且有关的安全保护装置已经接地。
2.确保所有配线工具和配件均符合安全标准,不要使用损坏或破损的电线或配件。
3.操作时应穿着绝缘鞋和手套,并避免直接接触裸露电线。
4.避免在潮湿的环境中进行配线操作。
5.在进行插头、开关等操作时,必须断开电源并用电笔检测电压。
3. 室内配线步骤室内配线的步骤如下:3.1 电线管布置根据实际需要,将电线管割裁成合适的长度,并通过墙壁或天花板固定在合适的位置。
3.2 拉线按照预先设计好的布线图案,使用电线钳将电线沿着电线管引到指定位置。
注意不要过度拉扯或损坏电线。
3.3 接线盒分配使用电线钳将电线分配到合适的接线盒中,并将电线插入正确的接线孔中。
注意在接线时,要严格按照接线盒的标记进行接线。
3.4 插头、开关安装将插头、开关等配件和配线固定在指定位置,并用电线连接好。
注意检查配件的安装是否稳固可靠、插线是否正确。
3.5 测试测试整个线路,包括接线是否正确、插座、开关等是否工作正常,以及是否有漏电等安全隐患。
4. 室内配线质量检查在完成室内配线后,应进行质量检查,例如:1.检查所有接线端点是否固定可靠。
2.用万用表测量电压是否符合标准,并检查是否存在漏电等安全隐患。
3.检查插头、开关等是否安装正确,工作正常。
5. 室内配线注意事项在使用室内配线时,应注意以下事项:1.定期检查室内电线是否有老化、破损等现象,以便及时更换。
2.避免在潮湿的环境下使用电器。
3.用正确的方法插拔插头,避免不必要的损坏和电击危险。
4.定期检查电线的接头是否松动或脱落,及时进行维修或更换。

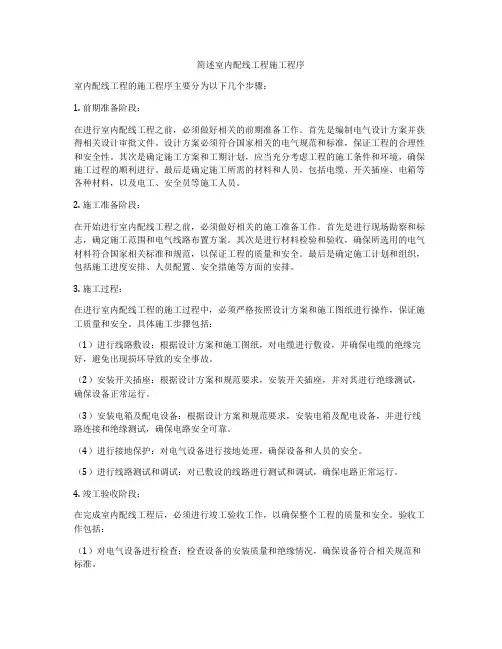

简述室内配线工程施工程序室内配线工程的施工程序主要分为以下几个步骤:1. 前期准备阶段:在进行室内配线工程之前,必须做好相关的前期准备工作。
首先是编制电气设计方案并获得相关设计审批文件。
设计方案必须符合国家相关的电气规范和标准,保证工程的合理性和安全性。
其次是确定施工方案和工期计划,应当充分考虑工程的施工条件和环境,确保施工过程的顺利进行。
最后是确定施工所需的材料和人员,包括电缆、开关插座、电箱等各种材料,以及电工、安全员等施工人员。
2. 施工准备阶段:在开始进行室内配线工程之前,必须做好相关的施工准备工作。
首先是进行现场勘察和标志,确定施工范围和电气线路布置方案。
其次是进行材料检验和验收,确保所选用的电气材料符合国家相关标准和规范,以保证工程的质量和安全。
最后是确定施工计划和组织,包括施工进度安排、人员配置、安全措施等方面的安排。
3. 施工过程:在进行室内配线工程的施工过程中,必须严格按照设计方案和施工图纸进行操作,保证施工质量和安全。
具体施工步骤包括:(1)进行线路敷设:根据设计方案和施工图纸,对电缆进行敷设,并确保电缆的绝缘完好,避免出现损坏导致的安全事故。
(2)安装开关插座:根据设计方案和规范要求,安装开关插座,并对其进行绝缘测试,确保设备正常运行。
(3)安装电箱及配电设备:根据设计方案和规范要求,安装电箱及配电设备,并进行线路连接和绝缘测试,确保电路安全可靠。
(4)进行接地保护:对电气设备进行接地处理,确保设备和人员的安全。
(5)进行线路测试和调试:对已敷设的线路进行测试和调试,确保电路正常运行。
4. 竣工验收阶段:在完成室内配线工程后,必须进行竣工验收工作,以确保整个工程的质量和安全。
验收工作包括:(1)对电气设备进行检查:检查设备的安装质量和绝缘情况,确保设备符合相关规范和标准。
(2)进行电力检测:对敷设的线路进行电力测试,确保电路正常运行。
(3)进行安全检查:检查电气设备的接地情况和安全措施,确保设备和人员的安全。
室内配线工程施工符合一、施工准备室内配线工程施工前,首先要做好施工准备工作。
这包括:1. 资料准备:施工单位要准备好施工图纸、相关技术资料和施工规范等文件,以便进行施工。
2. 材料准备:根据设计要求和施工图纸,准备好所需的电线、电缆、插座、开关、配电箱等材料。
3. 环境准备:确保施工场地环境整洁、安全,保证施工人员的安全。
4. 人员准备:组织好配电工、电工等相关人员,确保施工人员具备相关培训和证书。
5. 设备准备:准备好所需的施工设备和工具,如电线钳、绝缘测试仪、电工用具等。
二、施工流程室内配线工程的施工流程主要包括以下几个步骤:1. 布线:根据设计图纸,确定电线、电缆的走向和连接方式,然后进行布线工作。
在布线过程中,要保持线路的整齐、美观,避免出现交叉、短路等问题。
2. 安装插座和开关:根据设计要求,安装插座和开关。
在安装过程中,要保证插座和开关的位置合理,方便使用。
3. 安装配电箱:按照设计要求,安装配电箱和相应的保护装置。
保证配电箱安全可靠,能够满足用电需求。
4. 连接电路:将各个电器设备、插座、开关等连接起来,组建成一个完整的电路系统。
在连接过程中,要保证接线正确、牢固。
5. 试验检测:在完成整个配线工程之后,进行试验检测工作。
包括线路通电试验、绝缘测试、接地测试等,确保电路的安全稳定。
6. 完工验收:完成所有施工工作后,由相关部门进行验收。
验收合格后,方可投入使用。
三、施工要点在进行室内配线工程施工时,需要注意以下几个要点:1. 保证施工质量:施工过程中,要严格按照设计要求和施工规范进行操作,确保施工质量。
2. 安全第一:施工时要注意安全,做好防火、防电击等措施。
配电箱、电线等设施要安装牢固,以防意外发生。
3. 合理布线:布线时要考虑线路的走向、连接方式等因素,避免出现交叉、短路等问题。
4. 接地保护:在配线工程中,要注意接地保护。
合理设置接地线,确保设备的安全可靠。
5. 保持整洁:施工过程中要保持施工场地整洁,避免杂物堆积,确保施工质量和施工人员的安全。

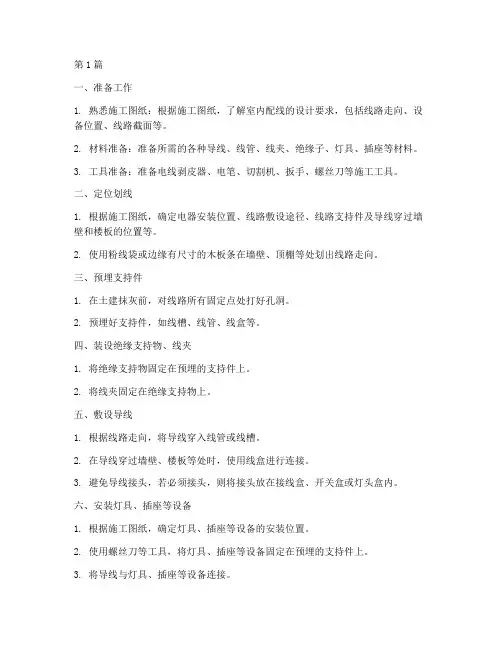

第1篇一、准备工作1. 熟悉施工图纸:根据施工图纸,了解室内配线的设计要求,包括线路走向、设备位置、线路截面等。
2. 材料准备:准备所需的各种导线、线管、线夹、绝缘子、灯具、插座等材料。
3. 工具准备:准备电线剥皮器、电笔、切割机、扳手、螺丝刀等施工工具。
二、定位划线1. 根据施工图纸,确定电器安装位置、线路敷设途径、线路支持件及导线穿过墙壁和楼板的位置等。
2. 使用粉线袋或边缘有尺寸的木板条在墙壁、顶棚等处划出线路走向。
三、预埋支持件1. 在土建抹灰前,对线路所有固定点处打好孔洞。
2. 预埋好支持件,如线槽、线管、线盒等。
四、装设绝缘支持物、线夹1. 将绝缘支持物固定在预埋的支持件上。
2. 将线夹固定在绝缘支持物上。
五、敷设导线1. 根据线路走向,将导线穿入线管或线槽。
2. 在导线穿过墙壁、楼板等处时,使用线盒进行连接。
3. 避免导线接头,若必须接头,则将接头放在接线盒、开关盒或灯头盒内。
六、安装灯具、插座等设备1. 根据施工图纸,确定灯具、插座等设备的安装位置。
2. 使用螺丝刀等工具,将灯具、插座等设备固定在预埋的支持件上。
3. 将导线与灯具、插座等设备连接。
七、测试导线绝缘、连接导线校验1. 使用电笔测试导线绝缘是否良好。
2. 对连接导线进行校验,确保连接牢固、无松动。
八、自检1. 检查线路走向、设备安装位置是否符合施工图纸要求。
2. 检查导线绝缘是否良好,连接是否牢固。
3. 检查线路是否安全、可靠。
九、试通电1. 对室内配线进行试通电,检查线路、设备运行是否正常。
2. 若发现问题,及时进行调整。
十、修补孔洞、清理现场1. 对施工过程中造成的建筑物、构筑物的孔、洞、沟、槽等进行修补。
2. 清理施工现场,确保环境整洁。
室内配线施工程序是一个复杂的过程,需要严格按照施工规范进行。
只有做好每个环节,才能确保室内配线的安全、可靠和美观。
第2篇一、施工准备1. 查阅设计图纸,了解电气系统的设计要求、线路走向、设备布置等。

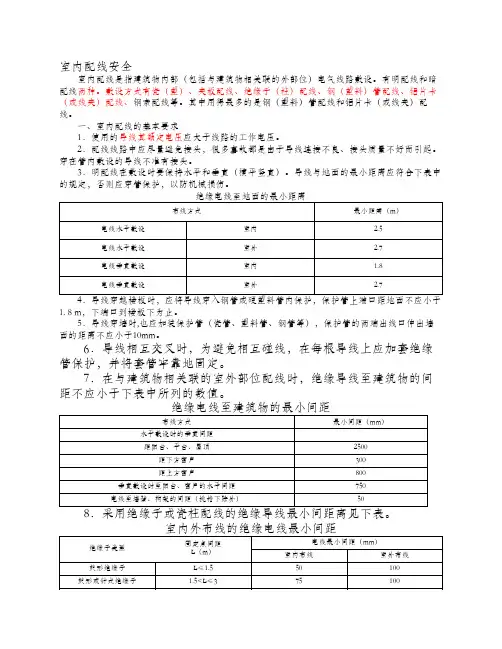

室内配线安全室内配线是指建筑物内部(包括与建筑物相关联的外部位)电气线路敷设。

有明配线和暗配线两种。
敷设方式有瓷(塑)、夹板配线、绝缘子(柱)配线、钢(塑料)管配线、铝片卡(或线夹)配线、钢索配线等。
其中用得最多的是钢(塑料)管配线和铝片卡(或线夹)配线。
一、室内配线的基本要求1.使用的导线其额定电压应大于线路的工作电压。
2.配线线路中应尽量避免接头,很多事故都是由于导线连接不良、接头质量不好而引起。
穿在管内敷设的导线不准有接头。
3.明配线在敷设时要保持水平和垂直(横平竖直)。
导线与地面的最小距离应符合下表中的规定,否则应穿管保护,以防机械损伤。
绝缘电线至地面的最小距离布线方式最小距离(m)电线水平敷设室内 2.5电线水平敷设室外 2.7电线垂直敷设室内 1.8电线垂直敷设室外 2.74.导线穿越楼板时,应将导线穿入钢管或硬塑料管内保护,保护管上端口距地面不应小于1. 8 m,下端口到楼板下为止。
5.导线穿墙时,也应加装保护管(瓷管、塑料管、钢管等),保护管的两端出线口伸出墙面的距离不应小于10mm。
6.导线相互交叉时,为避免相互碰线,在每根导线上应加套绝缘管保护,并将套管牢靠地固定。
7.在与建筑物相关联的室外部位配线时,绝缘导线至建筑物的间距不应小于下表中所列的数值。
绝缘电线至建筑物的最小间距布线方式最小间距(mm)水平敷设时的垂直间距距阳台、平台、屋顶2500距下方窗户300距上方窗户800垂直敷设时至阳台、窗户的水平间距750电线至墙壁、构架的间距(挑檐下除外)508.采用绝缘子或瓷柱配线的绝缘导线最小间距离见下表。
室内外布线的绝缘电线最小间距绝缘子类型固定点间距L(m)电线最小间距(mm)室内布线室外布线鼓形绝缘子L≤1.550100鼓形或针式绝缘子 1.5<L≤375100针式绝缘子3<L≤6100150针式绝缘子6<L≤101302009.室内明配线敷设时,必须与煤气管道、热水管道等各种管道保持一定的安全距离。

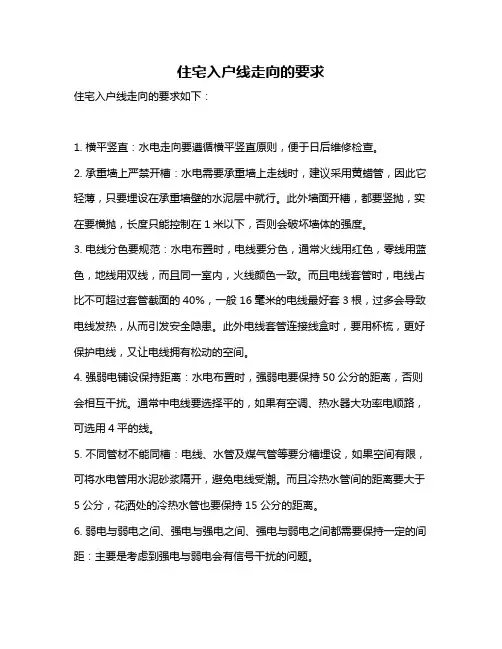

住宅入户线走向的要求
住宅入户线走向的要求如下:
1. 横平竖直:水电走向要遵循横平竖直原则,便于日后维修检查。
2. 承重墙上严禁开槽:水电需要承重墙上走线时,建议采用黄蜡管,因此它轻薄,只要埋设在承重墙壁的水泥层中就行。
此外墙面开槽,都要竖抛,实在要横抛,长度只能控制在1米以下,否则会破坏墙体的强度。
3. 电线分色要规范:水电布置时,电线要分色,通常火线用红色,零线用蓝色,地线用双线,而且同一室内,火线颜色一致。
而且电线套管时,电线占比不可超过套管截面的40%,一般16毫米的电线最好套3根,过多会导致电线发热,从而引发安全隐患。
此外电线套管连接线盒时,要用杯梳,更好保护电线,又让电线拥有松动的空间。
4. 强弱电铺设保持距离:水电布置时,强弱电要保持50公分的距离,否则会相互干扰。
通常中电线要选择平的,如果有空调、热水器大功率电顺路,可选用4平的线。
5. 不同管材不能同槽:电线、水管及煤气管等要分槽埋设,如果空间有限,可将水电管用水泥砂浆隔开,避免电线受潮。
而且冷热水管间的距离要大于5公分,花洒处的冷热水管也要保持15公分的距离。
6. 弱电与弱电之间、强电与强电之间、强电与弱电之间都需要保持一定的间距:主要是考虑到强电与弱电会有信号干扰的问题。
遵循以上要求进行住宅入户线的安装可以保证电线布局合理、安全可靠,为业主的日后使用提供便捷。

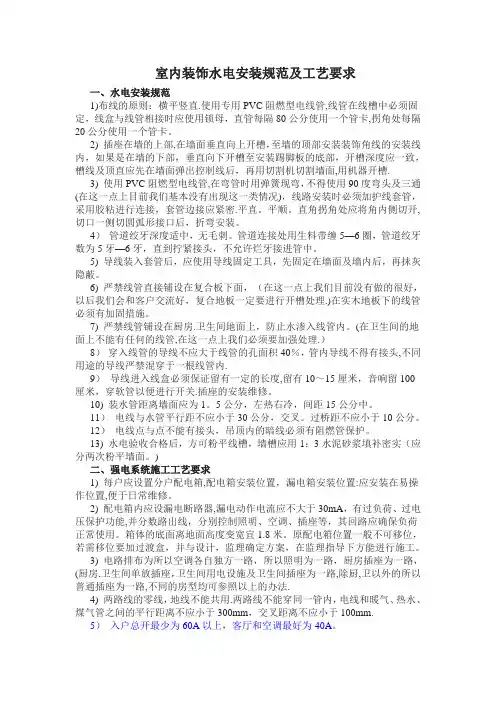

室内装饰水电安装规范及工艺要求一、水电安装规范1)布线的原则:横平竖直.使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔80公分使用一个管卡,拐角处每隔20公分使用一个管卡。
2) 插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽.3) 使用PVC阻燃型电线管,在弯管时用弹簧现弯,不得使用90度弯头及三通(在这一点上目前我们基本没有出现这一类情况),线路安装时必须加护线套管,采用胶粘进行连接,套管边接应紧密.平直。
平顺。
直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。
4)管道绞牙深度适中,无毛刺。
管道连接处用生料带缠5—6圈,管道绞牙数为5牙—6牙,直到拧紧接头,不允许烂牙接进管中。
5) 导线装入套管后,应使用导线固定工具,先固定在墙面及墙内后,再抹灰隐蔽。
6) 严禁线管直接铺设在复合板下面,(在这一点上我们目前没有做的很好,以后我们会和客户交流好,复合地板一定要进行开槽处理.)在实木地板下的线管必须有加固措施。
7) 严禁线管铺设在厨房.卫生间地面上,防止水渗入线管内。
(在卫生间的地面上不能有任何的线管,在这一点上我们必须要加强处理.)8)穿入线管的导线不应大于线管的孔面积40%,管内导线不得有接头,不同用途的导线严禁混穿于一根线管内.9)导线进入线盒必须保证留有一定的长度,留有10~15厘米,音响留100厘米,穿软管以便进行开关.插座的安装维修。
10) 装水管距离墙面应为1。
5公分,左热右冷,间距15公分中。
11)电线与水管平行距不应小于30公分,交叉。
过桥距不应小于10公分。
12)电线点与点不能有接头,吊顶内的暗线必须有阻燃管保护。
13) 水电验收合格后,方可粉平线槽,墙槽应用1:3水泥砂浆填补密实(应分两次粉平墙面。
