屋面工程抹水泥砂浆找平层施工要求
- 格式:docx
- 大小:10.25 KB
- 文档页数:1

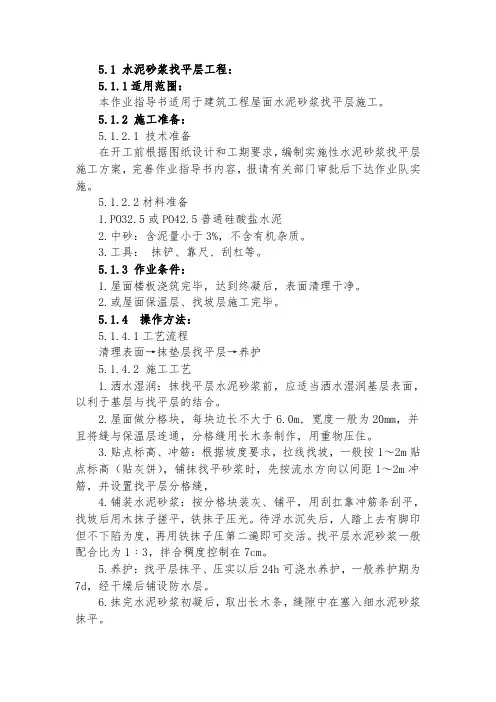

5.1 水泥砂浆找平层工程:5.1.1适用范围:本作业指导书适用于建筑工程屋面水泥砂浆找平层施工。
5.1.2 施工准备:5.1.2.1 技术准备在开工前根据图纸设计和工期要求,编制实施性水泥砂浆找平层施工方案,完善作业指导书内容,报请有关部门审批后下达作业队实施。
5.1.2.2材料准备1.PO32.5或PO42.5普通硅酸盐水泥2.中砂:含泥量小于3%,不含有机杂质。
3.工具:抹铲、靠尺、刮杠等。
5.1.3 作业条件:1.屋面楼板浇筑完毕,达到终凝后,表面清理干净。
2.或屋面保温层、找坡层施工完毕。
5.1.4 操作方法:5.1.4.1工艺流程清理表面→抹垫层找平层→养护5.1.4.2 施工工艺1.洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,以利于基层与找平层的结合。
2.屋面做分格块,每块边长不大于6.0m, 宽度一般为20mm,并且将缝与保温层连通,分格缝用长木条制作,用重物压住。
3.贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距1~2m冲筋,并设置找平层分格缝,4.铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。
找平层水泥砂浆一般配合比为1﹕3,拌合稠度控制在7cm。
5.养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
6.抹完水泥砂浆初凝后,取出长木条,缝隙中在塞入细水泥砂浆抹平。
7.水泥砂浆终凝后,覆盖塑料薄膜,浇水养生至少14天。
5.1.5 质量标准:5.1.5.1 保证项目:1.原材料及配合比,必须符合设计要求和施工及验收规范的规定。
2.屋面、天沟、檐沟找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于5‰;3.水泥应有出厂合格证,或试验资料。
5.1.5.2 基本项目:1.水泥砂浆找平层无坑凹、脱皮、起砂、较大裂缝等缺陷。
屋面找坡层及水泥砂浆找平层施工1、作业条件1)屋面结构层已施工完成,已进行隐蔽工程检查,办理交接验收手续。
2)穿过屋面的各种预埋管件根部及烟囱、女儿墙、屋顶水池、梯屋、机房、伸缩缝、天沟等根部均已按设计要求施工完毕。
3)屋面根据设计要求的坡度、弹线,找好规矩(包括天沟、檐沟的坡度),并进行清扫。
4)找平层材料已备齐,并运动现场,经复查材质量符合要求;试验室根据实际使用原材料,通过试配已提出砂浆配合比。
2、施工操作工艺1)清理基层将屋面结构层、保温层上面的松散杂物清除干净,凸出基层上的砂浆、灰渣用凿子凿去,扫净,用水冲洗干净。
2)冲贴或贴灰饼根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m 左右;在排水沟;雨水口处找出泛水,冲筋后即可进行施工。
3)找坡在已清理干净的混凝土屋面板拉坡度线做标准塌饼,然后洒水湿润基层,并在找坡前1 小时刷一道水泥浆,用1:0.2:3.5 水泥粉煤灰陶粒向排水口处找2%坡(最薄处厚度不小于30mm),按由远到近,由高到低的程序进行,在铺设时、初凝时和终凝前,均应抹平、压实,并检查表面平整度,养护7 天后方可进行下道工序。
4)抹找平层在找坡层表面上洒水湿润(无保温层的在砼构件上),均匀扫素水泥浆一遍,随扫随铺水泥砂浆,用木杠沿两边冲筋标高刮平,木抹子搓揉、压实。
砂浆的稠度应控制在70mm 左右。
5)压实砂浆铺抹稍干后,用铁抹子压实三遍成活。
6)分格缝留设找平层宜留置分格缝,分格缝宽一般为20mm,分格缝的位置宜留在预制构件的拼缝处,其纵缝的最大间距不宜大于6m。
7)边角处理沟边、女儿墙拐角、烟囱等根部应抹成圆角。
8)养护砂浆找平层抹平压实后,常温时在24h 后护盖草袋(垫)浇水养护,养护时间一般不少于7d;干燥后,即可进行防水层施工。
2、保温层施工屋面保温:为挤塑聚苯板保温层。
1)根据挤塑聚苯板的规格及屋面特点排版并铺贴,保证接缝严密。
2)保温层施工完成后用1:4 水泥砂浆找平20mm 厚。

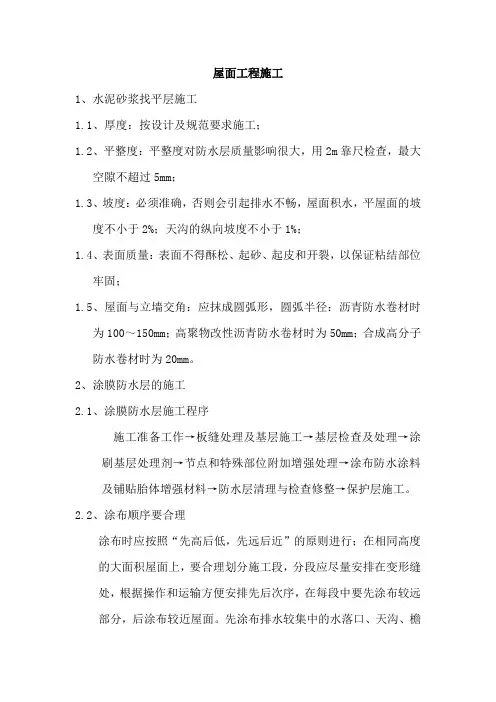

屋面工程施工1、水泥砂浆找平层施工1.1、厚度:按设计及规范要求施工;1.2、平整度:平整度对防水层质量影响很大,用2m靠尺检查,最大空隙不超过5mm;1.3、坡度:必须准确,否则会引起排水不畅,屋面积水,平屋面的坡度不小于2%;天沟的纵向坡度不小于1%;1.4、表面质量:表面不得酥松、起砂、起皮和开裂,以保证粘结部位牢固;1.5、屋面与立墙交角:应抹成圆弧形,圆弧半径:沥青防水卷材时为100~150mm;高聚物改性沥青防水卷材时为50mm;合成高分子防水卷材时为20mm。
2、涂膜防水层的施工2.1、涂膜防水层施工程序施工准备工作→板缝处理及基层施工→基层检查及处理→涂刷基层处理剂→节点和特殊部位附加增强处理→涂布防水涂料及铺贴胎体增强材料→防水层清理与检查修整→保护层施工。
2.2、涂布顺序要合理涂布时应按照“先高后低,先远后近”的原则进行;在相同高度的大面积屋面上,要合理划分施工段,分段应尽量安排在变形缝处,根据操作和运输方便安排先后次序,在每段中要先涂布较远部分,后涂布较近屋面。
先涂布排水较集中的水落口、天沟、檐沟,再往高处涂布至屋脊或天窗下。
2.3、涂料涂布方向及接茬防水涂层涂刷臻密是保证质量的关键。
要求各遍涂膜的涂刷方向应相互垂直,使上下遍涂层互相覆盖严密,避免产生直通的针眼气孔,提高防水层的整体性和均匀性。
涂层间的接茬,在每遍涂布时应退茬50~100mm,接茬时也应超过50~100mm,避免在接茬处涂层薄弱,发生渗漏。
2.4、收头处理在涂膜防水层的收头处应多遍涂刷防水涂料,或用密封材料封严。
泛水处的涂膜宜直接涂布至女儿墙的压顶下,在压顶上部也应做防水处理,避免泛水处或压顶的抹灰层开裂,造成屋面渗漏。
收头处的胎体增强材料应裁剪整齐,粘结牢固,不得有翘边、皱折、露白等现象,否则应先处理后再行涂封。
2.5、加强成品保护整个防水涂膜施工完后,应有一个自然养护的时间,尤其是因涂膜防水层的厚度较薄,耐穿刺能力较弱,为避免人为的因素破坏防水涂膜的完整性,保证其防水效果,在涂膜实干前,不得在防水层上进行其它施工作业,涂膜防水屋面上不得直接堆放物品。

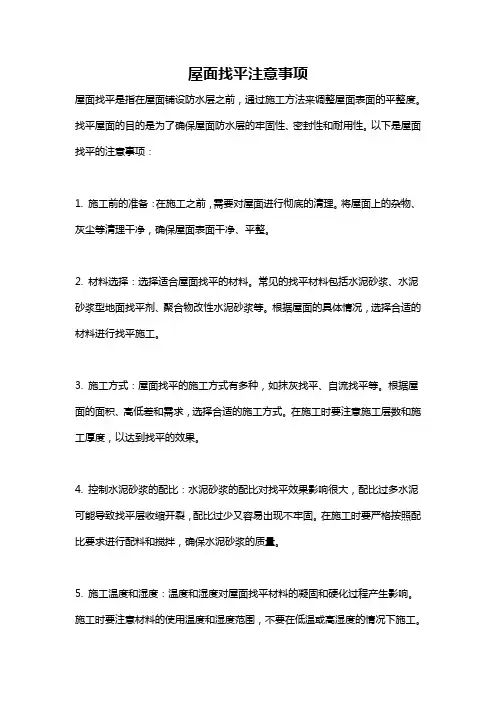

屋面找平注意事项屋面找平是指在屋面铺设防水层之前,通过施工方法来调整屋面表面的平整度。
找平屋面的目的是为了确保屋面防水层的牢固性、密封性和耐用性。
以下是屋面找平的注意事项:1. 施工前的准备:在施工之前,需要对屋面进行彻底的清理。
将屋面上的杂物、灰尘等清理干净,确保屋面表面干净、平整。
2. 材料选择:选择适合屋面找平的材料。
常见的找平材料包括水泥砂浆、水泥砂浆型地面找平剂、聚合物改性水泥砂浆等。
根据屋面的具体情况,选择合适的材料进行找平施工。
3. 施工方式:屋面找平的施工方式有多种,如抹灰找平、自流找平等。
根据屋面的面积、高低差和需求,选择合适的施工方式。
在施工时要注意施工层数和施工厚度,以达到找平的效果。
4. 控制水泥砂浆的配比:水泥砂浆的配比对找平效果影响很大,配比过多水泥可能导致找平层收缩开裂,配比过少又容易出现不牢固。
在施工时要严格按照配比要求进行配料和搅拌,确保水泥砂浆的质量。
5. 施工温度和湿度:温度和湿度对屋面找平材料的凝固和硬化过程产生影响。
施工时要注意材料的使用温度和湿度范围,不要在低温或高湿度的情况下施工。
可以根据材料说明书中的要求进行施工。
6. 施工时间和施工周期:屋面找平施工需要一定的时间和周期,施工期间要注意天气变化和预留足够的施工时间。
避免在雨天或气温过高的情况下进行找平施工,以免影响找平效果和材料的质量。
7. 检查和修补:施工完成后,要对找平层进行检查。
检查是否有裂缝、空鼓等情况,并及时进行修补。
确保找平层的牢固性和完整性,以保证屋面防水层的效果。
8. 施工安全:在找平施工过程中,要注意施工安全。
使用工具和材料时要注意安全操作,防止因为材料或工具的掉落造成伤害。
同时要穿戴合适的工程防护装备,如手套、安全帽等。
9. 施工质量保证:在找平施工完成后,要对施工质量进行验收。
例如使用水平仪检查屋面表面的平整度,检查找平层是否牢固。
确保施工质量符合要求和预期效果。
总的来说,屋面找平是一项细致且重要的工程。

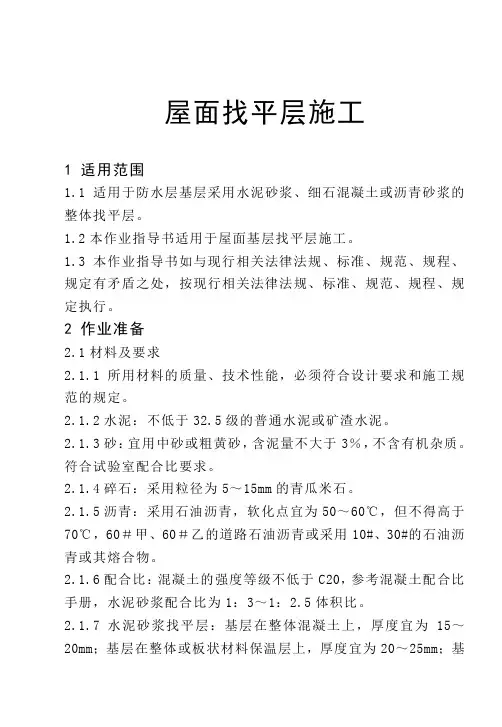

屋面找平层施工1 适用范围1.1适用于防水层基层采用水泥砂浆、细石混凝土或沥青砂浆的整体找平层。
1.2本作业指导书适用于屋面基层找平层施工。
1.3本作业指导书如与现行相关法律法规、标准、规范、规程、规定有矛盾之处,按现行相关法律法规、标准、规范、规程、规定执行。
2 作业准备2.1材料及要求2.1.1所用材料的质量、技术性能,必须符合设计要求和施工规范的规定。
2.1.2水泥:不低于32.5级的普通水泥或矿渣水泥。
2.1.3砂:宜用中砂或粗黄砂,含泥量不大于3%,不含有机杂质。
符合试验室配合比要求。
2.1.4碎石:采用粒径为5~15mm的青瓜米石。
2.1.5沥青:采用石油沥青,软化点宜为50~60℃,但不得高于70℃,60#甲、60#乙的道路石油沥青或采用10#、30#的石油沥青或其熔合物。
2.1.6配合比:混凝土的强度等级不低于C20,参考混凝土配合比手册,水泥砂浆配合比为1:3~1:2.5体积比。
2.1.7水泥砂浆找平层:基层在整体混凝土上,厚度宜为15~20mm;基层在整体或板状材料保温层上,厚度宜为20~25mm;基层在装配式混凝土板、松散材料保温层上,厚度宜为20~30mm;水泥强度等级不低于32.5级,1:2.5~1:3(水泥:砂)体积比。
2.1.8沥青砂浆找平层:基层在整体混凝土上,厚度宜为15~20mm;基层在装配式混凝土板、整体或板状材料保温层上,厚度宜为20~25mm,要求使用1:8(沥青:砂)质量比。
2.1.9细石混凝土找平层:基层在松散材料保温层上,厚度宜为30~35mm,要求混凝土强度等级不低于C20。
2.2主要施工机具及工具2.2.1施工机具:砂浆搅拌机或混凝土搅拌机2.2.2施工工具:运料手推车、灰桶、铁锹、铁板、铁滚筒、水平刮木、水平尺、沥青锅、炒盘、烙铁、压滚等。
2.3作业条件2.3.1找平层施工前,屋面保温层应进行检查验收,并办理验收手续。
2.3.2各种穿过屋面的预埋管件、烟囱、女儿墙、伸缩缝等根部应按设计要求和施工规范要求处理好。
屋面找平层技术交底一、概述屋面找平层是一种屋面防水工程承接层。
主要作用是在基层屋面防水层之上,用水泥砂浆将屋面找平,以便安装屋面表面材料。
本文档将对屋面找平层的技术要求、工艺流程及注意事项进行交底。
二、要求1.基层应平整、牢固,并具备良好的抗压能力,无渗漏现象。
2.材料宜采用优质的水泥、细砂和外加剂,且要严格按照施工方案进行搭配调制。
3.找平层厚度不宜过厚,一般以3~5cm为宜,厚度不宜超过1/3屋面整体厚度。
4.防止裂缝:找平层应注意开展施工质量监控,采取合理的防护措施,避免出现因温度变化或极端气象等原因引起的裂缝。
5.精细度:找平层表面应平滑、饱满、不起砂、不起露、不淌水,表面不垂直的挂耐不大于1.5mm。
水平方向两米跨度内的偏差不应大于5mm.三、工艺流程1.基层处理:先将原屋面表面的附着物清除干净,切除破损之处,并检查基层底面是否平整,有凸起或不规整处均应用批刀处理整平。
2.湿润基层:在对基层进行整平前需要先进行湿润处理,表面水湿润均匀,避免在施工过程中因基层吸水过快而失水使砂浆胶结不良。
3.找平层施工:按照施工方案进行搭配调制砂浆,利用找平工具及时对材料进行配料,严控水泥的用量,以保证找平层的质量。
4.表面处理:在找平层未干透前,采用振动钢制板或塑料拍子进行表面压实和抹光,将表面净平,不留高处,防止在封顶层安装过程中产生变形并保证整个屋面的强度和美观度。
5.养护:找平层施工完成后,应进行养护4-7天,以达到强度要求。
四、注意事项1. 温度适宜:找平层施工时,宜选择环境温度适宜的时间段进行,避免环境温度过低或过高情况下施工。
2. 搅拌均匀:施工前应将砂、水泥等材料充分搅拌均匀。
3.合理用量:砂浆应合理配料,以免造成过度浪费和浇注流动性不够的情况。
4. 安全施工:找平层施工时应加强安全措施,带好安全帽、手套等必要的防护措施,确保施工人员的人身安全。
5. 施工质量监控:在施工过程中应严格按照规范操作和标准化流程进行,并且要定期检查,开展施工质量监控,及时发现并消除问题。
屋面找平层施工方案及主要方法一、材料要求1、水泥:采用325号普通硅酸盐水泥,要求新鲜无结块。
2、砂:采用中砂,含泥量不得超过3%,有机杂质含量不大于0.5%,级配要良好,空隙率要小。
二、主要机具设备1、机械设备:砂浆搅拌机2、主要工具:大小平锹、铁板、手推胶轮车、铁抹子、木抹子、木杠等。
三、作业条件1、屋面结构层已施工完毕,已进行隐蔽工程检查,办理交接手续。
2、穿过屋面的各种预埋管件根部及烟囱、女儿墙、屋顶设备基础、机房、伸缩缝等根部均已按设计要求施工完毕。
3、屋面根据设计要求的坡度、弹线,找好规矩,并进行清扫。
4、找平层材料已备齐,并运到现场,经复查材质符合要求,在施工现场配制成1:2.5的水泥砂浆。
四、操作工艺1、将屋面保温层上的松散杂物清除干净。
2、根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m左右,冲筋后即可进行抹找平层。
3、找平层的操作顺序是转角——立面——平面。
找平层先找坡、弹线、从女儿墙开始,按伸出屋面管道、设备基础、排水口顺序进行,待细部处理抹灰完成后再抹平面找平层。
4、屋面找平层的坡度必须符合设计要求,内排水的水落口周围应做成略低的凹坑。
5、细部处理:1)、保温层与突出屋面构筑物的连接处以及保温层转角处的找平层应做成半径为100~150mm的圆弧形或钝角。
2)、构筑物的泛水檐处应做滴水线和止水条。
3)、找平层最低点应对准排水口,排水口与水落管的落水口应平滑、顺畅,不得有积水,并用柔性防水密封材料嵌填密封。
找平层与排水口、分水线等相连接的转角,应抹成光滑一致的圆弧形。
6、分格缝的留设:找平层必须留设分格缝,分格缝宽一般为20mm其缝隙的最大间距不宜大于6m。
当利用分格缝兼做排汽屋面的排汽道时,缝宽应适当加宽,并与保温层连通。
找平层的平、立面转角(转折)处均应留置分格缝。
7、砂浆铺抹稍干后,用铁抹子压实三遍成活。
头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压实二遍,将表面压平实、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时进行第三遍压实,将抹纹压平、压实,略成毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。

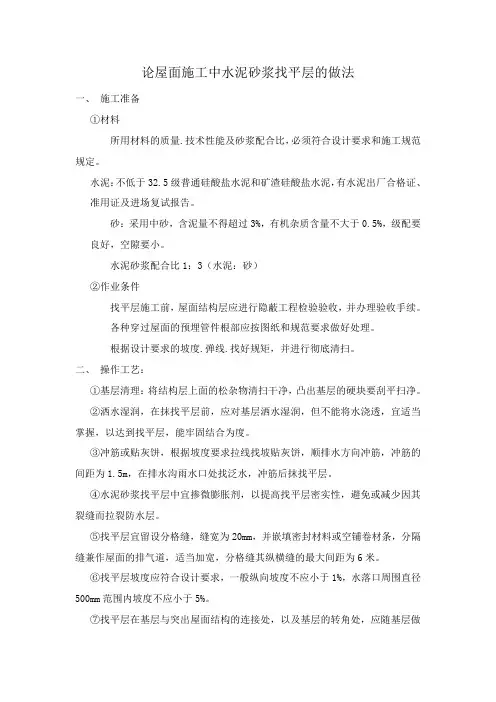

论屋面施工中水泥砂浆找平层的做法一、施工准备①材料所用材料的质量.技术性能及砂浆配合比,必须符合设计要求和施工规范规定。
水泥:不低于32.5级普通硅酸盐水泥和矿渣硅酸盐水泥,有水泥出厂合格证、准用证及进场复试报告。
砂:采用中砂,含泥量不得超过3%,有机杂质含量不大于0.5%,级配要良好,空隙要小。
水泥砂浆配合比1:3(水泥:砂)②作业条件找平层施工前,屋面结构层应进行隐蔽工程检验验收,并办理验收手续。
各种穿过屋面的预埋管件根部应按图纸和规范要求做好处理。
根据设计要求的坡度.弹线.找好规矩,并进行彻底清扫。
二、操作工艺:①基层清理:将结构层上面的松杂物清扫干净,凸出基层的硬块要刮平扫净。
②洒水湿润,在抹找平层前,应对基层洒水湿润,但不能将水浇透,宜适当掌握,以达到找平层,能牢固结合为度。
③冲筋或贴灰饼,根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m,在排水沟雨水口处找泛水,冲筋后抹找平层。
④水泥砂浆找平层中宜掺微膨胀剂,以提高找平层密实性,避免或减少因其裂缝而拉裂防水层。
⑤找平层宜留设分格缝,缝宽为20mm,并嵌填密封材料或空铺卷材条,分隔缝兼作屋面的排气道,适当加宽,分格缝其纵横缝的最大间距为6米。
⑥找平层坡度应符合设计要求,一般纵向坡度不应小于1%,水落口周围直径500mm范围内坡度不应小于5%。
⑦找平层在基层与突出屋面结构的连接处,以及基层的转角处,应随基层做成圆弧。
圆弧半径不小于100mm。
⑧砂浆铺设应按由远到近,由高到低的程序进行,最好每格内一次连续铺成,待砂浆收水后,用抹子压实抹平,完工后表面少踩踏。
⑨养护:铺设找平层12h后,需洒水养护,养护时间一般不小于7d,干燥后即进行防水层施工。
⑩找平层厚度及技术要求按设计规定15mm,1:3:水泥:砂(体积比,水泥标号不低于32.5级)。
三、质量标准a.保证项目:①找平层所用的原材料及配合比,必须符合设计要求和施工规范规定。
屋面水泥砂浆找平层屋面水泥砂浆找平层施工是屋面工程中不可或缺的一部分。
以下是施工准备和操作工艺的详细步骤:施工准备:1.材料:使用不低于325#普通水泥或矿渣水泥和中砂(过筛)。
2.机具:需要砂浆或砼搅拌机、木抹子、铁抹子、大小刮杠、锹、灰扒子、小水桶、8*8毫米筛孔的筛子、手推车、小白线、喷壶等。
3.作业条件:保温层铺设符合质量标准要求,水漏斗已安装,固定牢固,标高符合坡度要求。
如果在无保温层的屋面板上做找平层,板缝应已灌密实,水漏斗已安装,固定牢固,标高符合要求。
操作工艺:1.清理修补基层:清扫应施工部位的基层,对保温层铺设的质量进行复查。
对查出的偏差过大的问题,不可以用水泥砂浆找平了事,应用轻质保温材料的细末与水泥按6~10:1比例拌合均匀,进行修补、找平和养护。
对无保温层屋面的基层施工前应浇水湿润,浇水应有专人负责,防止浇水过多影响施工,过少有影响找平层与基层粘接。
2.贴饼(冲筋)找坡、找平:对一般天沟、檐沟的纵向坡度如设计无规定时,应从低往高处按5%坡度拉线、贴饼、找坡。
水泥砂浆找平层的厚度应按下列要求进行控制,作为拉线、贴饼、找坡的依据。
3.铺灰找平:施工程序总的应从远到近,由高层到底层的程序进行,最好一次连接进行完,严格掌握坡度,按所贴灰饼控制,用2米以上刮杠找平。
对凸出屋面结构的女儿墙、天窗壁、变形缝、烟囱、管道等连接处以及基层的转角处如檐口、天沟、斜沟、水落口、屋脊等部位均应做成半径为100~150毫米的园弧或钝角;其高度应高出屋面找平层250毫米以上。
为了防止水泥砂浆收缩裂缝,每应隔6米做成分格缝,分格缝宜留在预制板缝处,用上宽下窄小木条嵌缝,缝宽20毫米左右。
待水泥砂浆稍收水后,用抹子压实抹平,结凝前,轻轻取出小木条。
在水漏斗口处,应在直径500毫米内做成略低的凹坑,与水漏斗上口接平。
根据气温条件,及时进行洒水养护,以防止养护水进入,同时增加保温层的含水率。
一种较好的养护方法是,在找平层上人踩不出明显的足印时,立即涂刷慢干型冷底子油一遍。
屋面工程抹水泥砂浆找平层施工要求在屋面工程施工中,抹水泥砂浆找平层是很重要的环节,它能够保证屋面平整度,防水性和使用寿命。
本文将介绍屋面工程抹水泥砂浆找平层施工的要求。
施工前准备在进行屋面工程抹水泥砂浆找平层施工之前,工人需要做好以下准备工作:•清理基层:将基层上的杂物、脏物清理干净。
•检查基层:检查屋面基层是否平整,如有不平整处需要打磨、填平。
•确认边界:用标准线标记找平层边界,以确保施工范围正确。
•准备材料和工具:准备好水泥、砂子、水、搅拌机、披针、工具箱和安全设备等材料和工具。
施工过程第一步:混合材料1.在清洁平坦的地面上,将水泥和砂子按照1:3的比例倒入搅拌机中;2.开启搅拌机,加入适量水逐渐搅拌,直到出现均匀的泥浆。
第二步:找平层施工1.将混合好的泥浆倒在基层上,用大铲将泥浆均匀地铺在基层表面;2.用披针将泥浆铺平,使其充满基层凹凸不平的地方(不超过5mm,如实在高差过大,应分层找平);3.当铺设到墙角、柱子、梁等地方时,需要用专用的三角钉等工具进行找平。
第三步:打磨处理1.待找平层泥浆干燥后,使用砂纸将表面打磨光滑(打磨前要记得清理灰尘,防止灰尘进入泥浆中影响使用寿命和防水性);2.基层如有不平整处,需重新打磨、填平,并再次抹泥找平。
施工注意事项•抹水泥砂浆找平层施工需要佩戴手套,避免泥浆对皮肤的刺激;•在混合泥浆时应注意安全,避免泥浆四溅、灰尘飞扬等情况;•抹泥找平时要均匀、细心,避免出现空鼓、漏粉等情况;•施工过程中要定时喷水保湿,避免泥浆干裂;•打磨时要注意灰尘,使用防尘口罩、护目镜等防护设备。
施工验收•找平层表面平整,无明显起砂、空鼓、裂纹现象;•边界线条清晰、规整;•施工无明显划伤、污染等瑕疵;•各项施工标准符合施工规范要求。
以上就是屋面工程抹水泥砂浆找平层施工的要求,施工人员在施工过程中应认真履行施工要求,确保其质量。
屋面工程水泥砂浆找平层施工工艺屋面工程水泥砂浆找平层施工工艺提要:待找平层施工完毕后,在结构板上植筋,植筋为圆6间距800mm×800mm,植筋深度保证进入结构板60mm更多资源来屋面工程水泥砂浆找平层施工工艺1、材料及要求(1)、水泥:强度等级普通硅酸盐水泥;(2)、砂:中砂,含泥量不得大于3%,不得含有有机杂质,级配良好;(3)、机具:锹、铁抹子、水平刮杠、水平尺;2、作业条件:(1)、根据设计要求的标高、尺寸找好规矩并弹好线;(2)、施工找平层时将找结构表面清理干净,浇水湿润;(3)、待找平层施工完毕后,在结构板上植筋,植筋为圆6间距800mm×800mm,植筋深度保证进入结构板60mm。
3、操作工艺流程(1)、基层清理:将结构表面的松散杂物清扫干净,突出基层表面的混凝土渣等粘接杂物要铲平,不得影响找平层的有效厚度,局部过高的地方要适当剔凿;(2)、洒水湿润:抹找平层水泥砂浆前,适当洒水湿润基层,利于基层与找平层的结合;(3)、冲筋、贴饼定标高:按贴灰饼,抹铺找平砂浆时,先按流水方向以间距冲筋,按不大于6m设置20*20mm分格缝;(4)、铺装水泥砂浆:按分格块装灰、铺平,用刮杠靠冲筋条刮平,找坡后用木抹子搓平,用铁抹子压光,待浮水沉失后,以人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可。
找平层砂浆配合比为1:3。
(5)、养护:找平层抹平、压实以后24h可浇水养护,养护期为7天,经干燥后铺设防水层;4、质量标准(1)、找平层采用1:3水泥砂浆,配置时严格按配比进行,所用原材料及配合比必须符合设计要求和施工规范的规定;(2)、突出屋面的管道、檐沟和阴阳角等部位做成圆弧行,圆弧半径R=100mm,有组织内排水的水落口周围500mm 范围内应做成略低的凹坑。
(3)、允许偏差项目见下表:项次项目允许偏差(mm)检验方法1平整度5用2m靠尺和塞尺检查5、质量保证措施:(1)、抹好的找平层上推手推车运输时,要先铺脚手板车道,防止破坏找平层;(2)、严格执行配合比,所用水泥要稳定,抹压程度适当,养护准时及时,不得过早上人踩踏,防止找平层起砂;(3)、所用砂子不要过细,采用级配良好的中砂,找平层铺设厚度均匀细部处理到位,以免找平层空鼓、开裂;。
屋面工程抹水泥砂浆找平层施工要求1、基层清理:将结构层、保温层上面的松散杂物清扫干净,凸出基层表面的硬块要剔平扫净。
2、如在板块预制保温层上作业时,应先将板底垫实找平,不宜填塞的立缝、边角破损处,宜用同类保温板块的碎末填实填平。
3、洒水湿润:在抹找平层之前,应对基层洒水湿润,但不能用水浇透,宜适当掌握,已达到找平层、保温层能牢固结合为度。
4、对不易与找平材料结合的基层应做界面处理。
5、冲筋贴灰饼:根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5cm。
在排水沟、雨水口处找出泛水,冲筋后进行找平层抹灰。
6、找平层要留分隔缝,一般分隔缝的宽度应为20mm。
分隔缝的位置应留置在板端,其纵横缝的最大间距:水泥砂浆或细石混凝土找平层不宜大于6m。
沥青砂浆找平层不宜大于4m,分隔缝内应嵌填密封材料。
7、找平层的排水坡度应符合设计要求。
平屋面采用材料找坡宜为2% 天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
8、保温层(基层)与突出屋面结构(女儿墙、山墙变形缝、出气孔等)的交接处和基层的转角处,找平层应做成圆弧形,圆弧半径应符合设计要求。
内部排水的水落口周围,找平层应做成略低的凹坑。
9、天沟、拐角、根部等处应在大面积抹灰前先做, 有坡度要求的部位, 必须满足排水要求。
大面积抹灰在两筋中间铺砂浆,用抹子摊平,然后用刮杠根据连边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。
10、铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼磨平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进行。
砂浆的稠度应控制在70mm 左右。
10、养护:找平层抹平、压实后,常温时在24h 后浇水养护,养护时间一般不小于7d,干燥后即可进行防水层施工。
屋面工程抹水泥砂浆找平层施工要求
1、基层清理:将结构层、保温层上面的松散杂物清扫干净,凸出基层表面的硬块要剔平扫净。
2、如在板块预制保温层上作业时,应先将板底垫实找平,不宜填塞的立缝、边角破损处,宜用同类保温板块的碎末填实填平。
3、洒水湿润:在抹找平层之前,应对基层洒水湿润,但不能用水浇透,宜适当掌握,已达到找平层、保温层能牢固结合为度。
4、对不易与找平材料结合的基层应做界面处理。
5、冲筋贴灰饼:根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5cm。
在排水沟、雨水口处找出泛水,冲筋后进行找平层抹灰。
6、找平层要留分隔缝,一般分隔缝的宽度应为20mm。
分隔缝的位置应留置在板端,其纵横缝的最大间距:水泥砂浆或细石混凝土找平层不宜大于6m。
沥青砂浆找平层不宜大于4m,分隔缝内应嵌填密封材料。
7、找平层的排水坡度应符合设计要求。
平屋面采用材料找坡宜为2%。
天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
8、保温层(基层)与突出屋面结构(女儿墙、山墙变形缝、出气孔等)
的交接处和基层的转角处,找平层应做成圆弧形,圆弧半径应符合设计要求。
内部排水的水落口周围,找平层应做成略低的凹坑。
9、天沟、拐角、根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。
大面积抹灰在两筋中间铺砂浆,用抹子摊平,然后用刮杠根据连边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。
10、铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼磨平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进行。
砂浆的稠度应控制在70mm左右。
10、养护:找平层抹平、压实后,常温时在24h后浇水养护,养护时间一般不小于7d,干燥后即可进行防水层施工。
