初装修工程施工方案(当代名筑)
- 格式:doc
- 大小:327.50 KB
- 文档页数:28

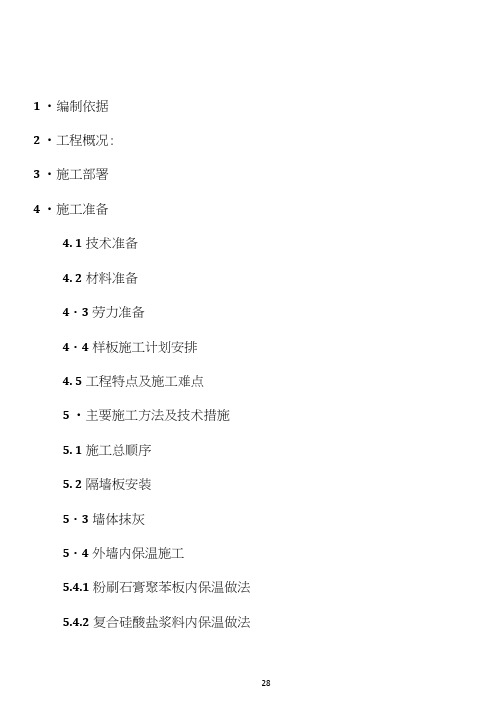

1 •编制依据2 •工程概况:3 •施工部署4 •施工准备4. 1技术准备4. 2材料准备4・3劳力准备4・4样板施工计划安排4. 5工程特点及施工难点5 •主要施工方法及技术措施5. 1施工总顺序5. 2隔墙板安装5・3墙体抹灰5・4外墙内保温施工5.4.1粉刷石膏聚苯板内保温做法5.4.2复合硅酸盐浆料内保温做法5. 5防水腻子、涂料施工176卫生间防水工程施工18 5. 7楼地面 (19)5. 8门窗工程 (20)5. 9细木工程 (23)5・10外墙面工程 (23)5. 11屋面工程 (26)6施工管理措施 (26)6. 1质量保证措施266. 2成品保护措施266. 3工期保证措施276. 4安全保证措施276. 5消防保卫措施276. 6环保、文明施工措施281 •编制依据1. 1施工合同:《燕都科学城世界名园施工合同》1. 2施工图纸:建设单位提供的2003年8月28日版“燕都科学城世界名园一期工程(夕阳红老年社区)郁金香园” 6#、7#、9#、20#、13#> 24#、22#、25#楼施工图纸。
1. 3主要图集1. 4主要规范和规程1. 52 •工程概况:2.[建设工程概况:根据图纸及甲方要求,本工程装修范围为8栋楼:公共部分装修一次到位,给排水、雨水、动力照明及防雷接地、电视系统、楼宇对讲等。
户内部分按北京初装修标准施工。
初装修标准为:1)户内地面预留客户装修面层30mm;2)各层墙体的砌筑(含隔墙)及抹灰、刮耐水腻子,但均不含面层作法;3)凡有防水要求的房间,地面和墙壁面做完防水层并闭水试验后,做好保护层;4)有隔热、保温要求的楼板做好保温板层。
2. 3需分包项目:门窗安装、山墙部位外墙内保温、屋面瓦安装、屋面飘蓬及不锈钢栏杆、防水、采暖、电梯、设备安装。
3•施工部署3. 2组织机构:项目部组成以贾海鹏项目经理为首的项目经理部代表公司进行合同履约。
落实合同约定的管理,质量、成本、进度等主要内容,以科学系统的管理和先进的施工方法保障工程的顺利进行。
装修工程工程施工方案一、施工准备1、项目概况本项目为一处面积约150平米的住宅装修工程,包括客厅、卧室、厨房、卫生间等空间的装修。
主要包括墙面装修、地面装修、天花板装修、水电安装等多个方面。
2、施工方案本项目施工将采用全面施工方式,即全方位装修模式。
施工包括设计、拆除、水电改造、泥水施工、油漆涂刷、家具安装等多项内容。
施工周期约为30天。
3、施工人员本项目将派遣一支具备丰富经验和专业技能的施工团队,包括设计师、项目经理、泥水工、木工、油漆工、电工等多个专业人员。
4、施工设备为了保证施工质量和效率,我们将配备各种专业施工设备和工具,包括电动工具、吊灯、卷尺、错误、涂料桶等。
5、安全措施为了确保施工现场的安全,我们将按照相关法律法规和安全要求规范施工现场,包括设置安全围栏、标识警示牌、佩戴安全帽、使用防护手套等措施。
二、施工工艺1、设计方案根据业主的需求和装修风格,我们将提供一套全面的设计方案,包括平面布置图、立体效果图、材料选择等。
2、拆除工程在施工前,我们将对原有的装修进行拆除,包括拆除墙面砖瓦、地面瓷砖、旧灯具、旧家具等。
3、水电改造在拆除工程后,我们将进行水电改造工程,包括更换电线、铺设地暖管道、更换水管等。
4、泥水施工在水电改造完成后,我们将进行泥水施工,包括平整墙面、打磨地面、石膏线安装等。
5、油漆涂刷泥水施工完成后,我们将进行油漆涂刷工程,包括底漆施工、中涂施工、面漆施工等。
6、家具安装最后,我们将根据设计方案进行家具安装,安装橱柜、吊顶、灯具、窗帘等。
三、质量保障1、材料选择我们将选择高品质的装修材料,包括环保材料、防水材料、防火材料等。
2、施工监控我们将安排专人进行施工现场的监控和质量检查,确保每个工序的质量达标。
3、完工验收在施工完成后,我们将进行全面的完工验收,确保装修效果与设计方案一致。
四、环保措施1、垃圾处理施工过程中产生的垃圾将及时清理并送往指定的垃圾处理场所进行处理,确保环境卫生。
装饰装修工程施工方案一、施工前准备1、设计方案的落实:根据业主的申请资料及实地勘察,确定本次装修施工方案。
方案包括构思、总体设计、施工图纸、工程预算等内容。
2、材料的准备:根据设计方案及工程预算,明确采购材料的品牌、规格、性能、要求及数量,并及时采购材料到位。
3、施工设备的准备:根据施工需要,确定所需施工设备的品牌、规格、性能等要求,并确保施工设备安全、有效、准确使用,以达到施工质量的要求。
4、施工场地的准备:按照设计方案的要求,对施工场地进行清理、保护、围挡等准备工作,以保证施工现场的秩序,降低施工风险。
5、人员的准备:除了装修施工人员外,还需要安排质检员、安全员、监理员等专业人员的参与,以保证施工的质量、安全及监督。
二、装修施工流程1、防水工程:根据设计方案及要求,进行防水施工,包括檐口、屋面、卫生间等地方的防水处理。
2、井盖工程:进行排水系统,设置检查井、排水井等井盖优化工程。
3、瓦工工程:进行建筑屋面的瓦工施工,例如瓦片的安装、屋势角的处理、烟筒的安装等。
4、门、窗及窗帘盒的安装工程:进行门、窗的安装、窗帘盒的安装及美化处理,同时进行门、窗涂料的处理。
5、木工工程:进行施工装饰,包括柜子、框架、门扇、地台踢脚线、台面、窗台座等木制品的制作及安装。
6、电工工程:进行电线电缆布线、插座、开关、灯具的安装及接线等工程。
7、石材、瓷砖工程:进行石材、瓷砖的加工及安装工程,将设计方案中的石材、瓷砖材料进行规格加工后进行安装。
8、油漆工程:进行墙面、天花板、装置、瓷砖、防盗门、电缆管等部分的油漆涂装处理。
9、卫生和安全性工程:在工程施工之后进行部分的卫生和安全性处理,例如洗澡间、台面等位置进行消毒工作。
三、收尾工作1、功能检测:在装修施工结束后,对装修功能进行检测,例如水路、排水、电路、瓦工、木工工程等功能。
2、收尾工作:在装修施工结束后,进行装修施工过程中的废料收集、清理,以及施工区域的清扫及消毒工作。
第1篇一、工程概况本项目为一栋15层的住宅楼室内装修工程,包括吊顶、墙面、地面、水电安装等施工内容。
本方案针对该工程特点,制定了详细的施工方案,以确保施工质量和进度。
二、施工准备1. 施工组织设计:成立项目施工小组,明确各岗位职责,制定施工进度计划,确保工程顺利进行。
2. 材料准备:根据工程需求,提前采购各类装饰材料,如轻钢龙骨、石膏板、石材、地砖、木地板、水电材料等。
3. 施工设备:准备电动木工开料机、电动木工压刨机、电锤、电锯、电焊机、油漆刷等施工工具。
4. 施工人员:组织具备相关资质的施工队伍,确保施工人员具备一定的施工经验和技能。
三、施工工艺1. 吊顶工程(1)轻钢龙骨石膏板吊顶:包括吊顶龙骨安装、吊顶面层板安装和表面乳胶漆涂装工艺。
(2)施工工艺流程:放线固定吊筋、安装主龙骨、按标高调整主龙骨、安装次龙骨、放线安装次龙骨、安装异型龙骨、安装横档龙骨。
2. 墙面石材干挂和铺贴施工(1)石材干挂:采用石材干挂工艺,确保石材安装牢固、平整。
(2)施工工艺流程:基层处理、石材加工、石材干挂、石材缝处理。
3. 地面石材和地砖、木地板铺贴(1)石材和地砖:采用石材和地砖铺贴工艺,确保地面平整、牢固。
(2)木地板:采用实木复合地板铺贴工艺,确保木地板铺设平整、牢固。
4. 水电安装工程(1)施工工艺流程:水电线路规划、水电管道铺设、水电设备安装、水电测试。
(2)注意事项:水电线路规划合理,确保水电安全;水电设备安装牢固,符合规范要求。
四、质量保证1. 施工过程中,严格执行国家相关标准和规范,确保工程质量。
2. 施工人员具备一定的施工经验和技能,确保施工质量。
3. 对施工过程中出现的问题,及时进行整改,确保工程顺利进行。
五、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员穿戴安全防护用品,防止安全事故发生。
3. 施工过程中,保持施工现场整洁,减少对周围环境的影响。
六、施工进度1. 施工进度计划:根据工程量、人员安排、设备情况等因素,制定详细的施工进度计划。
第1篇一、工程概况本工程位于我国某城市,总建筑面积约为1000平方米,包括住宅、商业、办公等多种功能区域。
工程主要包括结构改造、水电安装、墙面涂料、地面铺设、门窗安装等施工内容。
为确保工程顺利进行,特制定以下施工方案。
二、施工组织1. 施工队伍:由我公司组建一支具有丰富经验的施工队伍,包括项目经理、施工员、电工、木工、油漆工、瓦工等专业技术人员。
2. 施工进度:根据工程进度计划,合理安排施工顺序,确保工程按期完成。
3. 施工材料:选用优质、环保、耐用的建筑材料,确保工程质量。
三、施工工艺1. 结构改造:(1)拆除原有非承重墙体,按照设计要求进行结构改造。
(2)对新墙体进行加固处理,确保结构安全。
(3)对拆除的墙体进行清理,确保现场整洁。
2. 水电安装:(1)按照设计图纸进行水电线路布置,确保布局合理、安全。
(2)水电线路敷设采用暗敷方式,确保美观、整洁。
(3)水电管道采用PPR、PVC等优质材料,确保管道耐用、安全。
3. 墙面涂料:(1)对墙面进行打磨、清理,确保墙面平整、无油污。
(2)采用环保型涂料,确保室内空气质量。
(3)涂料施工采用喷涂、滚涂、刷涂等多种方法,确保涂层均匀、美观。
4. 地面铺设:(1)对地面进行平整处理,确保地面平整度达到要求。
(2)采用瓷砖、木地板等优质材料进行地面铺设,确保地面耐用、美观。
(3)地面铺设完成后进行打磨、清理,确保现场整洁。
5. 门窗安装:(1)门窗安装前进行测量、调整,确保门窗安装尺寸准确。
(2)采用优质门窗材料,确保门窗耐用、美观。
(3)门窗安装完成后进行调试,确保门窗开关顺畅、密封良好。
四、施工质量控制1. 施工过程中,严格按照国家相关规范、标准和设计要求进行施工。
2. 施工过程中,加强对施工人员的培训和管理,确保施工质量。
3. 施工过程中,定期对施工质量进行检查,发现问题及时整改。
4. 施工完成后,对工程进行全面验收,确保工程质量达到设计要求。
五、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。
现代装修工程施工方案一、概述装修工程是指将建筑物内部进行设计、施工,包括室内装饰装修、水电安装等内容,是将建筑物从外部建筑结构进行内部完善的过程。
现代装修工程施工方案要求高质量、高效率和节约成本,以满足业主的需求。
本文将就现代装修工程施工方案进行详细介绍。
二、前期准备工作1、方案设计在进行现代装修工程施工前,首先需要进行方案设计。
设计方案要根据业主的需求和建筑结构,充分考虑室内空间的利用和装修风格,确定装修材料和颜色等。
设计师需要与业主充分沟通,了解业主的需求和偏好,做出满足业主需要的设计方案。
2、材料选购在进行现代装修工程施工前,需要对装修所需材料进行选购。
选购材料要求质量过硬、环保,并且要与设计方案匹配。
同时,要对材料的价格和来源进行充分了解,确保在经济合理的范围内选购到优质的材料。
3、施工人员招聘在进行现代装修工程施工前,需要招聘一支专业的施工队伍。
施工人员需要有一定的经验和技能,能够根据设计图纸和施工方案进行施工,并且要有责任心和团队合作精神。
4、施工预算在进行现代装修工程施工前,需要对施工预算进行详细预算。
预算要包括设计费、材料费、施工人员费用、设备租赁费、杂费等。
预算要充分考虑到各项费用,确保施工过程中不会出现巨大的经济问题。
三、施工流程1、拆除工作拆除工作是现代装修工程施工中的第一步。
在进行拆除工作时,要根据设计方案进行拆除,确保拆除对结构部分不会造成损害,并且要注意施工过程中的安全。
2、水电改造水电改造是现代装修工程施工中的重要环节。
在进行水电改造时,需要根据设计图纸进行布线和管道的安装,并且要符合国家相关的标准规范,确保安全。
3、基础工程基础工程包括地板、墙面、天花板等基础装修工作。
在进行基础工程时,需要选择质量好的材料进行施工,并且要注意施工过程中的细节,确保装修质量。
4、装饰工作装饰工作包括墙面装饰、地板装饰、天花板装饰等。
在进行装饰工作时,需要根据设计方案进行施工,并且要注意装饰材料的质量和颜色搭配。
装修工程施工方案装修工程施工方案一、工程概况本次装修工程为XXX的住宅装修,总面积为XXX平方米,包括客厅、卧室、厨房、卫生间等多个空间。
施工周期预计为30个工作日。
二、工程内容1.水电改造:对已有的水电管线进行检修和重新布线,确保安全可靠。
2.墙面处理:对墙面进行处理,包括刮砂、刷底漆、贴壁纸或刷涂料等。
3.地面处理:根据不同空间的需求,采用不同的地面材料,如地板、瓷砖等。
4.天花板处理:根据室内装饰风格,选择合适的天花板材料,并进行施工。
5.门窗安装:更换或修复已有的门窗,确保密封性和安全性。
6.厨房装修:安装厨房橱柜、台面,确定灶具、抽油烟机等电器位置。
7.卫生间装修:安装卫生间设备,包括马桶、洗手盆、淋浴房等。
8.家具定制:根据客户需求,定制衣柜、橱柜等家具。
三、施工流程1.水电改造:首先进行水电管线勘察和设计,然后进行管线安装和接通。
2.墙面处理:对墙面进行打磨、刷底漆,然后进行装饰,最后进行收尾工作。
3.地面处理:根据地面材料选择进行处理,包括地面铺设和封蜡等工作。
4.天花板处理:进行天花板基础处理和装饰,最后进行收尾工作。
5.门窗安装:首先测量门窗尺寸,然后进行制作和安装。
6.厨房装修:进行橱柜、台面安装,并确定电器位置。
7.卫生间装修:进行卫生间设备安装,包括马桶、洗手盆等。
8.家具定制:根据客户需求进行家具设计、加工和安装。
四、质量要求1.材料选用:严格按照国家标准选用环保、防水、耐火等优质材料。
2.施工工艺:采用专业的施工工艺和技术,确保施工质量。
3.安全措施:施工过程中做好安全防护,防止人员伤害和事故发生。
4.细节处理:注重细节处理,保证工程的美观、实用性。
五、施工组织1.项目经理负责协调与管理整个施工过程,确保施工进度和质量。
2.施工人员分为水电工、泥水工、木工等不同专业,各自负责相应工作。
3.由专业的装修队伍进行施工,每个工种都有相应的负责人和施工班组。
六、施工进度施工周期预计为30个工作日,具体施工进度按照施工各项工程的实际情况和施工组织进程确定。
第1篇一、工程概况1. 工程名称:XX住宅装修工程2. 工程地点:XX市XX区XX小区XX栋XX单元3. 工程规模:建筑面积XXX平方米4. 工程内容:包括水电改造、墙面处理、地板铺设、橱柜安装、卫浴洁具安装、灯具安装、门窗安装等二、施工准备1. 组织机构成立装修工程施工项目部,负责工程的组织、协调、监督和管理。
项目部成员包括项目经理、技术负责人、施工员、质量员、安全员等。
2. 施工人员选用具备相应资质的施工人员,对施工人员进行技术培训和安全教育。
3. 材料设备根据工程需求,采购符合国家标准的装修材料、设备,确保施工质量。
4. 施工图纸施工前,组织施工人员进行图纸会审,明确施工要求、工艺流程和注意事项。
三、施工工艺及质量控制1. 水电改造按照设计图纸和规范要求,进行水电改造施工。
施工过程中,严格控制水电管线的布局、走向和间距,确保水电质量。
2. 墙面处理对墙面进行基层处理,包括铲除墙面松动、起砂、空鼓的部分,修复裂缝,打磨平整。
然后进行墙面腻子批刮、打磨,确保墙面平整度。
3. 地板铺设根据地面情况,选择合适的地板材料。
施工过程中,注意地面找平、接缝处理,确保地板平整、牢固。
4. 橱柜安装按照设计图纸和规范要求,进行橱柜安装。
施工过程中,注意橱柜的水平和垂直度,确保橱柜安装牢固、美观。
5. 卫浴洁具安装根据设计图纸和规范要求,进行卫浴洁具安装。
施工过程中,注意卫浴洁具的水平和垂直度,确保安装牢固、美观。
6. 灯具安装根据设计图纸和规范要求,进行灯具安装。
施工过程中,注意灯具的水平和垂直度,确保安装牢固、美观。
7. 门窗安装根据设计图纸和规范要求,进行门窗安装。
施工过程中,注意门窗的水平和垂直度,确保安装牢固、美观。
四、施工进度安排1. 施工准备阶段:1周2. 水电改造阶段:2周3. 墙面处理、地板铺设阶段:2周4. 橱柜安装、卫浴洁具安装阶段:1周5. 灯具安装、门窗安装阶段:1周6. 工程验收阶段:1周五、施工安全管理1. 施工现场应设置安全警示标志,明确施工区域、安全通道等。
第1篇一、工程概况1. 工程名称:XX住宅室内装饰工程2. 工程地点:XX市XX区XX路XX号3. 工程面积:150平方米4. 工程类型:住宅室内装饰工程5. 工程周期:预计60天6. 设计单位:XX装饰设计有限公司7. 施工单位:XX装饰工程有限公司二、施工组织1. 施工队伍:由经验丰富的项目经理、技术员、施工班组等组成。
2. 施工人员:包括木工、油漆工、瓦工、水电工、瓷砖工、安装工等。
3. 施工材料:选用环保、优质、符合国家标准的材料。
三、施工方案1. 施工准备(1)现场交接:在施工前,与业主进行现场交接,确认施工范围、设计图纸、材料清单等。
(2)施工图纸会审:组织施工人员对设计图纸进行会审,明确施工要求、技术规范。
(3)材料采购:根据设计图纸、施工方案及材料清单,采购所需材料。
(4)施工工具:准备施工所需的各种工具、设备。
2. 施工流程(1)水电改造1)确定水电线路布局,按照设计图纸进行施工。
2)水电线路铺设要符合规范,确保安全。
3)水电改造完成后,进行打压测试,确保无渗漏。
(2)瓦工施工1)墙面、地面找平,确保平整度。
2)铺设瓷砖,注意接缝整齐,表面平整。
3)墙面、地面刷乳胶漆,确保颜色一致,无流坠。
(3)木工施工1)制作家具,包括衣柜、橱柜等。
2)家具安装,确保牢固、美观。
3)木作表面刷油漆,确保光滑、无划痕。
(4)油漆工施工1)墙面、天花板刷油漆,注意颜色搭配。
2)油漆施工过程中,保持环境整洁,避免污染。
(5)水电安装1)安装灯具、开关、插座等。
2)安装卫浴设备,如洗手盆、马桶、淋浴间等。
3)检查水电安装是否符合规范,确保安全。
(6)软装搭配1)根据业主需求,选购家具、窗帘、地毯等软装。
2)软装搭配要协调、美观,满足业主生活需求。
3. 施工要点(1)水电改造:严格按照规范进行施工,确保水电安全。
(2)瓦工施工:注意瓷砖接缝、平整度,确保美观。
(3)木工施工:家具制作要精细,安装牢固。
装饰装修工程施工方案(完整版)【篇一】一、施工前准备工作1.确定装饰装修工程的施工范围和内容,编制详细的施工方案。
2.根据施工方案,制定施工计划,确定施工队伍和施工人员。
3.联系相关部门,办理施工许可证和相关手续。
4.准备施工所需的材料、设备和工具。
5.对施工现场进行清理和整理,确保施工环境安全整洁。
二、基础工程施工1.进行地面、墙面和天花板的拆除工作,清理垃圾和破损材料。
2.检查和修复墙体结构,确保墙体的稳固和平整。
3.进行地面的找平和防水处理,确保地面平整和防水效果。
4.进行电线、水管和暖气管道的布置和安装,确保电力、水源和暖气的正常使用。
5.进行墙面和天花板的抹灰、刷漆和贴瓷砖等装修工作,确保墙面和天花板的光滑和美观。
三、水电工程施工1.进行水管和排水管道的安装,确保水源和排水系统的正常运行。
2.进行电线和插座的布置和安装,确保电力系统的正常使用。
3.进行照明灯具和开关的安装,确保照明系统的正常运行。
4.进行空调和暖气设备的安装,确保室内温度的控制和舒适度。
四、木工工程施工1.进行木质家具和橱柜的制作和安装,确保家具和橱柜的美观和实用性。
2.进行木地板和楼梯的安装,确保地面的平整和楼梯的安全性。
3.进行门窗的制作和安装,确保门窗的密封性和安全性。
五、油漆工程施工1.进行墙面和天花板的打磨和修补,确保墙面和天花板的平整和光滑。
2.进行底漆和面漆的刷涂,确保油漆的附着力和光泽度。
3.进行木质家具和橱柜的上漆,确保家具和橱柜的保护和美观。
六、瓦工工程施工1.进行地面瓷砖和墙面瓷砖的铺贴,确保瓷砖的平整和美观。
2.进行地面石材和墙面石材的安装,确保石材的粘贴和美观。
3.进行卫生间和厨房的水泥防水和瓷砖铺贴,确保卫生间和厨房的防水效果。
七、验收和交付工作1.对装饰装修工程进行全面的验收,确保施工质量和符合设计要求。
2.整理施工现场,清理垃圾和杂物。
3.编制施工总结报告,总结施工经验和教训。
4.将装饰装修工程交付给业主,确保工程的安全和完好。
目录1、编制依据 (3)2、工程概况: (4)3、施工部署 (5)4、施工准备 (6)4.1技术准备 (6)4.2材料准备 (6)4.3劳力准备 (8)4.4样板施工计划安排 (8)4.5工程特点及施工难点 (8)5、主要施工方法及技术措施 (8)5.1施工总顺序 (8)5.2隔墙板安装 (9)5.3墙体抹灰 (10)5.4外墙内保温施工 (12)5、4、1粉刷石膏聚苯板内保温做法 (12)5、4、2复合硅酸盐浆料内保温做法 (15)5.5防水腻子、涂料施工 (17)5.6卫生间防水工程施工 (18)5.7楼地面 (19)5.8门窗工程 (20)5.9细木工程 (23)5.10外墙面工程 (23)5.11屋面工程 (26)6施工管理措施 (26)6.1质量保证措施 (26)6.2成品保护措施 (27)6.3工期保证措施 (27)6.4安全保证措施 (27)6.5消防保卫措施 (28)6.6环保、文明施工措施 (28)1、编制依据1.1施工合同:《燕都科学城世界名园施工合同》1.2施工图纸:建设单位提供的2003年8月28日版“燕都科学城世界名园一期工程(夕阳红老年社区)郁金香园”6#、7#、9#、10#、13#、14#、22#、25#楼施工图纸。
1.3主要图集1.4主要规范与规程1.5主要标准2、工程概况: 2.1建设工程概况:2.2工程装修范围根据图纸及甲方要求,本工程装修范围为8栋楼:公共部分装修一次到位,给排水、雨水、动力照明及防雷接地、电视系统、楼宇对讲等。
户内部分按北京初装修标准施工。
初装修标准为:1)户内地面预留客户装修面层30mm;2)各层墙体的砌筑(含隔墙)及抹灰、刮耐水腻子,但均不含面层作法;3)凡有防水要求的房间,地面与墙壁面做完防水层并闭水试验后,做好保护层;4)有隔热、保温要求的楼板做好保温板层。
2.3需分包项目:门窗安装、山墙部位外墙内保温、屋面瓦安装、屋面飘蓬及不锈钢栏杆、防水、采暖、电梯、设备安装。
3、施工部署3.1组织机构:项目部组成以贾海鹏项目经理为首的项目经理部代表公司进行合同履约。
落实合同约定的管理,质量、成本、进度等主要内容,以科学系统的管理与先进的施工方法保障工程的顺利进行。
3.2施工组织协调:在总包的组织协调下各土建及专业分包施工队各负其责共同完成承担的相应施工内容。
施工过程中以土建施工为主,各专业施工紧密配合,工序交叉合理,严禁倒序施工,以避免返工的发生。
3.3施工安排:由于本工程甲方要求在11月15前竣工,工期较紧,为此项目部计划在9月15日前组织3层以下部分结构验收,9月16日左右插入二次结构施工及初装修施工。
结构封顶后,先安排屋面工程的施工,随后进行外墙保温、门窗、抹灰等的施工,等3层以上部分结构验收后,再组织外檐及室内三层以上部分装修的施工。
施工顺序总体原则:先进行室内装修,后进行室外装修;外墙装修先上后下;室内先进行墙面抹灰,然后进行顶板局部修补,最后进行面层及地面施工;水电穿插施工作业,不占用整体工期;先试验后隐蔽;各楼先制作样板间,样板验收合格后,再大面积施工。
4、施工准备4.1技术准备4、1、1认真熟悉图纸、规范、规程、图集,明确各部位装修做法的具体要求,根据设计图纸要求与国家现行规范及工艺规程编制施工方案并向班组进行技术交底。
4、1、2做好各项装修工程所需材料供应商的选定工作,并按公司相关要求进行评审。
4、1、3进行工程量计算,确定材料种类及各阶段材料用量。
4.2材料准备4、2、1根据工程量计算,进行定货采购,与厂家签定供货合同,确保工程施工顺利进行。
4、2、2所有施工物资进场时均应由材料部门核实出厂质量证明文件(包括产品合格证、质量合格证、检验报告、试验报告、产品生产许可证与质量保证书等)。
质量证明文件应反映工程物资的品种、规格、数量、性能指标等,并与实际进场物资相符,如检查过程中发现未提供齐全资料或实物与工程要求不符的,拒绝其进场。
4、2、3对有试验或复试要求的各类物资需按要求进行复试,主要材料取样方法及数量如下表所示:4、2、4机具准备4、2、5主要材料使用计划4.3劳力准备4.4样板施工计划安排根据四个作业区具体的施工情况,要求各作业区分别组织安排装修样板间,样板间经过监理及项目部验收完成后再组织大面积的装修施工。
4.5工程特点及施工难点4、5、1此工程为八座砖混结构住宅楼,栋号与外包队多,管理跨度大。
4、5、2 采用的新工艺、新材料:外横墙为NF保温做法,坡屋面防水处理,PPR给水管材,供暖方式为新型集中供暖。
5、主要施工方法及技术措施5.1施工总顺序三层以下结构验收→三层以下墙面抹灰、抹保温层、安装山墙保温板→门窗安装→三层以下地面基层施工→三层以下厕浴间防水施工→三层以下刮腻子→屋面基层、防水、保护层、挂瓦施工→三至六层墙面抹灰、抹保温层、安装山墙保温板→三至六层门窗安装→三至六层地面基层施工→三至六层厕浴间防水施工→三至六层刮腻子→外檐抹灰→外檐涂料施工→首层蘑菇石粘贴→楼四周散水及场地平整清理→竣工清理5.2隔墙板安装隔墙板由原设计的混凝土空心砌块变更为水泥珍珠岩增强隔板,主要规格为600×2650×90mm,主要用于户内隔断。
5、2、1工艺流程:轻隔墙与结构墙面、楼面接触部位基层清理→墙面弹出标高线、楼面放出位置线→分档弹线→钉隔墙卡板→安装隔墙板→板缝处理。
5、2、2施工要点:5、2、2、1板材的运输及堆放应侧立,严防倾倒砸坏,其板下两端应有方木垫平,并有排雨水措施。
作好板顶与楼板底的连接准备工作。
地面弹出隔墙板安装位置墨线。
5、2、2、2隔墙板安装:在隔墙板安装前应对板进行检查,凡外型尺寸超出允许偏差或有严重缺陷的不合格产品不得使用。
5、2、2、3在条板拼缝处的上端预先将“∩”型扁钢卡板固定在结构板底,并涂刷防锈漆处理,卡件不得高出隔墙板墙面。
5、2、2、4在条板顶部及两侧企口处用水泥胶泥抹满,从一头开始安装,要求上对卡板下对墨线用撬棍在板底将板上端顶紧,板边揉挤严实,并将挤出的胶泥刮平,用靠尺检查板面的垂直平整度,用两组木楔将板底塞牢。
经检查合格后,板底缝内用C20细石混凝土填塞密实,待达到75%强度后撤出木楔填实孔洞。
5、2、2、5隔墙板安装完毕7天之内,不准在板面开洞、开槽,并应加强对安装成品的保护,安装完7天后,可按设计在板面用手持切割机开洞、开槽,禁止用手锤剔凿开洞、开槽。
5、2、2、6板缝处理:在两端拼缝的边肋外凹槽内刮水泥胶泥一道,贴50mm宽玻纤带一层,压实,、粘牢、用水泥砂浆刮平。
板面拼缝处加贴100mm宽玻纤带一层及阴阳角处贴200mm宽玻纤带,用胶泥刮平,厚度不大于2mm。
5、2、2、7板面处理:板面清理干净后,刮满水泥或石膏腻子找平后刮耐水腻子。
5、2、2、8与水电专业安装配合要点:水电专业应与隔墙板安装密切配合,隔墙板安装完毕后,需办理移交手续,移交给水电专业,水电安装线、管、盒时,应待墙板粘接胶泥干硬后再切割开槽,安装完毕后办理移交手续,移交给回安装单位用胶泥填实刮平,干后附贴100mm宽玻纤带一层,厚度不大于2mm。
5.3墙体抹灰工艺流程:多孔砖砌体墙面:基层清理、润湿→冲筋→分层分遍抹灰,面层赶实压光。
5、3、1内墙抹灰各部位工程做法紧邻电梯井道的卧室与起居室墙面做法:素水泥浆一道甩毛(内掺建筑胶)→9厚1:3水泥砂浆打底扫毛或划出纹道→5厚1:2、5水泥砂浆找平→12(15)厚矿棉吸声板,建筑胶粘贴→木(金属)装饰条其余部位墙体抹灰做法:抹两遍水泥砂浆,为提高砂浆的与易性可在砂浆中掺加水泥用量5%的砂浆王,砂浆分两遍成活,第一遍9mm厚,第二遍5mm厚,然后刮腻子,公共部分刷面浆饰面5、3、2墙面基层处理:将墙面上的残余砂浆、污垢、浮灰等清理干净。
对墙面垂直度与平整度进行检查测量。
墙面有预留配电箱或开关盒的要及时整方正,出墙面高度与抹灰面一致。
混凝土柱面凸出部分提前进行剔平。
抹灰前一天再用水清洗墙面,将残留污垢、浮灰清理干净。
5、3、3墙面做灰饼或冲筋:在墙上先拉通线确定抹底灰厚度、第二遍罩面灰厚度,施工第一遍底灰时应保证与基底粘接牢固并且平整,为第二遍抹灰成活提供良好基层。
拉线确定抹灰层厚度后在墙上做灰饼,不得将灰饼做在构造柱上,最厚处应控制在18mm以内,对于局部结构突出部位,应进行适当剔凿。
灰饼间距1、5m×1、5m,门窗洞口等边角部位均应设置灰饼。
5、3、4混凝土柱面甩毛处理:为保证抹灰层与基层粘结密实不空鼓,需抹灰的混凝土面在抹灰前,必须提前进行甩毛处理。
在需要抹灰的部位,先用水冲洗墙面,再将1:1水泥砂浆加适当水泥用量界面剂搅拌均匀,用笤帚均匀甩在墙上,并浇水养护3-4天,待其达到强度后,方可进行抹灰施工。
5、3、5抹灰施工:抹灰施工前,必须用水将混凝土墙面的甩毛或就是砌块墙面湿润。
在打底水泥砂浆中掺加适量粘结剂,用底灰将墙面基本找平,打底水泥砂浆上墙后,不得将罩面灰当日上墙,应养护至少48小时,待底灰充分干燥收缩后,再抹罩面灰。
罩面灰应依据灰饼抹够厚度,用刮杠将面层水泥砂浆基本刮平,再用木抹子搓平赶实,最后用铁抹子压光三遍。
对于墙面装修为瓷砖的墙面,抹灰时用木抹子搓毛即可。
对于墙、柱、顶板的阴阳角,抹灰时必须用专用阴阳角抹子施工,并用方尺控制其方正,并且在阴角处必须用抹子切出一条垂直缝。
5、3、6门窗洞口处理:由于门窗安装尚未到位,门口为后塞,抹灰施工在门窗洞口周边留5cm,待门窗安装后用水泥砂浆抹平。
门洞口等阳角在门框就位阳角抹灰完毕后需使用竹胶板或木板制作护角加以保护。
5、3、7楼梯踏步处理:为了保证楼梯踏步的阳角刚度,在抹灰时嵌入直径为10mm的钢筋,并焊接锚固筋,5、3、8质量控制标准(1) 抹灰砂浆所用各种材料必须依据配合比,并跟据不同天气条件下的砂子含水率,及时调整砂浆配合比。
(2)各抹灰层之间及抹灰层与面层之间必须粘结牢固,无脱底、空鼓,面层无开裂、脱落、起鼓、起砂、酥松等现象。
抹灰面层表面光滑、洁净、颜色均匀,无抹纹,阴阳脚方正,线脚平直、清晰美观。
(3)各层抹灰施工时应严格控制插入时间,应确保前道基层充分干燥收缩,不可提前进入下层抹灰。
(4)抹灰完成的部位要做好成品保护,谁施工谁负责成品保护,其她专业应进行成品保护意识教育。
在墙柱的阳角处可采取包木板保护措施。
抹灰墙面应及时养护,有专人负责。
验收后作好质量标识。
(5) 墙面抹灰施工(根据设计厚度)允许偏差为:5.4外墙内保温施工5、4、1粉刷石膏聚苯板内保温做法本工程所有山墙部位使用增强粉刷石膏剧本板外墙内保温做法。
具体施工方法: 5、4、1、1工艺流程:山墙内表面及相邻墙面、顶棚、地面清理→弹线→粘贴聚苯板→抹灰、挂网格布→做门窗口护角→粘贴网格布→刮腻子5、4、1、2凡凸出墙面的砼、砂浆等必须提前剔除并清扫干净墙面。
