2005年定额
- 格式:doc
- 大小:94.00 KB
- 文档页数:14
2005年广西定额解释(一)2005年广西定额解释(一)本文将对2005年广西定额解释的相关内容进行论述,旨在准确表达并满足标题所描述的内容需求。
文章将按照定额解释的逻辑顺序进行陈述,以保证内容的连贯性和流畅性。
一、定额解释的概述2005年广西定额解释是广西地区在2005年发布的一系列文件,旨在对各项工作中的费用和标准进行规定和解释,以确保工作的顺利进行并保障各方的权益。
该解释涵盖了多个领域和行业,如建筑工程、农业生产、交通运输等。
二、建筑工程领域定额解释1. 基础工程定额解释:包括基坑开挖、地基处理、地下工程等方面的费用和标准规定。
根据工程规模和地质条件的不同,制定了不同的费用与标准,以满足工程的需求。
2. 结构工程定额解释:涉及建筑物的主体结构部分,包括混凝土、钢筋、木材等方面的费用与标准解释。
根据工程设计和结构要求,明确了各项材料的使用量和质量标准。
3. 安装工程定额解释:主要包括电气安装、给排水设备安装、暖通空调等方面的费用和标准规定。
根据建筑物的类型和规模,确定了各项安装工程所需的费用和材料标准。
三、农业生产领域定额解释1. 粮食生产定额解释:根据农作物的种植面积、施肥量、用工数量等综合因素,制定了相关的费用和标准。
确保了粮食生产的经济效益和产量质量。
2. 畜牧业生产定额解释:包括牲畜饲养、疫病防控、饲料采购等方面的费用与标准规定。
根据养殖规模和品种,明确了各项费用的核算方法和标准。
四、交通运输领域定额解释1. 公路工程定额解释:包括路面建设、路基处理、交通标志等方面的费用与标准规定。
根据道路分类和规模,明确了各项费用的核算方法和标准。
2. 水路工程定额解释:主要涉及航道疏浚、堤防修建、船闸建设等方面的费用与标准解释。
根据船舶通行需求和水域状况,确保了水路工程的有效施工和良好运营。
五、其他领域定额解释除了以上三个领域之外,2005年广西定额解释还涵盖了其他行业和领域的费用和标准规定,如水利工程、环境保护、能源开发等。

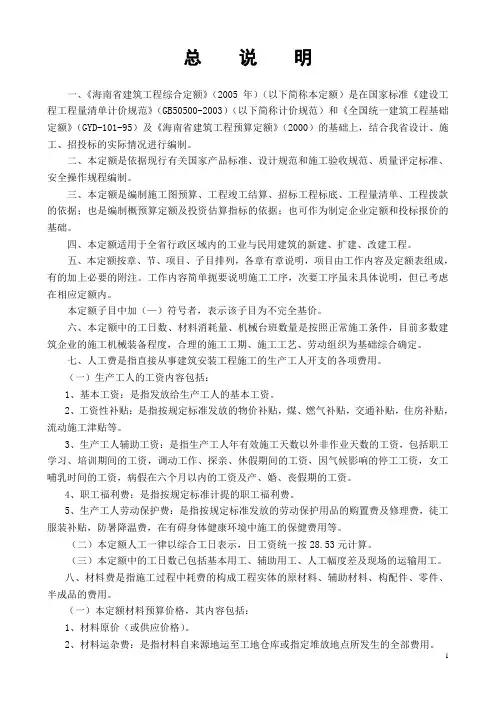

总说明一、《海南省建筑工程综合定额》(2005年)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称计价规范)和《全国统一建筑工程基础定额》(GYD-101-95)及《海南省建筑工程预算定额》(2000)的基础上,结合我省设计、施工、招投标的实际情况进行编制。
二、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制。
三、本定额是编制施工图预算、工程竣工结算、招标工程标底、工程量清单、工程拨款的依据;也是编制概预算定额及投资估算指标的依据;也可作为制定企业定额和投标报价的基础。
四、本定额适用于全省行政区域内的工业与民用建筑的新建、扩建、改建工程。
五、本定额按章、节、项目、子目排列,各章有章说明,项目由工作内容及定额表组成,有的加上必要的附注。
工作内容简单扼要说明施工工序,次要工序虽未具体说明,但已考虑在相应定额内。
本定额子目中加(—)符号者,表示该子目为不完全基价。
六、本定额中的工日数、材料消耗量、机械台班数量是按照正常施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础综合确定。
七、人工费是指直接从事建筑安装工程施工的生产工人开支的各项费用。
(一)生产工人的工资内容包括:1、基本工资:是指发放给生产工人的基本工资。
2、工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
3、生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4、职工福利费:是指按规定标准计提的职工福利费。
5、生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
总说明一、《装饰装修工程消耗量定额》(2005年)(以下简称本定额)是在《建设工程工程量清单计价规范二、本定额可与《建设工程工程量清单计价规范》配合使用,适用于我省一般工业和民用建筑的新建、三、本定额是按照正常施工条件、多数企业具备的机械装备和劳动组织情况、施工中常用的施工方法、四、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,已综合考虑在定额内。
五、本定额子目中均未包括脚手架、垂直运输、超高增加及成品保护等内容,发生时脚手架可套用建筑六、本定额中的木材是按规格料列入定额的,木材种类除注明"硬木"外,其他均以一、二类木材为准。
七、本定额有关数据的取定:1.本定额人工消耗量的确定:人工不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超2.本定额中的材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料等,并计算了相应的施工场3.本定额中均已包括材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点操作安装地点4.地下室内一层及地上六层(或20m)以内的垂直运输,按定额人工费增加人工垂直运输补贴费:地下室人力垂直运输及超高费补贴费率表┏━━━━━┯━━━━┯━━━━┯━━━━┯━━━━┯━━━━┯━━━━┯━━━━┯━━━┃序 号 │ 1 │ 2 │ 3 │ 4 │ 5 │ 6 │ 7 │ 8 ┠─────┼────┼────┼────┼────┼────┼────┼────┼───┃檐高(m) │ 30 │ 40 │ 50 │ 60 │ 70 │ 80 │ 90 │ 100 ┠─────┼────┼────┼────┼────┼────┼────┼────┼───┃层 数 │ 7~9 │ 10~12 │ 13~15 │ 16~18 │ 19~21 │ 22~24 │ 25~27 │ 28~30┠─────┼────┼────┼────┼────┼────┼────┼────┼───┃费率 % │ 6 │ 8 │ 10 │ 12 │ 15 │ 18 │ 22.5 │ 27 ┗━━━━━┷━━━━┷━━━━┷━━━━┷━━━━┷━━━━┷━━━━┷━━━━┷━━━注:1.表中"檐高"、"层数"两个指标中,有一个指标达到定额规定,即可套用该定额。
安徽省建筑、装饰装修工程计价定额说明总说明一、为促进建筑业又好又快发展,进一步规范建筑市场工程量清单计价行为,方便快速报价和简化计价过程,根据 2005 年“安徽省建设工程工程量清单计价依据”和有关规定,编制了“安徽省建筑、装饰装修工程及安装工程(常用册)计价定额综合单价”(以下简称综合单价)。
二、本综合单价适用于安徽省境内的工程量清单计价的建筑工程、装饰装修工程及安装工程(常用册)。
其中安装工程(常用册)主要包括电气设备安装工程,消防工程,给排水、采暖、燃气工程,通风空调工程,建筑智能化系统设备安装工程,刷油、防腐蚀、绝热工程。
三、本综合单价是编制与审核建设工程投资估算、设计概算、施工图预算的指导性依据,是编制与审核招标控制价、界定成本价、调解处理工程造价纠纷和鉴定工程造价的依据,也是企业投标报价和工程结算的参考依据。
四、本综合单价编制的原则。
遵循“市场形成价格、企业自主报价、政府宏观调控”的工程造价管理原则。
综合单价表现形式实行“量”“价”合一,方便使用;项目设置对传统定额项目进行适当综合、调整、合并,力求简明;计量规则和费用计算程序力求简化;价格水平适中,能够充分反映市场。
五、本综合单价主要编制依据。
1.2005 年《安徽省建设工程量清单计价规范》(建筑、装饰装修、安装工程)(DBJ/T-206-2005)。
2.2005 年《安徽省建筑工程消耗量定额》、《安徽省装饰装修工程消耗量定额》、《安徽省安装工程消耗量定额》。
3.2005 年《安徽省建设工程清单计价费用定额》、《安徽省建设工程清单计价施工机械台班费用定额》。
4.有关标准图集及典型工程案例。
六、本综合单价消耗量的确定。
(一)人工工日消耗量:人工工日一律以“综合工日”表示,不分工种、技术等级。
其内容包括基本用工、超运距用工、辅助用工、人工幅度差。
(二)材料消耗量:包括主要材料、辅助材料、零星材料等。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并入相应损耗。

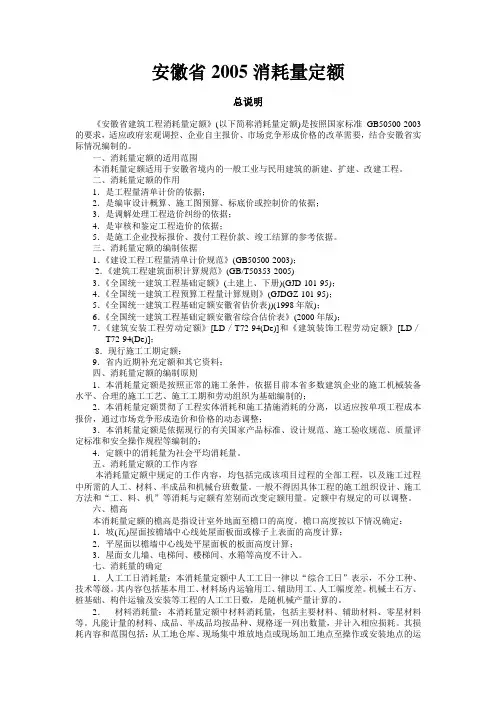

安徽省2005消耗量定额总说明《安徽省建筑工程消耗量定额》(以下简称消耗量定额)是按照国家标准GB50500-2003的要求,适应政府宏观调控、企业自主报价、市场竞争形成价格的改革需要,结合安徽省实际情况编制的。
一、消耗量定额的适用范围本消耗量定额适用于安徽省境内的一般工业与民用建筑的新建、扩建、改建工程。
二、消耗量定额的作用1.是工程量清单计价的依据;2.是编审设计概算、施工图预算、标底价或控制价的依据;3.是调解处理工程造价纠纷的依据;4.是审核和鉴定工程造价的依据;5.是施工企业投标报价、拨付工程价款、竣工结算的参考依据。
三、消耗量定额的编制依据1.《建设工程工程量清单计价规范》(GB50500-2003);2.《建筑工程建筑面积计算规范》(GB/T50353-2005)3.《全国统一建筑工程基础定额》(土建上、下册)(GJD-101-95);4.《全国统一建筑工程预算工程量计算规则》(GJDGZ-101-95);5.《全国统一建筑工程基础定额安徽省估价表))(1998年版);6.《全国统一建筑工程基础定额安徽省综合估价表》(2000年版);7.《建筑安装工程劳动定额》[LD/T72-94(De)]和《建筑装饰工程劳动定额》[LD/T72-94(De)];8.现行施工工期定额;9.省内近期补充定额和其它资料;四、消耗量定额的编制原则1.本消耗量定额是按照正常的施工条件,依据目前本省多数建筑企业的施工机械装备水平、合理的施工工艺、施工工期和劳动组织为基础编制的;2.本消耗量定额贯彻了工程实体消耗和施工措施消耗的分离,以适应按单项工程成本报价,通过市场竞争形成造价和价格的动态调整;3.本消耗量定额是依据现行的有关国家产品标准、设计规范、施工验收规范、质量评定标准和安全操作规程等编制的;4.定额中的消耗量为社会平均消耗量。
五、消耗量定额的工作内容本消耗量定额中规定的工作内容,均包括完成该项目过程的全部工程,以及施工过程中所需的人工、材料、半成品和机械台班数量。
2005年《广西壮族自治区建筑工程消耗量定额》(一)一、2005年《广西壮族自治区建筑工程消耗量定额》建筑面积1、人户花园如何计算建筑面积?答:按阳台计算。
2、走廊、檐廊有1.1m高栏杆,是否可视为有围护结构?答:围护结构指围合建筑空间四周的封闭墙体门窗等。
3、某综合楼变形缝两边设有墙体,室内不相连通,问该变形缝可否计算建筑面积?答:不计算。
建筑面积计算规则规定建筑物内的变形缝应计算建筑面积,建筑物内的变形缝指的是与建筑物相连通的变形缝,即暴露在建筑物内,在建筑物内可以看见的变形缝。
4、定额中规定设备管道夹层不计算建筑面积,但如果设备管道夹层层高大于2.2m,是否可以计算建筑面积?答:不计算。
A. 1 土(石)方工程5、土(石)方开挖中遇到砖基础、混凝土、钢筋混凝土基础或路面时如何套定额?答:砖基础按次坚石,混凝土按普坚石,钢筋混凝土按特坚石的相应定额套。
6、大开挖基坑底的基槽土方的开挖深度从那里算起?7、如挖掘机挖沟槽、基坑工程量小于2000m m³时,如何乘以系数?答:根据P8和P9土方工程定额说明的(7)和(11)条规定定额应乘以以下系数:人工×1.05,挖掘机×(1+0.05+0.05),其余机械×1.05.8、机械挖土坑内作业、坑上作业怎样区分?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业;相反机械一直在室外地坪上作业(不下坑)称坑上作业。
开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,称坑内作业。
9、大型土方开挖时,机械上下行驶坡道应如何计算?答:分两种情况:(1)若坡道设在坑内则不增加土方工程量计算。
(2)若坡道设在坑外坑外则增加的土方量并入土方工程量计算。
10、基础回填土方采用反铲挖掘机从槽边取土回填,一次性填至室外标高,未分层夯实,而采用淋水后使土自然下沉的施工方法,该如何实行定额?答:反铲挖掘机从槽边取土回填应按挖掘机挖一~二类土计算,施工用淋水按签证另计。
总说明一、《铁路工程预算定额》(简称本定额)是标准轨距铁路工程专业性全国统一定额。
二、本定额适用于新建和改建铁路工程,是编制施工图投资检算的依据,也是编制概算定额的基础。
其中路基、桥涵、隧道、轨道和站场建筑设备工程,亦是编制初步设计概算的依据。
三、本定额按专业内容分为12个分册:第一册路基工程第二册桥涵工程第三册隧道工程第四册轨道工程第五册通信工程第六册信号工程第七册电力工程第八册电力牵引供电工程第九册房屋建筑工程第十册给排水工程第十一册机械设备安装工程第十二册站场建筑设备工程为避免重复,属专业间通用的定额子目,只编列在其中一个分册内,使用时可跨册使用。
各册定额工程范围的划分,不涉及专业分工。
四、本定额按照合理的施工组织和正常的施工条件编制,定额中所采用的施工方法和质量标准,是根据现行的铁路设计规范、施工规范、技术安全规则、质量评定验收标准等确定的。
除另有说明外,一般不得对定额进行调整或换算。
五、定额中的工作内容仅列出了主要的施工工序,次要工序虽未列出,亦包括在定额内。
六、定额中的人工消耗量不分工种、技术等级,其内容包括:基本用工、人工幅度差、辅助用工、工地小搬运用工。
七、定额中的材料消耗量,均已包括工地搬运及施工操作损耗。
其中周转性材料(如模板、支撑、脚手杆、脚手板、挡土板等)的消耗量,均按其正常摊销次数摊人定额内,使用时不得因实际摊销次数不同而调整。
八、定额中混凝土和水泥砂浆的数量(表中圆括号内的数字),仅用于根据混凝土和砂浆配合比计算水泥、砂子、碎石的消耗量,使用时不得重复计算。
其水泥消耗量系按中粗砂编制,当设计采用细砂时,应按基本定额有关项目进行调整。
当其设计强度等级与定额不同时,应按基本定额有关配合比用料表调整消耗量。
混凝土和水泥砂浆的砂子消耗量,系按天然湿度砂编制,已考虑了其膨胀率。
九、定额中的施工机械类型、规格型号,系按正常情况综合选定。
如施工实际采用的类型、规格型号与定额不同时,除另有说明外,均不得调整。
安徽省建筑、装饰装修工程计价定额说明总说明一、为促进建筑业又好又快发展,进一步规范建筑市场工程量清单计价行为,方便快速报价和简化计价过程,根据 2005 年“安徽省建设工程工程量清单计价依据”和有关规定,编制了“安徽省建筑、装饰装修工程及安装工程(常用册)计价定额综合单价”(以下简称综合单价)。
二、本综合单价适用于安徽省境内的工程量清单计价的建筑工程、装饰装修工程及安装工程(常用册)。
其中安装工程(常用册)主要包括电气设备安装工程,消防工程,给排水、采暖、燃气工程,通风空调工程,建筑智能化系统设备安装工程,刷油、防腐蚀、绝热工程。
三、本综合单价是编制与审核建设工程投资估算、设计概算、施工图预算的指导性依据,是编制与审核招标控制价、界定成本价、调解处理工程造价纠纷和鉴定工程造价的依据,也是企业投标报价和工程结算的参考依据。
四、本综合单价编制的原则。
遵循“市场形成价格、企业自主报价、政府宏观调控”的工程造价管理原则。
综合单价表现形式实行“量”“价”合一,方便使用;项目设置对传统定额项目进行适当综合、调整、合并,力求简明;计量规则和费用计算程序力求简化;价格水平适中,能够充分反映市场。
五、本综合单价主要编制依据。
1.2005 年《安徽省建设工程量清单计价规范》(建筑、装饰装修、安装工程)(DBJ/T-206-2005)。
2.2005 年《安徽省建筑工程消耗量定额》、《安徽省装饰装修工程消耗量定额》、《安徽省安装工程消耗量定额》。
3.2005 年《安徽省建设工程清单计价费用定额》、《安徽省建设工程清单计价施工机械台班费用定额》。
4.有关标准图集及典型工程案例。
六、本综合单价消耗量的确定。
(一)人工工日消耗量:人工工日一律以“综合工日”表示,不分工种、技术等级。
其内容包括基本用工、超运距用工、辅助用工、人工幅度差。
(二)材料消耗量:包括主要材料、辅助材料、零星材料等。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并入相应损耗。
2005消耗量定额计算规则(装饰)1. 什么是消耗量定额?消耗量定额是建筑行业中计算工程量的重要指标之一,它是指在建设过程中,一个单位工程所需要的各种材料和人工劳动的数量。
消耗量定额的编制是根据标准化的工艺流程、施工方案以及历经时间检验的经验数据所制定的。
2. 2005年消耗量定额计算规则的特点2005年消耗量定额计算规则是在前几版规则的基础上,根据新的技术标准和施工条件,进行大量的实验调研和数据分析得出的。
与此前规则相比,2005年版的计算规则主要具有以下特点:2.1 与实际工程相适应消耗量定额的编制必须与实际工程相适应,2005年版的计算规则对原材料的种类、规格、型号等进行了更为细致的划分,以满足不同工程所需。
例如,在涂装施工方面,规则细分为内墙、外墙、天棚、地面等四个部位,针对不同部位的特点分别进行计算。
2.2 系统性强2005年消耗量定额计算规则根据各种工程的实际施工需求,将材料和人工劳动的各个环节进行了划分,以便于计算。
规则的系统性非常强,能够套用在各种不同的工程中,并能够满足多种不同的施工要求。
2.3 参照国际标准2005年消耗量定额计算规则参照了国际上广泛使用的ISO标准,使得计算结果更加精确、科学,提高了消耗量定额编制的国际化水平。
3. 2005年版消耗量定额计算规则在装饰工程中的应用2005年版消耗量定额计算规则在装饰工程中的应用非常广泛。
装饰工程中需要涉及到许多材料、工序以及具体的施工方法,因此很难一概而论。
我们以涂装工程为例,说明2005年版规则的应用。
3.1 涂装工程中的应用在涂装工程中,消耗量定额是根据工程的实际要求,对每个涂装部位的面积、厚度等因素进行计算。
举个例子,对于室内混凝土墙面进行刮腻子并刷乳胶漆的工程,消耗量的计算公式如下:消耗量 = (面积 × 厚度 × 粘结料消耗量 + 颜料消耗量)/ (干膜厚度 × 色漆干膜率 × 涂装系数)在计算过程中,需要对每个参数进行精确的计算,涵盖了粘结料、颜料的消耗量,涂装系数等多个因素。
2005年福建省消耗量定额项目划分与计算思路一、建筑面积建筑面积以外墙结构外围(外墙勒脚以上)水平面积计算区分全算、半算、不算。
不算部分:一般指建筑物通道(骑楼、过街楼)的底层,屋顶水箱、花架、露台、露天游泳池,无永久性顶盖的架空走廊、室外楼梯、与建筑物内不相连通的装饰性阳台、挑檐(设计无利用);半算部分:一般指阳台以及无围护结构的挑廊、走廊、檐廊以及斜屋面净高在1.2m-2.1m部分;全算部分:建筑物内变形缝、室内楼梯间、电梯井、观光电梯井、提物井、管道井、通风排气竖井、附墙烟囱应按建筑物自然层计算。
底层为架空层,四周无围护结构,层高在2.2m及以上按全算面积计算,1.3m-2.2m之间按半算面积计算。
二、整体计算规则工程量计算整体按实计算,局部、小量为了手工计算不扣减(如模板计算不扣交接的梁口、1m2以内洞口,柱高不扣板厚,砼、地面、天棚、墙面计算不扣0.3m2以内部分面积,相应其侧壁也不增加,内墙不扣踢脚板部分面积)。
三、定额说明土方、垫层、砼、砼墙、砖墙一般以立方米为单位模板、门窗、装饰部分一般以平方米为单位钢筋、钢材一般以吨为单位管桩、栏杆一般以米为单位本定额中注有“XX以内”或“XX以下”者均包括“XX”本身,“XX以外”或“XX以上”者均不包括“XX”本身。
1. 构件按一般形状考虑,遇到弧形、拱形、异形以及斜屋面应单独列项,可套用相应定额、人工及主材相应换算。
2. 构件按材料、材质来分类。
3. 本定额取定的砼、砂浆等半成品与设计有下列不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整:⑴砼、砂浆等半成品的类型不同时;⑵砼的塌落度、强度等级或其采用的水泥强度等级、粗骨料(分碎石与砾(卵石)及类径(一般为20mm以内,40mm以内)不同;⑶砌筑砂浆的强度等级或其采用的水泥强度等级不同;⑷抹灰砂浆的体积比不同。
4. 本定额是按檐高20m以内编制的,当建筑物檐高超过20m时要计建筑物超高施工增加费。
附: 2005年《北京市房屋修缮工程预算定额》说明解释(第五号)一、《电气分册》的适用范围是什么?2005年《北京市房屋修缮工程预算定额》(以下简称新定额)《电气分册》适用于电压在10KV以下的电气线路、器具、设备的修缮及安装工程。
即在原建筑物的基础上进行拆、改、换、修、装等均应执行本定额。
外线工程中,拆换电杆、横担、电器具、电线及为了增加容量加大线号和保障线路安全所采取的一切加固措施均包括在修缮范围内,还包括变配电室、站的拆、改、换、修、装等工程。
本分册不适用各项工程中的暂设工程及单位工程在10个工日以内的零修(碎修)工程。
二、《电气分册》章节如何设置?1999年《北京市房屋修缮工程预算定额》(以下简称原定额)《电气分册》共分上、下册,17章,1935个子目。
新定额《电气分册》共分上、下册,包括电压在10KV以下的拆换工程,整修工程,配管工程,配线及穿线工程,照明器具安装工程,配电箱、盘、板及闸器具设备的安装,变配电工程,防雷及接地工程,外线工程,电缆工程,广播、消防、控制设备,电视电话综合布线,安全防范设备,附属辅助工程,金属部件制作安装工程和电气调整等,共16章158节2350个子目。
新定额《电气分册》删掉了原定额《电气分册》中的4章,分别是:拆除工程、弱电工程、其他直接费和现场经费。
新增3章,分别是:广播、消防、控制设备,电视电话综合布线和安全防范设备。
三、《电气分册》各章节变化及说明:第一章拆换工程(一)本章包括的主要内容及适用范围:本章包括的主要内容有夹板配线、针式绝缘子配线的拆换、管内抽换线、杆上横担及支持物的拆换、低压架空线及引入线的拆换等,共3节81个子目。
本章适用于室内外线路的拆换工程,但1000m以上远距离输电线路的拆换不执行本定额。
(二)本章的子目变化情况:本章删除了木槽板配线的拆换、木杆打帮桩和木横担拆换3个子目。
(三)本章需要说明的其他问题:1、遇原灯具拆除后原位安装时,人工按灯具安装相应定额子目的人工乘以系数0.6计算。
2005建筑工程消耗量定额说明及计算规则总说明1 《广西壮族自治区建设工程量清单计价依据建筑工程消耗量分册》(以下简称本分册)是完成规定计量单位建筑分部分项工程所需的人工、材料、机械xx的消耗量依据。
2 本分册参考基价为全区统一参考基价,各地市不再编制参考基价表。
本分册实际使用时应以市场人工单价、市场材料价格进行计算。
3 本分册适用于广西壮族自治区辖区范围内xx、扩建和改建的工业与民用建筑工程。
4 本分册是编制工程xx预算(标底)的依据,可作为编制企业定额的基础、也可作为工程投标报价的参考。
5 本分册的编制是依据:5.1 《建设工程工程量清单计价规范》(GB50500-2003)5.2 《全国统一建筑工程基础定额》(GJD-101-95)5.3 《全国统一建筑工程基础定额编制说明》(土建工程)5.5 现行国家有关产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程。
6 本分册是按照xx建筑施工企业正常施工条件、现有的施工机械装备水平、合理的施工工期、施工工艺和劳动组织为基础进行编制的,反映了社会平均消耗水平。
7 本分册的工作内容,只说明了主要施工工序,次要工序虽未说明,均已包含在定额内。
8 本分册包括施工过程中所需的人工、材料、半成品和机械xx数量,除定额中有规定允许调整外,不得因具体工程施工组织设计、施工方法及工、料、机等耗用与定额不同时进行调整换算。
9 本分册人工消耗量包括基本用工、超运距用工、人工幅度差、辅助用工。
按不同分部分项工程的施工技术要求,划分为建筑综合工日(一类)(22元/工日)和建筑综合工日(二类)(26元/工日)。
10 本分册材料消耗量的确定:10.1 本分册采用的建筑材料、半成品、成品均应符合国家质量标准和相应设计要求的合格产品。
10.2 本分册中的材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作的损耗。
1、控制爆破如何套用定额?答:《福建省建筑工程消耗量定额》(FJYD-101-2005)与《福建省市政工程消耗量定额》(FJYD-401~407-2005)的石方爆破定额不适用于控制爆破,控制爆破的消耗量可以套用建设部发布的《爆破工程消耗量定额》(GYD-102-2 008),人工、材料、机械台班价格与费用定额等计价规定仍执行我省现行有关规定。
2、套用《福建省建筑工程消耗量定额》(FJYD-101-2005),高压旋喷桩掺粉煤灰时是否扣减水泥用量?答:高压旋喷桩有掺粉煤灰的,按实际配合比计算水泥用量。
3、《福建省建筑安装工程费用定额》(2003版)规定的材料检验试验费是否包括了桩基动测与静载试验、玻璃幕墙三项性能检测、面砖拉拔试验、建筑节能检验?答:《福建省建筑安装工程费用定额》(2003版)规定的材料检验试验费,是材料费的组成内容,未包括桩基动测与静载试验、玻璃幕墙三项性能检测、面砖拉拔试验、建筑节能检验,有发生时另行计算。
4、《福建工程造价信息》综合价格信息中的“钢板、型钢、工字钢”材料价格是否综合了Q345低合金高强度钢板价格?答:《福建工程造价信息》综合价格信息中发布的“钢板、型钢、工字钢”是Q235碳素结构钢,其他类型钢材的价格应市场询价。
1、按照《福建省建筑安装工程费用定额》(2003版)规定,多个(栋、号)建筑物共有一个整体地下室的,其工程类别应当如何判别?答:按照《福建省建筑安装工程费用定额》(2003版)的规定,多个(栋、号)建筑物共有一个整体地下室并一起发包的,其工程类别按整体地下室及其以上多个(栋、号)建筑物的建筑面积之和以及最高建筑物的檐高判别,整体地下室及其以上各个(栋、号)建筑物套用同一工程类别;分开发包的,按分开后建筑物的建筑面积和檐高分开判别和套用工程类别。
2、《福建省建筑工程消耗量定额》(2005版)规定,钢筋混凝土预制管(方)桩的损耗率1.5%,包括哪些内容?答:钢筋混凝土预制管(方)桩的损耗率 1.5%,包括了废品率、运输损耗、堆放损耗、打桩损耗,未包括超出设计桩顶标高割掉部分和因不明地质原因造成的桩身损坏;超出设计桩顶标高割掉部分和因不明地质原因造成的桩身损坏,打入部分应该按实际发生数量并入打桩工程量计算,超出地面未打入部分应计桩身材料费。
垂直运输层高是按3.3米考虑的,若层高超过3.3米时,每增高0.6米,指0.01米~0.6米,均按相应定额子目增加0.05系数,如再增高0.6米,指0.61米~1.20米按相应定额子目增加0.10系数,以此类推。
2.现浇钢筋混凝土贮水(油)池支撑高度是按多少米考虑的?现浇钢筋混凝土贮水(油)池支撑高度以4.1米以内为准,如超过4.1米以上的部分,超过部分参照现浇钢筋混凝土柱、板、墙相应子目计算增加支撑的费用。
3.现浇钢筋混凝土柱、梁、墙的支撑高度以3.6米以上的部分,如何计算?现浇钢筋混凝土柱、梁、墙的支撑高度如超过3.6米,按超过部分计算增加支撑工程量,例:超过0.2米,按超过0.2米的工程量计算,套用相应的柱、梁、板、墙每增1米的定额子目,如超过1.2米,按超过1.2米的工程量计算,套用相应的定额子目乘以2。
4.国家标准“建筑工程建筑面积计算规范”于2005年7月1日实施,与我省2005年建筑工程消耗量定额建筑面积计算规则有了很大变化,应如何执行?(2006.4.25 太原第3期)答:2005年7月1日以后的工程建筑面积的计算,有合同规定的按合同执行,没有明确规定的,按现行国家标准“建筑工程建筑面积计算规范”执行。
5.国家标准“建筑工程建筑面积计算规范”于2005年7月1日实施,按此计算建筑面积的工程,是否执行2005年建筑工程消耗量定额第十四章垂直运输定额工程量计算规则第二条?答:不执行。
(2006.4.25 太原第3期)6.现浇混凝土悬挑板(阳台、雨篷)按图示外挑部分尺寸的水平投影面积计算,挑出墙外的牛腿梁及板边模板不另计算。
带反挑檐的雨篷,翻起部分包括多少?(2006.4.25 太原第3期)答:带反挑檐的雨篷,如其高度(指板面至弯起顶面)超过60mm时,其超过部分的混凝土、模板应另行计算,按挑檐定额执行。
7.现浇钢筋混凝土化粪池、检查井的模板工程工程量如何计算?(2006.4.25 太原第3期答:按混凝土接触面积,以平方米计算。
2005年《广西壮族自治区建筑工程消耗量定额》问题解答(二)点击:11796次李发布者:boao 发表时间:2008-12-29一、2005年《广西壮族自治区建筑工程消耗量定额》问题解答(二)建筑面积计算规则1、入户花园(或花园阳台)怎么计算建筑面积?答:入户花园(或花园阳台)的建筑面积计算应分两部分:第一部分为底板结构外边线1.5m以内部分,按1/2面积计算建筑面积;第二部分为底板结构外边线超过1.5m部位,按全面积计算建筑面积。
另取消《解答一》第一条。
如图所示入户花园,其四周围护中,标注长度1850mm和2400mm处为栏杆,其余为封闭的墙体门窗,计算其建筑面积:(2.4*1.5+(1.85-1.5)*1.5)/2=2.19(m2)(1.3+1.85)*2.4-(2.4*1.5+(1.85-1.5)*1.5)=3.17(m2)总=2.19+3.17=5.36(m2)2、阳台的建筑面积是否按其结构图示水平投影面积的1/2计算?答:是。
3、无围护结构的架空层怎么计算建筑面积?答:(1)建筑物的底层设架空层,若用作通道、绿化不计算建筑面积;用作停车、居民设施等,按其永久性顶盖水平投影面积的1/2计算建筑面积。
(2)建筑物整层架空或局部架空的楼层,无围护结构有栏杆的架空部分,视同入户花园的建筑面积计算。
4、地下水池可否计算建筑面积?答:有围护结构的可计算建筑面积,无维护结构的y得计算建筑面积。
4、突出外墙的装饰构件是否计算建筑面积?答:不计算建筑面积。
A.1 土(石)方工程6、建筑物基坑、沟槽采用机械开挖时可否计算人工平整场地?答:可以计算。
7、第12页表A.1-7基础施工所需工作面宽度计算表中“基础垂直面做防水层”的防水层做法具体指什么?答:防水砂浆、图聚氨脂、卷材等。
8、人工挖沟槽、基坑子目,定额最大深度6米,如果深度超过6米,可否增加垂直运输费用?答:人工挖沟槽、基坑深度超过6m,需用人工将土运至地面时,每超深1m(不足1m按1m计),按相应6m以内的子目增加4.78工日。
9、石方的虚方体积与天然实体积的系数是多少?答:如设计有规定或有实际空隙率的,按空隙率计算,无空隙率的折算系数为1.54:1.10、挖掘机挖土回填并用铲斗压实,如何套定额?答:按挖掘机挖一、二类土方套用定额,挖掘机台班量乘系数1.1.11、机械回填土:采用挖掘机挖土、自卸汽车运土至施工现场,再用推土机推土回填;套价时套用了机械挖运子目后,还能再套推土机推土子目吗?答:不能再套推土机推土子目。
因为挖掘机挖土、自卸汽车运土子目中已包含相应的推土机台班含量。
12、挖掘机挖土的定额子目中有推土机台班含量,实际施工中未使用推土机时,是否要扣除推土机台班含量?推土机进退场费能否计算?答:挖掘机挖土定额子目中的推土机是按正常的施工组合配套设置的。
实际施工中未使用推土机时,不扣减推土机台班含量,其他机械设备台班含量也不得增加,推土机进退场费不得计算。
13、定额P8说明1的第(9)点:“机械挖土方定额中土壤含水率是按天然含水率为准制定的:含水率大于25%时,定额人工、机械乘以系数1.15”。
该说明中的机械是否指子目里所有的机械?答:是。
14、定额P8说明1的第(10)点“挖掘机在垫板上作业时,人工、机械乘以系数1.25…..”中所指机械是不是子目里所有的机械?答:单指挖掘机。
推土机、洒水车不能乘以该系数。
15、地下常水位以下土方在采取了排水降水措施并计取相关费用后,土方含水率仍然较大,使用机械挖土时,是否可增加费用?答:若非因承包商原因,土方含水率大于25%时,可按定额P8第(9)条规定计算;反之,不得计算。
16、在大开挖基坑内进行人工挖孔桩施工,其土方需从坑内运出坑外,该项费用可否计算?答:可以。
17、定额P9说明1的第(13)点:“………定额中的机械台班量………”仅指表中所列的机械还是子目中所有机械?答:指子目中使有机械。
18、定额P9表A.1-3系数表中无装载机,如采用装载机装运一、二类土时,是否乘调整系数?答:装载机装运土方定额子目不分土壤类别,综合考虑,不用乘调整系数。
19、石方控制爆破与一般石方爆破有什么不同?什么情况下执行控制爆破子目?答:石方控制爆破和一般浅眼石方爆破的不同处在于:石方控制爆破是为了保护周围建筑物的安全,采用多打眼少装药的爆破方式,加密了孔的间排距,增加了孔口堵塞长度,爆区用土袋、荆笆作覆盖防护。
石方控制爆破通常在距爆破工程爆区300m以内有建筑物或重要设施情况下可执行。
20、石方控制爆破、静力爆破以及机械凿岩是否可计算超挖量?答:不能计算。
21、人工凿石凿平基、沟槽、基坑子目是按多少米深度考虑的?答:人工凿平基、沟槽、基坑子目按深度1.5m以内考虑,深度超过1.5m,需从坑内运至坑外者,采用双(单)轮车、人力运输的,按相应的石方运输子目执行,垂直深度每1m折合水平运距7m计算,工程量及垂直运输高度均不减1.5m;采用机械挖运的,套相应的机械挖运定额;采用垂直运输机械运输的套01010226子目。
22、定额人工挖淤泥、流砂子目按开挖多深考虑?超深如何计算?答:人工挖淤泥、流砂定额深度按1.5m考虑,超过1.5米时,按土方垂直运输的相关规定乘以1.3系数计算超深费用。
23、挖掘机挖淤泥,如何套定额计算?答:淤泥开挖后未立即清运的,按定额P9说明1的第(12)点的规定计算;淤泥开挖后立即清运的,按定额P10说明3的第(6)点的规定,执行机械运土相应子目,并乘以1.3系数计算。
24、槽、坑岩石爆破超挖,在定额允许超挖石方深度范围内增加的垫层工程量,能否计算?答:经承发包双方办理签证确认后,可计算。
定额挖运石喳子目是否按天然实体积考虑的?答:是。
A.2 桩与地基基础工程26、本章节第88页安拆导向夹具子目如何使用?答:该子目配套打预制板桩和钢板桩子目使用。
27、打孔灌注桩,成孔(空沉管)部分如何套定额计算?答:按相应桩子目人工乘以0.77系数,并扣除定额中的混凝土及机动翻斗车含量,其余不变。
28、钻(冲)孔关注混凝土桩采用泵送商品混凝土,是否应执行定额P136第2(1)2条说明,人工乘以0.85系数?若执行,钻孔灌注桩子目中的人工不全是混凝土浇捣人工,如何执行?答:该部分子目对应下列项目直接扣减工日。
桩径60cm以内子目(01020087)扣减9.03工日;桩径80cm以内子目(01020088)扣减7.49工日;桩径100cm以内子目(01020089)扣减6.03工日;桩径120cm以内子目(01020090)扣减5.45工日;桩径150cm以内子目(01020091)扣减5.02工日;桩径200cm以内子目(01020092)扣减4.43工日。
29、走管式打桩机打桩、长螺旋钻孔灌注桩采用泵送商品混凝土,是否应执行定额P136第2(1)2条说明,人工乘以0.85系数?若执行,钻孔灌注桩子目中的人工不全是混凝土浇捣人工,如何执行?答:该部分子目对应下列项目直接扣减工日。
走管式打桩机:桩长≤10m的扣减1.32工日桩长≤15m的扣减0.5工日桩长≤18m的扣减0.25工日桩长≤18m的扣减0.25工日长螺旋钻孔灌注桩:扣减0.39工日30、人工挖孔桩定额子目中是否包括安全要求凸出土面的混凝土护壁?答:是。
31、人工挖孔桩施工时,如采用钢护筒代替凸出土面的混凝土护壁,可否扣除凸出土面的混凝土护壁,另行计算钢护筒费用?答:不可以,仍按定额执行。
32、人工挖孔桩运土超过了定额规定的50米运距,超出部分如何计算?答:超出部分按土方运输相应子目计算。
33、怎么计算地基强夯的遍数?答:地基强夯的遍数为单点的夯击遍数加满夯击遍数。
如:图纸上标注为单点夯击四遍后再满二遍,其夯击遍数应为六遍。
(1)单点的夯击数指单个夯点一次连续夯击次数。
(2)夯击遍数指以一定的连续击数,对整个场地的一批点,完成一个夯击过程叫一遍,单点的夯击遍数加满夯的夯击遍数为整个场地的夯击遍数。
单点夯击数定额已综合考虑。
34、桩架超运距移动和横移分别指什么?答:与初始打桩方向一致的方向叫直移,垂直初始打桩方向为横移。
基本运距按定额P53第20条的规定,运距超过基本运距时,超过部分按相应桩架超运距移动子目计算。
35、什么是超前钻?其费用应归入什么项目及如何计算?答:地基基础桩终孔时,为探明打直径嵌岩桩桩底下3倍直径或5m深度范围内有无空洞,破碎带,软弱夹层等不良地质条件而进行的钻探,称为超前钻。
在地质复杂情况下,通常要求每一孔都超前钻以探知桩基地质情况、确定桩端位置。
超前钻属于勘察设计的范畴,应由有资质的勘察设计勘探,该费用不属于建筑安装工程费用,应归入工程建设其他费用中的勘察设计费项目,按《工程勘察设计收费标准》规定计取。
36、静压桩的压桩机械,实际使用的桩机压桩力与定额不同时,可否换算?答:不得换算。
37、浮桩复打的费用和复打移机的台班能否计算?答:不得计算,定额已综合考虑。
38、泥岩是否可计算入岩增加费?答:地质勘探注明微风化或风化的泥岩,可计算入岩增加费,强风化的泥岩不得计算入岩增加费。
无地质勘探报告的,由承发包双方共同委托有资质的勘探部门鉴定---泥岩的风化程度。
39、定额锚杆支护的孔径是按多大考虑的?孔径不同时怎么换算?答:定额综合考虑,不得换算。
A.3 砌筑工程40、国家清单计价规范的空心砖墙项目未包含空心砌块墙填充混凝土的工作内容,应如何计算这部分费用?答:清单项目是以一个综合实体考虑的,空心砌块墙填充混凝土应与空心砌块墙合并作为一个综合实体考虑。
投标人应按设计图纸把填充混凝土的费用综合考虑到空心砌块墙清单项目的报价中。
A.4 混凝土及钢筋混凝土工程41、实际采用的混凝土粗骨料粒径与定额子目中配合比的粒径不同时,可否换算?答:可以按定额中相应粒径的配合比换算,但不能按实际施工配合比换算。
42、构造柱的高度从地圈梁的底面还是顶面算起?答:从圈梁顶面算起。
43、如图所示,窗台板与楼板之间的反梁如何套定额?答:(1)与楼板一起浇捣的套圈梁子目计算。
44、后浇带混凝土子目中是否已包括凿除和清理溢出混凝土的工料?答:已包括。
45、游泳池是按贮水池套用定额,还是按基础和墙分别套用定额?答:按贮水池相应定额套用。
46、滚轧直螺纹连接如何套定额计算?答:按套筒锥形螺栓钢筋接头计算。
47、施工图注明钢筋直径为6mm,市场上无此规格的钢筋,采用直径为6.5mm 的钢筋代替,按哪种规格计算?答:由设计方出具变更通知,按变更通知的钢筋直径计算。
48、混凝土圆桩(柱)螺旋箍筋如何计算其净长?混凝土圆桩(柱)螺旋箍筋净长计算公式:螺旋箍筋净长=1/H*说明:(1)h为螺旋箍筋的螺距,b为混凝土保护层厚度,D为混凝土圆桩(柱)直径,∏为圆周率。
