临水施工方案一、临水设计依据《建筑设计防火规范》GBJ16-87;业主提供的现场用水情况。
二、施工用水水源本工程现场施工用水水源由业主提供。
三、现场用水量的计算(一)施工用水量q 1={K1Σ(Q1×N1)/(T1×t)}×{K2∕(8×3600)}式中:Qi --- 施工用水量(1∕s)Ki --- 未预计的施工用水系数(1o5~1.15)Q,——季度工程量Ni --- 施工用水定额T1——季度工作日t——每天工作班数K2——用水不均衡系数现场施工用水主要是混凝土养护用水。
q1={1.05×(5000X250)/(200×2)}×{1.5∕(8×3600)}=0.172(1/s) 1施工机械用水量q 2=K1Σ(Q2XN2)XK3/(8×3600)式中:q2一一机械用水量(1/s)K1——未预计的施工用水系数(1O5~1.15)Q2——同一种机械台数(台)N2--- 施工机械台班用水定额K3--- 施工机械用水不均衡系数本工程没有大型用水机械,可忽略不及。
2施工现场生活用水量q 3=Pι×N3×K√(t×8×3600)式中:q3--- 施工现场生活用水量(1∕s)P1——施工现场高峰昼夜人数N3-- 施工现场生活用水定额K1——施工现场用水不均衡系数t——每天工作班数q3=450×60×1.40∕(2×8×3600)=0.656(1/s)3消防用水量本工程现场面积小于5ha,一般按火灾同时发生一次考虑,消防用水量q5=101∕s o 总用水量(Q)计算因为qι+q2÷Q3+Qι=0.172+0.656=0.828<q5现场总用水量Q=q5=101∕s管径计算d=[4×Q∕(κ×v×1000)]1/2式中:d——配水管直径(m)Q --- 耗水量(1/s)V——管网中水流速度(m∕s),查表得1.5。

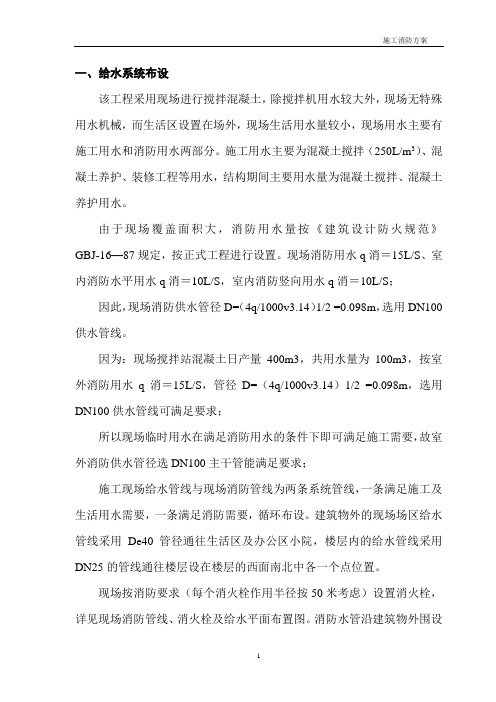

一、给水系统布设该工程采用现场进行搅拌混凝土,除搅拌机用水较大外,现场无特殊用水机械,而生活区设置在场外,现场生活用水量较小,现场用水主要有施工用水和消防用水两部分。
施工用水主要为混凝土搅拌(250L/m3)、混凝土养护、装修工程等用水,结构期间主要用水量为混凝土搅拌、混凝土养护用水。
由于现场覆盖面积大,消防用水量按《建筑设计防火规范》GBJ-16—87规定,按正式工程进行设置。
现场消防用水q消=15L/S、室内消防水平用水q消=10L/S,室内消防竖向用水q消=10L/S;因此,现场消防供水管径D=(4q/1000v3.14)1/2 =0.098m,选用DN100供水管线。
因为:现场搅拌站混凝土日产量400m3,共用水量为100m3,按室外消防用水q消=15L/S,管径D=(4q/1000v3.14)1/2 =0.098m,选用DN100供水管线可满足要求;所以现场临时用水在满足消防用水的条件下即可满足施工需要,故室外消防供水管径选DN100主干管能满足要求;施工现场给水管线与现场消防管线为两条系统管线,一条满足施工及生活用水需要,一条满足消防需要,循环布设。
建筑物外的现场场区给水管线采用De40管径通往生活区及办公区小院,楼层内的给水管线采用DN25的管线通往楼层设在楼层的西面南北中各一个点位置。
现场按消防要求(每个消火栓作用半径按50米考虑)设置消火栓,详见现场消防管线、消火栓及给水平面布置图。
消防水管沿建筑物外围设置消火栓口,消火栓处管径为DN65,按工程流水段进行敷设。
现场场区内设置7个消火栓口,管道按施工平面图走向埋入地下,埋深80cm。
1.水源选择:在现场的西北角,业主提供市政管网接口,我们以此作为现场水源,根据施工不同阶段及施工生产、生活需要进行给水管道系统布设,并设立水表井进行计量。
2.管径及材料选择:通过用水量计算供水管径,得出室外消防供水管径末端选DN100主干管能满足要求;现场给水管线采用DN25管径。
第1篇一、方案概述为确保临水工程施工安全、高效、有序进行,根据施工现场实际情况,特制定本临水施工方案。
本方案遵循安全第一、预防为主、综合治理的原则,确保施工过程中人员、设备、环境的安全。
二、施工范围及内容1. 施工范围:本方案适用于施工现场所有临水作业,包括基坑开挖、地下管道敷设、桥梁施工等。
2. 施工内容:(1)现场勘察与测量;(2)排水设施布置与施工;(3)围堰及支撑结构施工;(4)水下作业及施工;(5)施工安全防护措施。
三、施工准备1. 施工组织:成立临水施工小组,负责临水施工的组织、协调和管理工作。
2. 人员培训:对施工人员进行临水作业安全培训,提高安全意识。
3. 施工设备:配备足够的排水设备、围堰材料、潜水设备等。
4. 施工材料:提前准备防水、防滑、防腐等材料。
四、施工流程1. 施工前准备:进行现场勘察与测量,确定施工范围、水位、地质条件等。
2. 排水设施布置与施工:根据现场情况,合理布置排水设施,确保排水畅通。
3. 围堰及支撑结构施工:根据设计要求,施工围堰及支撑结构,确保其稳定性和安全性。
4. 水下作业及施工:按照水下作业规范,进行水下施工,确保施工质量。
5. 施工安全防护措施:严格执行安全操作规程,确保施工安全。
五、施工安全防护措施1. 施工人员必须穿戴救生衣、防滑鞋、防腐蚀手套等防护用品。
2. 设置安全警示标志,提醒施工人员注意安全。
3. 定期检查排水设施,确保排水畅通。
4. 水下作业时,配备足够的潜水员和救生设备。
5. 设置临时防护栏,防止施工人员坠落。
6. 加强施工现场安全管理,防止安全事故发生。
六、施工进度安排根据工程实际情况,制定详细的施工进度计划,确保工程按时完成。
七、施工质量保证措施1. 严格执行施工规范和质量标准,确保施工质量。
2. 对施工人员进行质量意识培训,提高施工质量。
3. 定期进行质量检查,确保施工质量符合要求。
4. 对不合格工程进行整改,确保施工质量。
八、施工环境保护措施1. 合理安排施工场地,减少对周边环境的影响。
建筑工程临水方案第一章水源情况1水源接口现场市政供水点DN50给水管。
2临建区域根据施工现场实际情况,拟在工地北部设管理人员办公区,民工生活区在场外单独设置。
第二章编制内容1施工、生活给水部分2流量计算工地用水量计算式中:q1——施工工程用水量(L/s)K1——未预计的施工用水系数,取1.05~1.15;Q1——年(季)度工程量(以实物计量单位表示);N1——施工用水定额,需查表;T1——年(季)度有效工作日(d)t——每天工作班数(班);K2——用水不均衡系数,需查表。
经查表得施工用水量及计算K2=1.5,取K1=1.15,T1=405d, 405d,265d, t=2。
本工程砼=74089m3,模板=204380m2,砌体=23861m3则:2.3本工程施工现场不设置生活区,q2取零。
现场高峰期生活用水量按照下式计算q3=P1.N3.K4/t.8.3600q3——施工现场生活用水量(L/s);P1——施工现场高峰期昼夜人数(人);N3——施工现场生活用水定额(查表20-60L/人.班);K4——施工现场用水不均衡系数;t——每天工作班数;本工程t=2,P1=800,N3=40,K4=1.4q3=P1.N3.K4/t.8.3600=800×1.4×40/(2×8×3600)=0.88 L/s机械用水量计算q4=K1∑Q2N2•K3/8×3600式中:q3——施工机械用水量(L/s)K1——未预计的施工用水系数,取1.05~1.15;Q1——同一种机械台数(台);N2——施工机械台班用水定额,需查表;K3——施工机械用水不均衡系数,需查表。
本工程用水高峰期机械用水主要进出场汽车的环保冲洗,查表得施工机械用水量定额为N2=500L/台•24h,K3=2.0,取K1=1.1,Q2=50 则:q4= K1∑Q2N2•K3/8×3600=1.1×2×500×50/(8×3600)=1.91 L/S消防用水量根据施工场地建筑物高度及《建筑工程施工现场消防安全技术规范》GB50720-2011,消防用水取q4=15L/S。
市政路临水施工方案范本一、工程概述与特点本工程为市政道路临水施工项目,位于市区繁华地段,临近河流。
道路全长XX公里,宽XX米,双向四车道,设计时速XX公里/小时。
主要工程内容包括道路基础施工、路面铺设、排水设施建设、路灯安装等。
本工程具有工期紧、施工难度大、安全风险高等特点。
二、施工前期准备进行现场勘察,了解地形、地质、水文等情况,为施工方案制定提供依据。
制定详细的施工组织设计,明确人员分工、作业流程、安全措施等。
准备施工所需设备、材料,确保按时进场。
进行安全技术交底,确保施工人员了解施工过程中的安全要求。
三、临水施工安全措施设立警戒线,防止非施工人员进入施工现场。
配备专业的水上救援队伍和设备,确保施工过程中的安全。
定期对施工人员进行安全培训,提高安全意识。
严格执行安全生产责任制,确保各项安全措施得到有效执行。
四、施工方法与工艺采用分段施工法,将道路分为若干段落进行施工,减少施工对交通的影响。
采用机械化施工方法,提高施工效率和质量。
采用环保型材料,减少对环境的污染。
加强质量控制,确保施工质量符合规范要求。
五、施工进度计划制定详细的施工进度计划,明确各阶段的任务和时间节点。
定期对施工进度进行检查,确保按计划推进。
及时调整施工进度计划,应对不可预见因素。
六、资源与材料管理建立完善的资源和材料管理体系,确保施工所需资源和材料的供应。
定期对库存资源和材料进行检查,确保质量和数量满足施工需求。
优化资源和材料的使用,降低施工成本。
七、质量保证与检验建立完善的质量保证体系,确保施工质量符合规范要求。
对施工过程中的关键环节进行质量控制,确保施工质量稳定。
定期进行质量检查和验收,确保施工质量符合要求。
八、环境保护措施采用环保型材料和设备,减少对环境的污染。
加强施工现场管理,确保施工过程中的废弃物得到有效处理。
定期进行环境监测,确保施工活动对环境的影响在可控范围内。
加强宣传教育,提高施工人员的环保意识。
通过上述措施的落实和执行,本市政路临水施工项目将确保工期短、质量优、安全可控,同时积极履行环境保护责任,为城市建设和居民出行提供有力保障。
北京市海淀医院改扩建医技综合楼工程临时用水施工方案编制人:耿法冬签字:审核人:朱盼签字:审批人:孙旭哲签字:北京住总第三开发建设有限公司海淀医院医技综合楼工程项目经理部2016年10月目录一、工程概况 (2)1. 建筑概况 (2)2. 临水概况 (2)二、临水布置 (2)1. 临水管路敷设及施工要求 (2)2. 生活区临时水布置 (3)3.用水量计算 (3)4. 管道防冻保温措施 (5)三、现场消防措施 (5)四、消防、安全事故应急救援措施 (6)1. 组织机构 (6)2. 现场保护措施 (6)3. 人员疏散 (7)4. 现场医疗急救措施 (7)5. 易燃、易爆、电源的处置 (7)五、文明施工措施 (7)六、环保节能措施 (7)一、工程概况1. 建筑概况北京市海淀医院位于海淀区中关村高科技园区,连通地铁4号线和10号线,交通便利,医院院区占地面积40260.88平方米,现有门诊科研楼和西病房楼两栋主体建筑。
本次工程在老院区内西病房楼北侧新建医技综合楼,主要包括医技用房、病房、后勤办公用房、停车库等。
2. 临水概况本工程主要临时用水包括现场消防用水、施工用水、办公用水、生活用水等。
现场水源由甲方现场提供水源点由工地北侧引入我部施工现场内为各路用水管线提供水源,生活区水源由甲方指定的水源点引入。
生活区及项目部办公区用水主要是消防用水、办公用水及生活用水,施工现场用水主要是消防用水、施工用水。
二、临水布置1. 临水管路敷设及施工要求(1)临水管路敷设施工现场和生活区、办公区的水源分别由建设单位提供一个水源点引出两条管道分别供给现场水泵房和生活区、办公区用水。
生活区、办公区用水采用DN25-DN15UPVC塑料给水管,热熔连接,埋地敷设,为防冻,埋深不得小于1m。
消防管道设置固定式水泵房,内设XBD-DL8/20-100X4型消防泵两台,一备一用。
消防主管采用DN100焊接钢管,支管道及立管采用DN100焊接钢管,埋地铺设的管道埋深不小于1m,管道沿现场四周呈环形布置,每楼设置1根DN100消防立管,每层设置DN65消火栓。
施工临水用水方案一、工程概况1.1 工程名称:XX工程1.2 工程地点:XX项目现场1.3 工程简介:XX工程是XX项目的重要组成部分,主要包括XX模块的研发、设计、生产、施工等。
二、施工临水用水目标2.1 总体目标:确保施工现场用水需求得到满足,保证施工顺利进行,提高施工效率。
2.2 具体目标:(1)施工现场用水供应稳定,满足施工需求;(2)用水设施安全可靠,降低水污染风险;(3)合理利用水资源,提高水资源利用率。
三、施工临水用水原则3.1 合理布局:根据施工现场具体条件,合理规划用水设施,确保用水方便、快捷。
3.2 安全环保:确保用水设施安全可靠,防止水污染事故发生,保护环境和公共设施。
3.3 节约用水:合理使用水资源,采取有效措施降低用水量,提高水资源利用率。
四、施工临水用水内容4.1 用水设施布置:包括临时水源、供水管道、水表、阀门等设施。
4.2 用水点设置:根据施工现场不同区域的需求,合理设置用水点。
4.3 用水管理制度:建立健全用水管理制度,明确用水操作规程和责任。
4.4 节水措施:采取节水措施,如使用节水型用水设备,提高水资源利用率。
五、施工临水用水实施与调整5.1 施工临水用水方案应根据实际情况进行细化和具体化,形成详细的施工用水布置图。
5.2 施工临水用水方案实施过程中,应根据施工现场变化及时进行调整和优化。
5.3 施工临水用水方案调整时,应充分考虑施工需求、水资源状况等因素。
六、施工临水用水总结6.1 工程结束后,对施工临水用水效果进行评估,总结施工临水用水的成功经验和不足之处。
6.2 撰写施工临水用水总结报告,为今后类似工程提供借鉴和改进方向。
本施工临水用水方案旨在确保施工现场用水需求得到满足,保证施工顺利进行,提高施工效率。
在实际运行过程中,应根据实际情况及时调整和优化施工临水用水策略,以实现施工目标。
一、编制依据1、《北京市施工现场管理法规及文件汇编》2、《建筑安装分项工程施工工艺标准》3、《中华人民共和国消防法》4、《建设工程施工现场消防安全技术规范》(GB50720-2011)5、本工程设计图纸及《施工组织设计》二、工程概况2.1、本工程概况本工程包含C-1#办公楼及商业裙房、C-2#办公楼、C-3#办公楼及商业裙房、C-4#办公楼及商业裙房、C-5#办公楼、C-6#办公楼、C-7#办公楼、C-8#办公楼、地下车库及设备用房、1#人防出入口、2#人防出入口、3#人防出入口,共计163670.08平米,建筑高度:1#、2#、3#、4#办公楼及商业裙房:83.8m,5#办公楼:68.7m,6#、7#、8#办公楼:72.2m。
2.2、本工程临水概况工地施工现场临水部分由场地东侧(天华东路)原有市政管网水源供水点接入,接入点管径为DN100,接入消防水箱,经加压泵加压后通过环状布置管网供水,以满足现场高层消火栓用水需要。
生产用水由同一供水点接入,经加压后满足楼内需要。
基础阶段由市政压力(0.2Mpa)来保证供水。
生活区临水部分的临水由施工现场临水管网系统引出管接入,通过呈树枝状布置管网给各供水,来满足供水点使用要求。
生活区污水进化粪池经处理后定期用泵车清理。
路面做1%坡度,保证雨水可自然流入排水沟(井)内,经集水井汇入临时沉淀池沉淀后排出。
临水给水系统管材施工现场采用焊接钢管,焊接;生活区采用PPR管,热熔连接;生活区排水系统管材采用PVC管材,粘结连接。
三、现场勘察施工现场基本定型,现场已清理干净。
本工程临时用水接自市政给水管网,接入点位于场地东侧(天华东路)、管径为DN100。
从水源沿东侧围挡分别向南、向北引出给水管,用以保证生产、消防用水。
四、施工现场临水布置4.1给水系统布设4.1.1用水量计算本工程施工用水高峰为结构施工阶段,用水量据此计算。
现场施工用水量按日用量最大的混凝土浇筑量计算,以每小时浇筑60立方米混凝土量计算,因采用预拌混凝土,不考虑混凝土搅拌用水。
施工临水方案第1篇施工临水方案一、项目背景随着我国城市化进程的不断推进,各类建筑工程如雨后春笋般涌现。
在建筑工程施工过程中,临时用水需求日益凸显。
为保障施工进度与质量,确保施工现场的安全与环保,制定一套合法合规的施工临水方案显得尤为重要。
二、编制依据1.《中华人民共和国建筑法》;2.《中华人民共和国水法》;3.《城市供水条例》;4.《建筑工程施工质量验收统一标准》;5.《施工现场临时用水规范》;6.项目所在地相关政策法规。
三、项目概况1.项目名称:XX建筑工程项目2.项目地点:XX市XX区3.建设单位:XX建筑工程有限公司4.施工范围:本项目施工范围内的临时用水四、临时用水需求分析1.施工用水:包括混凝土浇筑、养护、砌筑、抹灰、涂料等施工过程中的用水;2.生活用水:施工现场人员生活用水;3.消防用水:施工现场消防设施用水;4.其他用水:如绿化、降尘、冲洗等。
五、临时用水设施规划1.水源:根据项目地点及用水需求,选择附近的城市供水管网作为水源;2.供水管道:合理规划供水管道布局,确保供水平稳、充足;3.给水设备:设置适当数量的给水设备,如水泵、水箱等;4.用水点:根据施工需求,合理设置用水点;5.排水设施:设置排水沟、集水井等设施,确保施工现场排水畅通;6.消防设施:按照消防规范,配置适当数量的消火栓、灭火器等消防设施。
六、临时用水设施施工与验收1.施工前,办理相关手续,取得施工许可;2.严格按照设计图纸及规范要求进行施工;3.施工过程中,加强对临时用水设施的保护,防止损坏;4.施工完成后,组织验收,确保临时用水设施符合规定要求。
七、临时用水设施运行与维护1.建立健全临时用水设施运行管理制度,明确责任;2.定期检查、维护临时用水设施,确保正常运行;3.加强用水计量管理,合理控制用水量;4.及时处理施工现场出现的用水问题,确保施工进度与质量。
八、临时用水设施拆除与恢复1.施工结束后,及时拆除临时用水设施;2.拆除过程中,采取措施,防止环境污染;3.恢复供水设施,确保正常供水;4.按照相关规定,办理拆除手续。
完整版)临水施工方案一、编制依据本临时用水施工方案编制依据《中华人民共和国水利法》、《中华人民共和国环境保护法》、《中华人民共和国建筑法》等相关法律法规及技术标准。
二、工程概况XXX(大张庄示范镇)M地块项目(一标段)位于北京市北辰区大张庄示范镇,总用地面积为平方米,建筑面积为平方米,项目主要包括商业综合体、住宅小区、公共配套设施等建筑。
为保障工程顺利进行,临时用水施工方案制定如下。
三、施工现场临水部署3.1 现场给水施工期间,现场用水主要包括生活用水、施工用水、机械用水等。
给水主要由当地供水公司供应,供水管道连接至工地现场。
为保障用水安全,现场应设置专人负责用水管理,对用水进行监测和检测,确保水质符合国家相关标准。
同时,加强现场用水的节约管理,避免浪费现象的发生。
3.2 现场排水施工期间,现场排水主要包括生活污水、施工废水、雨水等。
排水管道连接至工地周边的排水管网。
为保障排水安全,现场应设置专人负责排水管理,对排水进行监测和检测,确保排水符合国家相关标准。
同时,加强现场排水的治理和处理,避免对周边环境造成污染。
3.3 循环水的回收利用施工期间,循环水主要用于混凝土搅拌、机械冷却等。
循环水的回收利用,不仅可以减少用水量,还可以节约施工成本。
为实现循环水的回收利用,现场应设置专人负责循环水管理,对循环水进行监测和检测,确保水质符合相关标准。
同时,加强循环水的处理和维护,确保循环水的质量和稳定性。
本文是一份施工方案,旨在为某工程项目的实施提供指导。
编制依据包括相关法律法规、工程设计文件、技术标准及相关规范等。
二、工程概况该工程项目位于某城市市中心,总建筑面积为5000平方米,主要包括地下车库和商业综合体。
本次施工的主要任务是完成地下车库的建设。
三、施工准备工作在正式开始施工前,我们需要进行一系列的准备工作。
这些工作包括场地勘测、施工图纸的制定、材料的采购等。
此外,我们还需要对施工现场进行清理和整理,确保施工的安全和顺利进行。
1.工程及现场概况北京市朝阳区来广营乡土地储备B1-B3组团居住及金融项目B2地块位于北京市朝阳区规划洼里路、红军营路、规划北苑一号路及红军营东路围合地块,由北京方兴房地产开发有限公司投资兴建。
占地面积70564.276㎡,总建筑面积194589.14㎡,工程拟建建筑物由1#、2#、3#、5#、6#、7#、8#、9#、10#、11#、12#、15#,共12栋住宅楼和16#配套公建楼及地下车库组成。
其中1、5、7、9、11、15#楼为18层住宅楼,地上18层,地下3层,2#、3#楼为8层住宅楼,地上8层,地下3层,6#、8#、10#、12#楼为10层住宅楼,地上10层,地下3层,16#楼为配套公建,地上2层,地下2层。
由于B2地块施工现场场地的限制,现将拟建管理人员及工人生活区临建建在B1地块内。
拟建临建在B2施工现场西侧中部靠近围墙处搭设一栋364.9㎡的三层拼装式彩钢板房,一层二层为办公室,三层为管理人员宿舍;在办公室的东侧搭建一栋364.9㎡的三层拼装式彩钢板房,作为项目部的会议室、水箱间、水泵房、电工房、值班室、专业分包宿舍等,在靠近西侧大门的南侧砌筑一栋46.2㎡的砖瓦房,作为标养室和厕所;在现场西北角围墙靠近大门西侧,分别搭建141.9㎡分包办公室1栋(其中包括总包办公室、分包办公室、仓库、木工棚)、21.5㎡垃圾池1栋,在现场东北角大门西侧,分别搭建一栋141.9㎡分包办公室(其中包括总包办公室、分包办公室、仓库、木工棚)砌筑一栋60㎡的厕所和30㎡的垃圾池,在现场东南角大门东侧,搭建一栋141.9㎡分包办公室(其中包括总包办公室、分包办公室、仓库、木工棚),砌筑一栋60㎡的砖瓦厕所,在现场西南角大门南侧,搭建一栋141.9㎡分包办公室(其中包括总包办公室、分包办公室、仓库、木工棚)。
施工现场设置化粪池、垃圾池等。
2.临时用水编制依据/标准2.1《建筑设计防火规范》GB50016-20062.2《建筑给水排水设计手册》2.3《给水工程》华北标图集91SB3-12.4《排水工程》华北标图集91SB4-12.5《消防给水工程》华北标图集91SB11-12.6 《建筑工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》DBJ01-83-2003。
2.7《北京市建设工程施工现场生活区设置和管理标准》DBJ01-72-2003。
2.8北京市现行的消防管理办法《北京市建筑工程施工现场消防安全管理办法》。
3.临时用水设计方案本工程现场临时用水包括施工工人生活给水、办公区给水、工程施工临时施工给水系统、消防水系统、现场施工排水系统、生活污水排水系统、施工现场雨水系统。
3.1给水系统及水源:3.1.1水源由B2场区的2个深水井泵房提供,深水井井深120m,为保证施工及生产用水的连续性及可靠性)且根据实际情况同当地协商后增加一根DN32生活水管进入施工现场,在施工厂区内形成局部环网,保证消防及施工生产供水安全,确保施工正常进行。
3.1.2生活给水主要为生活区项目部办公区厨房、餐厅、盥洗室、淋浴房、厕所、卫生间用水;施工区的饮用水。
3.1.3施工给水主要为施工现场结构混凝土养护、砂浆搅拌、试压用水、试验室用水、建筑装修砌筑用水、工地现场降尘、道路清洗、洗车用水。
3.1.4消防水系统主要为施工现场临时消火栓环网和结构及建筑装修施工阶段楼层消火栓,生活区消防水系统由消火栓环网及楼层的消火栓组成,水源由生活区的泵房提供。
3.1.5排水系统:施工现场的排水主要包括生活污水、施工污水,所有污水必须经过处理,通过设置合理的排水管路和设备及污水井、化粪池、隔油池等附属构筑物,所有生活污水经过化粪池、隔油池处理后和施工污水经过沉淀处理后由环卫定期派车抽走,运出场外。
3.1.6雨水系统:依据施工现场场地的实际情况,分区域沿道路两边内侧和基坑周边设雨水排水沟和雨水管道、雨水井,与市政雨水外管线连接。
3.1.7临时用水水源3.1.7.1施工区(B2):施工区用水由施工现场内的两口自备深井(井深120m)及一根DN32的引入管提供,为保证施工及生产用水的连续性及可靠性,施工现场增设深水井泵房两座分别位于场区西北部及南部,同施工场区内供水管网相连,保证消防及施工生产供水安全,确保施工正常进行。
3.1.7.2生活区(B1):生活用水及消防用水由建设单位提供的DN40供水管供应,为保证供水安全的连续性及可靠性,生活区现场增设泵房一座,同生活区内供水管网相连,保证消防及生活供水安全。
3.2.现场临时管道布置设计3.2.1现场总体布置现场消防管道按照要求,外网布置成环状管网,在地面消防干管上每50M布置一个地面室外消防栓,满足室外现场及施工现场加工区、办公区的消防灭火之要求;现场沿土建开挖上口线距离2m布置,局部沿围墙埋地敷设环状消防管网,管径为DN100的焊接钢管。
室外地面消火栓采用低压消防给水系统,由1#、2#消防给水泵房加压供给。
在室外消防管网上设置地上室消火栓28处,消火栓设计采用标准消火栓箱台式安装(暂定),每个消火栓箱配备一只Ф19mm水枪,Ф65消火栓一个,25m长消防水带一根。
每个消防栓处设明显的消防标志。
为保证安全在施工现场办公室等人员密集的地方设置1600*700*240立式消火栓三处,工人宿舍区每栋楼设置外挂式消防箱,外挂与外墙,这其余在走道显眼位置设置灭火器箱,每个灭火器箱配备两个干粉灭火器;在配电箱防护栏内配置两个二氧化碳灭火器。
为保证本工程消防及施工用水的需要,在施工现场设置临时消防水泵房2个,泵房内各设一个钢板焊接消防水箱(6000×7000mm×2500mm)、(3000×4000mm×2500mm)及两台变频消防水泵,水泵一用一备。
水箱的供水采用焊接钢管由深井供水管连接引入,供水管在水箱内安装浮球阀(即自动补水),水箱出口与水泵连接,通过水泵直接供至消防管道。
每栋主体楼内设置消防立管,立管管径为DN100,由临时消防泵房加压供水。
根据工程施工现场消防要求,本工程在结构及装修阶段在每栋楼中间单元安装一根消防立管,共设13根DN100消防立管,按规范要求室内消火栓间距不大于50米,并保证有两支水枪充实水柱同时达到任何部位。
消防栓采用DN65,每层在消防立管上设置1个双栓消火栓,栓口中心高度距地1.1m。
消防栓近处安装标准消防箱,箱底距地1m,消防箱采用墙体挂装,固定稳固;消防箱内存放两条25m长的消防水龙带,并配备两支φ19mm消防水枪。
考虑到个别房间消防水龙带不能覆盖其区域,在现场配备适量的灭火器,并且做好维护,有损毁或失效现象的及时更换。
3.2.2消防及施工用水竖管布置设计施工区:本工程在结构及装修阶段在1#、2#、3#、5#、6#、7#、8#、9#、10#、11#、12#、15#、16#楼各设1根DN100消防立管,消防栓采用DN65,每层在消防立管上设置1个双栓消火栓,栓口中心高度距地1.1m。
消防栓近处安装标准消防箱,箱底距地1m,消防箱采用墙体挂装,固定稳固;消防箱内存放两条25m长的消防水龙带,并配备两支φ19mm消防水枪。
地下车库设置DN100的消防水平干管,在干管上引出DN65的消火栓支管,每50M布置一个消防栓,满足地下车库施工阶段的消防灭火要求;生活区:办公区及生活区根据实际情况设置1根DN100消防环管,局部人员密集区消火栓上楼,挂式安装,消防箱内存放两一25m长的消防水龙带,并配备一支φ19mm消防水枪。
3.2.3施工用水布置设计结构施工施工用水由为1#、2#消防泵房自动变频泵,给施工消防立管和施工用水管道加压使楼内施工立管内的水压达到使用要求。
施工用水采用DN100在现场呈环网布置,自首层起在各楼中间单元外墙安装DN40焊接钢管作为临时用水立管,每根施工用水立管每层设2个DN25施工用水支管,装设截止阀,距地0.9M。
在每个出水口下方设置一个塑料临时蓄水桶。
3.2.4施工现场排水布置施工现场产生的污水通过现场的污水管道收集到化粪池,经过沉淀净化后由环卫车辆运出场外。
雨水排放至最近的现场雨水井。
沿基坑挡水台做排水明沟,通过集水坑和雨水管道排至附近排水设施。
厕所、卫生间排污排至化粪池。
(化粪池做法参照91SB4-P157)。
3.2.5水箱容积施工区:临时消防系统,水池容积按60分钟室内消防用水量考虑。
水池有效容积为54m3,可以满足单台水泵(消防水泵)60分钟吸水量。
由于施工现场施工水及消防合用水箱故设置不小于100m³的焊接水箱、及30m³的焊接水箱各一座。
生活区:根据计算及实际情况设置生活及消防设置合用水箱一座,有效容积不小于45立方米,管道设置止回阀防止污染生活水。
3.2.6现场临时用水计算规则比较整个施工过程用水量,本工程主要采用商品混凝土,混凝土搅拌用水量小,结构施工阶段主要为混凝土养护用水,施工现场降尘、道路车辆清洗、降温,施工现场无大型用水机械,因此本工程施工现场用水主要为现场生活用水及消防用水。
1) 消火栓系统用水量及管材说明施工区:本工程设计同一时间内火灾发生次数为1次,室外消火栓系统用水量为15L/S。
室外消火栓设计采用低压消防给水系统,按不大于50m的间距布置28个室外消火栓,消火栓规格为SX100-1.6及立式消火栓。
室内消火栓系统采用临时高压消防给水系统,建筑内直接由室外供水管供水。
生活区:本工程设计同一时间内火灾发生次数为1次,室外消火栓系统用水量为10L/S。
室外消火栓设计采用低压消防给水系统,按不大于50m的间距布置38个室外消火栓,消火栓规格为SX100-1.6及立式消火栓。
室内消火栓系统采用临时高压消防给水系统,建筑内直接由室外供水管供水。
消防水泵扬程计算:水泵扬程 :扬程 H=Hq+hd+hg+hz=13.5+3+8+55=79.5m取80m Hq --最不利点消防水枪喷嘴所需水压 m水柱hd --消防水带的水头损失m水柱(取3米)hg --管网水头损失 m水柱(取8米)hz--水池最低水位到最不利消火栓口垂直距离 m水柱(55米)消防水管径选择:消防水管道:=(4*80/3600*3.14*2.5)0.5=0.094m,取管径DN100D――计算管径,G—流量(m3/s),v――流速(消防管道流速取v=2.5m/s)生活区消防选择;根据生活区实际情况选取:Q=36m³/h H=40m 消火栓系统均采用DN100焊接钢管成环网布置原则。
2)施工水系统用量及管材说明:施工水水泵选择:施工用水量,可按下式计算:=1.15*(2*120*400+2*80*100+1000*200)*1.5/8*3600 =18.69L/S 中q1――施工用水量,L/s;K1――未预计的施工用水系数,1.05~1.15;Q1――年(季)度工程量;N1――施工用水定额;T1――年(季)度有效作业日,1d;t――每天工作班次;K2――用水不均衡系数(1.5);q1为单为数量设备、人员等的生产量砂浆搅拌机每八小时生产量按30立方计/班,计4个班。
