北京地铁区间施工组织设计汇报
- 格式:ppt
- 大小:12.21 MB
- 文档页数:26
北京某地铁施工组织设计(详细)目录第一章施工组织设计编制说明 (5)第1节编制依据 (5)第二章工程概况 (8)第1节简况 (8)第2节工程范围 (9)第3节工程概况 (10)第4节场地地形、地貌、地质构造、工程地质条件 (10)第三章管理机构与部署 (12)第1节管理机构与部署 (12)第2节项目班子配备和职责分工 (16)第3节施工目标规划 (24)第4节施工准备 (26)第四章拟投入的主要施工机械设备表 (29)第1节拟投入的主要施工机械设备表 (29)1第2节计划用于本工程的检验、数量、试验设备 (31)第3节保证机械出勤率的措施 (34)第五章劳动力计划和周转料计划表 (35)第1节沉井劳动力配置及进退场计划 (35)第2节顶管劳动力配置及进退场计划 (35)第3节桩基工程劳动力配置及进退场计划 (36)第4节取水头部和水下管道施工劳动力配置及进退场计划 (36) 第5节劳动力计划表 (37)第6节周转材料计划表 (39)第六章计划开、竣工日期和施工进度网络图 (39)第1节计划开工、竣工日期 (40)第2节各分部分项专业工程的施工进度计划 (40)第七章施工总平面图 (40)第1节总平面布置原则 (40)第2节临时设施计划及临时用地 (41)2第3节施工总平面布置 (43)第八章施工技术方案 (45)第1节总体施工方案 (45)第2节主要工程施工情况及特点 (47)第3节具体施工方案 (58)第九章质量保证措施 (175)第1节工程质量目标 (175)第2节质量方针 (175)第3节质量保证体系 (176)第4节质量保证措施 (182)第十章安全文明施工和创建"安全文明工地"措施 (198)第1节安全保证措施 (200)第2节文明施工措施 (205)第3节施工现场维护措施 (212)第4节环境保护减少扰民、降低环境污染和噪音的防护措施 (212) 3第十一章工期保证措施 (214)第1节工期保证体系 (214)第2节工期保证措施 (217)第3节赶工计划和措施 (218)第十二章冬、雨季施工措施和防护措施 (221)第1节冬季施工 (221)第2节雨季施工 (221)第十三章工程回访、保修服务及承诺 (223)第1节回访、保修服务的依据 (223)第2节工程回访 (223)第3节保修服务 (223)第4节保修服务承诺 (224)4第一章施工组织设计编制说明第1节编制依据(1)第四水厂水源工程施工招标文件;(2)招标文件澄清及答疑;(3)工程招标图纸;(4)根据ISO9001:2000 标准建立的质量体系文件;(5)招标文件要求的技术规范标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《砌体工程施工质量验收规范》GB50203-2002《混凝土结构工程施工质量验收规范》GB50204-2002《屋面工程质量验收规范》GB50207-2002《建筑地面工程施工质量验收规范》GB50209-2002《建筑装饰装修工程篱工质量验收规范》GB50210-2001《建筑给水排水及暖通工程施工质量验收规范》GB50242-2002 5《建筑电气工程施工质量验收规范》GB50303-2002《建设工程监理规范》GB50319-2000《民用建筑工程室内环境污染控制规范》GB50325-2001《建筑施工安全检查标准》JGJ59-99《多孔砖砌体结构技术规范》JGJ137-2001《给排水构筑物施工及验收规范》GB141-90《砼质量控制标准》GB50164-92《给排水管道工程施工及验收规范》GB50268-97《钢筋焊接及验收规范》JGJ18-96《测量规范》GBG50026-93(6)相关的现行的国家技术标准和验收规范。
北京地铁5号线某站、某区间工程施工组织设计第一章编制说明 (1)1.编制依据 (5)2.编制原则 (7)3.编制范围 (7)第二章工程概况 (8)1.工程规模及工程环境 (8)2.设计概况 (10)3.工程地质及水文地质特征 (18)4. 主要工程量 (20)第三章工程特点、重点、技术难点及对策 (22)第四章总体施工部 (23)1.总体目标 (23)2.总体施工组织及流程 (24)3.总体施工部署 (25)4.施工方法 (26)第五章施工总平面布置 (28)第六章施工降水 (29)1某车站 (29)2某~某区间 (37)3降水工程的辅助措施和补救措施 (41)第七章竖井施工 (44)1.竖井施工原则及步骤 (44)2.竖井施工方法 (44)3. 竖井施工技术措施 (48)第八章车站暗挖施工 (49)1.车站总体施工原则及区段划分 (49)2.临时施工通道(通风道)施工方案 (51)3.车站主体施工方案 (54)4.出入口施工方案 (59)5.换乘通道施工方案 (61)6.特殊部位施工技术措施 (64)7.暗挖隧道初期支护施工方法及技术措施 (67)8.二衬结构施工方法及技术措施 (73)第九章区间暗挖隧道施工 (81)1.区间暗挖隧道总体施工原则及施工段划分 (81)2.区间隧道施工方法及技术措施 (82)3.竖井转入横通道、横通道转入暗挖正洞施工方法及技术措施 (91)4.迂回风道、联络通道施工方法及技术措施 (91)5.隔断门防护段施工 (92)6.施工通道的封堵 (92)7.区间暗挖隧道施工运输 (93)第十章出入口明挖段施工 (95)1.车站出入口明挖工程总体施工安排 (95)2.主要项目施工方案 (97)第十一章防水工程 (112)1.防水工程设计要求及技术标准 (112)2.车站与区间暗挖隧道防水层施工 (115)3.车站明挖隧道防水层施工 (116)4.结构施工缝、变形缝防水处理 (117)5.防水结构施工 (119)6. 明挖与暗挖接口防水处理 (120)7.风井与暗挖隧道交接马头门处防水处理 (120)8.区间暗挖隧道与车站接口处防水处理 (121)9.换乘通道与既有环线站台底板交接处防水处理 (121)10. 穿墙管、穿墙螺栓孔防水处理 (122)第十二章施工监测和施工测量控制 (123)1.施工监测的目的 (123)2.施工监测设计 (123)3. 监测方法及数据处理 (126)4.资料整理和分析反馈 (128)5.信息化监测 (129)6.监测质量控制 (129)7.控制地面下沉、防止管线及构筑物下沉开裂措施 (129)8.施工测量 (130)第十三章季节性施工措施 (133)1.雨期施工措施 (133)2.冬季施工措施 (134)第十四章施工进度计划安排及计划管理 (136)1合同工期与目标工期 (136)2 目标工期保证措施 (138)第十五章工期及质量保证措 (141)1.工期、质量保证组织管理机构及责任 (141)2.工期保证措施 (144)2.质量保证体系及措施 (147)第十六章职业健康安全体系及措施 (158)1.职业健康与安全生产保证体系及总目标 (158)2.安全防范重点 (164)3.主要项目安全措施 (164)4.突发事故的防范措施 (167)第十七章环境保护管理措施 (170)1.加强施工管理,强化环境保护意识 (170)2.实行封闭、半封闭管理,减少对周边环境的影响 (170)3.加强废水、废气、废渣的管理 (170)4.加强监控量测,确保环境安全 (171)5.环境保护具体措施 (171)6.地下文物的保护 (172)7.粉尘与有害气体的综合防治 (172)第十八章文明施工保证措施 (174)1.文明施工的组织管理 (174)2.现场平面布置 (175)3.现场管理措施 (176)第一章编制说明1.编制依据1.1 招标文件及相关资料1.1.1 地铁5号线某站、某区间工程初步设计图纸;1.1.2 地铁5号线某站、某区间工程配套设计说明文件;1.1.3地铁5号线某站、某区间工程招标文件及招标补遗书;1.1.4 工地现场考察所获取的资料。

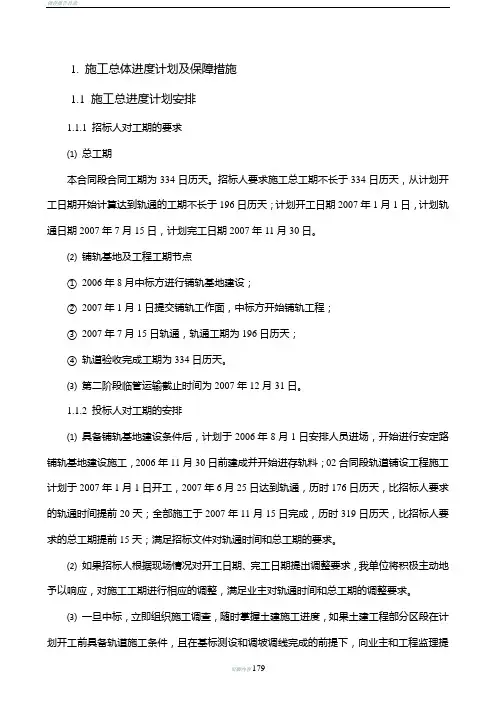

1. 施工总体进度计划及保障措施1.1 施工总进度计划安排1.1.1 招标人对工期的要求⑴总工期本合同段合同工期为334日历天。
招标人要求施工总工期不长于334日历天,从计划开工日期开始计算达到轨通的工期不长于196日历天;计划开工日期2007年1月1日,计划轨通日期2007年7月15日,计划完工日期2007年11月30日。
⑵铺轨基地及工程工期节点①2006年8月中标方进行铺轨基地建设;②2007年1月1日提交铺轨工作面,中标方开始铺轨工程;③2007年7月15日轨通,轨通工期为196日历天;④轨道验收完成工期为334日历天。
⑶第二阶段临管运输截止时间为2007年12月31日。
1.1.2 投标人对工期的安排⑴具备铺轨基地建设条件后,计划于2006年8月1日安排人员进场,开始进行安定路铺轨基地建设施工,2006年11月30日前建成并开始进存轨料;02合同段轨道铺设工程施工计划于2007年1月1日开工,2007年6月25日达到轨通,历时176日历天,比招标人要求的轨通时间提前20天;全部施工于2007年11月15日完成,历时319日历天,比招标人要求的总工期提前15天;满足招标文件对轨通时间和总工期的要求。
⑵如果招标人根据现场情况对开工日期、完工日期提出调整要求,我单位将积极主动地予以响应,对施工工期进行相应的调整,满足业主对轨通时间和总工期的调整要求。
⑶一旦中标,立即组织施工调查,随时掌握土建施工进度,如果土建工程部分区段在计划开工前具备轨道施工条件,且在基标测设和调坡调线完成的前提下,向业主和工程监理提出调整施工进度计划的请求,获准后,立即组织施工队伍、材料及施工机具进场,充分利用土建施工的下料口,提前进行预铺项目施工,为正线轨道铺设工程连续施工创造条件。
1.2 轨道工程施工进度指标⑴整体道床施工75m/作业面·天;⑵钢弹簧浮置板道床施工6m/作业面·天;⑶整体道床单开道岔施工1组/7天;⑷整体道床交叉渡线施工1组/28天;⑸钢轨焊联12个头/天;⑹无缝线路应力放散及锁定0.9~1.5km/天;⑺接触轨及防护罩安装单线300m/天。
1. 编制原则1.1. 编制依据1、认真贯彻国家及地方有关基本建设方面的政策、法令、法规及要求,严格执行基本建设程序。
2、严格执行国家、行业、地方技术标准、规范、规程,企业各项规章制度。
3、科学安排施工程序,充分利用空间和时间,组织流水作业。
做好人力、物力的综合平衡,均衡施工。
根据合同要求,按期交付使用。
4、采用新技术、新工艺、新材料、新设备,推广科研成果。
不断提高机械化、标准化的施工水平,提高生产效率和经济效益。
1.2. 编制依据1.2.1. 施工图纸1、《轨道交通亦庄线工程宋家庄出入段线明挖区间总平面图》2、《轨道交通亦庄线工程宋家庄出入段线明挖区间围护结构施工图》3、《轨道交通亦庄线工程宋家庄出入段线明挖区间主体结构施工图》4、《轨道交通亦庄线工程宋家庄出入段线明挖区间支护结构监控量测图》1.2.2. 现场实际情况1.2.3. 地质勘察报告1、《轨道交通亦庄线工程宋家庄出入段线明挖区间地质勘察报告》1.2.4. 合同1、《北京市轨道交通亦庄线工程宋家庄出入段线明挖区间合同文件》125.相关的技术规程及验收标准1、地下工程防水技术规范(GB50108 —2001 )2、地下防水工程质量验收规范(GB50208 —2002)3、地下铁道、轻轨交通工程测量规范(GB50308 —1999)4、地下铁道工程施工及验收规范(GB50299 —1999)5、锚杆喷射混凝土支护技术规范(GB50086 —2001)6、混凝土结构工程施工质量验收规范(GB50204 —2002)7、砌体工程施工质量验收规范(GB50203 —2002)8、钢筋焊接及验收规程(JGJ18 —2003)9、钢筋锥螺纹接头技术规程(JGJ109 —96)10、钢筋机械连接通用技术规程(JGJ107 —96)11、带肋钢筋套筒挤压连接技术规程(JGJ108 —96)12、工程建设施工现场焊接目视验收规程(CECS71 : 94)13、钢筋焊接接头试验方法标准(JGJ/T27-2001)14、建筑施工安全检查标准(JGJ59 —99)15、建筑机械使用安全技术规程(JGJ33 —2001)16、施工现场临时用电安全技术规程(JGJ46 —88)17、建设工程施工现场供用电安全规程(GB50194 —93)18、混凝土质量控制标准(GB50164 -92)19、混凝土强度检验评定标准(GBJ107 -87 )20、回弹法检测混凝土抗压强度技术规程(JGJ/T23 —2001)21、铁路隧道锚喷构筑法技术规范(TB10108-2002 )22、铁路隧道施工规范(TB10204-2002 )23、铁路隧道施工技术安全规则(TBJ404-87 )24、铁路隧道工程质量检验评定标准(TB10417-98 )25、铁路隧道防排水技术规范(TB10119-2000)26、工程测量规范(GB50026-93)27、人防工程施工及验收规范(GBJ134 —90)28、建筑防腐蚀工程质量检验评定标准(GB50224 -95)29、建筑工程施工质量验收统一标准(GB50300-2001)30、建筑装饰装修工程质量验收规范(GB50210-2001)31、建筑工程质量检验评定标准(GBJ301-88)32、建筑防腐蚀工程质量检验评定标准(GB50224-95)1.2.6.现行国家、行业、地方标准、规范、规程和法律、法规、制度1.3. 编制原则我们将针对工程特点、难点、重点,结合我单位的施工特长、经验、技术、设备能力,本着“安全为先,质量为本”的安全质量原则,以“确保安全,提高质量,均衡生产,文明施工,降低成本,如期高效”的项目管理思路,根据以下原则进行施工组织设计的编制:1、施工组织综合考虑地形、地质、水文、气象等因素,合理组织人员、设备结构,保证工程顺利、均衡生产,且满足工程施工安全、质量、工期、环保、文明施工的要求;2、施工组织以少占用道路、公用设施为原则,尽量减少正常交通对交通的干扰,保证交通线路的安全通畅;3、根据相关技术标准及验收规范,采用成熟、可靠、先进、有效的施工方法,技术措施合理;4、尽可能采用新技术、新工艺,提高工程质量,降低施工成本。
第一篇施工组织设计概要第一章施工组织设计编制内容摘要为顺利实现北京市“三环、四横、五纵、七放射”的规划目标,我们将本着“安全、文明、优质、高效”的总体目标进行本标段施工组织设计与施工。
在认真阅读招标文件、收集编标资料和现场踏勘的基础上结合本投标人既有工程施工经验,特别是丰富的城市地铁和市政工程施工经验,本着实事求是的科学态度和忠实业主、服务业主的宗旨编写本册施工组织文件。
本册内容主要由“第一篇施工组织设计概要”、“第二篇总体施工筹划”、“第三篇专项工作实施方案”、“第四篇主要工程项目的施工方案和施工方法”、“第五篇保证措施与降造建议”、“第六篇附表”共六部分组成。
编制内容摘要如表1-1所示。

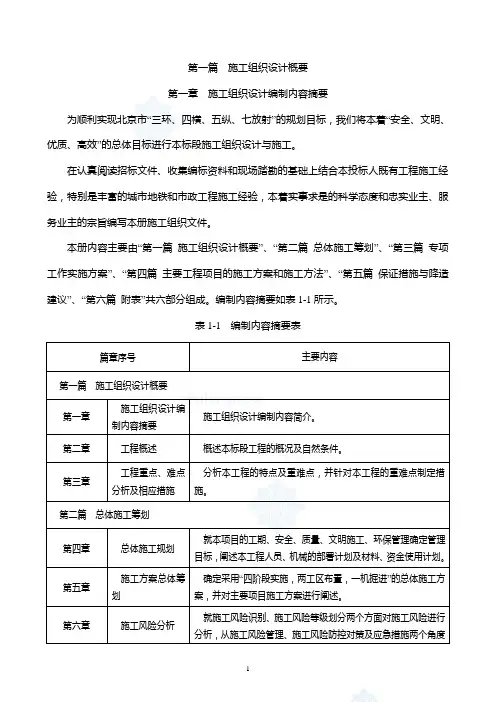

表1-1 编制内容摘要表篇章序号主要内容第一篇施工组织设计概要第一章施工组织设计编制内容摘要施工组织设计编制内容简介。
第二章工程概述概述本标段工程的概况及自然条件。
第三章工程重点、难点分析及相应措施分析本工程的特点及重难点,并针对本工程的重难点制定措施。
第二篇总体施工筹划第四章总体施工规划就本项目的工期、安全、质量、文明施工、环保管理确定管理目标,阐述本工程人员、机械的部署计划及材料、资金使用计划。
第五章施工方案总体筹划确定采用“四阶段实施,两工区布置,一机掘进”的总体施工方案,并对主要项目施工方案进行阐述。
第六章施工风险分析就施工风险识别、施工风险等级划分两个方面对施工风险进行分析,从施工风险管理、施工风险防控对策及应急措施两个角度阐述风险应对策略。
第七章施工测量针对本工程特点阐述施工控制测量的重点及方法。
第八章施工场地平面布置合理布置生活区、施工区,满足安全文明施工、卫生防疫、消防等要求,各种设施配备齐全。
并对场地的围挡、临时设施、临时通讯设施、排水和防洪设施、交通疏解方案等做了规划。
第九章进度计划及措施对主要工序作业循环时间进行了分析,合理安排工期节点;给出全面合理的施工进度计划;给出齐备合理的工期保证措施、补救措施。
北京地铁5号线某站、某区间工程施工组织设计第一章编制说明 (1)1.编制依据 (5)2.编制原则 (7)3.编制范围 (7)第二章工程概况 (8)1.工程规模及工程环境 (8)2.设计概况 (10)3.工程地质及水文地质特征 (18)4. 主要工程量 (20)第三章工程特点、重点、技术难点及对策 (22)第四章总体施工部 (23)1.总体目标 (23)2.总体施工组织及流程 (24)3.总体施工部署 (25)4.施工方法 (26)第五章施工总平面布置 (28)第六章施工降水 (29)1某车站 (29)2某~某区间 (37)3降水工程的辅助措施和补救措施 (41)第七章竖井施工 (44)1.竖井施工原则及步骤 (44)2.竖井施工方法 (44)3. 竖井施工技术措施 (48)第八章车站暗挖施工 (49)1.车站总体施工原则及区段划分 (49)2.临时施工通道(通风道)施工方案 (51)3.车站主体施工方案 (54)4.出入口施工方案 (59)5.换乘通道施工方案 (61)6.特殊部位施工技术措施 (64)7.暗挖隧道初期支护施工方法及技术措施 (67)8.二衬结构施工方法及技术措施 (73)第九章区间暗挖隧道施工 (81)1.区间暗挖隧道总体施工原则及施工段划分 (81)2.区间隧道施工方法及技术措施 (82)3.竖井转入横通道、横通道转入暗挖正洞施工方法及技术措施 (91)4.迂回风道、联络通道施工方法及技术措施 (91)5.隔断门防护段施工 (92)6.施工通道的封堵 (92)7.区间暗挖隧道施工运输 (93)第十章出入口明挖段施工 (95)1.车站出入口明挖工程总体施工安排 (95)2.主要项目施工方案 (97)第十一章防水工程 (112)1.防水工程设计要求及技术标准 (112)2.车站与区间暗挖隧道防水层施工 (115)3.车站明挖隧道防水层施工 (116)4.结构施工缝、变形缝防水处理 (117)5.防水结构施工 (119)6. 明挖与暗挖接口防水处理 (120)7.风井与暗挖隧道交接马头门处防水处理 (120)8.区间暗挖隧道与车站接口处防水处理 (121)9.换乘通道与既有环线站台底板交接处防水处理 (121)10. 穿墙管、穿墙螺栓孔防水处理 (122)第十二章施工监测和施工测量控制 (123)1.施工监测的目的 (123)2.施工监测设计 (123)3. 监测方法及数据处理 (126)4.资料整理和分析反馈 (128)5.信息化监测 (129)6.监测质量控制 (129)7.控制地面下沉、防止管线及构筑物下沉开裂措施 (129)8.施工测量 (130)第十三章季节性施工措施 (133)1.雨期施工措施 (133)2.冬季施工措施 (134)第十四章施工进度计划安排及计划管理 (136)1合同工期与目标工期 (136)2 目标工期保证措施 (138)第十五章工期及质量保证措 (141)1.工期、质量保证组织管理机构及责任 (141)2.工期保证措施 (144)2.质量保证体系及措施 (147)第十六章职业健康安全体系及措施 (158)1.职业健康与安全生产保证体系及总目标 (158)2.安全防范重点 (164)3.主要项目安全措施 (164)4.突发事故的防范措施 (167)第十七章环境保护管理措施 (170)1.加强施工管理,强化环境保护意识 (170)2.实行封闭、半封闭管理,减少对周边环境的影响 (170)3.加强废水、废气、废渣的管理 (170)4.加强监控量测,确保环境安全 (171)5.环境保护具体措施 (171)6.地下文物的保护 (172)7.粉尘与有害气体的综合防治 (172)第十八章文明施工保证措施 (174)1.文明施工的组织管理 (174)2.现场平面布置 (175)3.现场管理措施 (176)第一章编制说明1.编制依据1.1 招标文件及相关资料1.1.1 地铁5号线某站、某区间工程初步设计图纸;1.1.2 地铁5号线某站、某区间工程配套设计说明文件;1.1.3地铁5号线某站、某区间工程招标文件及招标补遗书;1.1.4 工地现场考察所获取的资料。

第一章工程概况及编制说明【内容提要】:工程概况施工组织设计综合说明编制依据现场条件编制的范围1.1 工程概况工程名称:北京地铁14号线工程工程车库及工务料棚。
工程地点:北京市丰台区张仪村路。
工程简介:本工程总建筑面积约1620平方米,占地总面积约为1620平方米。
其中涉及到钢结构部分为工程车库及工务料棚,工程车库及工务料棚柱为钢筋混凝土结构,吊车梁为钢吊车梁,顶部为梯形钢屋架,屋面板为轻型混凝土屋面板,钢结构接受Q235材质的材料。
1.2 编制依据1.2.1《工程招标文件》《施工图》《建筑结构荷载规范》 GB50009--2001《钢结构设计规范》 GB50017-2003《建筑抗震设计规范》 GB50011-2008《建设工程项目管理规范》 GB/T50326-2001《建筑钢结构焊接规程》 GBJ81-91《钢结构工程施工质量验收规范》 GB50205-20011.2.2我国现行的有关机具设备和材料的施工要求和标准1.2.3北京市有关安全生产、文明施工的规定1.2.4我公司的《质量保证手册》和质量要素程序文件1.3 设计依据1.3.1、《建筑结构荷载规范》GB50009-20011.3.2、《梯形屋架》05G5511.3.3、《柱间支撑》05G3361.3.4、《建筑抗震设计规范》GB50011-20011.3.5、《梯形钢架轻型房屋钢结构技术规程》CECS102:20021.3.6、《钢结构工程施工质量验收规范》 GB50205-20011.3.7、《混凝土结构设计规范》 GB50010-20011.3.8、《建筑钢结构焊接规程》 JGJ81-2002 1. 4 编制的范围北京地铁十四号线工程车库及工务料棚梯形钢屋架及吊车梁的制造、安装和支撑系统的安装以及屋面系统的安装。
其次章施工布署、施工预备【内容提要】:主要施工部署施工现场预备工作2.1 施工布署:2.1.1工期目标:钢结构工程拟订工期为40天,开工日期为2012年月日,完成时间为2012年月日.2.1.2工期目标:分部分项工程一次验收合格率100%.2.1.3安全目标:无重大工伤事故,杜绝死亡事故、火灾事故;轻伤频率把握在4‰以内。
目录第一章北京地铁某标段区间施工组织设计2 (2)第1节编制说明 (2)第2节工程概况 (3)第3节施工总体部署 (15)第4节施工准备 (18)第5节施工进度安排 (32)第6节资源配置表 (35)第7节主要施工项目施工工艺及方案 (38)1第一章北京地铁某标段区间施工组织设计2第1节编制说明1.1 编制依据(1) 《北京地铁*号线工程土建施工第**合同段招标文件》及01 号、02 号补遗书;(2) 《北京地铁*号线工程**西桥站~**城东路站区间岩土工程勘察报告》;(3) 《北京地铁*号线工程**西桥站~**城东路站主体结构施工图》;(4) 《北京地铁*号线工程**西桥站~**城东路站竖井和横通道施工图》;(5) ********有限责任公司《北京地铁*号线工程土建施工**#合同段招标文件》;***局集团有限公司《北京地铁*号线工程土建施工**#合同段投标文件》;(6) 广州地铁、深圳地铁、上海地铁和城市类似工程的施工经验及我集团公司的装备和技术条件。
(7) 国家和北京市及建筑行业有关地铁、市政工程的施工技术、安全生产、行业管理的规范、规则、文件;(8) ***局集团公司“三位一体”贯标程序文件;(9) 现场调查资料;2(10) 本单位在地铁施工中的类似工程经验;(11) 国内地铁工程中先进的工法和成熟的施工工艺。
1.2 编制原则(1)执行ISO9002 标准,贯彻公司质量方针。
满足工期要求,遵循安全质量标准,因地制宜,统筹安排,充分利用周边资源和设备配备。
发挥现有的技术水平,勇于创新,创集团公司安全文明工地,争创北京市安全文明工地。
(2)保证方案的可行性及可操作性。
1.3 规范、标准(1)《混凝土结构工程施工质量验收规范》,GB 50204-2002,中国建筑工业出版社出版;(2)《地铁设计规范》,GB 50157-2003,中国计划出版社出版;(3)《地下铁道工程施工及验收规范》,GB 50299-1999,中国计划出版社出版;(4)《地下工程防水技术规范》,GB 50108-2001,中国计划出版社出版;(5)《地下防水水工程质量验收规范》,GB 50208-2002,中国建筑工业出版社出版;(6)《建筑工程冬期施工规程》,JGJ 104-97,中国建筑工业出版社;第2节工程概况32.1 工程的技术标准及要求。
北京某地铁站安全施工组织设计第一节建立完善的安全管理制度1.1.1安全生产责任制按照项目经理负总责、安全长负专责、各级管理人员负相应责任的原则,全面建立并实行安全责任制和安全逐级负责制。
把安全责任目标层层分解,横向到职能部门,纵向到各级领导和每个职工,并逐级签订安全责任状,形成一级保一级,层层抓落实的安全生产责任保障体系。
1.2.1安全技术交底制度针对本工程城市暗挖施工、交通运输和人身安全风险大、技术含量高等特点,有针对性的制定安全技术措施。
每道工序开工前编制安全技术措施及安全生产注意事项,交底至班组,并要求传达到每个作业人员。
1.3.1安全教育制度(1)加强作业人员的的安全教育,使广大工人牢固树立“安全第一,预防为主”的意识,克服麻痹思想,组织职工有针对性地学习有关安全方面的规章制度和安全生产知识,做到思想上重视,生产上严格执行操作规程。
(2)对特殊工种和对施工安全有特殊影响的作业人员,必须经专门安全操作技术培训,考试合格后方可持证上岗。
(3)要经常进行有针对性的安全教育,提高全体人员安全意识和自我保护能力,做到“三不伤害”(即:我不伤害自己,我不伤害别人,我不被别人伤害)。
(4)对新入场工人进行三级安全教育,变换工种时也要进行转岗安全教育。
(5)施工管理人员要进行年度安全培训,专职安全员按规定进行年度培训考核,考核不合格不得继续从事安全员的工作。
1.4.1安全检查制度①坚持经常检查和定期检查相结合的形式,及时发现事故隐患,堵塞安全漏洞。
②项目部组织月检查,工区进行周检查,工班经常进行检查,职工相互监督检查。
③坚持以自查为主,互查为辅,边查边改的原则,主要查措施落实、制度落实、人员落实、安全隐患和现场施工安全管理。
④检查出事故隐患时,整改做到定人、定时间、定措施。
1.5.1安全员跟班作业制度安全人员要佩带“安全员”标志,只要现场有施工就必须有安全员在场,认真贯彻岗位责任制,查出问题及时报告,及时处理。
北京地铁施工组织设计(终稿)施工组织设计第1章编制依据及原那么编制依据1、北京地铁八—通线工程01标段《施工承包招标文件》。
2、北京地铁八—通线工程01标段(K0+~K3+)施工设计图。
3、招标答疑会议精神。
4、施工所涉及的施工技术、平安、质量验收等方面的国家、铁道部及北京市建委等制定的标准、标准和法规文件等。
5、现场踏勘调查所了解的有关情形和通过调查把握的有关资料及信息。
6、类似工程施工体会及我单位设备、物资资源和经济技术实力等综合施工能力。
编制原那么1、严格依照招标文件规定的内容和设计文件的要求,采纳先进、合理、经济、可行的施工方案。
2、严格依照ISO9002国际质量认证体系和项目法施工要求,成立周密的工程质量保证体系和完善的平安保证体系。
3、采纳先进、配套的施工设备和技术,合理安排劳、材、机资源,确保工程质量和工期。
4、合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保证各项施工工序彼此增进,紧密衔接,增进工程高效、均衡,加速施工进度。
5、严格依照《环境爱惜法》要求,踊跃保护本地自然环境和生态环境,最大限度地减少占用处地和对环境的破坏,避免环境污染和水土流失。
6、合理组织施工时期的交通运输,减少施工与行车干扰问题,确保京通快速路畅通。
第2章工程概述工程范围01标段为四惠站至高碑店车站,起止里程K0+~K3+,长3504米,包括高碑店车站和相应区间。
要紧包括高碑店车站土建工程、K2+~K3+段米的四惠东至高碑店站高架桥、K0+~K2+段一样路基、K2+~K2+段装配式钢筋混凝土路肩挡土墙、给排水消防工程、动力照明工程、防火报警工程。
本次招标不含以下内容:给排水工程:不包括气体灭火体统,不包括手提灭火器。
动力照明工程:不包括配电箱、箱与箱之间的电缆桥架、明敷设钢管、电缆敷设。
防火报警工程:不包括设备及设备安装、明敷管线、敷设在吊顶内的管线。
不包括室外工程。
工程环境1、地理位置本标段线路由四惠站至高碑店车站(东),线路跨越京通快速路后,进入京通快速路的中央隔离区,与其并行至高碑店站。
