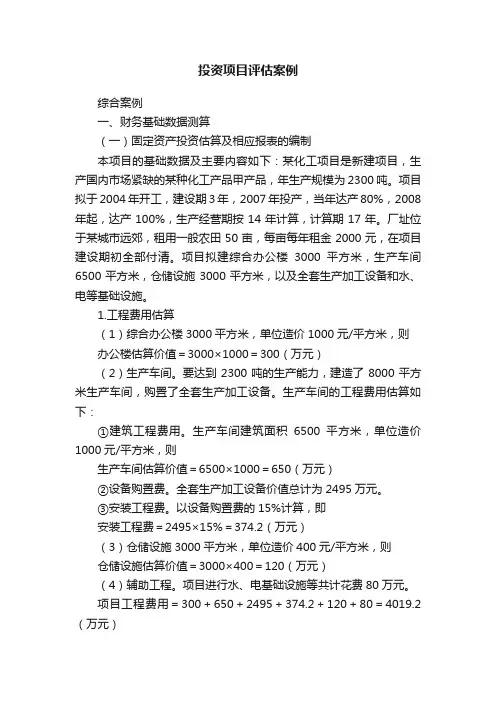

投资项目评估案例综合案例一、财务基础数据测算(一)固定资产投资估算及相应报表的编制本项目的基础数据及主要内容如下:某化工项目是新建项目,生产国内市场紧缺的某种化工产品甲产品,年生产规模为2300吨。
项目拟于2004年开工,建设期3年,2007年投产,当年达产80%,2008年起,达产100%,生产经营期按14年计算,计算期17年。
厂址位于某城市远郊,租用一般农田50亩,每亩每年租金2000元,在项目建设期初全部付清。
项目拟建综合办公楼3000平方米,生产车间6500平方米,仓储设施3000平方米,以及全套生产加工设备和水、电等基础设施。
1.工程费用估算(1)综合办公楼3000平方米,单位造价1000元/平方米,则办公楼估算价值=3000×1000=300(万元)(2)生产车间。
要达到2300吨的生产能力,建造了8000平方米生产车间,购置了全套生产加工设备。
生产车间的工程费用估算如下:①建筑工程费用。
生产车间建筑面积6500平方米,单位造价1000元/平方米,则生产车间估算价值=6500×1000=650(万元)②设备购置费。
全套生产加工设备价值总计为2495万元。
③安装工程费。
以设备购置费的15%计算,即安装工程费=2495×15%=374.2(万元)(3)仓储设施3000平方米,单位造价400元/平方米,则仓储设施估算价值=3000×400=120(万元)(4)辅助工程。
项目进行水、电基础设施等共计花费80万元。
项目工程费用=300+650+2495+374.2+120+80=4019.2(万元)2.其他费用估算(1)无形资产。
项目租用一般农田50亩,每亩每年租金2000元,共租用17年,因而土地使用费为170万元。
(2)递延资产。
本项目发生开办费75万元。
其他费用=170+75=245(万元)3.预备费用估算由于近几年物价比较稳定,涨价预备费可不予考虑,而仅对基本预备费用进行估算。

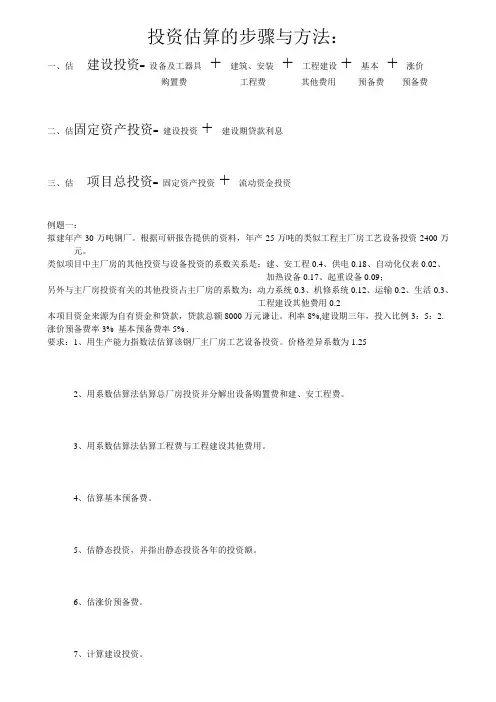

投资估算的步骤与方法:
+ 建筑、安装+ 工程建设+ 基本+涨价
一、估建设投资= 设备及工器具
购置费工程费其他费用预备费预备费
+ 建设期贷款利息
二、估固定资产投资= 建设投资
+ 流动资金投资
三、估项目总投资= 固定资产投资
例题一:
拟建年产30万吨钢厂。
根据可研报告提供的资料,年产25万吨的类似工程主厂房工艺设备投资2400万元。
类似项目中主厂房的其他投资与设备投资的系数关系是:建、安工程0.4、供电0.18、自动化仪表0.02、
加热设备0.17、起重设备0.09;
另外与主厂房投资有关的其他投资占主厂房的系数为:动力系统0.3、机修系统0.12、运输0.2、生活0.3、
工程建设其他费用0.2
本项目资金来源为自有资金和贷款,贷款总额8000万元谦让。
利率8%,建设期三年,投入比例3:5:2. 涨价预备费率3% 基本预备费率5% .
要求:1、用生产能力指数法估算该钢厂主厂房工艺设备投资。
价格差异系数为1.25
2、用系数估算法估算总厂房投资并分解出设备购置费和建、安工程费。
3、用系数估算法估算工程费与工程建设其他费用。
4、估算基本预备费。
5、估静态投资,并指出静态投资各年的投资额。
6、估涨价预备费。
7、计算建设投资。
8、计算建设期贷款利息。
9、计算固定资产投资。
10、若单位产量占用流动资金为33.67元/吨,用扩大指标估算法估算流动资金。
11、估算项目总投资。
12、编制汇总表。
拟建30万吨钢厂项目总投资估算汇总表。
固定资产投资包括:工程费用、工程建设其它费用、预备费用。

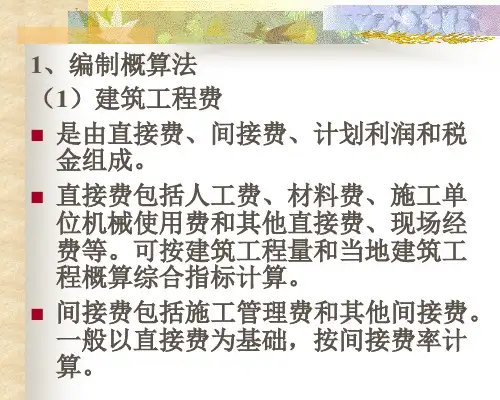

工程费用包括:建筑工程费、设备购置费和安装工程费固定资产投资估算方法:扩大指标估算法、指数估算法、比例估算法、朗格系数法1、 扩大指标估算法扩大指标估算法是套用原有同类项目的固定资产投资额来进行建设项目固定资产投资额估算的一种方法。
其计算较简单、准确性差,并须要收集有关的基础数据和经过系统分析与整理。
①单位生产能力估算法。
单位生产能力估算法是指根据同类项目单位生产能力所耗费的固定资产投资额(如铺设每公里铁路的固定资产投资、形成每吨煤生产能力的煤矿固定资产投资、形成每千瓦发电能力的电站固定资产投资等)来估算拟建项目固定资产投资额的一种估算方法。
其计算公式如下:CF P I P I )(1122= 式中:2I ——拟建项目所需固定资产投资额;1I ——同类项目实际固定资产投资额;2P ——拟建项目生产规模;1P ——同类项目生产规模;CF ——物价指数。
案例1、某拟建项目年产某种产品40万件。
调查研究表明,本地区年产该种产品20万件的同类项目的固定资产投资额为l 000万元,假定不考虑物价因素的变动,则拟建项目的固定资产投资额为: )(2000)201000(402万元==I②生产规模指数估算法。
生产规模指数估算法是根据已建成投产的项目或单一工程的投资资料,来估算生产规模不同的同类项目或单一工程的工程费用。
具体估算公式如下:CF I P P I n 1122)/(= 式中:2I ——拟建项目的工程费用;1I ——同类项目实际工程费用;1P ,2P ——同类项目与拟建项目的生产规模;CF ——物价指数;n ——生产规模指数。
生产规模指数估算法,考虑到规模经济因素,将项目工程费用与生产规模视为指数关系,单位生产规模所需的工程费用随生产规模的扩大逐渐减少。
因此,正常情况下,生产规模指数n 应小于1。
n 的具体取值可以根据统计资料得到多个12,I I 和21,P P 及CF 的数据,通过公式,求出多个n 值,然后通过算术平均或回归分析,求取n 。
投资估算案例分析(总6页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--【案例一】背景:某拟建年产30万吨铸钢厂,根据可行性研究报告提供的已建年产25万吨类似工程的主厂房工艺设备投资约2400万元。
已建类似项目资料:与设备投资有关的各专业工程投资系数,如表1-1所示。
与主厂房投资有关的辅助工程及附属设施投资系数,见表1-2。
本项目的资金来源为自有资金和贷款,贷款总额为8000万元,贷款利率8%(按年计息)。
建设期3年,第1年投入30%,第2年投入50%,第3年投入20%。
预计建设期物价年平均上涨率3%,基本预备费率5%。
问题:⒈ 已知拟建项目建设期与类似项目建设期的综合价格差异系数为,试用生产能力指数估算法估算拟建工程的工艺设备投资额;用系数估算法估算该项目主厂房投资和项目建设的工程费与其他费投资。
⒉ 估算该项目的建设投资,并编制建设投资估算表。
⒊ 若单位产量占用流动资金额为:元/吨,试用扩大指标估算法估算该项目的流动资金。
确定该项目的建设总投资。
分析要点:本案例所考核的内容涉及了建设项目投资估算类问题的主要内容和基本知识点。
投资估算的方法有:单位生产能力估算法、生产能力指数估算法、比例估算法、系数估算法、指标估算法等。
本案例是在可行性研究深度不够,尚未提出工艺设备清单的情况下,先运用生产能力指数估算法估算出拟建项目主厂房的工艺设备投资,再运用系数估算法,估算拟建项目建设投资的一种方法。
即:首先,用设备系数估算法估算该项目与工艺设备有关的主厂房投资额;用主体专业系数估算法估算与主厂房有关的辅助工程、附属工程以及工程建设的其他投资。
其次,估算拟建项目的基本预备费、涨价预备费,得到拟建项目的建设投资。
最后,估算建设期贷款利息、并用流动资金的扩大指标估算法,估算出项目的流动资金投资额,得到拟建项目的建设总投资。
具体计算步骤如下:问题1⒈ 拟建项目主厂房工艺设备投资C2=×f式中:C 2——拟建项目主厂房工艺设备投资 C 1——类似项目主厂房工艺设备投资 Q 2——拟建项目主厂房生产能力Q 1——类似项目主厂房生产能力x ——生产能力指数,由于21Q Q <2,可取x=1f ——综合调整系数⒉ 拟建项目主厂房投资=工艺设备投资×(1+∑Ki ) 式中:Ki 与设备有关的各专业工程的投资系数拟建项目工程费与工程建设其他费=拟建项目主厂房投资×(1+∑K j )式中:Kj 与主厂房投资有关的各专业工程及工程建设其他费用的投资系数问题2:1. 预备费=基本预备费+涨价预备费式中:基本预备费= (工程费+工程建设其他费)×基本预备费率涨价预备费P=∑I t 〔(1+f )m (1+f )(1+f )t-1-1〕I t 建设期第t 年的(工程费+工程建设其他费+基本预备费) m 建设前期年限f 建设期物价年均上涨率2. 建设期贷款利息=∑(年初累计借款+本年新增借款÷2)×贷款利率3. 建设投资=工程费+工程建设其他费+基本预备费+涨价预备费问题3:流动资金用扩大指标估算法估算:项目的流动资金=拟建项目年产量×单位产量占用流动资金的数额拟建项目总投资=建设投资+建设期贷款利息+流动资金答案:问题1: 解:⒈ 估算主厂房工艺设备投资:用生产能力指数估算法主厂房工艺设备投资=2400×12530⎪⎭⎫ ⎝⎛×=3600万元 ⒉ 估算主厂房投资:用设备系数估算法主厂房投资=3600×(1+12%+1%+4%+2%+9%+18%+40%) =3600×(1+ =6696万元 其中,建安工程投资=3600×=1440万元 设备购置投资=3600×=5256万元⒊ 工程费与工程建设其他费=6696×(1+30%+12%+20%+30%+20%)=6696×(1+=万元问题2:解:1. 基本预备费计算:基本预备费=×5%=万元由此得:静态投资=+=万元建设期各年的静态投资额如下:第1年×30%=万元第2年×50%=万元第3年×20%=万元2. 涨价预备费计算:涨价预备费=×〔(1+3%)-1〕+×〔(1+3%)-1〕+×〔(1+3%)-1〕=++=万元由此得:预备费=+=万元由此得:项目的建设投资=+=万元3. 建设期贷款利息计算:第1年贷款利息=(0+8000×30%÷2)×8%=96万元第2年贷款利息=〔(8000×30%+96)+(8000×50%÷2)〕×8%=(2400+96+4000÷2)×8%=万元第3年贷款利息=〔(2400+96+4000++(8000×20%÷2)〕×8%=+1600÷2)×8%=万元建设期贷款利息=96++=万元4. 拟建项目建设投资估算表,见表1-3。
建设项目投资估算案例实操建设项目投资估算是一个非常重要的环节,对于项目的实施和成功运营都有着至关重要的作用。
下面将介绍一些建设项目投资估算案例实操,供大家参考。
1. 道路建设项目投资估算道路建设项目投资估算主要包括土地取得费、工程建设费、配套设施费、监理费、质量保证金等费用。
其中,工程建设费占总投资的大部分。
例如,某市规划建设一条总长10公里的城市快速路,路面宽度为30米,规划车道数为4条,估算路基宽度为25米,路基厚度为2米,路面厚度为0.3米,路基采用碎石、石灰土、石灰石、沥青混合料等材料。
按照标准比例进行估算,该项目工程建设费用约为5000万元。
2. 住宅小区建设项目投资估算住宅小区建设项目投资估算主要包括土地取得费、工程建设费、配套设施费、质量保证金等费用。
其中,工程建设费占总投资的大部分。
例如,某市规划建设一座面积为10万平方米的住宅小区,该小区由6栋高层住宅楼和1栋小型商业楼组成,共计600套住宅,其主要工程包括地下车库、基础设施、公共绿化、路灯、水电气等。
按照标准比例进行估算,该项目工程建设费用约为2.5亿元。
3. 商业综合体建设项目投资估算商业综合体建设项目投资估算主要包括土地取得费、工程建设费、配套设施费、质量保证金等费用。
其中,工程建设费占总投资的大部分。
例如,某市规划建设一座面积为5万平方米的商业综合体,该综合体由大型商场、酒店、影院、娱乐中心等多个部分组成,共计有100多个商铺。
按照标准比例进行估算,该项目工程建设费用约为3亿元。
以上三个建设项目投资估算案例实操,仅供参考,实际估算需要根据项目的具体情况进行综合考虑,以确保投资估算的准确性和可行性。
建设项目投资估算方法及案例分析摘要:投资估算是进行投资决策和制定项目融资方案的依据,是进行项目经济评价的基础。
本文从建设项目总投资的构成、建设项目投资估算的要求与依据以及估算方法等诸多方面入手进行探讨,并通过实际案例进行了估算分析。
关键词:建设项目投资估算方法案例分析Abstract: the investment estimate is investment decisions and to make project financing options basis, is the foundation of the assessment project on the economy. This article from the structure of the construction of the total investment in the project construction project, the requirements of the investment estimate and basis and the estimation method, and many other aspects are discussed, and through the actual case is estimated analysis.Keywords: construction project investment estimation method case analysis 中图分类号:F830.59文献标识码:A 文章编号:投资估算是在对项目的建设规模、产品技术方案、选址方案、工程建设方案及项目进度计划等深入研究并基本确定的基础上,对建设项目总投资数额及分年资金需要量进行的估算。
投资估算是进行投资决策和制定项目融资方案的依据,是进行项目经济评价的基础。
一个项目需要投资多少钱?是业主最关心的事。
项目工程建设投资估算方法举例项目工程建设投资估算,是不是听起来挺复杂的?其实呢,想想也就那样,虽然里面有些东西听起来很高大上,但细想一想,估算嘛,说白了就是提前算好钱,看看这个项目要花多少。
你能想象没有预算,随便开工的工程吗?那就像是做饭之前连菜谱都没看,锅里不知道放点啥,最后还弄得一锅乱炖,搞得大家都不好吃,自己还心烦。
换个说法,工程建设投资估算就像是你出门前把钱包掏出来看看,能不能买得起想买的东西,能省就省,能花就花,最后不至于去买个大包包,却只能吃泡面。
投资估算的第一步就是要知道这个项目到底是什么规模,或者说“到底要干什么”。
你能不能想象,大家都说要修一条新路,但每个人心里对这条路的想法都不一样。
有的人想要的是超宽的四车道,能跑得飞快;有的人只想要一条小道,最多两个人并排走就够了。
想要什么样的结果,估算就得先弄清楚清楚。
这个“想要”就是你拿到工程建设的第一个参数,要弄个清楚明白。
你是不是也碰到过,那些项目提起预算就头疼,甚至不知道从哪里开始算。
嗯,这就是为什么说“吃不透一块料,怎么切?”你得先把整个项目的需求理清楚,才能拿起计算器,算个明明白白。
咱们还得知道这个项目大致的设计方案是怎样的。
设计方案可不是你想象中的一张简单的图纸哦!这是个非常详细的规划,涵盖了各种各样的细节。
比如你要盖个楼,这楼是高是低,是五层还是十层,材料是用钢筋水泥,还是弄个轻钢结构,装修风格怎么选,甚至包括电力、排水系统啥的。
这些呢,都要一一列入预算里。
你要是没有这些,预算根本就没有依据。
再加上,如果设计中间改来改去的,估算也得重新做,没办法,只能跟着调整。
这就是咱们常说的“计划赶不上变化”!估算的第二步,得考虑到市场行情。
你知道吧,现在价格波动得很厉害,一不小心就会被坑。
你看,那些材料价钱一天一个样,钢铁、混凝土、沙子什么的,价格总是有涨有跌。
比如前几个月油价一涨,你的运输费用可能就多了几块钱;再比如人工费上升,施工队也要按新的标准收钱。
固定资产投资包括:工程费用、工程建设其它费用、预备费用。
工程费用包括:建筑工程费、设备购置费和安装工程费固定资产投资估算方法:扩大指标估算法、指数估算法、比例估算法、朗格系数法1、 扩大指标估算法扩大指标估算法是套用原有同类项目的固定资产投资额来进行建设项目固定资产投资额估算的一种方法。
其计算较简单、准确性差,并须要收集有关的基础数据和经过系统分析与整理。
①单位生产能力估算法。
单位生产能力估算法是指根据同类项目单位生产能力所耗费的固定资产投资额(如铺设每公里铁路的固定资产投资、形成每吨煤生产能力的煤矿固定资产投资、形成每千瓦发电能力的电站固定资产投资等)来估算拟建项目固定资产投资额的一种估算方法。
其计算公式如下:CF P I P I )(1122= 式中:2I ——拟建项目所需固定资产投资额;1I ——同类项目实际固定资产投资额;2P ——拟建项目生产规模;1P ——同类项目生产规模;CF ——物价指数。
案例1、某拟建项目年产某种产品40万件。
调查研究表明,本地区年产该种产品20万件的同类项目的固定资产投资额为l 000万元,假定不考虑物价因素的变动,则拟建项目的固定资产投资额为:②生产规模指数估算法。
生产规模指数估算法是根据已建成投产的项目或单一工程的投资资料,来估算生产规模不同的同类项目或单一工程的工程费用。
具体估算公式如下:CF I P P I n 1122)/(= 式中:2I ——拟建项目的工程费用;1I ——同类项目实际工程费用;1P ,2P ——同类项目与拟建项目的生产规模;CF ——物价指数;n ——生产规模指数。
生产规模指数估算法,考虑到规模经济因素,将项目工程费用与生产规模视为指数关系,单位生产规模所需的工程费用随生产规模的扩大逐渐减少。
因此,正常情况下,生产规模指数n 应小于1。
n 的具体取值可以根据统计资料得到多个12,I I 和21,P P 及CF 的数据,通过公式,求出多个n 值,然后通过算术平均或回归分析,求取n 。
投资估算方法一、生产能力指数法原理:该方法是根据已建成的、性质类似的建设项目的投资额和生产能力与拟建项目的生产能力估算拟建项目的投资额。
计算公式:拟建项目的投资额=已建类似项目的投资额*[拟建项目的生产能力/已建类似项目的生产能力]n *综合调整系数综合调整系数——新老项目建设间隔期内定额、单价、费用变更等的综合调整系数;n——生产能力指数,0≤n≤1。
注意事项:运用这种方法估算项目投资的重要条件,是要有合理的生产能力指数。
1、若已建类似项目的规模和拟建项目的规模相差不大,两者的生产规模比值在0.5—2之间,则指数n的取值近似为1;2、若已建类似项目的规模和拟建项目的规模相差不大于50倍,且拟建项目规模的扩大仅靠增大设备规模来达到时,则n取值约在0.6—0.7之间;3、若已建类似项目的规模和拟建项目的规模相差不大于50倍,且拟建项目规模的扩大靠增加相同规格设备的数量达到时,则n取值为0.8—0.9之间。
采用生产能力指数法,计算简单、速度快;但要求类似工程的资料可靠,条件基本相同,否则误差就会增大。
[例]已知建设年产30万吨乙烯装置的投资额为60000万元,现有一年产70万吨乙烯的装置,工程条件与上述装置类似,试估算该装置的投资额(生产能力指数n=0.6,cf=1.2)。
[解答]:根据公式,则有:y2=y1*(x2/x1)n*cf=60000 *(70/30)0.6*1.2=119707(万元)二、比例估算法比例估算法又分为两种:(一)以拟建项目的全部设备费为基数进行估算此种估算方法根据已建成的同类项目的建筑安装费和其他工程费用等占设备价值的百分比,求出相应的建筑安装费及其他工程费等,再加上拟建项目的其他有关费用,其总和即为项目或装置的投资。
计算公式为:c=e*(1+f1*p1+ f2*p2 + f3*p3+……)+i式中c——拟建项目的投资额;e——根据拟建项目当时当地价格计算的设备费(含运杂费)的总和;p1 p2 p3……——已建项目中建筑、安装及其他工程费用等占设备费百分比;f1 f2 f3……——由于时间因素引起的定额、价格、费用标准等综合调整系数;i——拟建项目的其他费用。
投资项目机会研究,投资估算方法
投资项目机会研究是评估和选择投资项目的过程,投资估算方法是估计投资项目的成本、收益和回报的工具和技术。
以下是一些常用的投资估算方法:
1. 资本投资回收期(Payback Period):该方法通过估计项目的现金流量,计算出回收项目初始投资的时间。
这个方法的优势是简单易懂,但它忽略了项目的持续收益。
2. 内部收益率(Internal Rate of Return,IRR):IRR是项目收益率与投资成本相等的折现率。
当IRR大于项目的机会成本(通常是公司的加权平均资本成本)时,该项目被认为是值得投资的。
3. 净现值(Net Present Value,NPV):NPV是将项目未来现金流折现回当前值后,减去项目初始投资的结果。
如果NPV 大于零,则表示项目是有价值的。
4. 敏感性分析(Sensitivity Analysis):敏感性分析通过改变关键输入变量的值,评估这些变化对项目估算结果的影响。
这有助于评估项目的风险和不确定性。
5. 成本效益分析(Cost-Benefit Analysis):成本效益分析比较项目的成本与收益,以确定项目的经济效益。
它可以帮助决策者确定是否投资这个项目。
6. 投资评级(Investment Rating):投资评级是一种根据一系列评估标准评估投资项目的方法,标准可以包括财务指标、风险评估、市场前景等。
以上是一些常见的投资估算方法,投资者可以根据具体情况选择适合自己的方法进行投资项目的评估和决策。
【硕鑫学习课堂】建设投资分类估算法
一、估算步骤
(1) 分别估算建筑工程费、设备购置费和安装工程费;
(2) 汇总建筑工程费、设备购置费和安装工程费,得出分装置的工程费用,然后加总得出项目建设所需的工程费用;
(3) 在工程费用的基础上估算工程建设其他费用;
(4) 以工程费用和工程建设其他费用为基础估算基本预备费;
(5)在确定工程费用分年投资计划的基础上估算涨价预备费;
(6)加总求得建设投资。
二、工程费用估算
(一)建筑工程费估算
(1) 单位建筑工程投资估算法
建筑工程费=单位建筑工程量投资×建筑工程总量
如铁路路基工程:
建筑工程费=每单位长度投资×总长度
(2) 单位实物工程量投资估算法
建筑工程费=单位实物工程量投资×实物工程量总量
如土石方工程:
建筑工程费=每立方米投资×总土方量
(3) 概算指标投资估算法
建筑工程概算指标通常以整个建筑物为对象,以建筑面积、体积等为计量单位来确定劳动、材料和机械台班的消耗量标准和造价指标。
(二)设备购置费估算
设备购置费=国内设备购置费+进口设备购置费。
1.国内设备购置费估算
国内设备购置费由设备原价和设备运杂费构成。
国产标准设备原价一般指的是设备制造厂的交货价,即出厂价。
设备运杂费一般按设备原价乘以设备运杂费费率计算。
国内设备购置费=设备原价+设备运杂费=出厂价×(1+设备运杂费费率)。
投资估算的方法(一)建设投资静态投资部分的估算1. 单位生产能力估算法依据调查的统计资料,利用相近规模的单位生产能力投资乘以建设规模,即得拟建项目投资。
其计算公式为:式中C1—已建类似项目的静态投资额C2—拟建项目静态投资额Q1—已建类似项目的生产能力Q2—拟建项目的生产能力f——不同时期、不同地点的定额、单价、费用变更等的综合调整系数这种方法把项目的建设投资与其生产能力的关系视为简单的线性关系,估算结果精确度较差。
使用这种方法时要注意拟建项目的生产能力和类似项目的可比性,否则误差很大【例】假定某地拟建一座200套客房的豪华宾馆,另有一座豪华宾馆最近在该地竣工,且掌握了以下资料:它有250套客房,有门厅、餐厅、会议室、游泳池、夜总会、网球场等设施。
总造价为1025万美元。
估算新建项目的总投资。
解:根据以上资料,可首先推算出折算为每套客房的造价:据此,即可很迅速地计算出在同一个地方,且各方面有可比性的具有200套客房的豪华旅馆造价估算值为:4.1万美元×200=820万美元2. 生产能力指数法又称指数估算法,它是根据已建成的类似项目生产能力和投资额来粗略估算拟建项目投资额的方法,是对单位生产能力估算法的改进。
其计算公式为:式中x——生产能力指数,其他符号含义同前。
上式表明造价与规模(或容量)呈非线性关系,且单位造价随工程规模〔或容量〕的增大而减小。
在正常情况下,0≤x≤1。
不同生产率水平的国家和不同性质的项目中,x的取值是不相同的。
(1)若已建类似项目的生产规模与拟建项目生产规模相差不大,Q1与Q2的比值在0.5~2之间,则指数x的取值近似为1。
(2)若已建类似项目的生产规模与拟建项目生产规模相差不大于50倍,且拟建项目生产规模的扩大仅靠增大设备规模来达到时,则x的取值约在0.6~0.7之间;(3)若已建类似项目的生产规模与拟建项目生产规模相差不大于50倍,若是靠增加相同规格设备的数量达到时,x的取值约在0.8~0.9之间。
投资估算公式(书香门第):一般土建=建筑面积×1650土方开挖支护=建筑面积×10×1.1×3桩基=建筑面积×50×1.5外墙装饰=建筑面积×150×1.1内装=建筑面积×100×1.1土建=总包土建+土方开挖支护+桩基+外墙装饰+内装给排水、消防工程=建筑面积×80×1.1电气工程=建筑面积×100×1.1通风、空调=建筑面积×40×1.1电梯供货及安装=建筑面积×75×1.1发电机及环保降噪=建筑面积×25×1.1变配电所=建筑面积×50×1.1楼宇外墙灯饰=建筑面积×20×1.1弱电(智能化、电视、电话)=建筑面积×30×1.1燃气(含设计、增容)= 建筑面积×20×1.1总包安装=电气+通风空调安装=总包安装+电梯+发电机+变配电所+楼宇外墙灯饰+弱电+燃气室外=广场、园林绿化=建筑面积×35×1.1×2其他工程费用=建筑面积×20设计费=建筑面积×35地质勘探=建筑面积×10监理=建筑面积×20三通一平=建筑面积×15相关费用(政府行政费用)=建筑面积×220工程设计相关费用=设计+地勘+监理+三通一平+其他相关项目公司管理费(甲方工资福利)=建筑面积×50×4广告、策划、销售代理费=建筑面积×50×4。
工程总投资估算方法及依据一、工程费用1、建筑工程费可参考《部分城市民用建筑工程造价参考指标》估算(详见附文件夹)。
2、设备购置费1)主要设备费用在进行设备造价估算时,对于标准设备,可以通过联系相关厂家,同时查阅机电手册,得到的比较准确的价格。
对非标设备,可以按国家主管部门规定的非标设备指标计价方式估算,并参考市场价格,经过分析整合,最终得到一个较为合理的设备价格。
2)管道、仪表自控系统费用取管道费用占主要设备费用的30﹪,仪表自控系统费用占12﹪。
3)设备运杂费设备运杂费,指设备从制造厂交货地点或调拨地点到达施工工地仓库所发生的一切费用,其中包括运输费、包装费、装卸费、仓库费等。
根据建厂所在不同地区规定选取合适的运杂费率。
4)备品备件购置费备品备件购置费,指直接为生产设备配套的初期生产必须备用的用于更换机器设备中易损坏的重要零部件及其材料购置费。
根据不同行业情况取费率,比如:化工行业一般可以按设备价格的5‰—8‰。
5)工、器具及生产家具购置费工、器具及生产家具购置费,指建设工程为保证初期正常生产所必须购置的第一套不够固定资产的设备、仪表、工卡模拟、器具等的费用。
按建设工程的性质和不同化工产品情况,一般可按固定资产费用中占工程设备费用的比例估算。
新建工程可按主要设备费用的1.2‰—2.5‰。
3、安装工程费在设备组装中安装工程费用主要包括直接费用和间接费用。
直接费,由人工费、材料费、施工机械使用费和其他直接费用组成;间接费,有施工管理费和其他间接费组成,逐步将施工管理费由法定费率变为竞争性费用。
投资估算中安装工程费通常是根据行业或专门机构发布的安装工程定额、取费标准进行估算。
一般计算可按安装费费率、每吨设备安装费指标或每单位安装实物工程量费用指标进行估算。
具体可按以下三种方法估算:①安装工程费=设备原价×安装费费率安装费费率可按安装复杂程度取0.1-0.5),部分设备安装因子如下:②安装工程费=设备吨位×每吨设备安装费指标③安装工程费=安装工程实物量×每单位安装实物工程量费用指标二、工程建设其他费用1、建设用地费根据工程土地转让合同约定额或当地土地市场价估算。
上杭森林公园投资估算与效益分析一、投资估算的依据上杭森林公园景区建设投资估算是以规划的规模、国家编制概预算的规定及福建省林业、旅游部分现行的有关技术经济指标、市场现行价格等为依据。
不可预见费按单项工程估算的10%计算。
二、投资估算上杭森林公园景区投资估算表分为基础设施投资、景点建设投资和公共设施投资三部分,每部分具体见下表。
该景区总投资5710万元,投资估算及各单项工程投资估算见表下表。
其中建设期(2009~2010年)投资额为3910万元,占总投资额的68.5%;近(20011~2013年)投资额为1800万元,占总投资额的31.5%。
表1 旅游基础设施建设投资估算表由上述各表可见:上杭森林公园建设的近期建设投资估算为3909.4万元。
三、资金来源及筹资方案分析上杭森林公园建设要多方位融资,遵循“谁投资、谁所有、谁受益”的原则,采取“国家、地方、部门、集体、个人一起上”、“内资、外资一起上”的办法,充分调动各方的投资积极性。
政府部门应在旅游基础设施建设、可持续性规划、管理和开发方案、公共便民设施、宣传及促销及其它非营业性投资等方面进行投资,创造一个良好的投资环境。
主要包括以下方法:●把森林公园的规划建设纳入上杭县国民经济与社会发展计划中去,使之建设与国民经济建设同步发展,加大对森林公园的投入和政策倾斜。
●争取国家、各有关部门的专项建设资金。
●森林公园自筹资金●银行贷款●招商引资●个人捐资筹资方案确定主要有资金筹集成本的筹资风险两部分组成,总投资为5710万元。
下面有三种方案,其中,贷款利率5%、属于国家政策性贷款,债息6%、筹集费率为1%,股息5%、筹集费率为1.5%。
资金来源方案A 方案B 方案C自有资金30% 30% 30%发放债券30% 20%发放股票20% 10%银行贷款40% 50% 40%资金成本率:K=D/『P×(1-f)』 K为资金成本率,D为资金占用率,P资金总额,f 筹资费率综合资金成本率:Kw=Σ(Ki*Wi) Kw为综合资金成本率 Ki第i种个别资金成本率,Wi第i种个别资金占全部资金的比重。
