土方回填报告单(环刀法)
- 格式:xls
- 大小:44.00 KB
- 文档页数:2
土工(压实度环刀法)检测及灰剂量检测报告报验表工程名称:淮南~南京~上海1000千伏交流特高压输变电工程苏州1000千伏变电站新建工程编号:ZL3-SG05-001 致淮南~南京~上海工程苏州变电站工程江苏省宏源电力建设监理有限公司监理项目部:土工击实试品/试件经苏州市建设工程质量检测中心试验单位试验,现报上试验报告,请查验。
附件:第一层土方回填、横轴A1~A33竖轴B1~B38 试品/试件试验报告单.施工项目部(章):项目经理:日期:监理项目部审查意见:监理项目部(章):专业监理工程师:日期:注本表一式份,由施工项目部填报,监理项目部各份,施工项目部存份。
土工(压实度环刀法)检测及灰剂量检测报告报验表工程名称:淮南~南京~上海1000千伏交流特高压输变电工程苏州1000千伏变电站新建工程编号:ZL3-SG05-002 致淮南~南京~上海工程苏州变电站工程江苏省宏源电力建设监理有限公司监理项目部:土工击实试品/试件经苏州市建设工程质量检测中心试验单位试验,现报上试验报告,请查验。
附件:第一层土方回填、横轴A33~A47竖轴B1~B25 试品/试件试验报告单施工项目部(章):项目经理:日期:监理项目部审查意见:监理项目部(章):专业监理工程师:日期:注本表一式份,由施工项目部填报,监理项目部各份,施工项目部存份。
土工(压实度环刀法)检测及灰剂量检测报告报验表工程名称:淮南~南京~上海1000千伏交流特高压输变电工程苏州1000千伏变电站新建工程编号:ZL3-SG05-003 致淮南~南京~上海工程苏州变电站工程江苏省宏源电力建设监理有限公司监理项目部:土工击实试品/试件经苏州市建设工程质量检测中心试验单位试验,现报上试验报告,请查验。
附件:第二层土方回填、横轴A1~A47竖轴B1~B38 试品/试件试验报告单施工项目部(章):项目经理:日期:监理项目部审查意见:监理项目部(章):专业监理工程师:日期:注本表一式份,由施工项目部填报,监理项目部各份,施工项目部存份。
土方填筑碾压试验报告根据《土方填筑碾压试验方案》(SG03[2012]技案003号),我部对标段内湖周回填进行碾压试验。
由于本标段湖区土方开挖已基本完成,大量湖区开挖料已堆弃于业主指定弃土场,因此,本次湖周回填采用弃土场土料。
1.试验目的(1)检查回填土料压实后能否达到设计压实度指标;(2)检查压实机械的性能是否满足施工要求;(3)选定合理并经济的施工压实参数:铺土厚度、含水量的适宜范围、压实方法和压实遍数;(4)确定有关质量控制的技术要求和方法。
2.碾压试验依据(1)《土方填筑碾压试验方案》(SG03[2012]技案003号);(2)《堤防工程施工规范》SL260-98;(3)《土工试验规程》SL237-1999。
3.碾压试验内容3.1土方填筑碾压试验概述湖周回填碾压试验主要分成四项施工内容,包括回填土参数确定、开挖及清理施工、土方填筑施工、现场试验检测工作等,具体情况如下:1)回填土参数检测:根据我标段弃土场分布、储量及湖周回填布置情况,我部拟取用新村北、新村东、小郭村及花胡庄弃土场土料进行湖周回填施工。
2012年7月17日我部试验室对新村北及新村东弃土场土料取样并进行击实试验,经过试验,确定新村东弃土场土样最优含水率为12.7%,最大干密度为1.8g/cm3;新村北弃土场土样最优含水率为13%,最大干密度为1.8g/cm3。
2012年7月20日我部试验室对小郭村及花胡庄弃土场土料取样并进行击实试验,经过试验,确定小郭村弃土场土样最优含水率为12.9%,最大干密度为1.79g/cm3;花胡庄弃土场土样最优含水率为13.4%,最大干密度为1.82g/cm3(详见土壤击实试验报告)。
2)基础清理:测量放线→表土清理→基面压实3)土方填筑施工:基面验收→试验场地布置→土料摊铺平整→土方回填碾压4)现场干密度、含水率、压实度试验检测:环刀取样→试样称量→烧失(烘干)→称量→计算→达到设计压实度要求后进行上一层土料填筑。
回填土(环刀)取样方法一、取样数量土样取样数量,应依据现行及所属行业或地区现行标准执行。
(一)依据《建筑地基基础工程施工质量验收规范》( GB50202— 2002)和《》(GB50007-2002)取样在压实填土的过程中,应分层取样检验土的和含水量。
每50—100m2面积内应有一个检验点,根据检验结果求得。
()(二)依据《》(JGJ7—2002)取样当样检验垫层的质量时,对大每50—100m2应不少于1个检验点;对基槽每10 —20m应不少于1个点;每单独应不少于1个点。
(环刀法)1、整片垫层(1)面积w 300m2时;环刀法为30 —50m2布置一个;贯入法为10—15m2 布置一个。
(2)面积〉300m2时;环刀法为50 —100m2布置一个;贯入法为20 —30m2 布置一个。
2、下垫层(1)参照整片垫层要求。
(2)环刀法每20m至少布置一个;贯入法每5m至少布置一个。
3、单独基础下垫层(1)参照整片垫层要求。
(2)每个单独基础下垫层不少于两个。
(四)依据《城市道路工程施工及验收规程》( DBJ08- 225—1997)取样土、垫层检测频率:每层1000m2测一组,每组3点。
(环刀法)路基、土路肩检测频率:每100m测2点。
(环刀法)、碎石垫层、三渣基层检测频率:每层1000m2测1点。
()二灰土检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1点。
(环刀法)(五)依据《市政工程施工及验收规程》( DBJ08- 220—1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500内检测频率:两井之间每层测一组,每组3点。
(环刀法)(六)依据《市政施工及验收规范》(DBJ08- 228—1997)取样基坑填土的检测频率:每座墩、台或每仓、防汛墙,每层测一组,每组3点。
二、取样须知1、采取的土样应具有一定的代表性,取样量应能满足试验的需要。
2、鉴于基础回填材料基本上是土,在按设计要求及所定的测点处,每层应按要求,采用时,应注意以下事项:(1)现场取样必须是在监督下,由取样人员按要求在测点处取样,而取样、见证人员,必须通过资格考核。
回填⼟取样及环⼑取样开挖前做的,先⽤原⼟击实做出最⼤⼲密度和最佳含⽔率,再根据回填的压实度回填。
如果是回填后才做击实的话,那还有什么意义呢!1.是按规范每层取样,再按实铺厚度分层,取样数量=每层取样*层数2.级配碎⽯可以做击实试验,是重型的!配完后即可取样!3.规范可选《公路⼟⼯试验规程》》(JTGE40-2007)。
⼈⼯回填机械夯实,采⽤环⼑取样,分步取样,基槽是每10—20⽶取⼀点。
如此取样送检。
另外,应该有取样平⾯图(⼀般在⼟⽅⼯程施⼯⽅案中要写明)。
Ⅰ基本要求和内容(1)对灰⼟地基、砂和砂⽯地基、粉煤灰地基及⼟⽅回填⼯程,应按设计要求和规范规定,分层填筑,夯压密实,现场分层取样,实测试样的密度、含⽔率,据此计算压实系数。
(2)设计未提出控制⼲密度指标的⼯程,在施⼯前应对填料做击实试验(粘性⼟)或砂的相对密度试验(回填砂)确定其最⼤⼲密度ρd,max,再根据设计压实系数,分别计算出填料的施⼯控制⼲密度。
(3)灰⼟地基、砂和砂⽯地基、粉煤灰地基的取样数量,每单位⼯程不应少于3点,1000m2以上⼯程,每100m2⾄少应有1点,3000 m2以上⼯程,每300 m2⾄少应有1点。
每⼀独⽴基础下⾄少应有1 点,基槽每20延⽶应有1点。
⼟⽅回填的取样数量应按协议规定,协议未规定的也可按上述规定执⾏。
(4)环⼑法取样应在每层压实后的下半部,含⽔率及环⼑法密度试验应进⾏两次平⾏测定,两次测定的差值不⼤于规定时,取两次测值的平均值。
(5)密度及含⽔率试验、灌⽔、灌砂法密度试验、击实试验、砂的相对密度试验及压实度试验报告见质控(建)表4.1.4.1-1~6。
压实度试验报告应附分层取样平⾯⽰意图。
Ⅱ核查办法(1)核查设计图纸、施⼯记录、试验报告、检查回填是否按层取样,检验的数量、部位、范围和试验结果是否符合设计要求及规范规定。
若⼲密度(压实系数)低于质量标准时,是否有补夯措施和重新进⾏测定,或其它技术鉴定和设计签证确认。
土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行。

(一)依据《建筑地基基础工程施工质量验收规范》(GB50202-2002)和《建筑地基基础设计规范》(GB50007-2002)取样在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50-100m2面积内应有一个检验点,根据检验结果求得压实系数.(环刀法)(二)依据《建筑地基处理技术规范》(JGJ79-2002)取样当取土样检验垫层的质量时,对大基坑每50-100m2应不少于1个检验点;对基槽每10-20m应不少于1个点;每单独柱基应不少于1个点。
(环刀法)1、整片垫层(1)面积≤300m2时;环刀法为30-50m2布置一个;贯入法为10-15m2布置一个.(2)面积>300m2时;环刀法为50-100m2布置一个;贯入法为20-30m2布置一个.2、条形基础下垫层(1)参照整片垫层要求.(2)环刀法每20m至少布置一个;贯入法每5m至少布置一个。
3、单独基础下垫层(1)参照整片垫层要求。
(2)每个单独基础下垫层不少于两个测点.(四)依据《城市道路工程施工及验收规程》(DBJ08-225-1997)取样土路基、石灰土垫层检测频率:每层1000m2测一组,每组3点。
(环刀法) 人行道路基、土路肩检测频率:每100m测2点。
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层1000m2测1点。
(灌砂法)二灰土底基层检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1点.(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08-220-1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500内检测频率:两井之间每层测一组,每组3点。
(环刀法)(六)依据《市政桥梁工程施工及验收规范》(DBJ08-228-1997)取样基坑填土的检测频率:每座墩、台或每仓驳岸、防汛墙,每层测一组,每组3点。
1、采取的土样应具有一定的代表性,取样量应能满足试验的需要。
一、取样数量土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行。
(一)依据《建筑地基基础工程施工质量验收规范》(GB50202-2002)和《建筑地基基础设计规范》(GB50007-2002)取样在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50-100m2面积内应有一个检验点,根据检验结果求得压实系数。
(环刀法)(二)依据《建筑地基处理技术规范》(JGJ79-2002)取样当取土样检验垫层的质量时,对大基坑每50-100m2应不少于1个检验点;对基槽每10-20m应不少于1个点;每单独柱基应不少于1个点。
(环刀法)1、整片垫层(1)面积≤300m2时;环刀法为30-50m2布置一个;贯入法为10-15m2布置一个。
(2)面积>300m2时;环刀法为50-100m2布置一个;贯入法为20-30m2布置一个。
2、条形基础下垫层(1)参照整片垫层要求。
(2)环刀法每20m至少布置一个;贯入法每5m至少布置一个。
3、单独基础下垫层(1)参照整片垫层要求。
(2)每个单独基础下垫层不少于两个测点。
(四)依据《城市道路工程施工及验收规程》(DBJ08-225-1997)取样土路基、石灰土垫层检测频率:每层1000m2测一组,每组3点。
(环刀法)人行道路基、土路肩检测频率:每100m测2点。
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层1000m2测1点。
(灌砂法)二灰土底基层检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1点。
(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08-220-1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500内检测频率:两井之间每层测一组,每组3点。
(环刀法)(六)依据《市政桥梁工程施工及验收规范》(DBJ08-228-1997)取样基坑填土的检测频率:每座墩、台或每仓驳岸、防汛墙,每层测一组,每组3点。
二、取样须知1、采取的土样应具有一定的代表性,取样量应能满足试验的需要。
压实回填环刀取样规定环刀法取样宜位于压实层的什么部位 [工程 ] 收藏转发至天涯微博悬赏点数 0 2个回答匿名提问 2009-09-13 23:18:19土工实验回答登录并发表取消回答188166 2009-09-14 00:18:39一、取样数量土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行。

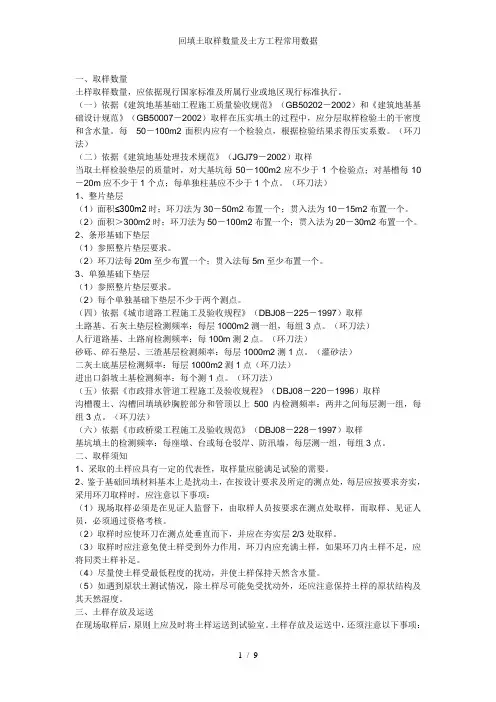

2002)和《建筑地基基(一)依据《建筑地基基础工程施工质量验收规范》(GB50202,础设计规范》(GB50007,2002)取样在压实填土的过程中,应分层取样检验土的干密度和含水量。
每 50,100m2面积内应有一个检验点,根据检验结果求得压实系数。
(环刀法)(二)依据《建筑地基处理技术规范》(JGJ79,2002)取样当取土样检验垫层的质量时,对大基坑每50,100m2应不少于1个检验点;对基槽每10,20m应不少于1个点;每单独柱基应不少于1个点。
(环刀法)1、整片垫层(1)面积?300m2时;环刀法为30,50m2布置一个;贯入法为10,15m2布置一个。
(2)面积,300m2时;环刀法为50,100m2布置一个;贯入法为20,30m2布置一个。
2、条形基础下垫层(1)参照整片垫层要求。
(2)环刀法每20m至少布置一个;贯入法每5m至少布置一个。
3、单独基础下垫层(1)参照整片垫层要求。
(2)每个单独基础下垫层不少于两个测点。
(四)依据《城市道路工程施工及验收规程》(DBJ08,225,1997)取样土路基、石灰土垫层检测频率:每层1000m2测一组,每组3点。
(环刀法) 人行道路基、土路肩检测频率:每100m测2点。
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层1000m2测1点。
(灌砂法) 二灰土底基层检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1点。
(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08,220,1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500内检测频率:两井之间每层测一组,每组3点。
回填土(环刀)取样办法欧阳光明(2021.03.07)一、取样数量土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行。
(一)依据《建筑地基基础工程施工质量验收规范》(GB50202-)和《建筑地基基础设计规范》(GB50007-)取样在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50-100m2面积内应有一个检验点,根据检验结果求得压实系数。
(环刀法)(二)依据《建筑地基处理技术规范》(JGJ79-)取样当取土样检验垫层的质量时,对年夜基坑每50-100m2应很多于1个检验点;对基槽每10-20m应很多于1个点;每单独柱基应很多于1个点。
(环刀法)1、整片垫层(1)面积≤300m2时;环刀法为30-50m2安插一个;贯入法为10-15m2安插一个。
(2)面积>300m2时;环刀法为50-100m2安插一个;贯入法为20-30m2安插一个。
2、条形基础下垫层(1)参照整片垫层要求。
(2)环刀法每20m至少安插一个;贯入法每5m至少安插一个。
3、单独基础下垫层(1)参照整片垫层要求。
(2)每个单独基础下垫层很多于两个测点。
(四)依据《城市路途工程施工及验收规程》(DBJ08-225-1997)取样土路基、石灰土垫层检测频率:每层1000m2测一组,每组3点。
(环刀法)人行道路基、土路肩检测频率:每100m测2点。
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层1000m2测1点。
(灌砂法)二灰土底基层检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1点。
(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08-220-1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500内检测频率:两井之间每层测一组,每组3点。
(环刀法)(六)依据《市政桥梁工程施工及验收规范》(DBJ08-228-1997)取样基坑填土的检测频率:每座墩、台或每仓驳岸、防汛墙,每层测一组,每组3点。
、取样数量土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行。
(一)依据《建筑地基基础工程施工质量验收规范》( GB502-2002)和《建筑地基基础设计规范》(GB50007— 2002)取样在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50—100m2 面积内应有一个检验点,根据检验结果求得压实系数。
(环刀法)(二)依据《建筑地基处理技术规范》( JGJ79—2002)取样当取土样检验垫层的质量时,对大基坑每50—100m2 应不少于1 个检验点;对基槽每10—20m应不少于1个点;每单独柱基应不少于1个点。
(环刀法)1 、整片垫层(1)面积w 300m2时;环刀法为30 —50m2布置一个;贯入法为10—15m2 布置一个。
(2)面积〉300m2时;环刀法为50—100m2布置一个;贯入法为20 —30m2 布置一个。
2、条形基础下垫层( 1 )参照整片垫层要求。
( 2)环刀法每20m 至少布置一个;贯入法每5m 至少布置一个。
3、单独基础下垫层( 1 )参照整片垫层要求。
( 2)每个单独基础下垫层不少于两个测点。
(四)依据《城市道路工程施工及验收规程》( DBJ08—225—1997)取样土路基、石灰土垫层检测频率:每层1000m2测一组,每组3点。
(环刀法)人行道路基、土路肩检测频率:每100m 测2 点。
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层1000m2 测1 点。
(灌砂法)二灰土底基层检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1 点。
(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08-220-1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500 内检测频率:两井之间每层测一组,每组3 点。
(环刀法)(六)依据《市政桥梁工程施工及验收规范》(DBJ08-228-1997)取样基坑填土的检测频率:每座墩、台或每仓驳岸、防汛墙,每层测一组,每组3 点。
土方回填环刀取样计算-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII压实度计算方法(环刀法)作者:shiying168一、环刀法适用于细粒土,所需仪器、设备为:1、环刀:内径6~8cm 高2~3cm2、天平:称量500g 感量0.1g ;称量200g 感量0.01g3、其它:切土刀、钢丝锯、凡士林、小铁锤二、操作步骤:1、测出环刀的容积V,在天平上称出环刀质量。
2、按工程需要取原状土或人工制备所需要求的扰动土样,其直径和高度应大于环刀的尺寸,整平两端放在玻璃板上。
3、将环刀的刀口向下放在土样上面,然后用手或小铁锤将环刀垂直下压,边压边削使之土样上端伸满环刀为止,削去两端余土修平,两端盖上平滑的园玻璃片,以免水分蒸发。
4、擦净环刀外壁,拿去玻璃片,称取环刀加土的质量,准确至0.1g三、注意事项:1、密度试验应进行2次平行测定,两次测定的差值不得大于0.03g/cm3,取两次试验结果的算术平均值。
2、密度计算准确至0.01 g/cm3。
四、计算公式:1、符号表示ρ湿:湿密度(g/cm3)ρ干:干密度(g/cm3) W:土的含水率(%)ρ:最大干密度(试验室给的击实报告中最大干密度)a:压实系数m湿:湿土的质量 m干:干土的质量 m水:水的质量V:环刀体积2、计算公式ρ湿= m湿/V (计算至0.01 g/cm3)ρ干= m干/V (计算至0.01 g/cm3)m水= m湿- m干a=ρ干/ρ W= m水/ m干3、推导公式ρ干=ρ湿/1+ W五、资料填写注意要点最小干密度=ρ×最小压实系数压实系数:图纸设计说明或规范中有最优含水率:击实报告中。
二、土方回填前的准备1、回填料的确定本工程回填料主要利用本工程开挖料,工程师认为不合格的填筑料一律不得使用。
2、标准击实试验土方回填料确定后,项目部质检员、抽样员邀请监理工程师共同在回填料场进行取样,抽取的土样应具有代表性,各个土层和性状的土都应包括.土样抽取后送工地实验室做标准击实试验,确定最优含水率下的最大干密度。
通过实验作出土方回填料的最优含水率为16。
8%,最大干密度为1。
71g/cm3。
根据合同技术条款回填土压实度D≥90%的要求,确定出施工中控制的最小干密度为1。
71g/cm3×90%=1。
54g/cm3,再查“含水量与干密度曲线图"确定合格干密度下的含水率区间为11%—24%。
3、现场碾压试验标准击实试验完成后,即在施工现场安排碾压试验,碾压试验的目的:(1)、核查土料压实后是否能够达到设计压实干密度值;(2)、核查压实机具的性能是否满足施工要求;(3)、选定合理的施工压实参数:铺土厚度、土块限制粒径、含水量的适宜范围、压实方法和压实遍数;(4)、确定有关质量控制的技术要求和检测方法。
碾压试验在标定的四个回填区域分别进行,不同的回填区域采用不同的压实机具:蛙夯夯实遍数从4遍开始用环刀法抽取试样,测定干密度值,达不到要求再夯实6遍、8遍测定直到合格;履带式推土机从第6遍开始测定,然后测定8遍、10遍,最后通过测定确定合适的碾压遍数、铺土厚度、土块限制粒径等参数. 4、施工前技术交底土方回填前,由技术部向作业班组质检员进行详细的技术交底,将回填区域的划分、根据碾压试验确定的压实参数、施工方法等问题交代清楚。
三、施工部署本工程回填按箱涵的施工顺序进行,为适应主体建筑物的施工及满足建筑物回填需要达到的条件,按每210m左右为一填筑段,其填筑速度与建筑物施工速度相匹配,回填作业连续进行。
土方回填时,采取两种方案进行,即堆土区一侧采用大型推土机送土到基坑,另一侧采用挖掘机装土,自卸汽车从一端绕运到位,做到两侧同时回填均匀上升。
一、取样数量土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行。
(一)依据《建筑地基基础工程施工质量验收规范》(GB50202-)和《建筑地基基础设计规范》(GB50007-)取样在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50-100m2面积内应有一个检验点,根据检验结果求得压实系数。
(环刀法)(二)依据《建筑地基处理技术规范》(JGJ79-)取样当取土样检验垫层的质量时,对年夜基坑每50-100m2应很多于1个检验点;对基槽每10-20m应很多于1个点;每单独柱基应很多于1个点。
(环刀法)1、整片垫层(1)面积≤300m2时;环刀法为30-50m2安插一个;贯入法为10-15m2安插一个。
(2)面积>300m2时;环刀法为50-100m2安插一个;贯入法为20-30m2安插一个。
2、条形基础下垫层(1)参照整片垫层要求。
(2)环刀法每20m至少安插一个;贯入法每5m至少安插一个。
3、单独基础下垫层(1)参照整片垫层要求。
(2)每个单独基础下垫层很多于两个测点。
(四)依据《城市路途工程施工及验收规程》(DBJ08-225-1997)取样土路基、石灰土垫层检测频率:每层1000m2测一组,每组3点。
(环刀法)人行道路基、土路肩检测频率:每100m测2点。
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层1000m2测1点。
(灌砂法)二灰土底基层检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1点。
(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08-220-1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500内检测频率:两井之间每层测一组,每组3点。
(环刀法)(六)依据《市政桥梁工程施工及验收规范》(DBJ08-228-1997)取样基坑填土的检测频率:每座墩、台或每仓驳岸、防汛墙,每层测一组,每组3点。
二、取样须知1、采纳的土样应具有一定的代表性,取样量应能满足试验的需要。
回填土(环刀)取样方法一、取样数量土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行。
(一)依据《建筑地基基础工程施工质量验收规范》(GB50202-2002)和《建筑地基基础设计规范》(GB50007-2002)取样在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50-100m2面积内应有一个检验点,根据检验结果求得压实系数。
(环刀法)(二)依据《建筑地基处理技术规范》(JGJ79-2002)取样当取土样检验垫层的质量时,对大基坑每50-100m2应不少于1个检验点;对基槽每10-20m应不少于1个点;每单独柱基应不少于1个点。
(环刀法)1、整片垫层(1)面积≤300m2时;环刀法为30-50m2布置一个;贯入法为10-15m2布置一个。
(2)面积>300m2时;环刀法为50-100m2布置一个;贯入法为20-30m2布置一个。
2、条形基础下垫层(1)参照整片垫层要求。
(2)环刀法每20m至少布置一个;贯入法每5m至少布置一个。
3、单独基础下垫层(1)参照整片垫层要求。
(2)每个单独基础下垫层不少于两个测点。
(四)依据《城市道路工程施工及验收规程》(DBJ08-225-1997)取样土路基、石灰土垫层检测频率:每层1000m2测一组,每组3点。
(环刀法)人行道路基、土路肩检测频率:每100m测2点。
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层1000m2测1点。
(灌砂法)二灰土底基层检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1点。
(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08-220-1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500内检测频率:两井之间每层测一组,每组3点。
土方填筑碾压试验报告根据《土方填筑碾压试验方案》(SG03[2012]技案003号),我部对标段内湖周回填进行碾压试验。
由于本标段湖区土方开挖已基本完成,大量湖区开挖料已堆弃于业主指定弃土场,因此,本次湖周回填采用弃土场土料。
1.试验目的(1)检查回填土料压实后能否达到设计压实度指标;(2)检查压实机械的性能是否满足施工要求;(3)选定合理并经济的施工压实参数:铺土厚度、含水量的适宜范围、压实方法和压实遍数;(4)确定有关质量控制的技术要求和方法。
2.碾压试验依据(1)《土方填筑碾压试验方案》(SG03[2012]技案003号);(2)《堤防工程施工规范》SL260-98;(3)《土工试验规程》SL237-1999。
3.碾压试验内容3.1土方填筑碾压试验概述湖周回填碾压试验主要分成四项施工内容,包括回填土参数确定、开挖及清理施工、土方填筑施工、现场试验检测工作等,具体情况如下:1)回填土参数检测:根据我标段弃土场分布、储量及湖周回填布置情况,我部拟取用新村北、新村东、小郭村及花胡庄弃土场土料进行湖周回填施工。
2012年7月17日我部试验室对新村北及新村东弃土场土料取样并进行击实试验,经过试验,确定新村东弃土场土样最优含水率为12.7%,最大干密度为1.8g/cm3;新村北弃土场土样最优含水率为13%,最大干密度为1.8g/cm3。
2012年7月20日我部试验室对小郭村及花胡庄弃土场土料取样并进行击实试验,经过试验,确定小郭村弃土场土样最优含水率为12.9%,最大干密度为1.79g/cm3;花胡庄弃土场土样最优含水率为13.4%,最大干密度为1.82g/cm3(详见土壤击实试验报告)。
2)基础清理:测量放线→表土清理→基面压实3)土方填筑施工:基面验收→试验场地布置→土料摊铺平整→土方回填碾压4)现场干密度、含水率、压实度试验检测:环刀取样→试样称量→烧失(烘干)→称量→计算→达到设计压实度要求后进行上一层土料填筑。
土方回填工程检验批质量验收记录表GB50202-2002010102土方回填是一个综合性项目,使用哪一项时,在哪一项打“V”注明。
或在表名土方回填前加上xx 土方回填,更清楚。
主控项目:1. 检查数量:柱基按总数抽查10%但不少于5个,每个不少于2点;基抗每20m2取1点,每坑不少于2点;基槽、管沟、排水沟、路面基层每20m取1点,但不少于5点;地面基层每30〜50m2取1点,但不少于5点;场地平整每100〜400m取1点,但不少于10点。
检验方法:用水准仪测量回填后的表面标高,检查测量记录。
2. 检查数量:柱基抽查总数的10%但不少于5个;基槽和管沟回填,每层按长度20〜50m取样1组,但不少于1组;基坑和室内填土,每层按100〜500mm2取样1组,但不少于1组;场地平整填方,每层按400〜900m2取样1组,但不少于1组。
检验方法:按规定或环刀法取样测试,不满足要求应随时返工。
检查测试记录。
注:灌砂或灌水法的取样数量可较环刀法适当减少。
一般项目:1. 检查数量:全数检查。
检验方法:取样检验或直观鉴别。
检查施工记录和试验报告。
2. 检查数量同主控项目2。
检验方法:分层厚度及含水量:符合设计要求。
如设计无规定应符合规范表 6.3.3的规定。
用水准仪检查分层厚度。
取样检测含水量。
检查施工记录和试验报告。
3.检查数量:每30〜50m2取1点检查表面平整度。
检验方法:用水准仪和靠尺检查。
土方回填前清除基底的垃圾、树根等杂物,去除积水、淤泥,验收基底标高。
如在耕植土或松土上填方,应在基底压实后再进行。
填方土料按设计要求验收。
填方施工中检查排水措施,每层填筑厚度、含水量控制、压实程度。
新土的密度试验记录表环刀法1. 实验目的通过对新土进行密度试验,了解新土的密度情况。
2. 实验原理环刀法是用钢筒做为取土仪器,采用铸铁环刀进行取土,用称重器来测算被取出土的重量,计算出单位体积的土的重量,并推算出土的密度。
3. 实验器材•钢筒取土器•环刀•称重器•新土4. 实验步骤1.用钢筒取出一定量的新土,净重 1090g。
2.将其放在干净的容器中,加入约 200ml 的蒸馏水。
3.用圆棒慢慢拌匀,使土颗粒充分湿润。
4.取铸铁环刀进行取土,每次取土量应约为铸铁环刀的⅔。
5.将取的土样仔细地平装在干净的平板上,用快速秤(精确到0.1g)称土和铸铁环刀的总重,并称得 2050g。
6.取下铸铁环刀,去掉多余的土,用圆棒的平端轻轻击实土,使其密实均匀,并使其露面平坦,不得搓压土样。
7.用称重器再次称取密实后的土样和铸铁环刀的总重,称得1712g。
8.用计算器计算土的干重:2050g - 1090g = 960g。
9.计算单位体积的干重:960g÷(887ml×1.04) = 1.08g/ml。
10.计算新土的平均密度:1.08g/ml。
5. 实验数据记录取土量(g)湿重(g)干重(g)铸铁环刀重(g)体积(ml)单位体积干重(g/ml)1090g------2050g960g960g887ml 1.08-1712g-960g--6. 分析和结论根据上述实验数据和计算可得,新土的平均密度为 1.08g/ml。
在实验过程中,要注意操作的规范性和减小误差的发生。
同时,也要重视对实验数据的记录和整理,并进行合理的分析和结论的推断。
土方回填范本1.土方回填施工合同土方回填前的准备1、回填料的确定本工程回填料主要利用本工程开挖料,工程师认为不合格的填筑料一律不得使用。
2、标准击实试验土方回填料确定后,项目部质检员、抽样员邀请监理工程师共同在回填料场进行取样,抽取的土样应具有代表性,各个土层和性状的土都应包括。
土样抽取后送工地实验室做标准击实试验,确定最优含水率下的最大干密度。
通过实验作出土方回填料的最优含水率为16.8%,最大干密度为1.71g/cm3。
根据合同技术条款回填土压实度D≥90%的要求,确定出施工中控制的最小干密度为1.71g/cm3*90%=1.54g/cm3,再查“含水量与干密度曲线图”确定合格干密度下的含水率区间为11%-24%。
3、现场碾压试验标准击实试验完成后,即在施工现场安排碾压试验,碾压试验的目的:(1)、核查土料压实后是否能够达到设计压实干密度值;(2)、核查压实机具的性能是否满足施工要求;(3)、选定合理的施工压实参数:铺土厚度、土块限制粒径、含水量的适宜范围、压实方法和压实遍数;(4)、确定有关质量控制的技术要求和检测方法。
碾压试验在标定的四个回填区域分别进行,不同的回填区域采用不同的压实机具:蛙夯夯实遍数从4遍开始用环刀法抽取试样,测定干密度值,达不到要求再夯实6遍、8遍测定直到合格;履带式推土机从第6遍开始测定,然后测定8遍、10遍,最后通过测定确定合适的碾压遍数、铺土厚度、土块限制粒径等参数。
4、施工前技术交底土方回填前,由技术部向作业班组质检员进行详细的技术交底,将回填区域的划分、根据碾压试验确定的压实参数、施工方法等问题交代清楚。
三、施工部署本工程回填按箱涵的施工顺序进行,为适应主体建筑物的施工及满足建筑物回填需要达到的条件,按每210m左右为一填筑段,其填筑速度与建筑物施工速度相匹配,回填作业连续进行。
土方回填时,采取两种方案进行,即堆土区一侧采用大型推土机送土到基坑,另一侧采用挖掘机装土,自卸汽车从一端绕运到位,做到两侧同时回填均匀上升。
