深井井点降水施工工艺
- 格式:doc
- 大小:343.50 KB
- 文档页数:5
深井降水施工方法(一)引言概述:深井降水是一种常用的工程施工过程中的地下水处理方法。
在工程建设中,由于地下水位高、水源丰富,或者需要避免地下水涌出,深井降水是必不可少的。
本文将介绍深井降水的施工方法,旨在为相关从业人员提供参考。
正文:1. 运用井点理论确定井点位置- 通过分析地下水流动情况,确定井点位置,一般应选择在可能形成水流收敛的地方。
- 使用地下水位和水流速度数据,结合水文地质勘探数据,采用分析法、经验法等方法确定井点位置。
2. 钻井施工填注井管- 根据深井降水设计要求,选择合适的钻具和装备,进行钻孔施工。
- 在钻孔完成后,采用沉淀灌注固结剂、注水泥浆,填注井管,确保井壁的稳固性和地下水不流入井内。
3. 安装降水设备并进行运行调试- 根据需要降水的地下水位,安装抽水设备或者引水泵,确保抽水管道与井管连接稳固密封。
- 在降水系统建设完成后,进行运行调试,确保抽水设备运转正常、降水效果达到预期。
4. 定期监测井点降水效果- 配备监测设备,监测降水井点降水效果,如水位、流量等参数。
- 定期进行数据收集与分析,及时调整降水设备的运行参数,以达到稳定降水效果。
5. 施工结束及工程收尾- 在工程完工后,停止降水操作,并关闭抽水设备,防止地下水位反弹。
- 拆除井管和降水设备,对现场进行清理,恢复地表地貌。
总结:深井降水施工方法(一)主要包括确定井点位置、钻井施工填注井管、安装降水设备并进行运行调试、定期监测井点降水效果以及施工结束及工程收尾。
正确的施工方法是确保深井降水效果的关键,有助于工程的顺利进行。
在实际操作中,需要根据具体工程情况进行合理调整和优化。
本项目为某大型深基坑施工项目,基坑深度约为15米,占地面积约5000平方米。
由于地质条件复杂,地下水丰富,为确保基坑施工安全,降低地下水对基坑稳定性的影响,需进行深井降水施工。
二、降水目的1. 降低地下水水位,确保基坑施工过程中的稳定性;2. 减少地下水对土体的侵蚀,防止土体流失;3. 为后续施工提供良好的施工环境。
三、方案选择根据地质勘察报告和现场实际情况,选择深井井点降水方案。
深井井点降水具有以下优点:1. 排水量大,降水深度深;2. 降水效果好,能有效降低地下水水位;3. 施工方便,易于操作。
四、施工准备1. 材料准备:无砂混凝土管、潜水泵、电缆、井点管、滤水管、水泥、砂石等;2. 施工设备:钻机、卷扬机、搅拌机、潜水泵等;3. 人员组织:成立降水施工小组,明确各成员职责。
五、施工工艺1. 井点布置:根据地质勘察报告和现场实际情况,确定井点布置方案。
井点间距一般为10-15米,井点深度根据地下水位深度确定;2. 成孔成井:采用钻机进行成孔,孔径一般为0.6-1.0米,孔深根据井点深度确定。
成孔后,清理孔内杂物,确保孔壁稳定;3. 安装井点管:将无砂混凝土管作为井点管,滤水管作为过滤层,安装于孔内,确保滤水管与孔壁紧密贴合;4. 混凝土浇筑:在井点管周围浇筑混凝土,确保井点管稳定;5. 井点连接:将井点管与潜水泵连接,采用电缆供电;6. 降水运行:启动潜水泵,开始降水作业。
密切关注水位变化,调整井点运行参数,确保降水效果。
六、安全文明施工1. 严格遵守安全生产规章制度,确保施工安全;2. 做好施工现场的排水、防滑、防尘等措施;3. 加强施工过程中的环保工作,减少对周边环境的影响。
七、质量保证1. 严格按照施工规范和设计要求进行施工;2. 加强施工过程中的质量检查,确保工程质量;3. 做好施工记录,为后续工程验收提供依据。
八、工期保证1. 合理安排施工计划,确保工程进度;2. 加强施工过程中的协调管理,提高施工效率;3. 遇到特殊情况,及时调整施工方案,确保工期。
井点降水施工方法
(1)降水井布置
基坑降水以管井井点降水为主,排水沟明排为辅。
坑内降水主要以降压井和疏干井为主,每口降水井降水范围200平方米,井点埋设深度L=h+5m(h为基坑深度)。
基坑开挖前20天必须采用真空深井进行井点降水,坑内降水深度宜控制在坑底以下1m,坑外设置水位观测孔,施工时严格控制坑外水位变化幅度。
开挖至坑底施工底板时,在底板设置泄水孔,待顶板覆土及内部铺装层施工完成后方可封孔。
开挖过程中,应做好基坑内的排水工作,如在雨季施工,须配备足够的抽水设备, 并做好基坑外的排水、截水工作。
基坑内排水沟在施工垫层前应分段用粘土回填,以免水在沟内流动破坏地基土体。
基坑内外均需设置适量的水位观测孔,以便监测基坑内地下水位及降水对坑外水位的影响,控制周围地面的沉降。
降水过程中应加强对地下管线的监测,为减少基坑降水对周边建构筑物、地下管线的影响,在建构筑物与基坑之间宜设置回灌井,视地下水位监测情况进行地下水回灌。
图7.6-1 降水井构造图
图1-2 降水井封堵示意图
(2)施工工艺
采用泥浆循环钻进、机械吊装下管成井施工流程
井点测量定位→挖井口、安护筒→钻机安装、就位→钻孔成孔→底砾垫层→吊放井管→井管与孔壁间的砾石过滤层→洗井→井管内
下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕封井。
根据井点平面布置,使用全站仪测放井位,井位测放误差小于30cm。
当布设的井点受地面障碍物影响或施工条件影响时,现场可作适当调整(详见专项施工方案)。

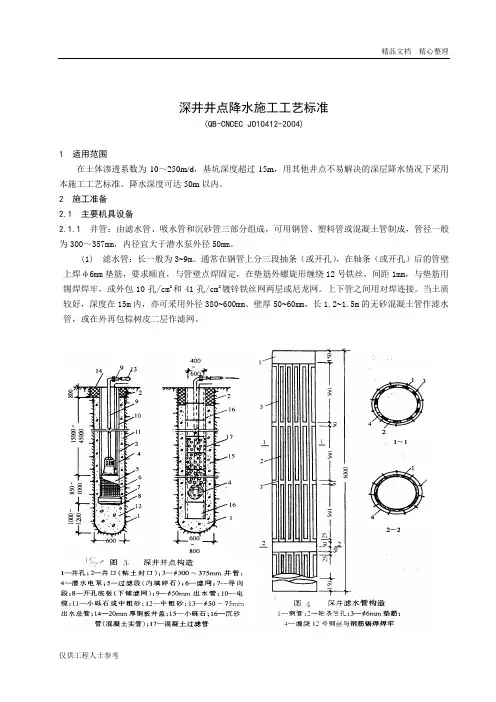

深井井点降水施工工艺标准(QB-CNCEC JO10412-2004)1 适用范围在土体渗透系数为10~250m/d,基坑深度超过15m,用其他井点不易解决的深层降水情况下采用本施工工艺标准。
降水深度可达50m以内。
2 施工准备2.1 主要机具设备2.1.1 井管:由滤水管、吸水管和沉砂管三部分组成,可用钢管、塑料管或混凝土管制成,管径一般为300~357mm,内径宜大于潜水泵外径50mm。
(1) 滤水管:长一般为3~9m。
通常在钢管上分三段抽条(或开孔),在轴条(或开孔)后的管壁上焊φ6mm垫筋,要求顺直,与管壁点焊固定,在垫筋外螺旋形缠绕12号铁丝,间距1mm,与垫筋用锡焊焊牢,或外包10孔/cm2和41孔/cm2镀锌铁丝网两层或尼龙网。
上下管之间用对焊连接。
当土质较好,深度在15m内,亦可采用外径380~600mm、壁厚50~60mm,长1.2~1.5m的无砂混凝土管作滤水管,或在外再包棕树皮二层作滤网。
(2)(2)吸水管:采用与滤水管同直径钢管制成。
(3) 沉砂管:一般采用与滤水管同直径钢管,下端用钢板封底。
2.1.2 水泵:用QY-25型或QB40~25型潜水电泵或QJ50~52型浸油式潜水电泵。
2.1.3排水管:用φ325~500mm钢管或混凝土管,并设3‰的坡度,与附近下水道连通。
2.1.4成孔设备:用CZ型冲击钻机、回转钻机、潜水钻机及配套卷扬机等。
2.2 作业条件2.2.1 具有施工所需资料,主要资料包括:施工场地平面图、水文地质勘察资料、基坑的设计资料等。
2.2.2 确定基坑放坡系数、井点布置、数量、观测井位置、泵房位置等。
2.2.3 井点设备、动力、水源及必要的材料准备完毕。
2.2.4 排水沟开挖(或接排水管),附近建筑物的标高观测及防止附近建筑物沉降措施的实施。
2.2.5 夜间施工作业时,施工场地应安装照明设施,在基坑(槽)上部危险地段应设置明显安全标志。
2.3 作业人员2.3.1 现场所有作业人员在入场前须进行安全教育和培训。
深井井点降水施工方案一、背景介绍近年来,随着城市建设的不断发展,地下施工越来越普遍。
深井井点降水是在地下施工过程中,为了降低地下水位而采取的一种有效方法。
本文将介绍深井井点降水的施工方案。
二、施工原理深井井点降水是通过在地下施工区域开挖深井,并通过井点将地下水抽出来,从而降低地下水位的方法。
井点降水通常采用井点散水和井点抽水两种方式。
•井点散水:将开挖区域周围的地下水通过喷淋、渗井等方式分散排出。
•井点抽水:通过井点安装抽水泵将地下水抽出,并通过管道排出。
三、施工步骤1.方案设计:根据地下施工区域的特点和要求,确定深井的布置位置、井点数量和排水量等参数,设计降水方案。
2.准备工作:–井点开挖:根据设计要求,在地下施工区域开挖深井,并确保井点的合适位置和良好的井筒结构。
–抽水设备准备:准备足够的抽水泵和管道等设备,并保证其正常运行。
–材料准备:准备好喷淋系统所需的管道、喷头等材料。
3.施工依据:–井点散水:根据散水排水量确定喷淋系统的设置,包括喷淋管道数量和布置、喷头间距等。
–井点抽水:根据抽水量和抽水时间确定抽水泵的设置,包括抽水泵数量、功率和运行时间等。
4.施工过程:–井点散水:将喷淋系统与井点连接,调试喷淋系统的水流、压力等参数。
–井点抽水:将抽水泵安装于井点,并通过管道将地下水排出。
5.监测与调整:施工过程中需要对降水效果进行监测,并根据实际情况调整喷淋系统和抽水泵的参数,以达到降水效果最佳化。
6.施工结束:当地下水位达到设计要求后,停止抽水或散水工作,拆除相关设备。
四、施工注意事项1.安全措施:在施工过程中,要确保施工现场的安全,合理设置警示标志,加强施工人员的安全教育。
2.环保要求:在井点降水过程中,要合理处理抽出的地下水,避免对周围环境造成污染。
3.施工进度:要合理安排施工进度,尽量缩短施工时间,减少对周围地下水环境影响的时间。
4.监测设备:在施工过程中,应该配备适当的地下水位监测设备,及时监测地下水位的变化情况,并据此进行调整。
大口径深井井点降水施工工法大口径深井井点降水施工工法一、前言大口径深井井点降水施工工法是一种用于地下水位降低的施工方法,通过深井井点的排水来控制地下水位,以保证施工区域的干燥。
二、工法特点1. 灵活性:大口径深井井点降水施工工法适用于各种地质条件,并能根据实际情况灵活调整施工方案。
2. 降水效果好:井点深入地下,能够有效地降低地下水位,避免水位过高对施工产生不利影响。
3. 施工周期短:大口径深井可以快速打探和铺设,因此施工周期较短。
4. 经济高效:相比其他降水方法,大口径深井井点降水施工工法的成本相对较低,效果显著。
三、适应范围大口径深井井点降水施工工法适用于地下水位较高、地下水压力大、施工工地位于水下或水面附近的情况。
尤其是在土方开挖、基坑施工和地铁隧道等大型工程中广泛应用。
四、工艺原理该工法通过打井、吸水管安装和排水泵的应用来实现地下水位的降低。
首先,根据实际工程条件选择井点的位置,并进行井点的打探和预测。
然后,安装吸水管道并连接排水泵进行排水。
排水泵通过抽取地下水将其泵出,从而控制地下水位。
五、施工工艺 1. 井点设置:根据工程需要确定井点位置,并进行打井作业。
2. 吸水管安装:在井点中安装吸水管道,并进行固定和密封。
3. 排水泵运行:启动排水泵,将地下水抽出并排出工地外。
4. 监测与调整:根据地下水位监测结果,调整排水泵的运行时间和排水量,以保持施工区域的干燥。
六、劳动组织施工团队中应包括井点打探、吸水管安装和排水泵操作等专业人员,并进行严格的组织与协调,确保施工进度和质量。
七、机具设备1. 井点打探:钻机、套管等设备。
2. 吸水管安装:管道、附件等。
3. 排水泵:大口径排水泵、输水管道等。
八、质量控制1. 施工过程中,严格按照设计要求进行井点打探和吸水管安装。
2. 使用高质量的材料和设备,确保施工质量。
3. 定期监测地下水位,调整排水泵的运行参数,以保持施工区域的干燥。
九、安全措施1. 施工团队必须配备防护用具,并按照相关安全规定进行施工。
深井井点降水工程施工方法
1.前期调查和准备:在进行深井井点降水工程施工之前,需要进行详细的现场勘察和水文地质调查,确定机井设置位置、井点排布、井深以及降水量的设计要求。
同时,还需要进行工程设计,包括施工方法、材料选择、设备配置等。
2.井点开挖和井内加固:根据设计要求,在确定井点的位置后,进行人工或机械开挖。
井点的直径和深度根据需降水的地下水位和降水量的要求进行确定。
开挖完成后,井内需要进行加固,以防止井壁塌方,并保证井筒的稳定性。
3.井点设备安装:井点的设备包括抽水泵、管道系统、输水管道等。
根据设计要求,将设备安装在井内,并将管道系统与井点连接起来,以便后续的降水工作。
4.降水操作:进行降水操作前,需根据设计要求进行试降,确定井点降水量是否满足要求。
试降后,根据地下水位进行排水操作,通过抽水泵将地下水抽出,并通过管道系统排入指定的排水渠或水体中。
同时,还需要对抽出的地下水进行处理,以防止对周边环境产生不良影响。
5.监测和维护:在降水过程中,需要进行地下水位、降水量、井点水位等数据的监测,及时掌握降水效果,并根据监测结果对降水工程进行调整和维护。
必要时,还需要对设备进行维护和检修,确保降水工程的正常运行。
以上是深井井点降水工程施工的一般步骤,具体的施工方法和操作流程还需根据具体情况进行确定。
在工程施工过程中,需要按照相关科学技术标准进行操作,确保降水工程的安全可靠和降水效果的达标。
同时,还
要注意保护周边环境和地下水资源,遵守相关法律法规,做好环境保护工作。
深井(大口井)井点降水工法编制单位:批准部门:工法编号:主要执笔人:前言 (2)1特点及适用范围 (2)2材料 (2)3施工准备 (2)4施工工艺 (3)5质量要求、安全措施及成品保护 (4)6技术经济指标 (4)7工程实例 (4)前言在深基础施工中,经常需要降低地下水位,而国内常用的轻型井点,存在一些难以克服的缺点,其性能也是不理想的。
轻型井点受吸程限制,如果降水深度超过6m,往往需要设置多级井点,至使抽水设备翻番,挖土量也明显增加,轻型井点并距很小,土方运输车辆和施工机械出入不便,而且施工费用也高。
1983年,我局在承建引滦入津工程时,大面积的基坑降水,若采用轻型井点,需设置1万5千口以上井点,保证降水系统的正常运转是比较困难的。
繁重的施工任务促使我们探索降水新技术,经过试验验证,决定采用深井井点,全部基坑只需600口井点即可满足降水要求,降水深度可以超过10m。
潜水泵出现故障,只局限于单个的井点,更换也比较方便。
深井井点在引滦入津工程中的成功应用,表明其性能优于国内认为先进的喷射井点,该项技术在我局承建的国内外工程中都已得到推广应用。
微透水性土层历来都是降水的难题,近年来在天津地区采用深井井点降水取得成功,使降水技术又取得了新的进程。
1特点及适用范围1.l特点深井井点降水是将潜水泵沉入井管底部,将水排出,故不受吸程限制,一般可根据需要的降水深度确定井深和井距,深井井点管路没有严格的密闭要求,安装维修都比较方便,而且费用和能耗都较低。
1.2适用范围深井井点降水适用于渗透系数在10m/ed以上的土层。
天津地区的土层渗透系数很小,但有一定数量的透水类层。
故也能有效地降低地下水位,但需延长抽水时间,安排基坑开挖应考虑提前降水时间。
2材料2.1滤管采用无砂砼管作滤管。
2.2滤网宜采用双层滤网,内层用筛网号2.5-l.24(0.24-40.96孔/cm2,即8-16目)尼龙丝筛网,外层用尼龙或塑料窗纱(约1.6mm孔),滤网也可用双层棕皮代替。

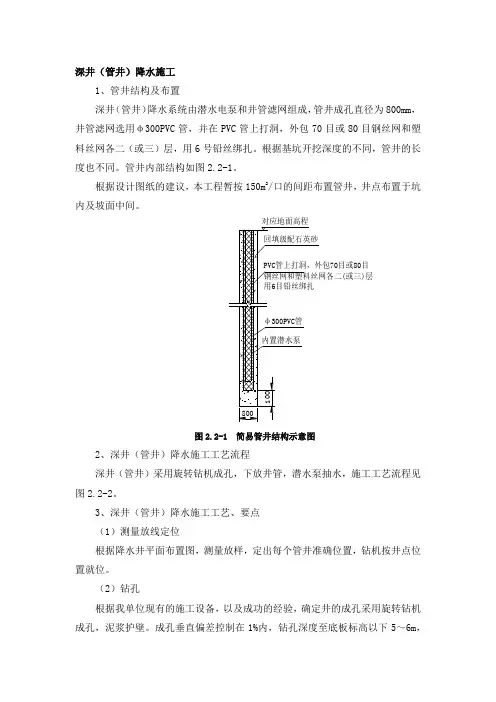

深井(管井)降水施工1、管井结构及布置深井(管井)降水系统由潜水电泵和井管滤网组成,管井成孔直径为800mm,井管滤网选用φ300PVC管,并在PVC管上打洞,外包70目或80目钢丝网和塑料丝网各二(或三)层,用6号铅丝绑扎。
根据基坑开挖深度的不同,管井的长度也不同。
管井内部结构如图2.2-1。
根据设计图纸的建议,本工程暂按150m2/口的间距布置管井,井点布置于坑内及坡面中间。
图2.2-1 简易管井结构示意图2、深井(管井)降水施工工艺流程深井(管井)采用旋转钻机成孔,下放井管,潜水泵抽水,施工工艺流程见图2.2-2。
3、深井(管井)降水施工工艺、要点(1)测量放线定位根据降水井平面布置图,测量放样,定出每个管井准确位置,钻机按井点位置就位。
(2)钻孔根据我单位现有的施工设备,以及成功的经验,确定井的成孔采用旋转钻机成孔,泥浆护壁。
成孔垂直偏差控制在1%内,钻孔深度至底板标高以下5~6m,孔深比设计井深深0.5m,井底回填粒径为10~30mm的碎石过滤层,厚0.5m。
(3)安装井管安装井管前,先将井管组装好,并在运输、搬运过程中保护好井管,避免井管外层滤网遭到破坏。
井管下放采用起重机吊装就位,井点管就位力求垂直、居中。
(4)填级配砂料井管放入井内后,及时在井管与孔壁间填充石英砂。
用人工持铁锹沿井口周边均匀下料,分层填充。
填滤料一次连续完成,从底部填到井口下1m左右,上部采用粘土分层回填并夯压封口。
图2.2-2 井点降水工艺流程图(5)洗井在滤管四周填砂料后立即进行洗井。
采用泥浆泵冲清水与拉活塞相结合的办法洗井,以便破坏孔壁泥皮,并把附近土层内遗留下来的泥浆吸出。
(6)安装潜水泵及试抽用绳将潜水泵吊入井管底部,潜水电机、电缆和接头应有可靠绝缘,并配置保护开关控制。
安装完毕进行单井试验性抽水,以确保单井出水量的降深,并检查降水设备是否正常,满足要求后转入正常工作。
(7)管井降水施工注意事项下入井管时不能转动或上下串动,防止滤网破损,导致泥沙涌入降水井。
深井井点降水专项施工方案深井井点降水是指通过深井钻孔和井点排水的方法,将地下水位降低,以达到控制地下水位的目的。
深井井点降水广泛应用于建筑工程、地下工程和矿山工程等领域。
施工方案的制定是确保深井井点降水工程顺利进行的重要步骤之一,以下是一份关于深井井点降水专项施工方案的示例:一、工程概述本项目位于XX市,工程地址为XX区,主要目的为控制地下水位,保障施工安全。
施工范围涉及区域面积为XX平方米,深度为XX米。
项目施工期为XX个月。
施工期间,应加强施工现场管理,确保工程安全、质量和进度。
二、施工方法1.确定井点降水位置:根据现场地质勘探资料和水文地质调查资料,选取适当位置进行井点钻孔和排水施工。
2.施工设备和材料准备:准备完整的井点钻孔设备和降水材料,并按照设计要求进行试验和检验,确保设备和材料的质量。
3.钻孔施工:按照设计要求进行钻孔施工。
首先,选取合适的钻孔技术和工具进行钻孔作业,保证施工质量。
钻孔过程中,要实时监测钻孔进展和地层情况,并根据情况及时采取相应措施。
4.固井施工:完成钻孔后,根据设计要求进行固井施工。
首先,清理井孔,确保井孔无杂物。
然后,根据井孔的不同要求,选用适当的固井材料进行固井,确保固井质量。
5.安装井点排水系统:在固井完成后,根据设计要求安装井点排水系统。
主要包括进水管、井点泵、管道连接等。
在安装过程中,要确保每个组件的位置准确、固定可靠,并进行试运行。
6.井点降水操作:井点降水操作应在施工期间进行,根据地下水位的变化情况,合理调整井点排水系统的运行状态。
同时,还需定期检查井点设备的运行情况,确保设备运行正常。
三、施工安全措施1.严格遵守施工现场安全规定,保护施工人员的人身安全。
2.对设备和材料进行检验,确保其安全可靠,以防设备故障引发事故。
3.加强现场巡视,及时发现和排除施工中存在的安全隐患。
4.确保施工现场通风良好,防止有害气体积聚。
5.加强施工人员的安全培训,提高应对突发事件的能力。
深井井点降水施工工艺标准深井井点降水是一种常用的地下水调控技术,用于解决水文地质工程中的排水问题。
深井井点降水施工工艺标准是指在进行深井井点降水工程时所需遵循的技术规范和操作要求。
下面将详细介绍深井井点降水施工工艺标准。
一、项目前期准备1. 深入了解工程地质条件,包括地层情况、含水层分布、岩性特征等,为施工方案设计提供依据。
2. 制定详细的施工方案,包括井点位置选取、井深设计、井点数量确定、井点间距确定等。
3. 确定施工所需的设备和材料,并进行采购准备。
二、施工方案设计1. 根据工程地质条件和调控要求,确定井点位置。
通常应选择含水层较薄且比较均匀的地段。
2. 根据工程需要和地下水位的变化情况,确定井深。
通常井深应达到含水层底部,以确保有效降低地下水位。
3. 根据工程地质条件和井点数量要求,确定井点间距。
通常井点间距应根据地下水位的变化情况进行调整,以确保施工效果。
三、施工准备工作1. 准备井材和井点设备,包括井筒、滤管、滤管套管、井点、水泵等。
2. 检查井材和井点设备的质量,确保符合施工要求。
3. 按照设计要求进行井点施工现场的布置,包括井点位置标志、井点深度标志等。
四、井点施工1. 按照设计要求进行井点的钻探作业。
钻探过程中要注意保持井孔的垂直度和井孔的稳定性。
2. 安装井材和井点设备。
安装井材时要注意井孔的完整性和井孔与井材的贴合程度。
3. 进行井点开孔作业。
开孔作业要注意保持井孔的垂直度和井孔的平整度。
4. 安装滤管套管和滤管。
滤管套管和滤管的安装要注意保持井孔的垂直度和滤管与井孔的贴合程度。
5. 安装水泵和井点设备。
水泵和井点设备的安装要注意固定牢固和连接可靠。
五、施工质量控制1. 进行井孔的检查和测量。
井孔的检查和测量要注意井孔的垂直度、井孔的直径和井孔的平整度。
2. 进行设备的检查和测试。
设备的检查和测试要注意设备的运行状态和设备的性能指标。
3. 进行施工工艺的检查和测试。
施工工艺的检查和测试要注意施工工艺的正确性和施工工艺的有效性。
一、工程概况本工程位于XXX市,项目包括一栋地上15层、地下1层的住宅楼及配套设施。
由于地下水位较高,为保障基坑开挖及地下室施工的顺利进行,需进行深井井点降水施工。
二、降水目标1. 降低地下水位,确保基坑开挖及地下室施工过程中的施工安全;2. 保障周边建筑物、道路及地下管线不受地下水影响;3. 提高地基承载力,确保地下室结构的稳定。
三、降水方法本工程采用深井井点降水方法,具体如下:1. 井点布置:根据基坑平面形状、地质和水文情况,在基坑四周布置一定数量的深井井点,井点间距为10-15m,井点深度为10-15m;2. 井点管材料:采用直径300mm的钢管,滤管采用直径150mm的钢管,滤料选用粒径为0.5-2.0mm的石英砂;3. 抽水设备:选用型号为QJ60-8-10/40的深井潜水电泵,单台泵抽水量为60m³/h,扬程为10m;4. 井点排水:将井点管与集水总管连接,通过集水总管将地下水抽排至地面集水井。
四、施工工艺1. 井点管埋设:采用人工挖掘井点坑,将井点管垂直埋设至设计深度,确保井点管与地层紧密接触;2. 滤料填充:在井点管周围填充滤料,滤料粒径符合设计要求,填充厚度为0.5-1.0m;3. 井点连接:将井点管与集水总管连接,确保连接处密封良好;4. 抽水设备安装:将抽水设备安装在集水井内,确保设备运行稳定;5. 井点试抽:开启抽水设备,进行井点试抽,观察井点水位下降情况,调整井点管及抽水设备;6. 降水运行:根据井点水位下降情况,调整抽水设备运行时间,确保地下水位降至设计要求。
五、施工安全管理1. 施工人员需经过专业培训,掌握深井井点降水施工技术;2. 施工现场设置安全警示标志,确保施工安全;3. 严格执行操作规程,确保施工质量;4. 定期检查井点管、抽水设备等,发现问题及时处理。
六、施工进度计划1. 井点管埋设:3天;2. 滤料填充:2天;3. 井点连接:1天;4. 抽水设备安装:1天;5. 井点试抽:1天;6. 降水运行:根据实际情况调整。
深井井点降水工程施工方案深井点降水工程施工方案是为了解决深层地下水位较高、施工范围水土条件较差的情况下,进行排水处理,确保施工安全的一种工程技术措施。
下面我将就深井点降水工程的施工方案进行详细说明。
一、工程概况二、施工方案1.前期准备工作(1)进行现场勘测,了解地下水位情况及排水要求;(2)制定详细施工方案,包括确定施工时间计划、资源准备等;(3)组织施工队伍及安排专业技术人员参与施工。
2.施工设备与工艺(1)选用适宜的深井钻机进行挖井工作,确保钻孔的垂直度和井壁的完整性;(2)采用专用泵站将地下水抽取到地面,并排入市政排水管网;(3)在钻孔中设置支护管以保证井壁的稳定。
3.施工流程(1)确定合适的井点布置位置,根据现场条件和施工要求,在地下车库建筑周边设置合适数量的井点;(2)进行钻孔施工,根据实际地下水位的高低,确定钻井的深度,钻孔直径一般选用200毫米;(3)在钻孔中安装支护管,采用钢管或聚乙烯管材,保证井壁的整体稳定性;(4)安装深井泵进行排水作业,将地下水汇集到泵站,并通过排水管道排出。
4.安全措施(1)严格遵守工程安全操作规程,做好施工现场的防护工作;(2)钻孔过程中,钻井工人要佩戴合适的防护设备,确保施工过程的人身安全;(3)根据现场地质条件和施工实际情况,设置检测仪器,随时监测施工中的地下水位及工程变形情况,及时调整施工策略。
5.施工质量与验收(1)深井点降水工程完成后,要进行施工质量验收,检查井点的布置情况、井壁的稳定性、排水效果等;(2)验收合格后,出具相应的验收报告,确保施工质量符合设计要求。
综上所述,深井点降水工程施工方案的关键步骤包括前期准备工作、选用合适设备与工艺、施工流程的执行、安全措施的采取以及施工质量与验收等。
通过合理地进行深井点降水工程的施工,可以有效解决施工现场地下水位过高、水土条件差的问题,确保施工安全和工程质量的完成。
SGBZ-0112深井井点降水施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-20021、范围本工艺适用于深井井点降水分项工程。
2、施工准备2.1材料:无砂混凝土管(滤管)、滤网、3-8mm砂砾混合料、潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等。
2.2作业条件:(1)现场三通一平已完成。
(2)地质勘测资料齐全,根据地下水位埋深、土层分布和基坑放坡系数,确定井点位置、数量和降水深度。
3、操作工艺3.1工艺流程井点测量定位——挖井口——安护筒钻机就位一钻孔——回填井底砂垫层——吊放井管——回填井管与孔壁间的砾石过滤层——洗井——井管内下设水泵、安装抽水控制电路——试抽水降水井正常工作——降水完毕拔井管——封井3.2操作要点3.2.1、定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。
3.2.2、采用冲击钻成孔。
孔径一般为600~800mm,用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。
3.2.3、成孔后立即清孔,并安装井管。
井管下入后,井管的滤管部分应放置在含水层的适当范围内,并在井管与孔壁间填充砾石滤料。
3.2.4、安装水泵前,用压缩空气洗井法清洗滤井,冲除尘渣,直到井管内排出的水由浑变清,达到正常出水量为止。
3.2.5、水泵安装后,对水泵本身和控制系统作一次全面细致的检查,合格后进行试抽水,满足要求后转入正常工作。
3.2.6、观测井中地下水位变化,作好详细记录。
管井剖面图4、质量标准4.1、基坑周围井点应对称、同时抽水,使水位差控制在要求限度内。
4.2、井管安放应力求垂直并位于井孔中间,井管顶部应比自然地面高O.5m。
4.3、井管与土壁之间填充的滤料应一次完成,从井底填到井口下1.Om左右,上部采用不含砂石的粘土封口。
4.4、每台水泵应配置一个控制开关,主电源线路要沿深井排水管路设置。
深井井点降水工程施工方法一、施工前准备1.方案设计:根据现场地质条件和工程要求,制定详细的施工方案,包括井点布置方案、降水管道布设方案、施工安全措施等内容。
2.材料准备:准备好所需的施工材料,包括管材、井点钻孔设备、泵站设备等。
二、井点布置1.确定井点位置:根据地下水位及地质条件,确定井点布置位置,并标注在施工现场。
2.钻井:使用钻孔设备进行井点钻孔,井点的深度应根据现场地下水位及需要降低的水位确定。
3.安装井筒:将井筒安装到钻井孔内,井筒的高度通常为地下水位的1.5倍。
三、降水管道布设1.确定管道布设方案:根据施工现场的具体情况,确定降水管道的布设方案,包括管径、管材、管道连接方式等。
2.开挖槽道:根据管道布设方案,在施工现场开挖槽道,并保持槽道底部的平整度。
3.安装管道:将降水管道依次安装到槽道中,连接好管道之间的接口,并保持管道的水平度。
4.安装防渗膜:在管道周围铺设防渗膜,以防止地下水渗透到施工现场。
四、泵站设备安装1.现场建设泵房:根据施工现场条件,建设泵房,包括水泵安装位置、管道布局、电气设备安装等。
2.安装水泵:将水泵安装到泵房内,并连接好进水管道和出水管道。
3.安装电气设备:根据泵房的电气要求,安装配电柜、电缆等设备,并连接好电气线路。
4.调试设备:对水泵和电气设备进行调试,确保其正常运行。
五、开始降水1.启动泵站:将水泵和电气设备启动,开始进行降水作业。
2.监测水位:设置水位监测点,定期监测地下水位,确保降水效果达到预期要求。
3.定期维护:定期对泵站设备进行检查和维护,确保其正常运行,并更换和维修设备,以保证降水工程的持续运行。
六、施工结束1.结束降水:根据工程要求,确定降水结束的时间,并逐渐停止降水作业。
2.拆除设备:将泵站设备进行拆除,并清理现场。
3.填补井点:根据需要,将井点进行填补和修复,保持施工现场的完整性。
4.整理现场:对施工现场进行整理和清理,恢复施工前的状态。
通过以上的施工方法,深井井点降水工程能够有效地降低地下水位,为深开挖工程提供了可靠的保障。
深井井点降水的施工方法以深井井点降水的施工方法为题,我们将介绍一种常用的深井井点降水施工方法。
深井井点降水是指通过钻井方式,将水井钻至地下含水层,利用泵站将地下水抽取出来,以降低地下水位,防止地下水涌入施工区域,保障施工的安全进行。
下面将逐步介绍深井井点降水的施工过程。
第一步,确定井点位置。
施工前需通过勘探工作确定井点位置,选择地下含水层位于施工区域下方且具有一定水位的区域。
井点位置的选择要考虑地质条件、水文地质条件以及施工需要。
第二步,进行钻孔。
在确定井点位置后,使用钻机进行钻孔工作。
根据地质情况,选择合适的钻孔方法,如旋转钻进法、冲击钻进法等。
钻孔深度通常要达到地下含水层的位置。
第三步,安装套管。
在钻孔完成后,需要安装套管来保护井眼不坍塌,并防止地下水污染。
套管的选择要根据地质条件和工程要求来确定,一般常用的材料有钢管、塑料管等。
第四步,井点砌筑。
在套管安装完成后,需要进行井点砌筑工作。
首先,将井点内部进行清理,确保井点内部干净无杂质。
然后,根据设计要求,进行井点的砌筑,常用的材料有混凝土、石材等。
砌筑完毕后,确保井点的密封性和稳定性。
第五步,安装泵站。
井点砌筑完成后,需要安装泵站设备。
根据施工区域的情况和设计要求,选择合适的泵站设备,如柴油泵、电动泵等。
安装泵站设备时,需要保证设备的稳定性和安全性。
第六步,进行抽水试验。
在泵站设备安装完成后,需要进行抽水试验,以测试泵站设备的工作性能和井点的降水能力。
在抽水试验中,需要记录井点的降水量和地下水位的变化,以评估降水效果是否达到设计要求。
第七步,正式运行。
经过抽水试验并确认降水效果符合要求后,即可正式运行深井井点降水系统。
在运行过程中,需要定期检查和维护泵站设备,确保其正常工作。
深井井点降水的施工方法包括确定井点位置、进行钻孔、安装套管、井点砌筑、安装泵站、进行抽水试验和正式运行等步骤。
通过合理的施工方法和科学的管理,可以有效降低地下水位,保障施工的顺利进行。
深井井点降水施工方案
一、工程概况
xxx商贸城开发有限公司拟建xxx城中村改造建设项目,位于xx市xx路北侧,交通便利。
建设项目包括5栋住宅楼,1栋幼儿园,沿街设有1层商铺,并设有1层地下车库。
根据现场实际情况,由于基坑面大量积水,基坑面积大、地下水位较高,因而需采用集水井点降水方式进行降低地下水位。
集水深井降水工艺比传统轻型井点降水的一个显著的优越性在于其能够较快的降低地下水位,减少工序的施工周期。
二、依据标准:
《xxxx建筑岩土工程勘察报告》
《建筑地基基础工程施工质量验收规范》GB50202-2002
三、适用范围、使用周期
集水深井井点具有排水量大、降水深、不受土质限制等特点,适用于地下水丰富,基坑深,基坑占地面面积大的工程地下降水;流沙地区和重复挖方地区使用这种方法,效果更佳。
根据地质勘察报告要求,由于地库的自重与浮力相近,集水深井井点降水使用时间,从打桩工程施工前开始至地库结构完成后方可停止降水井作业。
四、施工准备
1、材料:
无砂混凝土管(滤管)、滤网、3~8mm砂砾混合料、钻机、泥浆池、泥浆
泵、潜水泵等。
2、作业条件:
(1)基坑平整完成。
(2)地质勘测资料齐全,根据地下水位埋深、土层分布,确定井点位置、数量和降水深度。
五、井点位置、数量的布置
1、基坑总涌水量
根据基坑边界条件选用以下公式计算:
基坑降水示意图
基坑涌水量按下式估算: )1lg S )2366.1Q 0γR S H k +-=((
式中:Q ——基坑涌水量(m 3/d );
k----渗透系数,按1.50m/d 取值;
Sw ——水位降深(m ),取3.50m ;
R ——影响半径(m );kH S R 2==9.80m ;
r 0——基坑等效半径(m );πγ/0A ==126.50m ;
H —--含水层厚度(m ),取4.00m ;
按照基坑涌水量计算公式计算基坑的涌水量1000m 3/d 。
(2)、降水井数量确定:
按渗水井点施工操作规程要求,降水井间的间距20~40m ,井深比降水深度深6~8m 。
由于该土层的渗透系数较小,东西向井点按35~40m 间距、两侧离基坑10~15m 布置,南北向按3排布置(位于地库中间布置1排、主楼以外基坑周边各布置1排)。
累计布置16只降水井、管井埋入深度12m 。
六、工艺流程
井点测量定位——挖井口——按护筒钻机就位——钻孔——回填井底砂垫层——吊放井管——回填井管与孔壁间的砾石过滤层——洗井——井管内下设水泵、安装抽水控制电路——试抽水降水井正常工作——降水完毕拔井管——封井
管井剖面图粘土层
虑水管
滤 料
管 底
七、操作要点
1、定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。
2、采用钻孔泥浆护壁成孔,孔径800mm,用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排水沟、泥浆坑。
3、成孔后立即清孔,并安装井管。
井管下人后,井管的滤管部分应放置在含水层的适当范围内,并在井管与孔壁间填充砾石滤料。
4、安装水泵前,用压缩空气洗井清洗滤井,冲除尘渣,直到井管内排出的水由浑变清,达到正常出水量为止。
5、水泵安装后,对水泵本身和控制系统作一次全面细致的检查,合格后进行试抽水,满足要求后转入正常工作。
6、深井抽出的水直接排入城市管网,以防重新流入基坑,并防止其它水源灌入基坑。
八、质量要求
1、基坑周围井点应对称、同时抽水,使水位差控制在要求限度内。
2、井管安放应力求垂直并位于井孔中间,井管顶部应比自然地面高0.5m。
3、井管与土壁之间填充的滤料应一次完成,从井底填到井口下1.0m左右,上部采用不含砂石的粘土封口。
4、每台水泵应配置一个控制开关,主电源线路要沿深井排水管路设置。
5、大口井成孔直径,必须大于滤管外径30cm以上,确保滤管外围的过滤层厚度。
6、滤管在井孔中位置偏移不得大于滤管壁厚。
九、安全要求
1、加强水位观测,使靠近建筑物的深井水位与附近水位之差保持不大于
1.0m,防止建筑物出现不均匀沉降。
2、施工现场应采用两路供电线路,正式抽水后干线不得停电停泵。
3、定期检查电缆密封的可靠性,以防磨损后水沿电缆芯渗入电机内,影响正常运转。
4、遵守安全用电规定,严禁带电作业。
5、降水期间,必须24小时有专职人员值班。
6、潜水泵电缆不得有接头、破损、以防漏电。
十、文明、环保措施
1、泥浆必须排至泥浆池内,并用泥浆车及时运出场外,严禁随地排放。
2、施工期间对噪声进行监测,不允许形成噪声污染。
3、泥浆车要随时进行清洗。
