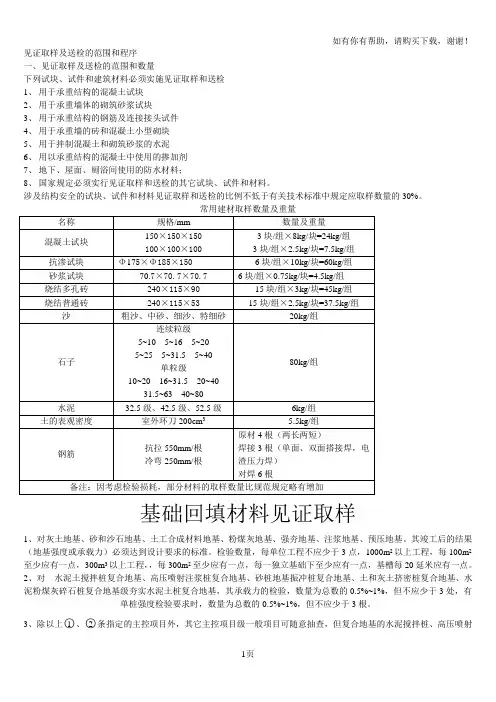

见证取样及送检的范围和程序一、见证取样及送检的范围和数量下列试块、试件和建筑材料必须实施见证取样和送检1、用于承重结构的混凝土试块2、用于承重墙体的砌筑砂浆试块3、用于承重结构的钢筋及连接接头试件4、用于承重墙的砖和混凝土小型砌块5、用于拌制混凝土和砌筑砂浆的水泥6、用以承重结构的混凝土中使用的掺加剂7、地下、屋面、厕浴间使用的防水材料;8、国家规定必须实行见证取样和送检的其它试块、试件和材料。
涉及结构安全的试块、试件和材料见证取样和送检的比例不低于有关技术标准中规定应取样数量的30%。
常用建材取样数量及重量名称规格/mm 数量及重量混凝土试块150×150×150100×100×1003块/组×8kg/块=24kg/组3块/组×2.5kg/块=7.5kg/组抗渗试块Φ175×Φ185×1506块/组×10kg/块=60kg/组砂浆试块70.7×70.7×70.76块/组×0.75kg/块=4.5kg/组烧结多孔砖240×115×9015块/组×3kg/块=45kg/组烧结普通砖240×115×5315块/组×2.5kg/块=37.5kg/组沙粗沙、中砂、细沙、特细砂20kg/组石子连续粒级5~10 5~16 5~205~25 5~31.5 5~40单粒级10~20 16~31.5 20~4031.5~63 40~8080kg/组水泥32.5级、42.5级、52.5级6kg/组土的表观密度室外环刀200cm3 5.5kg/组钢筋抗拉550mm/根冷弯250mm/根原材4根(两长两短)焊接3根(单面、双面搭接焊,电渣压力焊)对焊6根备注:因考虑检验损耗,部分材料的取样数量比规范规定略有增加基础回填材料见证取样1、对灰土地基、砂和沙石地基、土工合成材料地基、粉煤灰地基、强夯地基、注浆地基、预压地基。

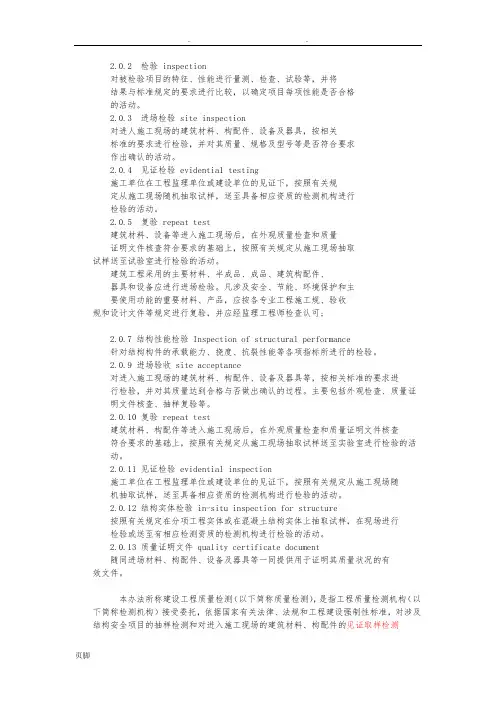

2.0.2 检验 inspection对被检验项目的特征、性能进行量测、检查、试验等,并将结果与标准规定的要求进行比较,以确定项目每项性能是否合格的活动。
2.0.3 进场检验 site inspection对进人施工现场的建筑材料、构配件、设备及器具,按相关标准的要求进行检验,并对其质量、规格及型号等是否符合要求作出确认的活动。
2.0.4 见证检验 evidentia1 testing施工单位在工程监理单位或建设单位的见证下,按照有关规定从施工现场随机抽取试样,送至具备相应资质的检测机构进行检验的活动。
2.0.5 复验 repeat test建筑材料、设备等进入施工现场后,在外观质量检查和质量证明文件核查符合要求的基础上,按照有关规定从施工现场抽取试样送至试验室进行检验的活动。
建筑工程采用的主要材料、半成品、成品、建筑构配件、器具和设备应进行进场检验。
凡涉及安全、节能、环境保护和主要使用功能的重要材料、产品,应按各专业工程施工规、验收规和设计文件等规定进行复验,并应经监理工程师检查认可;2.0.7 结构性能检验 Inspection of structural performance针对结构构件的承载能力、挠度、抗裂性能等各项指标所进行的检验。
2.0.9 进场验收 site acceptance对进入施工现场的建筑材料、构配件、设备及器具等,按相关标准的要求进行检验,并对其质量达到合格与否做出确认的过程。
主要包括外观检查、质量证明文件核查、抽样复验等。
2.0.10 复验 repeat test建筑材料、构配件等进入施工现场后,在外观质量检查和质量证明文件核查符合要求的基础上,按照有关规定从施工现场抽取试样送至实验室进行检验的活动。
2.0.11 见证检验 evidential inspection施工单位在工程监理单位或建设单位的见证下,按照有关规定从施工现场随机抽取试样,送至具备相应资质的检测机构进行检验的活动。
精心整理施工阶制度2012年8月施工阶段见证取样和送检制度建筑工程中所用到的材料质量是工程质量控制的重要内容之一,见证取样和送检是材料质量控制的主要手段。
为此针对施工阶段所用到的材料编制本见证取样和送检制度,内容分编制依据、建筑见证取样和送检材料项目的确定、建筑见证取样和送检的方法、数量和要求、建筑节能见证取样和送检的方法、数量和要求、结构实体检测、见证人员的职责六个部分。
一、编制依据1、建设部颁布的《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》、建设工程相关法律、法规。
234514、建筑用砂;5、砼外加剂;6、混凝土试件;711、防水卷材;12、开关、插座;13、电线;1416外墙面砖;17、拉拔试验;18、门窗检测;1、保温材料2、粘结材料3、增强网4、门窗工程三、建筑见证取样和送检的方法、数量和要求1、水泥:袋装水泥:同一生产厂家、同一批号200t为一批量;散装水泥:同一生产厂家、同一批号500t为一批量。
取样方法按GB12573进行。
取样应有代表性,可连续取,亦可从20个以上不同部位取等量样品,数量至少12㎏。
2、回填土击实度:采用环刀法检验地层的施工质量时,取样点应位于每层厚度的2/3处。
检验点数量,对大(面积)基坑每50-100m2不少于1个检验点;对基槽每10-20m不应少于1个点;每个独立柱基不少于1个点。
3、建筑用石子:每600t为一批,不足600t亦为一批,日产量超过2000t,按1000t为一批,不足1000t亦为一批。
日产量超过5000t,按2000t为一批,不足2000t亦为一批。
从料堆上取样时,取样部位应均匀分布。
取样前先将取样部位表层铲除,然后由各部位抽取大致相等的砂共8份,混合均匀,组成一组样品,数量不少于4、建筑用砂:每600t为一批,不足600t为一批,不足1000t然后由各部位抽取大致相等的砂共8。
5、砼外加剂:1)50t,不足100t或50t的也按一个批2)200t为一编号;不足200t时,以日产量为一个以上不同部位取等量样品,总量不小于10kg。
见证取样送检操作1. 背景在进行某些实验、检测或调查时,取样和送检是非常重要的步骤。
为了保证取样的真实性和结果的准确性,见证取样操作是必要的。
本文档旨在提供见证取样送检的操作指南。
2. 操作过程2.1 准备工作- 在进行取样前,应事先确定好实验、检测或调查的要求和目的。
- 准备必要的设备和材料,如采样、标签、封条等。
- 确保取样地点和样品处于安全的环境中,避免可能对样品产生污染的因素存在。
2.2 见证取样操作1. 在取样前,应将取样地点清洁干净,以排除可能的杂质。
2. 如果有多个样品需要取样,应为每个样品准备独立的取样。
3. 在取样上正确填写标签,包括取样地点、时间、见证人等相关信息。
4. 见证人应当及时到达取样地点,并确保见证人的身份和资质合法有效。
5. 见证人应当全程目视取样的整个过程,并确保取样的公正性和真实性。
6. 见证人应当确认取样的数量和质量,避免发生取样不足或取样错误的情况。
7. 取样完成后,应及时将取样密封,并在封条上签名确认。
8. 见证人应在标签上签名,并在见证记录中标明取样的时间和地点。
2.3 送检操作1. 将封好的取样妥善保存,并保持适当的温度条件,以确保样品的稳定性。
2. 根据实验、检测或调查的要求,选择合适的送检机构或实验室。
3. 将取样交给送检机构或实验室,确保有相关的交接记录。
4. 配合送检机构或实验室提供的要求,如填写样品信息表、支付相应的费用等。
5. 根据送检机构或实验室的指导,及时获取样品的检测结果,并做好相应的记录和分析。
3. 注意事项- 在操作过程中应严格遵守相关的安全操作规程,确保人员和样品的安全。
- 见证人应具备相关的资质和经验,能够准确地判断和记录操作过程中的关键步骤。
- 样品的采集、保存和运输应符合相应的标准和要求,以确保结果的准确性和可靠性。
以上是见证取样送检的操作指南,希望对您有所帮助。
如有疑问或需要进一步的帮助,请及时与相关专业人员联系。
45、原材料、成品、半成品见证取样要求:1)钢筋取样规则:钢筋应按批号进行验收,每批应按同一牌号,同一炉罐、同一规格、同一交货状态的钢筋组成。
2)取样数量:a、直条钢筋,每批应做1个拉伸试验,2个弯曲试验。
b、每批圆盘钢筋应做1个拉伸试验,2个弯曲试验。
c、每批冷拉钢筋应做1个拉伸试验,2个弯曲试验。
d、拉伸和弯曲试验的试样可在每批材料中任选2根钢筋取。
3)型钢取样规则:a、型钢应按批号进行验收,每批应按同一牌号,同一炉罐、同一规格、同一交货状态的型钢组成。
b、每批型钢应做1个拉伸试验,2个弯曲试验。
4)闪光对焊试件取样原则:a、在同一班组内,由同一焊工完成300个同级别同直径钢筋焊接接头作为一批,不足300个亦按一批计算。
b、闪光对焊应从每批成品中切取6个试件,3个做拉伸试验3个弯曲试验。
5)电弧焊接接头取样规则:a、以300个同类型接头为一批,不足300亦按一批计。
b、从每批成品中切取3个接头做拉伸试验。
6)预埋件取样规则:a、应以300件同类型的预埋件为一批,不足300件时也应按批计。
b、从每批预埋件中随切取3个试件进行拉伸试验。
7)机械连接取样规则:a、应以500个同类型的连接接头为一批,不足500件也按一批计。
b、在工程结构中随机截取3个试件进行拉伸试验。
8)水泥a、水泥每一编号为一取样单位。
b、水泥试样必须在同一编号不同部位处等量采集。
取样点至20点以上,重量不少于12Kg。
c、水泥出厂日期超过3个月应在使用前做复试。
9)标准砖:每3.5-15万块为一批,不足该数量按一批计。
从尺寸偏差和外观质量检查合格的样品中按随机抽样法抽15块,抗压强度10块、5块备用。
10)回填土:a、每层要求夯实,采用环刀取样。
b、每100-500m2取样一组,但每层不少于1组。
11)混凝土:a、混凝土试件应在浇筑地点制作,每组6块。
b、垫层砼每灌注一次留置一组(3块)抗压强度试件。
c、每段结构(不应大于30m长)的底板、侧墙及顶板、出入口、风井各留置4组抗压试件。
试验室见证取样送检教程本教程内容:一、送检问题探讨,了解送检制度及程序。
二、材料报验及送检资料指引,手把手教你熟悉资料表格术语和填写要求。
附件一、常用建筑材料见证取样检测项目的取样数量。
附件二、五大建筑材料见证取样方法。
附件三:房屋建筑工程和市政基础设施工程实行见证取样和送检的规定。
所谓见证取样送检,是指在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位(也就是试验室)所进行检测这一过程。
为什么材料要送检,哪些材料要送检,怎么见证取样,该做什么资料,试验报告不合格有哪些补救措施,试验室有哪些黑幕和潜规则,这是本教程将探讨和解决的问题。
一、送检问题探讨1、材料为什么要送检我国实行材料见证取样送检制度,为了确保施工用的材料合格。
而送到试验室检测,能够科学的评定材料是否合格,能否用于工程建设。
2、哪些材料要送检:构成工程实体的材料,很多是要送检的,具体可以见附件一。
3、怎么见证取样就是拥有取样员证的人(通常就是工地资料员或技术员,至于有无证,一般很少有这个要求,虽然规定如此)在材料到工地后,通知监理(一般不需要通知甲方,除非甲方要求如此)一起,对材料进行检查后,对材料取一定的数量包好,填好见证取样单(填写样式在后面指引中)和试验委托单(一般试验室都要求填试验委托单,这个不进档案的),在监理的全程见证下,送到试验室。
能够立即出结果的,监理还可以要求旁站。
试验完成后,试验室出实验报告。
见证取样的程序就是这样的。
但实际上,见证取样往往只是形式,一般是技术员填好见证取样单找监理签字后,就拿着材料往试验室送。
在试验室填试验委托单(有些试验室会给施工单位大量空白委托单,以便施工单位在工地就可填好)。
之后就完事了,回去,下次来拿结果。
4、该做什么资料进了材料,材料报验肯定少不了(材料报验表格见资料员教程)。
一般是先送检,填见证取样单,单子监理单位、施工单位、试验室都要盖章签名。
试验报告要回来后,再进行材料报验,而试验报告是作为材料报审表中的附件出现的,即复检结果。
试件送样及送检流程一、原材见证取样、送检流程及归档资料二、施工过程质量检测试验送检流程及归档资料(现场制作)三、实验取样相关规定1、水泥的取样标准水泥出厂质量合格证的验收,水泥出厂质量证明合格证应由生产厂家的质量部门提供给使用单位,作为证明其产品质量性能的依据,(1)、取样①、散装水泥:对同一水泥厂生产的同期出厂的同品种同标号的水泥,以一次进场的同一出厂编号的水泥为一批,但一批的总量不得超过500t。
随机地从不少于3个车罐中各取等量水泥,经混拌均匀后,再从中称取不少于12Kg水泥作为检验试样。
②、袋装水泥:对同一水泥厂生产的同品种、同标号的水泥,以一次进场的同一出厂编号的水泥作为一批。
但一批的总量不得超过200t.随机地从不少于20袋中各取等量水泥,经混拌均匀后,再从中称取不少于12Kg水泥作为检验试样。
③、对已进场的每批水泥,视在厂存放情况,应重新采集试样复试其强度及安定性,存放期超过三个月的水泥,使用前必须进行复验,并按复验结果使用.④、取样要有代表性,所取试样总数不少于12Kg,拌和均匀后分成两等份,一份由试验室按标准试验,一份密封保存,以备复验用。
(2)、水泥重点检测指标抗折强度、抗压强度、凝结时间、安定性、细度2、钢筋原材的取样试验(1)、钢筋原材试验应按批进行。
(2)、每批由同一厂别、同一炉缸号、同一规格、同一交货状态、同一进场时间的钢筋组成。
(3)、热轧带肋钢筋、热轧光圆钢筋,每批数量不得大于60T,每批取试样一组.(4)、每一验收批中取试样1组(2根拉力、2根冷弯、1根化学).低碳钢热轧圆盘条时,拉力1根。
(5)、取样方法:①、按规定凡取2个试件的,均应从任意两根(或两盘)中分别切取,即在每根钢筋上切取一个拉伸试件、一个弯曲试件。
②、低碳钢热轧圆盘条冷弯试件取自不同盘。
③、试件在切取时,在钢筋任意一端截去500mm后切取,即在每根钢筋上切取一个拉伸试件、一个弯曲试件.注意事项:①、钢筋的材质证明要“双控",各验收批钢筋出厂质量合格证和试验报告单缺一不可,材质证明与实物应物证相符.②、钢筋出厂质量合格证应有生产厂家质量检验部门的盖章,质量有保证的生产厂家,钢筋标牌可作为质量合格证。
