二级建造师《机电工程管理与实务》教材讲义完整版2023年二建《机电工程管理与实务》讲义:2H312023 3月14日2023年二建《机电工程管理与实务》讲义: 2H312023建筑管道工程施工技术一、给水、排水、供热及采暖工程施工程序(重点) 建筑设备管道系统中的给水、排水、供热及采暖管道工程的一般施工程序是:施工准备→配合土建预留、预埋→管道支架制作→附件检验→管道安装→管道系统试验→防腐绝热→系统清洗→竣工验收。
1、施工准备(可出案例题) 编制施工组织设计时应考虑的施工方法和配管原则:先难后易、先大件后小件的施工方法。
小管让大管、电管让水管、水管让风管、有压管让无压管的配管原则。
2、附件检验阀门安装前,应做强度和严密性试验。
试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。
例如:给水、排水、供暖及采暖管道阀门强度试验压力为公称压力的1.5倍;严密性试验压力为公称压力的1.1倍。
3、管道系统试验试验的类型主要分为压力试验、灌水试验和通球试验等。
(一)压力试验实施要点(二)灌水试验实施要点:隐蔽或埋地的室内排水管道在隐蔽前必须做灌水试验。
(三)通球试验:室内排水立管及水平干管,安装结束后均应作通球试验,通球球径不小于排水管径的2/3,通球率达100%为合格。
二、高层建筑给水管道安装要求管径≤100mm的镀锌钢管应采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应做防腐处理;管径100mm的镀锌钢管应采用法兰或卡套式专用管件连接,镀锌钢管与法兰的焊接处应二次镀锌。
三、高层建筑排水管道安装要求排水塑料管必须按设计要求及位置装设伸缩节。
如设计无要求时,伸缩节的间距不得大于4m。
三、高层建筑热水管道安装要求热水系统水压试验压力应为系统顶点的工作压力加0.1MPa,同时在系统顶点的试验压力不小于0.3MPa。
raodandan 2023年二建《机电工程管理与实务》讲义:H312023建筑管道工程施工技术2023年二建《机电工程管理与实务》讲义:2H312023 2023年二建《机电工程管理与实务》讲义:2H312023 3月14日2023年二建《机电工程管理与实务》讲义: 2H312023建筑电气工程施工技术一、建筑电气工程由三大部分构成:1.电气装置指的是变压器、高低压配电柜及控制设备等;2.布线系统指的是以380V/220V为主的电缆、电线及桥架、线槽和导管等;主要起输送电力的作用。

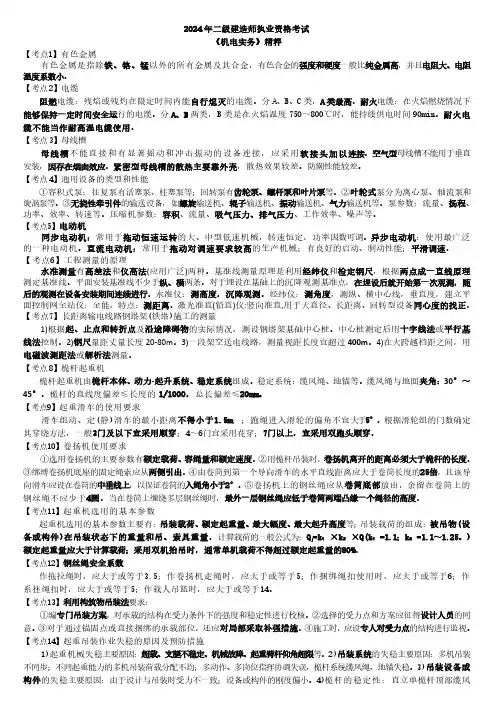

2024年二级建造师执业资格考试《机电实务》精粹【考点1】有色金属有色金属是指除铁、铬、锰以外的所有金属及其合金,有色合金的强度和硬度一般比纯金属高,并且电阻大、电阻温度系数小。
【考点2】电缆阻燃电缆:残焰或残灼在限定时间内能自行熄灭的电缆。
分A、B、C类,A类最高。
耐火电缆:在火焰燃烧情况下能够保持一定时间安全运行的电缆。
分A、B两类,B类是在火焰温度750~800℃时,能持续供电时间90min。
耐火电缆不能当作耐高温电缆使用。
【考点3】母线槽母线槽不能直接和有显著摇动和冲击振动的设备连接,应采用软接头加以连接。
空气型母线槽不能用于垂直安装,因存在烟囱效应。
紧密型母线槽的散热主要靠外壳,散热效果较差。
防潮性能较差。
【考点4】通用设备的类型和性能①容积式泵:往复泵有活塞泵、柱塞泵等;回转泵有齿轮泵、螺杆泵和叶片泵等。
②叶轮式泵分为离心泵、轴流泵和旋涡泵等。
③无挠性牵引件的输送设备,如螺旋输送机、辊子输送机、振动输送机、气力输送机等。
泵参数:流量、扬程、功率、效率、转速等。
压缩机参数:容积、流量、吸气压力、排气压力、工作效率、噪声等。
【考点5】电动机同步电动机:常用于拖动恒速运转的大、中型低速机械,转速恒定,功率因数可调。
异步电动机:使用最广泛的一种电动机。
直流电动机:常用于拖动对调速要求较高的生产机械;有良好的启动、制动性能;平滑调速。
【考点6】工程测量的原理水准测量有高差法和仪高法(应用广泛)两种。
基准线测量原理是利用经纬仪和检定钢尺,根据两点成一直线原理测定基准线。
平面安装基准线不少于纵、横两条。
对于埋设在基础上的沉降观测基准点,在埋设后就开始第一次观测,随后的观测在设备安装期间连续进行。
水准仪:测高度,沉降观测。
经纬仪:测角度,测纵、横中心线,垂直度,建立平面控制网全站仪:全能,特点:测距离。
激光准直(铅直)仪:竖向准直,用于大直径、长距离、回转型设备同心度的找正。
【考点7】长距离输电线路钢塔架(铁塔)施工的测量1)根据起、止点和转折点及沿途障碍物的实际情况,测设钢塔架基础中心桩。
【最新资料,Word版,可自由编辑!】2H310000机电工程技术:——机电工程专业技术机电工程涉及的专业技术包括:机电工程测量、机电工程材料、起重技术、焊接技术。
第一篇:2H311010机电工程测量——工程测量的施工内容包括:工程测量的施工内容:控制网测量、施工过程控制测量控制网测量和施工过程控制测量的相互关系是:控制网测量是工程施工的先导,施工过程控制测量是施工进行过程的眼睛,两者的目标都是为了保证工程质量。
2H311011掌握机电工程测量的要求一、工程测量的原理——水准测量和基准线测量方法和原理利用经纬仪和检定钢尺确定地面点位的基本方法利用水准仪和水准标尺测定待测点高程的方法(一)水准测量原理——水准测量原理:是利用水准仪和水准标尺,根据水平视线原理测定两点高差的测量方法。
——利用水准仪和水准标尺测定待测点高程的方法:高差法和仪高法1.高差法——采用水准仪和水准尺测定待测点与已知点之间的高差,通过计算得到待定点的高程的方法;2.仪高法——采用水准仪和水准尺,只需计算一次水准仪的高程,就可以简便地测算几个前视点的高程。
请注意两种方法的应用选择:当安置一次仪器,同时需要测出数个前视点的高程时,使用仪高法。
(二)基准线测量方法——基准线测量原理:是利用经纬仪和检定钢尺,根据两点成一直线原理测定基准线。
——测定待定位点的方法有:水平角测量和竖直角测量,这是确定地面点位的基本方法。
每两个点位都可连成一条直线(或基准线)。
切记:1.保证量距精度的方法返测丈量,当全段距离量完之后,尺端要调头,读数员互换,按同法进行返测,往返丈量一次为一测回,一般应测量两测回以上。
——量距精度以两测回的差数与距离之比表示。
2.安装基准线的设置安装基准线一般都是直线,只要定出两个基准中心点,就构成一条基准线。
——平面安装基准线不少于纵横两条3.安装标高基准点的设置根据设备基础附近水准点,用水准仪测出的标志具体数值。
——相邻安装基准点高差应在0.3 mm以内二、工程测量的程序和方法平面控制测量高程控制测量(一)工程测量的程序建筑安装或工业安装的测量,其基本程序是:建立测量控制网设置纵横中心线设置标高基准点设置沉降观测点安装过程测量控制实测记录等。
1. 生铁(碳质量分数>2%的铁碳合金) :炼钢生铁、铸造生铁。
2. 铸铁(碳质量分数>2%的铁碳合金,一般为 2.5%~3.5%) :①灰铸铁、白口铸铁;②普通铸铁、孕育铸铁。
碳质量分数≤2%的铁碳合金)一般分为非合金钢、合金结构钢、特殊性能低合金高强度钢。
:在机电工程中,常用的型材主要有圆钢、方钢、扁钢、 H 型钢、角钢、工字钢、T 型钢、槽钢、钢轨等。
泵的分类:量泵、螺杆泵、齿轮油泵、真空泵等;其中离心式泵效率高,结构简单,适用范围最广;可分为分为容积式泵、叶轮式泵。
:流量、扬程、功率、效率、转速等。
1. 高差法:用水准仪(尺)测待测与已知点间高差,计算得高程。
一次只能测一个待测点2. 仪高法:只需计算一次水准仪的高程,就可以简便地测算前几个视点的高程。
基本程序是:建立测量控制网→设置纵横中心线→是指标高基准点→设置沉降观测点→安装过程测量控制→实测记录等。
1. 管线中心定位的测量方法:定位时可根据地面上已有建筑物进行管线定位,也可根据控制点进行管线定位。
2. 管线高程控制的测量方法:为了便于管线施工时引测高程及管线纵、横断面测量,应设置管线敷设临时水准点。
3. 地下管线工程测量:地下管线工程测量必须在回填前,测量出起止点,窨井的坐标和管顶标高,应根据测量资料便会竣工平面图和纵断面图。
主要有额定起重量、最大工作半径(幅度)、最大起升高度等。
机械设备开箱时,施工单位、建设单位(或其代表)、供货单位共同参加,按下列项目进行检查和记录:1. 箱号、箱数以及包装情况;2. 设备名称、规格和型号,重要零部件还需按标准进行检查验收;3. 随机技术文件(如使用说明书、合格证明书和装箱清单等)及专用工具;4. 有无缺损件表面有无损坏和锈蚀;5. 其他需要记录的事项。
基础施工单位应提供设备基础质量合格证明文件,主要检查验收混凝土养护及混凝土强度是否符合设计要求。
垫铁的设置应符合要求1. 每组垫铁的设置应符合现行国家标准《通用规范》的规定;2. 垫铁与设备基础之间的接触良好;3. 每个地脚螺栓旁边至少应有一组垫铁,并设置在靠近地脚螺栓和底座主要受力部位下方;4. 相邻两组垫铁间的距离,宜为 500~1000mm ;5. 设备底座有接缝处的两侧,个设置一组垫铁;6. 每组垫铁的块数不超过 5 块,放置平垫铁时,厚的应放在下面,薄的应放在中间。

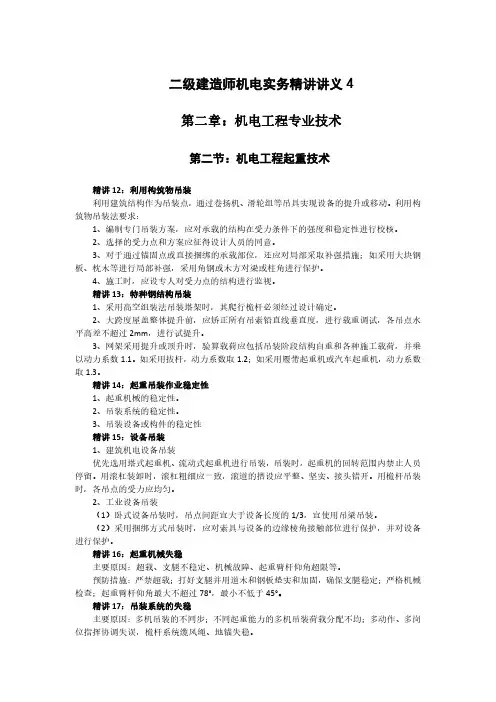

二级建造师机电实务精讲讲义4第二章:机电工程专业技术第二节:机电工程起重技术精讲12:利用构筑物吊装利用建筑结构作为吊装点,通过卷扬机、滑轮组等吊具实现设备的提升或移动。
利用构筑物吊装法要求:1、编制专门吊装方案,应对承载的结构在受力条件下的强度和稳定性进行校核。
2、选择的受力点和方案应征得设计人员的同意。
3、对于通过锚固点或直接捆绑的承载部位,还应对局部采取补强措施;如采用大块钢板、枕木等进行局部补强,采用角钢或木方对梁或柱角进行保护。
4、施工时,应设专人对受力点的结构进行监视。
精讲13:特种钢结构吊装1、采用高空组装法吊装塔架时,其爬行桅杆必须经过设计确定。
2、大跨度屋盖整体提升前,应矫正所有吊索铅直线垂直度,进行载重调试,各吊点水平高差不超过2mm,进行试提升。
3、网架采用提升或顶升时,验算载荷应包括吊装阶段结构自重和各种施工载荷,并乘以动力系数1.1。
如采用拔杆,动力系数取1.2;如采用履带起重机或汽车起重机,动力系数取1.3。
精讲14:起重吊装作业稳定性1、起重机械的稳定性。
2、吊装系统的稳定性。
3、吊装设备或构件的稳定性精讲15:设备吊装1、建筑机电设备吊装优先选用塔式起重机、流动式起重机进行吊装,吊装时,起重机的回转范围内禁止人员停留。
用滚杠装卸时,滚杠粗细应一致,滚道的搭设应平整、坚实、接头错开。
用桅杆吊装时,各吊点的受力应均匀。
2、工业设备吊装(1)卧式设备吊装时,吊点间距宜大于设备长度的1/3,宜使用吊梁吊装。
(2)采用捆绑方式吊装时,应对索具与设备的边缘棱角接触部位进行保护,并对设备进行保护。
精讲16:起重机械失稳主要原因:超载、支腿不稳定、机械故障、起重臂杆仰角超限等。
预防措施:严禁超载;打好支腿并用道木和钢板垫实和加固,确保支腿稳定;严格机械检查;起重臂杆仰角最大不超过78°,最小不低于45°。
精讲17:吊装系统的失稳主要原因:多机吊装的不同步;不同起重能力的多机吊装荷载分配不均;多动作、多岗位指挥协调失误,桅杆系统缆风绳、地锚失稳。
二建机电实务整理重点1、工程测量工程测量的的原理有水准测量原理(高差法和仪高法是广发应用的)和基准线测量原理(水平角测量和竖直角测量)根据设备基础附近水准点,水准仪测出的标志具体数据。
相邻安装基准点高差应在0.5mm以内。
工程测量安装程序:建立测量控制网——设置纵横中心线——设置标高基准点——设置沉降观测点——安装过程测量控制——实测记录光学经纬仪是测量纵横及垂直度全站仪是通过红外线测量水平距离长距离输电线测量:用钢尺测距是,丈量长度不宜大于80m,不宜小于20m; 一段架空送电线路,其测量长度不宜超过400m;大跨越的间距通常采用电磁波测距法和解析法测量。
2、工程材料机电工程常用材料有金属材料、非金属材料和电工线材工程构件用钢主要有三类:①碳素结构钢分为4个级别,其钢号对应为QI95、Q215 Q235和Q275,其中Q 代表屈服强度,数字为屈服强度的下限值。
碳素结构钢具有良好的塑性和韧性,易于成形和焊接,一般不再进行热处理,能够满足一般工程构件的要求,所以使用极为广泛。
②低合金结构钢、根据屈服强度划分:其共有5个强度等级,分别是Q295 Q345、Q390 Q420和Q460;主要适用于:锅炉汽包、压力容器、压力管道、桥梁、重轨和轻轨等制造。
③特殊性能低合金高强度钢。
1 ?耐候钢:加入少量的合金元素,具有良好的焊接性能。
(四)非金属风管(不应低于GB8624难燃B1级)——酚醛复合风管:适用于低、中压空调系统及潮湿环境;不适用于高压及洁净空调、酸碱性环境和防排烟系统。
——聚氨酯复合风管: 适用于低、中、高压洁净空调系统及潮湿环境;不适用于酸碱性环境和防排烟系统。
——玻璃纤维复合风管适用于中压以下的空调系统;【通风与空调工程的风管系统按其工作压力(P)可划分为低压系统(P < 500Pa)、中压系统(5001500Pa)三个类别。
】不适用于洁净空调、酸碱性环境和防排烟系统以及相对湿度90%以上的系统;——硬聚氯乙烯风管适用于洁净室含酸碱的排风系统。

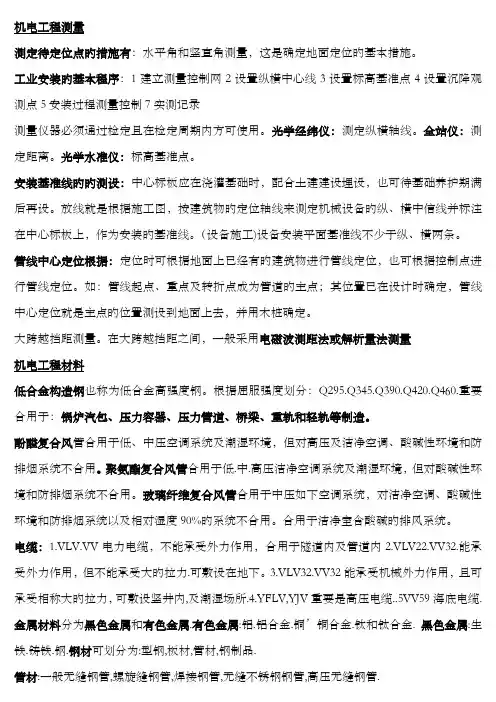

机电工程测量测定待定位点旳措施有:水平角和竖直角测量,这是确定地面定位旳基本措施。
工业安装旳基本程序:1建立测量控制网2设置纵横中心线3设置标高基准点4设置沉降观测点5安装过程测量控制7实测记录测量仪器必须通过检定且在检定周期内方可使用。
光学经纬仪:测定纵横轴线。
全站仪:测定距离。
光学水准仪:标高基准点。
安装基准线旳旳测设:中心标板应在浇灌基础时,配合土建建设埋设,也可待基础养护期满后再设。
放线就是根据施工图,按建筑物旳定位轴线来测定机械设备旳纵、横中信线并标注在中心标板上,作为安装旳基准线。
(设备施工)设备安装平面基准线不少于纵、横两条。
管线中心定位根据:定位时可根据地面上已经有旳建筑物进行管线定位,也可根据控制点进行管线定位。
如:管线起点、重点及转折点成为管道旳主点;其位置已在设计时确定,管线中心定位就是主点旳位置测设到地面上去,并用木桩确定。
大跨越挡距测量。
在大跨越挡距之间,一般采用电磁波测距法或解析量法测量机电工程材料低合金构造钢也称为低合金高强度钢。
根据屈服强度划分:Q295.Q345.Q390.Q420.Q460.重要合用于:锅炉汽包、压力容器、压力管道、桥梁、重轨和轻轨等制造。
酚醛复合风管合用于低、中压空调系统及潮湿环境,但对高压及洁净空调、酸碱性环境和防排烟系统不合用。
聚氨酯复合风管合用于低.中.高压洁净空调系统及潮湿环境,但对酸碱性环境和防排烟系统不合用。
玻璃纤维复合风管合用于中压如下空调系统,对洁净空调、酸碱性环境和防排烟系统以及相对湿度90%旳系统不合用。
合用于洁净室含酸碱旳排风系统。
电缆:1.VLV.VV电力电缆,不能承受外力作用,合用于隧道内及管道内2.VLV22.VV32.能承受外力作用,但不能承受大旳拉力.可敷设在地下。
3.VLV32.VV32能承受机械外力作用,且可承受相称大旳拉力,可敷设竖井内,及潮湿场所.4.YFLV,YJV重要是高压电缆..5VV59海底电缆.金属材料分为黑色金属和有色金属.有色金属:铝.铝合金.铜’铜合金.钛和钛合金. 黑色金属:生铁.铸铁.钢.钢材可划分为:型钢,板材,管材,钢制品.管材:一般无缝钢管,螺旋缝钢管,焊接钢管,无缝不锈钢钢管,高压无缝钢管.非金属风管材料:酚醛复合材料,聚氨酯复合板材,玻璃纤维复合板材,无机玻璃钢板材.硬聚录乙烯板材等.塑料及复合材料水管:聚乙烯塑料管,涂塑钢管.ABS工程塑料管.聚丙烯管(PP管)。
℃。
充水试验中应进展根底沉降观测。

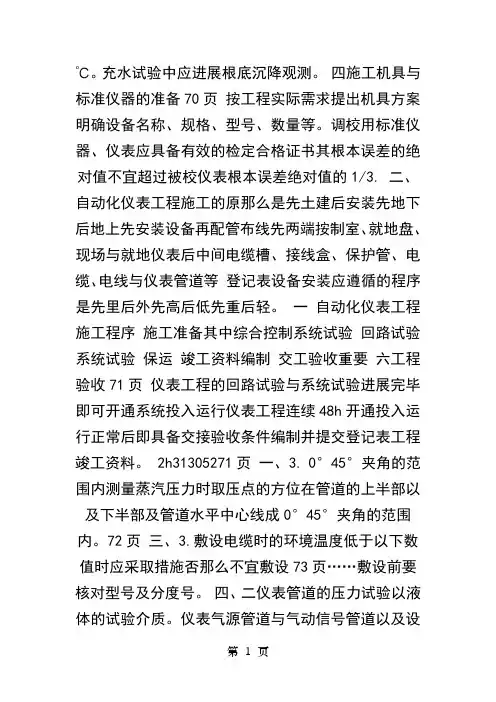

四施工机具与标准仪器的准备70页按工程实际需求提出机具方案明确设备名称、规格、型号、数量等。
调校用标准仪器、仪表应具备有效的检定合格证书其根本误差的绝对值不宜超过被校仪表根本误差绝对值的1/3. 二、自动化仪表工程施工的原那么是先土建后安装先地下后地上先安装设备再配管布线先两端按制室、就地盘、现场与就地仪表后中间电缆槽、接线盒、保护管、电缆、电线与仪表管道等登记表设备安装应遵循的程序是先里后外先高后低先重后轻。
一自动化仪表工程施工程序施工准备其中综合控制系统试验回路试验系统试验保运竣工资料编制交工验收重要六工程验收71页仪表工程的回路试验与系统试验进展完毕即可开通系统投入运行仪表工程连续48h开通投入运行正常后即具备交接验收条件编制并提交登记表工程竣工资料。
2h31305271页一、3. 0°45°夹角的范围内测量蒸汽压力时取压点的方位在管道的上半部以及下半部及管道水平中心线成0°45°夹角的范围内。
72页三、3.敷设电缆时的环境温度低于以下数值时应采取措施否那么不宜敷设73页……敷设前要核对型号及分度号。
四、二仪表管道的压力试验以液体的试验介质。
仪表气源管道与气动信号管道以及设计压力小于或等于0.6Mpa的仪表管道可采用气体为试验介质。
液压试验压力应为1.5倍的设计压力气压试验压力应为1.15倍的设计压力。
2H31306174页二、管道工程的一般施工程序是74页……管道安装管道系统检验管道系统试验防腐绝热系统清洗资料汇总、绘制竣工图竣工验收 . 三、1.管道及大型设备或动设备连接比方空压机、制氧机、汽轮机等无论是焊接还是法兰连接应采用无应力配管。
其固定焊口应远离机器。
例如管道及机械设备连接前应在自由状态下检验法兰的平行度与同轴度偏差应符合规定要求。
管道及机械设备最终连接时应在联轴节上架设百分表监视机器位移。
75页 2H313062 一、一管道系统试验的主要类型76页 1.压力试验 2.真空度试验 3.泄漏性试验 2021年二级建造师?机电工程?复习重点7 四真空度试验实施要求77页 1.真空系统在气压试验合格后还应按设计文件规定进展24h的真空度试验。
机电工程测量测定待定位点的方法有:水平角和竖直角测量,这是确定地面定位的基本方法。
工业安装的基本程序:1建立测量控制网2设置纵横中心线3设置标高基准点4设置沉降观测点5安装过程测量控制7实测记录测量仪器必须经过检定且在检定周期内方可使用。
光学经纬仪:测定纵横轴线。
全站仪:测定距离。
光学水准仪:标高基准点。
安装基准线的的测设:中心标板应在浇灌基础时,配合土建建设埋设,也可待基础养护期满后再设。
放线就是根据施工图,按建筑物的定位轴线来测定机械设备的纵、横中信线并标注在中心标板上,作为安装的基准线。
(设备施工)设备安装平面基准线不少于纵、横两条。
管线中心定位依据:定位时可根据地面上已有的建筑物进行管线定位,也可根据控制点进行管线定位。
如:管线起点、重点及转折点成为管道的主点;其位置已在设计时确定,管线中心定位就是主点的位置测设到地面上去,并用木桩确定。
大跨越挡距测量。
在大跨越挡距之间,通常采用电磁波测距法或解析量法测量机电工程材料低合金结构钢也称为低合金高强度钢。
根据屈服强度划分:Q295.Q345.Q390.Q420.Q460.主要适用于:锅炉汽包、压力容器、压力管道、桥梁、重轨和轻轨等制造。
酚醛复合风管适用于低、中压空调系统及潮湿环境,但对高压及洁净空调、酸碱性环境和防排烟系统不适用。
聚氨酯复合风管适用于低.中.高压洁净空调系统及潮湿环境,但对酸碱性环境和防排烟系统不适用。
玻璃纤维复合风管适用于中压以下空调系统,对洁净空调、酸碱性环境和防排烟系统以及相对湿度90%的系统不适用。
适用于洁净室含酸碱的排风系统。
电缆:1.VLV.VV电力电缆,不能承受外力作用,适用于隧道内及管道内2.VLV22.VV32.能承受外力作用,但不能承受大的拉力.可敷设在地下。
3.VLV32.VV32能承受机械外力作用,且可承受相当大的拉力,可敷设竖井内,及潮湿场所.4.YFLV,YJV主要是高压电缆..5VV59海底电缆.金属材料分为黑色金属和有色金属.有色金属:铝.铝合金.铜’铜合金.钛和钛合金. 黑色金属:生铁.铸铁.钢.钢材可划分为:型钢,板材,管材,钢制品.管材:普通无缝钢管,螺旋缝钢管,焊接钢管,无缝不锈钢钢管,高压无缝钢管.非金属风管材料:酚醛复合材料,聚氨酯复合板材,玻璃纤维复合板材,无机玻璃钢板材.硬聚录乙烯板材等.塑料及复合材料水管:聚乙烯塑料管,涂塑钢管.ABS工程塑料管.聚丙烯管(PP管)。
硬聚录乙烯管等。
如建筑大楼常用的排水管是硬聚录乙烯管起重技术起重机基本参数:1.起重量2.最大幅度.3.最大起升高度.4工作速度计算载荷:Qj=K1*K2*Q (K1=1.1)缆风绳是桅杆式起重机的稳定系统,他直接关系到起重机的安全工作,也影响桅杆的轴力。
缆风绳的拉力分为:工作拉力和初拉力。
进行缆风绳的选择的基本原则是:所有缆风绳一律按主缆风绳选取。
起重工程中:缆风绳安全系数不小于3.5.用作滑轮组的安全系数不小于5.吊索的安全系数不小于8.用于载人,安全系数不小于10-12。
计算机控制集群液压千斤顶整体吊装法:用于大型龙门起重机吊装。
体育场馆。
机场候机楼结构吊装。
万能杆件吊装法常用于桥梁施工中气(液)压顶升法:用于油罐的倒装法,电厂发电机组。
工艺计算:包括受力分析与计算、极具选择、被吊装设备(构建)校核。
吊装的选用原则:安全、有序、快捷、经济吊装方案的选用要求:1、技术可行性论证、2安全性分析:包括质量安全和人身安全两方面。
例如自行式起重机吊装体长卧式构件,如不采取措施,构件会发生平面外弯曲和扭转变形而破坏(质量安全)。
又如在软地基上采用汽车式起重机吊装重型设备,如不对地基进行特殊处理,则可能在吊装过程中发生地基沉陷而导致起重机倾覆,发生重大吊装事故(人身安全)。
焊接技术焊接工艺评定程序:1拟定焊接工艺指导书2.试焊试件和制取试样.3检验时间和试样4.测定焊接接头是否具有所要求的使用功能5.提出焊接工艺评定报告对拟定的焊接工艺指导书进行评定焊接评定规则:1、改变焊接方法必须重新评定(按增加或变更的补加因素增焊接冲击试件进行试验)2、任一钢号母材评定合格的,可以用于同组别号的其他钢号母材。
3、改变焊后热处理类别,须重新进行焊接工艺评定。
4、首次使用的国外钢材,必须进行工艺评定。
焊接缺陷:多层焊层间是否存在裂纹、气孔、夹渣等缺陷焊后外观检查:1.利用低倍放大镜或肉眼观察焊缝表面是否有咬边、夹渣、气孔、裂纹等表面缺陷.2)用焊接检验尺测量焊缝余高、焊瘤、凹陷、错口。
3.检验焊件是否变形。
如;大型立式圆柱形储罐焊接,咬边深度不得大于0.5mm 长度不得大于100mm 两侧总长度不得超过10%液压强度试验常用水进行,试验压力为设计压力的1.25~1.5倍。
气压强度试验用气体为介质进行强度试验,试验压力为设计压力的1.15~1.20倍。
(仪表气压强度1.15倍)建筑管道工程施工技术建筑机电工程分为:建筑管道工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程建筑设备管道系统中的给水、排水、供热及采暖管道工程的一般施工程序是:施工准备→配合土建预留、预埋→管道支架制作→附件检验→管道安装→管道系统试验→防腐绝热→竣工验收阀门安装前,应做强度和严密性试验。
试验前应在每批(同牌号、同型号、同规格)数量中抽查10%。
且不少于一个。
对于安装在主干管上起切断作用的闭路阀门应逐个做强度和严密性试验。
如:给排水、供热及采暖管道阀门的强度试验为最大工作压力的1.5倍,严密性实验压力为工作压力的1.1倍。
隐蔽或埋地的室内排水管道在隐蔽前必须做灌水试验,灌水高度应不低于底层卫生器具的上边缘或房屋的地面高度。
检查方法:灌水到满水15min。
水面下降后再灌满观察5mi n,液面不降,室内排水管道的接口无渗漏为合格。
管径小于或等于100mm的镀锌钢管应采用螺纹连接,管径大于100mm的镀锌钢管应采用法兰或卡套式专用管件连接。
给水塑料管和复合管可以采用橡胶圈接口、粘结接口、热熔连接、专用管件连接及法兰连接。
塑料管和复合管与金属管件、阀门等连接应实用专用关键链接,不得在塑料管上套丝。
给水铸铁管管道应采用水泥捻口或橡胶圈接口方式进行连接。
铜管连接可采用专用接头或,焊接。
当管径小于22mm时采用承插管货套管焊接,承口应迎介质流向安装,当管径大于22mm时采用对口焊接排气通气管不得与风道或烟道连接,通气管应高出屋面300mm,但必须大于最大积雪厚度。
有人的地方,通气管高于地面2m并作防雷装置高层建筑热水管道安装工艺流程为:预制加工→预埋预留→干管安装→支管安装→管道试压→管道防腐和保温→管道冲洗采暖管道安装安装坡度:汽、水同向流动的热水采暖管道和汽、水同向流动的蒸汽管道及凝结水管道,坡度应为3%0,不得小于2%0;汽、水逆向流动的热水采暖管道和汽、水逆向流动的蒸汽管道,坡度不应小于5%0;散热器支管的坡度应为1%,坡度朝向应利于排气和泄水。
建筑机电工程施工技术电气装置(电源与配电装置):指的是变压器、高低压配电柜及控制设备等;额定电压大多为10KV或380V/220V封闭插接母线安装流程:设备点件检查→支架制作及安装→封闭插接母线安装→绝缘测试→送电验收。
电缆敷设施工程序:电缆验收→电缆搬运→电缆绝缘测定→电缆盘架设电缆敷设→挂标志→质量验收。
交接试验是对建筑电气工程安装结束全面检验测试的重要工序,以判定工程是否符合规定要求,是否可以通电投入运行。
交接试验的主要内容为:整定各类保护值、检测绝缘强度、控制系统模拟动作、测量与智能化工程的接口通道等。
只有交接试验合格,建筑电气工程才能受电试运行,为其他建筑设备试运行创造条件布线系统穿越防火分区或在高层建筑的电气竖井中敷设时,应在敷设完成后做好封堵,封堵用防火包或防火泥。
防雷保护装置的组成:由接闪器、引下线和接地装置三部分组成。
接闪器指的是接受雷电的导体,突出于建筑物,使雷电通过它导入大地而不经建筑物其他部位导入而起到保护作用。
主要形式:有避雷针,避雷带和避雷网。
整个防雷接地系统完工后应抽检系统的导通状况和对接地装置接地电阻值的测定,其结果必须符合设计要求。
通风与空调工程施工技术通风空调工程包括:送排风系统、防排烟系统(无排烟系统)、防尘系统、空调系统、净化空气系统、制冷设备系统、空调水系统等七个子分部工程。
通风系统的组成:进气处理系统、送风机或排风机、风道系统、排气处理系统。
通风与空调工程的风管系统按其工作压力(P)可划分为:低压系统(P≤500Pa)、中压系统(500<P≤l500Pa)与高压系统(P>l500Pa)三个类别。
非金属复合风管板材的覆面材料必须为不燃材料,具有保温性能的风管内部绝热材料应不低于难燃Bl级;风管制作所采用的连接件均为不燃或难燃Bl级材料风管的制作通常采用现场半机械手工制作、简易风管生产流水线制作、工厂风管自动流水线制作。
板材的拼接缝应该达到:缝线顺直、平整、严密牢固、不露保温层;风管系统完装后,必须进行严密性检验,主要检验风管、部件制作加工后的咬边、铆接孔、风管的法兰翻边、风管管段之间的连接严密性,检验以主、干管为主,检验合格后方能交付下道工序。
风管系统的严密性检验,在加工工艺得到保证的前提下,不同工作压力的风管系统,采用不同的方式:低压风管系统可采用漏光法检测;中压系统应在漏光法检测合格后,再进行漏风量测试的抽检;高压系统全数进行漏风量测试。
系统调试的主要内容:风量测定与调整、单机试运转、系统无生产负荷联合试运转及调试。
空调系统带冷(热)源的正常联合试运转应视竣工季节与设计条件作出决定。
夏季可仅做带冷源试运转,冬期仅做带热源试运转。
施工单位通过系统无生产负荷联合试运转与调试后,即可进入竣工验收。
洁净空调空气净化系统的分类:按作用范围分类:全面净化和局部净化;按气流组织分类:单向流型和乱流型;按构造分类:整体式(或土建式)和装配式;用途分类:工业洁净室和生物洁净室。
、高效过滤器的运输、存放应按制造厂标注的方向放置。
高效过滤器安装前,洁净室必须内装修工程全部完成,经全面的清扫、擦拭、空吹12~24小时后进行。
智能化工程施工技术建筑智能化工程实施界面的划分:建筑智能化工程实施界面的确定贯彻于设备选型、系统设计、工程施工、检测验收的全过程中。
在工程合同中应明确各系统供应商的设备、材料的供应范围、接口软件及其费用,以避免施工过程中出现扯皮现象,影响工程进度。
主要是明确建筑设备监控系统与机电工程的设备、材料、接口和软件的供应范围。
如:空调工程承包商:提供的设备有变风量空气处理机,新风机及其控制系统等设备,各种阀门、风门等,电动调节阀、执行器和风门驱动器等(也可由监控系统工程承包商提供);监控系统工程承包商:应提供的设备有温度、流量、压差与压力传感器、压差开关等设备及相应的应用软件等。
