04通风与空调工程隐蔽工程验收记录
- 格式:doc
- 大小:775.50 KB
- 文档页数:15

001-C4-2隐蔽⼯程检查验收记录归档编号:C4-2隐蔽⼯程检查验收记录(通风与空调⼯程)1、本记录适⽤于通风与空调⼯程系统中的风管和管道及设备安装⼯程隐蔽检查验收。
凡直接埋于地下或结构中,暗敷设于沟槽管井、夹层内、及不能进⼊检修的吊顶、地沟等部位,以及有保温、隔热(冷)要求的管道和设备,均属于隐蔽⼯程。
必须在结构封闭或覆盖前,对隐蔽⼯程的施⼯质量进⾏检查和验收,并填写“隐蔽⼯程检查验收记录”,且必须得到现场监理⼈员认可的合格签证,⽅能隐蔽。
2、本记录由施⼯单位项⽬专业技术⼈员填写,质量检查员验核,专业监理⼯程师(建设单位项⽬专业技术负责⼈)确认,参检⼈员签认后归档。
3、通风与空调隐蔽⼯程检查内容有:管道安装位置(坐标、标⾼),管道安装的⽔平度、垂直度、坡度、坡向,与相邻各种管道和电⼒管线间⽔平、垂直净距是否达到安全要求,管道⽀、吊架设置,管道及配件的品种、材质、规格,阀门型号、规格材质,管道连接形式及质量,设备接⼝连接形式及质量,管道穿墙或楼板的处理,风管严密性检验结果,管道试压、充⽔试验结果,管道冲洗、排污结果,本节点⽆表格防腐处理和绝热保温质量等。
4、填写说明:(1)隐蔽⼯程检查验收记录的填写,应在各分项⼯程所含检验批的隐蔽⼯程检查验收后及时完成。
(2)表中的隐蔽部位是指隐蔽的风管、管道、设备所在的楼层,轴线、房间的部位。
(3)检查项⽬的填写要点:1)安装位置(坐标)是指受检主、⼲风管、⽔管与临近轴线或墙表⾯的距离;安装位置(标⾼)地下管道指埋深,地上管道指安装⾼度(从管中⼼计算)。
2)⽔平度、垂直度、坡度、坡向应填写实测数值,写明是否符合设计要求和规范GB50243-2002的规定。
坡度主要是指冷凝排⽔管的坡度,宜⼤于或等于8‰。
3)安全距离,是指通风与空调系统中的风管和⽔管及⽀、吊架与相邻的给⽔、排⽔、采暖、燃⽓管道和电⼒管线的⽔平、垂直净距是否符合安全和检修的要求。
4)⽀、吊架设置,应填写风管、⽔管、空⽓处理设备的⽀、吊架结构形式和外形尺⼨及材料质量是否符合设计要求和产品标准,安装位置、距离是否正确,风管防⽌摆动的固定架和⽔管承重防晃⽀、吊架是否按规范要求设置,⽀、吊架安装是否牢固。
通风与空调工程管道隐蔽工程检查验收记录一、检查验收地点及时间地点:某某工地时间:20XX年X月X日二、检查验收人员1. 主持验收:某某工程负责人2. 参与验收:某某监理工程师、某某施工单位代表三、检查验收内容1. 检查验收对象:通风与空调工程管道隐蔽工程2. 检查验收内容:(1) 管道铺设是否符合设计要求(2) 管道连接是否牢固(3) 管道是否有渗漏现象(4) 管道保温层是否齐全(5) 管道是否符合防火要求四、检查验收结果经过仔细检查,通风与空调工程管道隐蔽工程符合设计要求,未发现任何质量问题。
五、存在问题及整改要求在检查过程中未发现质量问题,无需整改。
六、检查验收结论经检查验收,通风与空调工程管道隐蔽工程合格,符合相关标准和规范要求,可进行下一步施工工序。
七、检查验收人员签名及日期1. 主持验收:___________________ 日期:20XX年X月X日2. 参与验收:___________________ 日期:20XX年X月X日3. 参与验收:___________________ 日期:20XX年X月X日以上为通风与空调工程管道隐蔽工程检查验收记录,特此备案。
附:相关资料和照片注:此处为检查验收记录中标注的相关资料和照片。
(续写)八、检查过程中的细节记录在进行通风与空调工程管道隐蔽工程的检查验收过程中,我们注意到了一些细节问题,对这些问题我们进行了详细记录并及时进行了整改和修复。
具体情况如下:1. 管道铺设是否符合设计要求在检查过程中,我们发现部分管道的铺设存在一些偏差,导致与设计要求不完全符合,经过与施工单位的交流,我们要求重新测量和调整,确保管道的铺设符合设计要求。
2. 管道连接是否牢固在检查管道连接时,我们发现部分连接处存在松动或者不牢固的现象,这可能会造成管道的渗漏或者漏风。
我们要求施工单位对这些连接处进行加固处理,确保管道连接的牢固性。
3. 管道是否有渗漏现象我们在检查过程中特别关注了管道是否存在渗漏现象,经过仔细观察和测试,未发现管道出现渗漏情况。
通风空调隐蔽整理人尼克工程检查记录隐蔽工程检查验收记录表表D1-1 编号:本表由施工单位填报,城建档案馆、建设单位、施工单位各保存一份隐蔽工程检查验收记录工程名称:建设单位:图号:隐蔽部位:施工单位:隐蔽日期:年月日专业技术负责人:质量检查员:工长:填表人:注:本表适用于砼、钢筋、砌体埋筋、防水、回填土等隐蔽工程。
说明1.回填土方隐蔽检查内容:1.基底状态和基底处理情况、被埋置的部位是否已隐蔽验收;2.回填土料的土质名称、鉴别方法、取土地址;3.回填分层厚度与总厚度、夯压方法、干土质量密度、取土样的分布状态和试样数量情况;4.回填砂土时的贯入度值和灌水情况。
2.混凝土结构工程隐蔽记录的填写:1.隐蔽检查内容:①采用图号、设计变更、设计混凝土强度等级、标高、浇筑方法、留槎情况;②几何尺寸;③混凝土试件强度等级实验报告单、混凝土抗渗试验报告单编号;④试水渗漏情况;⑤管道穿越混凝土墙体的防渗做法。
2.试验单、合格证、焊件编号:包括混凝土的原材料如水泥、骨料等,及预埋件的钢材和焊接试验编号。
3.钢筋隐蔽记录的填写1.隐蔽检查内容:①施工图号、设计变更单编号(用文字叙述不清地方可画出简图说明);②钢筋质量检查中的主要问题,如:钢筋直径、根数、钢号、间距、保护层、搭接或焊接、除锈状况等;③特殊部位或构件钢筋位置、预埋铁件检查情况;④在记录右下角填写本部位有关的钢筋出厂证明、复试报告、焊接报告等试验编号。
基础挖土验槽隐蔽工程检查验收记录工程名称:建设单位:图号:隐蔽部位:施工单位:隐蔽日期:年月日专业技术负责人:质量检查员:填表人:注:本表适用于基础挖土验槽隐蔽工程。
说明基础挖土验槽隐蔽工程验收内容:2.基坑内地下水以及地表水情况及其处理情况。
3.基坑(槽)开挖尺寸(长、上下口宽、深)、有无加宽、加深、换土等情况。
4.基土遇有坑、井、人工土、障碍物等的数量、位置及清除情况。
5.地下遇有电缆、旧的管道、旧房基等位置、数量及处理情况。
多联机空调管道工程隐蔽验收记录范本【一、多联机空调管道工程概述】多联机空调是一种常见的中央空调系统,通过多个室内机与室外主机之间的管道连接,实现空调系统的运行。
在多联机空调管道工程中,隐蔽工程验收记录是一个关键环节,关系到整个空调系统的运行效果和安全性。
【二、隐蔽验收记录重要性】隐蔽验收记录是对多联机空调管道工程中不可见部分的质量把关,包括管道安装、保温、焊接、阀门等一系列环节。
这些环节的质量直接影响到空调系统的稳定运行和能耗。
通过隐蔽验收记录,可以确保工程质量,避免后期出现问题,节省维修成本。
【三、隐蔽验收记录内容详解】1.管道安装:检查管道是否按照设计图纸和规范进行安装,管道间距、弯曲半径、固定方式等是否符合要求。
2.保温层厚度:验收保温层厚度是否符合设计要求,保温材料是否优质,包裹是否严密。
3.焊接质量:检查焊接工艺、焊缝质量、焊接材料是否达标,避免焊缝开裂、渗漏等现象。
4.阀门及附件:验收阀门、压力表、温度计等附件是否齐全,工作性能是否正常。
5.系统冲洗:检查系统冲洗是否彻底,管道内是否有杂质,水质是否清洁。
【四、验收流程与注意事项】1.验收前,施工方应准备好相关资料,包括设计图纸、施工方案、质量检测报告等。
2.验收过程中,需邀请业主、监理、施工方等相关人员共同参与,确保验收的公正性和准确性。
3.验收组应按照设计要求、国家规范和行业标准进行验收,对不合格部分提出整改要求。
4.验收结果需填写在验收报告中,各方签字确认后,存档备查。
5.验收合格后,方可进行下一阶段施工。
【五、总结】多联机空调管道工程隐蔽验收记录是对工程质量的关键把控,只有确保隐蔽工程的质量,才能保障整个空调系统的稳定运行。
从管道安装、保温、焊接到系统冲洗等环节,都需要严格按照规范进行验收。

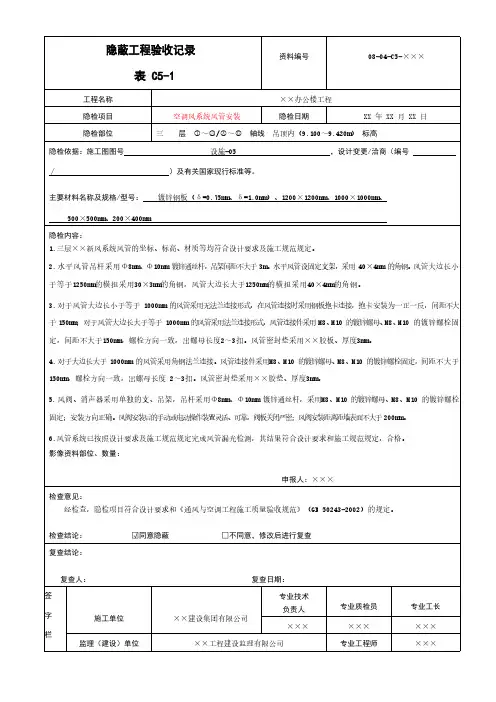

隐蔽工程验收记录表C5-1资料编号08-04-C5-×××工程名称××办公楼工程隐检项目空调风系统风管安装隐检日期XX年XX月XX日隐检部位三层○1~○13/○A~○G轴线吊顶内(9.100~9.420m)标高隐检依据:施工图图号设施-05,设计变更/洽商(编号∕)及有关国家现行标准等。
主要材料名称及规格/型号:镀锌钢板(δ=0.75mm、δ=1.0mm)、1200×1200mm、1000×1000mm、500×500mm、200×400mm隐检内容:1.三层××新风系统风管的坐标、标高、材质等均符合设计要求及施工规范规定。
2.水平风管吊杆采用Φ8mm、Φ10mm镀锌通丝杆,吊架间距不大于3m。
水平风管设固定支架,采用40×4mm的角钢。
风管大边长小于等于1250mm的横担采用30×3mm的角钢,风管大边长大于1250mm的横担采用40×4mm的角钢。
3.对于风管大边长小于等于1000mm的风管采用无法兰连接形式,在风管连接时采用钢板抱卡连接,抱卡安装为一正一反,间距不大于150mm;对于风管大边长大于等于1000mm的风管采用法兰连接形式,风管连接件采用M8、M10的镀锌螺母、M8、M10的镀锌螺栓固定,间距不大于150mm,螺栓方向一致,出螺母长度2~3扣。
风管密封垫采用××胶板、厚度3mm。
4.对于大边长大于1000mm的风管采用角钢法兰连接。
风管连接件采用M8、M10的镀锌螺母、M8、M10的镀锌螺栓固定,间距不大于150mm,螺栓方向一致,出螺母长度2~3扣。
风管密封垫采用××胶垫、厚度3mm。
5.风阀、消声器采用单独的支、吊架,吊杆采用Φ8mm、Φ10mm镀锌通丝杆,采用M8、M10的镀锌螺母、M8、M10的镀锌螺栓固定;安装方向正确。
