空调调试记录表
- 格式:doc
- 大小:29.50 KB
- 文档页数:1
通风、空调系统调试记录Ⅰ基本要求和内容(1)通风、空调系统调试记录包括设备单机试运转及调试和系统无生产负荷下的联合试运转及调试。
(2)设备单机试运转及调试应符合以下规定:1)通风机、空调机组中的风机以及冷却塔中的风机,叶轮旋转方向正确、运转平稳、无异常振动与声响,电机运行功率符合规定。
连续运转2h后,滑动轴承外壳最高温度不得超过70℃;滚动轴承最高温度不得超过80℃。
2)水泵叶轮旋转方向正确,无异常振动和声响,壳体密封处不得渗漏,紧固连接部位无松动,电机运行功率符合规定。
连续运转2h后,滑动轴承外壳最高温度不得超过70℃;滚动轴承最高温度不得超过75℃;无特殊要求时,普通填料泄漏量不应大于60mL/h,机械密封的不应大于5mL/h。
3)冷却塔本体应稳固、无异常振动,噪声符合规定。
试运行不少于2h,应无异常情况。
4)风机、空调机组等设备运行时,产生的噪声不应超过产品性能说明书的规定值。
设备单机试运转情况填写记录表。
5)风机盘管、吊顶式空调器安装前应按规定开展水压试验,试验压力为系统工作压力的1.5倍;风机盘管安装前还应开展单机三速试运转。
水压试验结果及试运转情况应符合设备技术文件规定和设计要求,试验结果填写记录表。

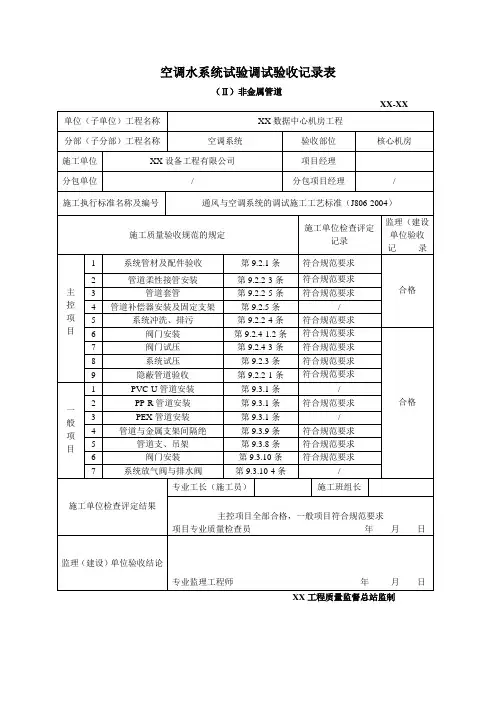

6)现场组装的组合式空调机组应作漏风量的检测,其漏风量必须符合现行国家标准《组合式空调机组》GB/T14294的规定。
检测结果填写记录表。
(3)系统无生产负荷的联合试运转及调试应符合以下规定:1)通风与空调系统总风量调试结果与设计风量偏差不应大于10%,各风口或吸风罩的风量与设计风量的允许偏差不应大于15%。
调试结果填写记录表。
2)空调冷(热)水、冷却水总流量测试结果与设计流量偏差不应大于10%,各空调机组的水流量与设计流量的允许偏差不应大于20%,多台冷却塔并联运行时,各塔进、出水量应均匀一致。
调试结果填写记录表。
3)舒适空调房间室内的温度、相对湿度应符合设计要求,当测试季节满足不了测试要求时,应注明情况;恒温、恒湿房间室内空气温度、相对湿度及波动范围应符合设计规定;空调房间室内的噪声应符合设计规定。
系统试运转调试记录
表C6-3
工程名称
试运转
调试项目
试运转、调试内容: 2#楼3~13层共计108台冷媒制冷户式空调机进行制冷调试。
早上9点开启3~13层所有机组正常运行,10点开始对各房间 试运转、调试结论:
经过8个小时的试运转,所有机组运转正常,制冷等各项运转数据均能满足设计要求及《通风与空调工程施工质量验
建设单位朝阳公园东小区(南区)工程空调系统(冷媒制冷调试)监理单位施工单位
编 号试运转 调试时间试运转 调试部位08-C6-0012006年6月1日2#楼3~13层
北京国兴嘉业房地产开发有限责任公司
北京中协成建设监理有限责任公司北京城建集团有限责任公司
附:必要的试运转调试测试表
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。

通风、空调系统试运转调试记录
E6-7 编号:工程名称试运转调试日期
系统名称通风及防排烟系统工程系统所在位置
实测风量(m3/h)23322 设计总风量(m3/h)23000 风机全压(Pa)600 设计风机全压(Pa)600
调试内容
机组安装完成,分别调整风机组的进风口处的风阀、送风管(道)处的调节阀,进行风量调整,采用“基准风口法”,从系统最不利环路的末端开始使系统内各风口风量达到平衡,系统调试完成后,系统实际风量与设计风量的相对偏差为3..3%.
调
试结论
经检查,调试结果符合设计要求及《通风与空调工程施工质量验收规范》(GB50243-2002)的规定,合格。
参加人员签字监理(建设)单位
施工单位
技术负责人质检员施工员
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
