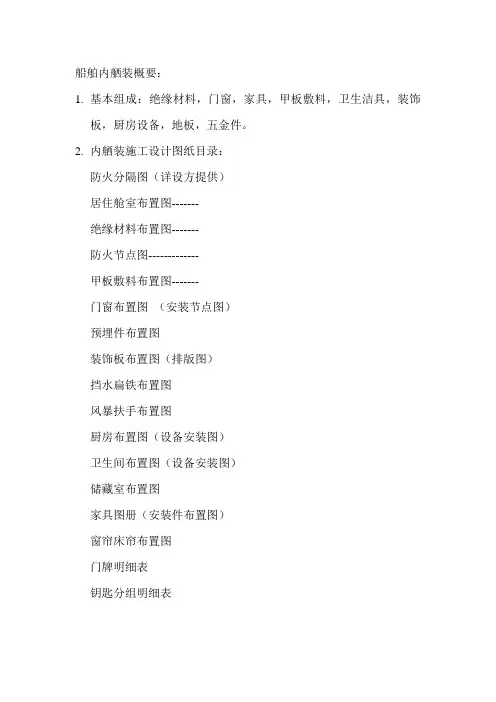

船舶 内装资料大全
- 格式:doc
- 大小:5.92 MB
- 文档页数:63
拖轮内装技术质量作业指导书一、绝缘施工1、在船体结构交验后,并喷一度漆后,按照图纸开始施焊绝缘碰钉。
2、首先要用直杆划出绝缘尺寸,离地面留50mm空隙。
每平方米不得少于26个钉。
绝缘接缝两端不得大于100mm,离钢梁为100mm。
要横平竖直,烧焊牢固。
3、烧焊过程,要检查一下,已焊的碰钉,是否有漏焊或没焊牢固的情况。
有掉的碰钉要及时补焊完整。
4、绝缘施工,现场材料摆放整齐,减少损坏现象。
5、绝缘安装表面平整,不得有凹凸现象,接缝严实。
6、所有绝缘割刀处,不得露岩棉,表面平滑、美观。
7、绝缘要离甲板50mm,不得大于或小于。
A60区域延伸要保证450mm,岩棉区域延伸要保证380mm。
8、包扶强材、钢梁碰钉要保证间距为250mm。
9、绝缘安装过程中,发现有掉的碰钉,要及时补焊并涂油漆。
不得干完绝缘后再补焊碰钉。
10、压片、压帽要压实、压牢不得松动。
11、铝箔布安装要表面平整、光滑。
不得有皱纹。
钢丝网铺设时,表面要严实牢固,不得松动,接缝要严密,表面要美观平整。
12、报验前要自检、互检、发现没有问题方可对外报验。
二、内装板施工1、首先按图纸上各层甲板内围壁板及天花板布置图的尺寸要求划出每个舱室壁板的位置,并且参考天花板布置图和舱室布置图,进行最准确的确认。
2、划线时,若发现钢结构有误差,一般应先保证舱室内部空间的净尺寸,误差为±3。
3、安装底槽型材在甲板上,底槽必须保持平直,水平坡度为±5。
4、上槽安装要与底型材相应尺寸保持垂直,不得上下歪斜。
5、上槽固定时,要留有10-15mm的余量,便于上装饰板时能装进去。
6、上槽烧焊角钢时,要拉线,保持平直,烧焊坚固,上槽完工后要用胶带纸对上槽进行保护,以防止表面漆划伤及粘上油污等。
7、上槽相交的内角处与外角处碰角,要保证内角、外角处严实平整,不得有缝隙。
8、天棚吊挂件,焊装间距约为700-800mm。
9、壁板安装前,流水沟及档平铁之间内杂物必须清理干净,方可进行。
40 总则:舱室的布置和设计应与船东合作进行.402 家具家具和设备应按服务要求设计全船家具总体上应是复塑钢板或薄板(制成)外观和质量应适用于船用标准衣柜:舱室衣柜应装配成可锁单元,锁应包括在船用锁系列中.船员舱室的衣柜内部尺寸最小1800x500x600mm,一个衣柜内装挂衣杆和衣钩,另一个有搁架,衣柜应是复塑钢板或硬纸板/镶片(制成).床.床尺寸-2000x900mm 船长,轮机长房间-2000x800mm 高级船员,普通船员,引水员房间所有床有4个抽屉,最小总尺寸0.1m3 ,每个人底板有通气孔,油漆钢板基座床垫有2-3cm覆面的弹簧床垫沙发和椅子所有沙发和椅子用泡沫塑料并用皮革或纺织品装饰.桌子餐厅,会客室,高级船员的,普通船员的和驾驶员的桌子和写字台应覆有镶片.写字台所有舱室的写字台都应有抽斗墩,抽斗应配有碰珠和锁.锁应在船用锁系列中,抽斗墩应是复塑钢板的.书架在高级船员和普通船员舱室的写字台上方应放置一(吊)柜包含一个有档杆的书架,书架应由复塑钢板或硬纸板镶片制成.403 模拟舱室一个模拟舱室应与船东合作制造.41 居住处所410 总则舱室容量参见Part1 item 125和127围壁应使用复合岩棉板,总厚25-50mm,或者用0.7mm,复塑钢板带15mm厚岩棉在背面作声绝缘,舱室应考虑最大限度的降噪,船上舱室与走道间空气噪音绝缘最小35Db(A),衬板条可作为墙壁节点使用.舱室和走道间的围壁与WC/浴室的结构和PVC膜色调是相同的.天花板的结构与壁板有一边板的结构相似,玻璃棉绝缘.15-30mm厚,如果需要,天花板是自支撑的.舱室应安装在钢甲板上.411 驾驶员舱室壁板:PVC复塑钢板, 参见4521天花板: PVC复塑钢板或油漆钢板,参见4531地板:胶粘乙烯基地板所有舱室是相似的双人间1---双层床2---床垫1---小沙发1---桌子2---衣柜带挂衣杆1--衣架,有4个钩子1---扶手椅1---废纸篓1---成两部分的帘子,1个滚筒式帘子412 洗澡单元,驾驶员舱室这个单元应全部配备所有卫生间附件,电气安装件,管系和其它如下设备1--瓷质洗脸盆或带ORAS362混合器的烤磁漆钢质洗脸盆(或相似的).1---瓷质座便器,在EUAC真空系统中或相似的,坐高450mm.壁挂式.1---有ORAS2414,温控,手动淋浴器1---浴帘(塑料)1---镜子1---镜前灯,带括胡刀插座1---杯架1---手纸架Hacek238型或相似的.1---肥皂架Hacek238型或相似的.2---衣钩4---毛巾钩1---废纸篓1---烟灰缸单元门下有通风栅,空气从舱室进,从单元出地板: 3mm防蚀钢板复乙烯基地板,足够的斜度至落水口,应予以布置.墙壁: 230mm复合岩棉板,所有结点都须水密,且壁板间结点无可见螺钉.天花板: PVC复塑钢板衬板,参见4531可见的管子镀铬414 船员舱室壁板:PVC复塑衬板参见4521天花板: PVC复塑板衬板参见4531地板: PVC地板高级船员和普通船员舱室的窗子应安装窗帘和卷帘(遮光) 4141 船长和轮机长室家具表面应由仿木镶片制成.1---2000x900mm (内部)床带四个抽斗和床垫1---衣柜1---镜子(1200x400mm)1---桌子1---椅子1---挂衣钩会客室1---双墩写字台1800x800mm带挂文件抽屉1---书柜, 船长的带一个保险柜1---转角沙发1---扶手椅1---写字台椅子1---茶几600x800mm1---茶具柜, 带40L冰箱1---广播,电视1---衣钩1---废纸篓洗澡间单元与船员房间一致,参见4154142 带单独卧室的高级船员舱室卧室1---2000x80mm床带4个抽斗和床垫1---镜子1---桌子1---椅子1---衣钩会客室1---带抽屉写字台1---椅子1---沙发1---茶几1---组合柜, 顶上有电视1---扶手椅1---衣柜1---衣钩洗澡间与船员舱室一致4143 高级船员舱室舱室:1---2000x800mm床,带4个抽屉和床垫1---镜子1---有抽屉的写字台1---椅子1---沙发1---茶几1---衣柜1---衣钩洗澡间与船员舱室相似参见4154144 普通船员舱室和引水员舱室舱室:1---2000xmm 床,4个抽斗1---衣柜1---带抽斗写字台,镶片台面1---塑面椅子1---书架1---衣钩1---镜子100x300mm415 船员舱室,洗澡间单元单元应是预装的单元应全部配备卫生间附件,电气安装件,管系和其它设备如下:1---瓷质洗脸盆或钢质烤磁漆带ORAS362混合器的洗脸盆或相似的. 1---EV AC真空系统中瓷质坐便器或坐高约450mm的坐便器1---ORAS2141,温控,手动淋浴器1---塑料浴帘1---杯架1---手纸架,Haceka238 或相似的.1---HAXEKA210皂盒架或相似的.1---镜前灯,带刮胡刀插座2---衣钩2---毛巾钩1---烟灰缸门上有通风栅,空气从舱室到单元外地板,3mm防蚀钢板,复乙烯基地板,足够的斜度向落水.墙壁:30mm厚复岩板,所有结点水密并无明螺钉.天花: PVC钢衬板参见4531可见管系镀铬416 船员居住区走道墙壁: PVC钢衬板参见4521开花: PVC钢衬板参见4531地板:乙烯基地板42.公共处所420.总则:容量和面积,参见Part1、Item1262提供通路以便于检查关闭装置等阀中心技术设备.总体布置图、详细家具图、色彩方案、装饰、家俱、五金件选择等由船厂制作,船东认可。
第六章内装甲板敷料安装节点适用范围本节点适用于船舶甲板敷料的安装。
项目分类轻质不易着火甲板敷料节点,见图6-1。
复合岩棉板钢围壁踢脚板扶强材流平敷料基层甲板敷料钢甲板拦水扁铁底槽垫铁图6-1轻质不易着火甲板敷料节点A-60级轻质复合耐火甲板敷料节点,见图6-2。
扶强材拦水扁铁钢围壁流平敷料面层轻质敷料钢筋网A-60级甲板敷料钢甲板珍珠岩混凝土马脚图6-2A-60级轻质复合耐火甲板敷料节点A-60级轻质浮动耐火甲板敷料节点,见图6-3。
复合岩棉板踢脚板扶强材钢围壁流平敷料陶瓷棉钢筋网密封膏A-60级甲板敷料钢甲板拦水扁铁垫铁面层轻质敷料防水薄膜陶瓷棉分隔条图6-3A-60级轻质浮动耐火甲板敷料节点水泥+防滑地砖安装节点,见图6-4。
硅胶胶粘剂钢围壁地砖踢脚线胶粘剂扶强材水泥拦水扁铁垫铁马脚钢甲板图6-4水泥+防滑地砖安装节点5 ROCK WOOL(100kg/m) ROCK WOOL(80kg/m )5 )ALUMINO SILICATE(170kg/m )绝缘安装节点 适用范围本节点适用于船舶绝缘材料的安装。
项目分类绝缘安装典型节点a) 隔热典型节点,见图 6-5。
DECK OR WALL 甲板或舱壁BEAM OR STIFFENER30 横梁或扶强材3 (WITH GLASS FIBRE CLOTH)岩棉(外包玻璃丝布)STUDPIN 碰钉3 (WITH GLASS FIBRE CLOTH)岩棉(外包玻璃丝布)图 6-5 隔热典型节点b) 隔音典型节点,见图 6-6。
DECK OR WALL 甲板或舱壁BEAM OR STIFFENER 横梁或扶强材ROCK WOOL(100kg/m 3 (WITH GLASS FIBRE CLOTH)岩棉(外包玻璃丝布)STUDPIN 碰钉图 6-6隔音典型节点C) A-60 级典型节点,见图 6-7、图 6-8。
3(WITH GLASS FIBRE CLOTH) 陶瓷棉(外包玻璃丝布)30BEAM OR STIFFENER 横梁或扶强材DECK甲板3243图 6-7 A-60 级典型节点(I 型)ALUMINO SILICATE(170kg/m ) (WITH GLASS FIBRE CLOTH) 陶瓷棉(外包玻璃丝布)20 20BEAM OR STIFFENER横梁或扶强材WALL 舱壁STUDPIN 碰钉ALUMINO SILICATE(170kg/m ) (WITH GLASS FIBRE CLOTH) 陶瓷棉(外包玻璃丝布)图 6-8 A-60 级典型节点(II 型)绝缘延伸典型节点隔热、隔音延伸节点,见图6-9。
第六章内装6.1 甲板敷料安装节点6.1.1 适用范围本节点适用于船舶甲板敷料的安装。
6.1.2 项目分类6.1.2.1 轻质不易着火甲板敷料节点,见图6-1。
钢围壁扶强材钢甲板拦水扁铁底槽垫铁流平敷料踢脚板复合岩棉板基层甲板敷料图6-1 轻质不易着火甲板敷料节点6.1.2.2 A-60级轻质复合耐火甲板敷料节点,见图6-2。
扶强材钢围壁钢甲板拦水扁铁流平敷料面层轻质敷料钢筋网马脚珍珠岩混凝土A-60级甲板敷料图6-2 A-60级轻质复合耐火甲板敷料节点6.1.2.3 A-60级轻质浮动耐火甲板敷料节点,见图6-3。
钢围壁扶强材钢甲板拦水扁铁垫铁复合岩棉板踢脚板流平敷料陶瓷棉钢筋网面层轻质敷料防水薄膜陶瓷棉分隔条密封膏A-60级甲板敷料图6-3 A-60级轻质浮动耐火甲板敷料节点6.1.2.4 水泥+防滑地砖安装节点,见图6-4。
马脚钢甲板水泥胶粘剂地砖钢围壁扶强材拦水扁铁垫铁硅胶胶粘剂踢脚线图6-4 水泥+防滑地砖安装节点岩棉(外包玻璃丝布)ROCK WOOL(80kg/m )(WITH GLASS FIBRE CLOTH)3BEAM OR STIFFENER横梁或扶强材5030碰钉STUDPIN 3DECK OR WALL 甲板或舱壁(WITH GLASS FIBRE CLOTH)岩棉(外包玻璃丝布)ROCK WOOL(100kg/m )6.2 绝缘安装节点 6.2.1适用范围本节点适用于船舶绝缘材料的安装。
6.2.2 项目分类6.2.2.1绝缘安装典型节点 a) 隔热典型节点,见图6-5。
图6-5 隔热典型节点b) 隔音典型节点,见图6-6。
ROCK WOOL(100kg/m )岩棉(外包玻璃丝布)(WITH GLASS FIBRE CLOTH)甲板或舱壁DECK OR WALL 3STUDPIN 碰钉50横梁或扶强材BEAM OR STIFFENER图6-6 隔音典型节点303陶瓷棉(外包玻璃丝布)(WOOL COVERD WITH GLASS FIBRE COTH)ALUMINO SILICATE(170kg/m )碰钉STUDPIN 陶瓷棉(外包玻璃丝布)(WITH GLASS FIBRE CLOTH)ALUMINO SILICATE(170kg/m )3BEAM OR STIFFENER 横梁或扶强材DECK 甲板30202040陶瓷棉(外包玻璃丝布)(WITH GLASS FIBRE CLOTH)ALUMINO SILICATE(170kg/m )碰钉3STUDPIN(WITH GLASS FIBRE CLOTH)陶瓷棉(外包玻璃丝布)ALUMINO SILICATE(170kg/m )3BEAM OR STIFFENER横梁或扶强材WALL舱壁20C) A-60级典型节点,见图6-7、图6-8。
图6-7 A-60级典型节点(I 型)图6-8 A-60级典型节点(II 型)岩棉(外包玻璃丝布)岩棉(外包玻璃丝布)无绝缘部分甲板甲板无绝缘部分陶瓷棉(外包玻璃丝布)陶瓷棉(外包玻璃丝布)6.2.2.2绝缘延伸典型节点隔热、隔音延伸节点,见图6-9。
图6-9 隔热、隔音延伸节点a) A-60级绝缘延伸节点,见图6-10、图6-11。
图6-10 A-60级绝缘延伸节点(I )舱壁舱壁陶瓷棉(外包玻璃丝布)陶瓷棉(外包玻璃丝布)无绝缘部分室外A-60级甲板敷料陶瓷棉(外包玻璃丝布)陶瓷棉(外包玻璃丝布)A-60级甲板敷料图6-11 A-60级绝缘延伸节点(II)b) A-60级甲板延伸节点,见图6-12。
图6-12 A-60级甲板延伸节点空隙处用玻璃布带支撑型材围壁碰钉&垫片点焊50厚岩棉甲板敷料踢脚板围壁板自攻螺丝过道天花板其它甲板与此相似6.2.2.3挡风板典型节点,见图6-13.图6-13 挡风板典型节点6.3 白铁皮安装节点6.3.1 使用范围本节点适用于船舶白铁皮的安装。
6.3.2 项目分类6.3.2.1 白铁皮典型安装节点,见图6-14。
φ图6-14 白铁皮典型安装节点6.3.2.2 阀处白铁皮安装节点,见图6-15。
图6-15 阀处白铁皮安装节点6.3.2.3 无甲板敷料舱室白铁皮安装节点,见图6-16、图6-17。
1图6-16 无甲板敷料舱室白铁皮安装节点(I)1图6-17 无甲板敷料舱室白铁皮安装节点(II)6.3.2.4 有甲板敷料舱室白铁皮安装节点,见图6-18。
图6-18 有甲板敷料舱室白铁皮安装节点6.3.2.5 A-60甲板延伸处白铁皮潮湿区域安装节点见图6-19,干燥区域安装节点见图6-20。
图6-19 潮湿区域A-60甲板延伸处白铁皮安装节点图6-20 干燥区域A-60甲板延伸处白铁皮安装节点6.4防火结构节点6.4.1适用范围本节点适用于船舶防火绝缘。
6.4.2 项目分类6.4.2.1 电缆穿过B级舱壁或甲板,如图6-21示。
图6-21. 电缆穿过B级舱壁或甲板6.4.2.2电缆穿过A-0级舱壁,如图6-22示。
图6-22电缆穿过A-0级舱壁6.4.2.3 电缆穿过A-0级甲板,如图6-23示。
图6-23 电缆穿过A-0级甲板6.4.2.4 电缆穿过A-60级舱壁,如图6-24示。
1840隔热阻滞层不锈钢扎带234045674837水密舱壁浇注型电缆框2电缆6碰钉耐火填料膨胀堵料51403535250图6-24 电缆穿过A-60级舱壁6.4.2.5 电缆穿过A-60级甲板,如图6-25示。
2503021水密甲板电缆3067543隔热阻滞层87碰钉5电缆筒64膨胀堵料不锈钢扎带耐火填料32130835图6-25 电缆穿过A-60级甲板6.4.2.6 螺旋风管穿过 A-60 级舱壁或甲板 (螺旋风管截面积 Z < 0.02m 2),如图6-26示。
图6-26螺旋风管穿过 A-60 级舱壁或甲板 (螺旋风管截面积 Z < 0.02m 2)6.4.2.7螺旋风管穿过 A-60 级舱壁或甲板(螺旋风管截面积0.02m2≤Z ≤0.075m2)如图6-27示.图6-27螺旋风管穿过 A-60 级舱壁或甲板(螺旋风管截面积 0.02m2≤Z ≤ 0.075m2)6.4.2.8螺旋风管穿过 A-0,B 级舱壁或甲板 (螺旋风管截面积 Z < 0.02m2 ),如图6-28示。
图6-28 螺旋风管穿过 A-0 级舱壁或甲板(螺旋风管截面积 Z < 0.02m2 )6.4.2.9螺旋风管穿过 A-0,B级舱壁或甲板(螺旋风管截面积 0.02m2≤ Z ≤0.075m2),如图6-29示。
图6-29 螺旋风管穿过 A-0 级舱壁或甲板(螺旋风管截面积 0.02m2≤ Z ≤0.075m2)6.4.2.10螺旋风管穿过 C 级舱壁或甲板,如图6-30示。
图6-30 螺旋风管穿过 C 级舱壁或甲板6.4.2.11矩形风管穿过 A-60 级舱壁或甲板(矩形管截面积 Z< 0.02m2),如图6-31。
图6-31 矩形风管穿过 A-60 级舱壁或甲板(矩形管截面积 Z< 0.02m2)6.4.2.12矩形风管穿过A-60 级舱壁或甲板(矩形管截面积 0.02m2≤Z≤0.075m2或截面积 Z> 0.075m2 ),如图6-32。
图6-32 矩形风管穿过A-60 级舱壁或甲板(矩形管截面积 0.02m2≤Z≤0.075m2或截面积Z> 0.075m2 )6.4.2.13矩形风管穿过 A-0 级舱壁或甲板 (矩形管截面积 Z< 0.02m2),如图6-33。
图6-33 风管穿过 A-0 级舱壁或甲板(矩形管截面积 Z< 0.02m2)6.4.2.14矩形风管穿过 A-0 级舱壁或甲板 (矩形管截面积 0.02m2≤Z≤0.075m2或截面积 Z >0.075m2),如图6-34.图6-34 矩形风管穿过 A-0 级舱壁或甲板(矩形管截面积 0.02m2≤Z≤0.075m2或截面积 Z >0.075m2)6.4.2.15管子穿过 A-60 级舱壁或甲板,当S>200cm2,如图6-35-1,6-35-2,6-35-3,6-35-4,6-35-5,6-35-6所示,S表示管子截面积,管子穿过 A-0 级舱壁或甲板的形式同A-60,但不需包绝缘。
图6-35-1 管子穿过 A-60级舱壁或甲板图6-35-2 管子穿过 A-60级舱壁或甲板图6-35-3 管子穿过 A-60级舱壁或甲板图6-35-4 管子穿过 A-60级舱壁或甲板图6-35-5 管子穿过 A-60级舱壁或甲板图6-35-6 管子穿过 A-60级舱壁或甲板6.4.16管子穿过 A 级舱壁或甲板,当S≤200cm2,如图6-36-1,6-36-2,6-36-3,6-36-4,6-36-5,6-36-6,6-36-7,6-36-8,6-36-9,6-36-10所示,S表示管子截面积。
L1L3 L2L图6-36-1 管子穿过 A-0级舱壁或甲板L1L3 L2L图6-36-2 管子穿过 A-0级舱壁或甲板t=3.0DN≤20DN≥25t=2.5L1+L2+L3≥550L2+L3≥450L2L1L 3L1≥100图6-36-3 管子穿过 A-15,A-60级舱壁或甲板L2L1DN≥25t=3.0t=2.5DN≤20L1+L2≥300L1≥100L2≥100图6-36-4 管子穿过 A-15,A-60级舱壁或甲板L1L2图6-36-5 管子穿过 A-0级舱壁或甲板L图6-36-6 管子穿过 A-0级舱壁或甲板L1L图6-36-7 管子穿过 A-15,A-60级舱壁或甲板L1L 2L图6-36-8 管子穿过 A-15,A-60级舱壁或甲板L1图6-36-9 管子穿过 A-15,A-60级舱壁或甲板2LL16.4.2.17管子穿过B 级舱壁,如图6-37、图6-38。
图6-37 钢管或铜管穿过B 级舱壁图6-38 PVC管或铝合金管穿过B 级舱壁6.5防火门安装节点6.5.1适用范围本安装节点适用于船舶各类防火门的安装。
6.5.2项目分类6.5.2.1防火门T-1型安装节点该防火门主要安装在船舶舱室单边钢围壁,钻孔用M5×25对撬螺丝固定,安装节点见图6-39。
图6-396.5.2.2防火门T-2型安装节点该防火门主要安装在船舶舱室一边钢围壁,另一边安装复合岩棉板,钻孔用M5×25对撬螺丝固定,安装节点见图6-40。
图6-406.5.2.3防火门T-3型安装节点该防火门主要安装在船舶舱室中间钢围壁,两边安装复合岩棉板,门框与钢围壁采用焊接形式固定,安装节点见图6-41。
图6-416.5.2.4TB-15型防火门安装节点防火门主要安装在船舶舱室独立围壁上,安装节点见图6-42型适配件螺钉图6-426.5.2.5辅助门框安装节点该门框主要安装在外部为钢质门,内部为围壁板,辅助门框的安装起到缓冲装饰作用,安装节点见图6-43。
