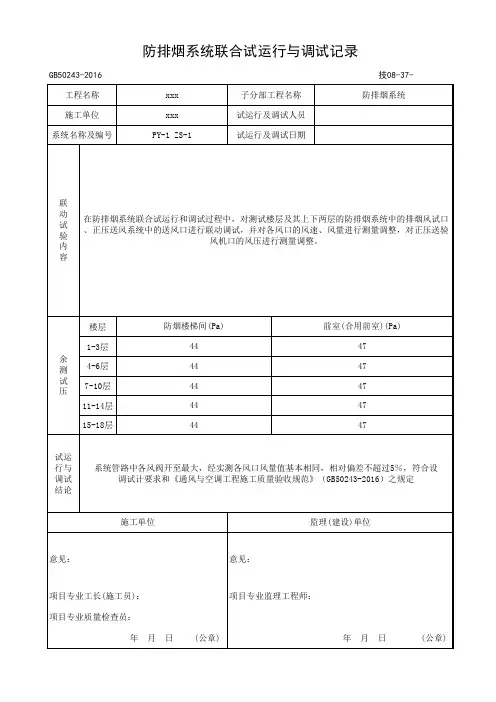

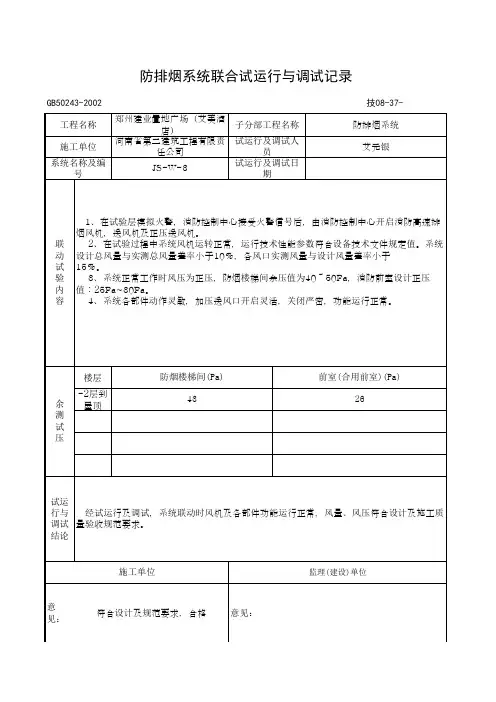

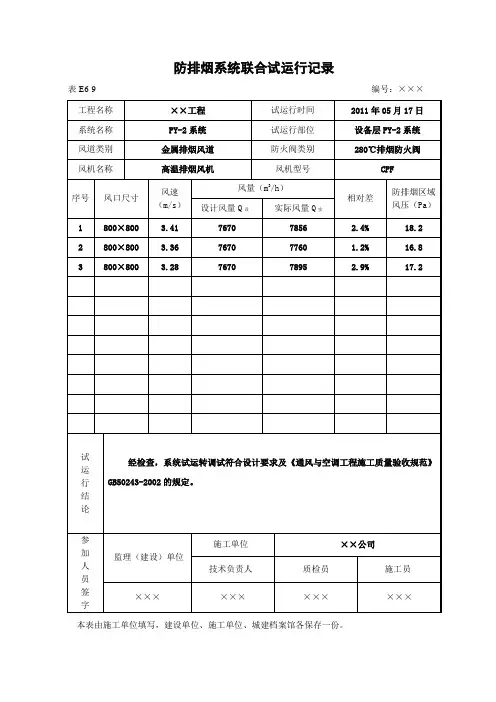

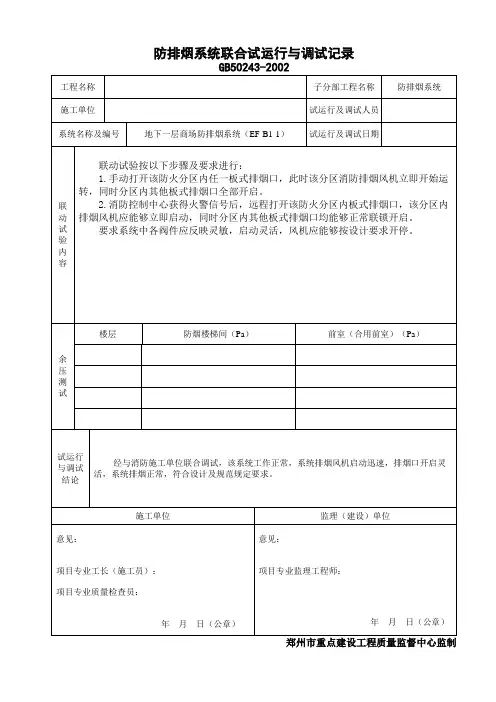

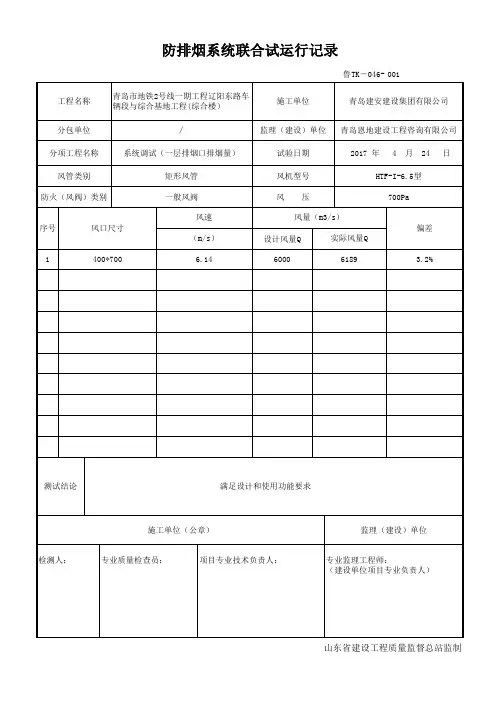

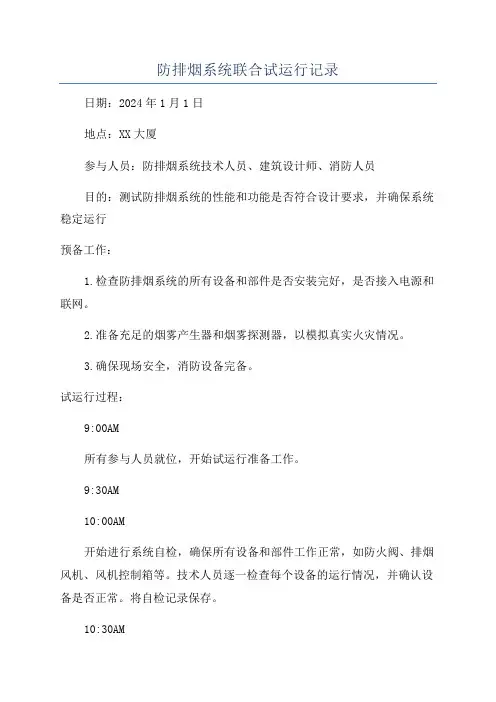

防排烟系统联合试运行记录日期:2024年1月1日地点:XX大厦参与人员:防排烟系统技术人员、建筑设计师、消防人员目的:测试防排烟系统的性能和功能是否符合设计要求,并确保系统稳定运行预备工作:1.检查防排烟系统的所有设备和部件是否安装完好,是否接入电源和联网。
2.准备充足的烟雾产生器和烟雾探测器,以模拟真实火灾情况。
3.确保现场安全,消防设备完备。
试运行过程:9:00AM所有参与人员就位,开始试运行准备工作。
9:30AM10:00AM开始进行系统自检,确保所有设备和部件工作正常,如防火阀、排烟风机、风机控制箱等。
技术人员逐一检查每个设备的运行情况,并确认设备是否正常。
将自检记录保存。
10:30AM进行手动模拟测试。
在一定位置放置烟雾产生器,同时观察烟雾探测器的反应情况以及防火阀的开启情况。
根据设计中规定的烟雾浓度阈值,观察烟雾控制系统是否能正确识别烟雾并启动防火阀。
11:00AM测试封闭区域排烟效果。
在封闭区域内开始烟气产生,同时观察排烟风机的启动情况,并检查排烟口是否正常排放烟雾。
通过煤烟仪测量排烟口上烟气浓度,确保排烟效果符合设计要求。
12:00PM进行远程监控测试。
通过远程监控系统,观察防排烟系统的运行情况,并确保远程监控系统与设备之间的通讯正常,并能实时监测设备状态。
1:00PM午餐休息。
2:00PM测试自动联动控制。
将防排烟系统与建筑火灾报警系统进行联动测试。
当建筑内火灾报警系统触发时,观察防排烟系统是否能自动启动,并确保所有设备能够按照预定方案协同工作。
3:00PM进行演练模拟。
通过模拟真实火灾情况,进行综合测试。
确保各个设备正常工作、协同工作,保证火灾时的排烟效果,并观察演练模拟过程中是否存在问题和异常情况。
4:30PM总结试运行结果。
结合试运行记录和观察情况,讨论防排烟系统的性能和功能是否符合设计要求,是否需要进一步调整和改进。
5:00PM试运行结束,撤离现场。
试运行总结:通过本次联合试运行,防排烟系统的性能和功能基本符合设计要求。
通风与空调系统试运行记录通风与空调系统试运行记录单位(子单位):永春县桃园至尊(地下室、4#~12#楼)分部(子分部)工程名称:通风与空调系统系统名称:防排烟系统(地下车库)/ 送排风系统(地下车库、地下室配电房、柴油发电机房、4#楼)分包单位:XXX连续试运行时间:8小时施工单位:XXX调试单位:XXX试运行日期:2013年月日系统概况:地下停车库、地下室配电房、柴油发电机房等设备用房均设计机械通风、排烟系统。
防排烟系统试运行情况:系统联运试运转中,设备及主要部件、系统运行平稳、正常、动作协调,无异常,无噪音。
系统经过平衡调整,总风量与设计风量的允许偏差不大于10%。
存在问题已处理完毕。
送排风系统试运行情况:系统联运试运转中,设备及主要部件、系统运行平稳、正常、动作协调,无异常,无噪音。
系统经过平衡调整,总风量与设计风量的允许偏差不大于10%。
存在问题已处理完毕。
结论:施工质量符合设计及规范要求。
质检员:专业监理工程师(建设单位项目专业技术负责人)施工单位:XXX施工员:无试验员:无本文介绍了永春县桃园至尊地下室、4#~12#楼的通风与空调系统的试运行情况。
经过联运试运转,系统运行平稳,正常,动作协调,无异常,无噪音。
系统经过平衡调整,总风量与设计风量的允许偏差不大于10%。
施工质量符合设计及规范要求。
以下是各楼层电梯前室设计机械通风系统的试运行情况记录。
5#楼电梯前室设计机械通风系统:送排风工程系统联运试运转中,存在问题处理情况无结论。
XXX负责分包单位,8小时为连续试运行时间。
试运行日期为2013年月日。
施工单位为XXX,调试单位为XXX。
6#楼电梯前室设计机械通风系统:送排风工程系统联运试运转中,存在问题处理情况无结论。
XXX负责分包单位,8小时为连续试运行时间。
试运行日期为2013年月日。
施工单位为XXX,调试单位为XXX。
永春县桃园至尊地下室和4至12楼的通风与空调系统采用送排风系统。

消防防排烟系统联动试运转及调试记录[精彩] 电气隐蔽工程验收记录
GD230200
8
单位(子单位)工程名称敏捷新办公楼总裁办公室
子分部(系统)工程名称分项工程名称电气照明、空调线路、弱电天花管线隐蔽安装单位项目经理(负责人) 施工执行标准名称及编号
施工图名称及图号
隐蔽内容、部位及施工方法简介:
部位:
内容:
施工方法:
符合设计要求及有关施工规范规定
示图或说明:
专业工长(施工员) 测试人员
安装单位检查评定结果符合设计及有关规定
(公章)
项目专业质量检查员: 200 年月日
监理(建设)单位验收合格 (公章) 结论
专业监理工程师(建设单位项目专业技术负责人): 200 年月日。
1
检验批 编号最小/实
际
抽样数量
施工部位
分部/子分部/分项 (系统/子系统) 通风与空调/防排烟系统/系统调试
地下室防排烟系统联合试运转,电压、启动电流和三相平衡;出风风压和风量、噪音。
项目专业监理工程师 (建设单位项目专业负责人):
监理(建设)单位
施工单位专业工长
专业检测员
施工班组长
检测调试说明:
防排烟系统在系统联动及调试前,已经进行了设备单机试运转,未发现有异常声响,电机运行功率值符合设备技术文件的规定;机组运行状态一一对应;防排烟系统联动及调试过程,未发现有异常现象。
综合评价结论/备注试运行合格,符合规范和设计要求
施工单位检测调试负责人
%/其他:
测试计量器具(仪表、仪器)及其附属设备(器具)的名称/型号、规格/量程/分辨精度/出厂编号/制造厂商/ 其他要素:
速字式风速计 GM8901BENETECH
运行试验内容(项目)/参数指标要求:
质量验收依据文件
名称及编号《通风与空调工程施工质量验收规范》GB50243-2002
试验时间 年 月 日 时 分 至 年 月 日 时 分
运行试验环境:
℃/相对湿度:施工单位XXX有限公司
施工依据文件名称及编号
施工方案1系统防排烟

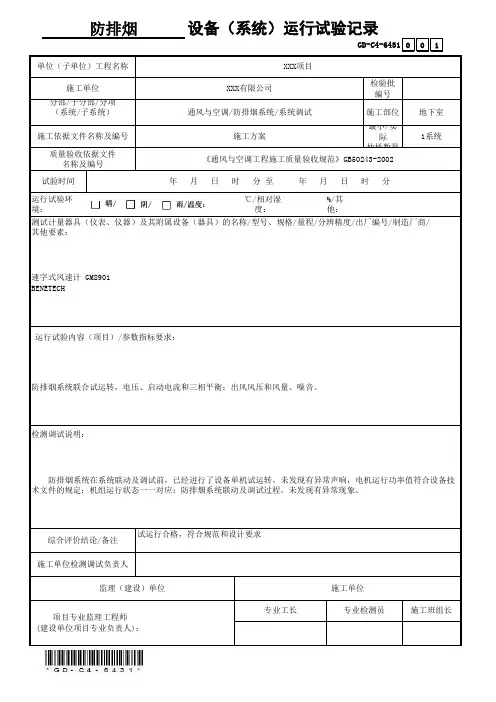

设备(系统)运行试验记录
GD-C4-6431单位(子单位)工程名称
XXX项目
晴/
阴/
雨/温度:。
表C105
防排烟系统联合试运行记录
表C105
防排烟系统联合试运行记录
填表说明:
1、系统联合试运行要求:在防排烟系统联合试运行和调试过程中,应对测试楼层及其上下两层的
排烟系统中的排烟风口、正压送风系统的送风口进行联动调试,并对各风口的风速、风量进行调整,对正压送风口的风压进行测量调整,并做记录。
2、检查数量:按总数抽查10%,且不得少于2 个楼层
3、试运行结果:防排烟系统联合试运行和调试的结果(风量及风压),必须符合设计
与消防规定。
防排烟系统联合试运行记录工程名称:长葛市人民医院综合病房楼空调设备购置及安装编号施工单位安阳建工(集团)有限责任公司试运行时间2小时试运行项目试运行楼层全楼风道类别镀锌钢板电源型式380V 防火(风)阀类别70℃、280℃排烟阀序号风口尺寸风速(m/s)风量(m3/h)相对差风压(Pa)设计风量(Q设) 实际风量(Q实)1 200*200 4.8 600 5400 402 250*250 4.1 6004613 453 320*250 4.6 10005175 544 320*320 3.9 1200 4388 765 500*320 3.6 10804050 3066 500*400 3.7 22704163 3407 800*400 3.9 33704388 3608 800*630 3.8 44354875 5089 1000*400 3.6 5184 5198 52510 1000*500 3.9 7981 8123 514 试运行结果:符合设计要求监理(建设)单位:专业监理工程师:(建设单位(项目)负责人):年月日施工单位:安装项目技术负责人:施工员:质检员:年月日防排烟系统联合试运行记录工程名称:长葛市人民医院综合病房楼空调设备购置及安装编号施工单位安阳建工(集团)有限责任公司试运行时间2小时试运行项目试运行楼层全楼风道类别镀锌钢板电源型式380V 防火(风)阀类别70℃、280℃排烟阀序号风口尺寸风量(m3/h)相对差风压(Pa)设计风量(Q设) 实际风量(Q实)1 800*63024390 14055 7102 1000*80023000 13308 6803 1000*100030894 14402 6904 1250*50023000 23100 7105 1600*50032000 32200 8366 1000*40011400 40300 5707 800*400 14302 14400 6808 1000*500 32000 3289 8369 1000*500 1328413789 58910 500*400 38894100 68011 800*400 1430215670 68012 500*400 798111000 50813 500*400 30783768 448 试运行结果:符合设计要求监理(建设)单位:专业监理工程师:(建设单位(项目)负责人):年月日施工单位:安装项目技术负责人:施工员:质检员:年月日防排烟联合调试验收记录报验申请表工程名称:长葛市人民医院综合病房楼空调设备购置及安装致:河南宏业建设管理有限公司我单位已完全楼防排烟联合调试质量验收工作,现报上该工程报验申请表,请予以审查和验收附件:1.防排烟联合调试验收记录1份承包单位(章):安阳建工(集团)有限责任公司项目经理:日期:年月日审查意见:监理单位:总/监理工程师:日期:年月日。
防排烟系统联合试运行记录
防排烟系统联合试运行记录
填表说明:
1、系统联合试运行要求:在防排烟系统联合试运行和调试过程中,应对测试楼层及其上下两层的排烟系统中的排烟风口、正压送风系统的送风口进行联动调试,并对各风口的风速、风量进行调整,对正压送风口的风压进行测量调整,并做记录。
2、检查数量:按总数抽查10%,且不得少于2个楼层
3、试运行结果:防排烟系统联合试运行和调试的结果(风量及风压),必须符合设计与消防规定。
