苯板技术交底关键信息项:1、苯板材料规格及质量要求2、施工工艺流程及技术标准3、施工安全注意事项4、质量验收标准5、成品保护措施1、苯板材料规格及质量要求11 苯板应符合国家相关标准及设计要求,密度、导热系数、抗压强度等性能指标应满足规定。
111 苯板的规格尺寸应准确,厚度偏差应在允许范围内。
112 苯板表面应平整、无裂缝、无明显缺陷。
12 苯板的防火性能应达到相应的防火等级要求。
121 所选用的苯板应具备有效的质量证明文件和检测报告。
2、施工工艺流程及技术标准21 基层处理211 基层表面应平整、坚实,无油污、脱模剂、浮尘等影响粘结的附着物。
212 对基层表面凹凸不平处应进行修补,确保基层平整度符合要求。
22 弹控制线221 根据设计要求,在墙面上弹出水平和垂直控制线,以保证苯板的安装位置准确。
222 控制线应清晰、准确,误差应控制在允许范围内。
23 粘结剂配制231 按照粘结剂产品说明书的要求,准确计量并配制粘结剂。
232 搅拌均匀,确保粘结剂的性能达到最佳。
24 苯板粘贴241 采用点框法或条粘法将苯板粘贴在基层上,粘结面积应符合设计要求。
242 苯板应错缝粘贴,板间缝隙不得大于 2mm。
243 粘贴时应轻柔均匀挤压,保证苯板与基层粘结牢固。
25 锚固件安装251 在苯板粘贴牢固后,按照设计要求安装锚固件。
252 锚固件的数量、位置和深度应符合规定。
26 抹面砂浆施工261 在苯板表面均匀涂抹抹面砂浆,厚度应符合设计要求。
262 抹面砂浆应分两次涂抹,第一层抹面砂浆应压实、抹平,待其干燥后再进行第二层抹面砂浆施工。
27 加强部位处理271 在阴阳角、门窗洞口周边等部位应进行加强处理,附加网格布的宽度和长度应符合要求。
272 加强部位的施工质量应严格控制,确保其牢固可靠。
3、施工安全注意事项31 施工人员应佩戴安全帽、安全带等个人防护用品。
311 严禁酒后作业,施工现场严禁吸烟。
32 施工用的脚手架应搭设牢固,经检查验收合格后方可使用。
5、苯板旳粘贴为防止苯板自身滑落,产生上下层板间旳水平缝隙,苯板旳安装应自下向上而进行,粘贴时上下排应错缝1/2L板长。
板面布胶前应先试排板面,选一块未布胶旳苯板试着安装到墙上,检查与相邻板面旳高差和对缝质量,发既有不符合规定旳板面,应经打磨处理,试排合格后方可布胶,以防止产生不必要旳板间缝隙。
布胶后应立即粘贴,粘贴时用双手对称旳拖住板旳对角端,缓慢旳将板平贴靠在墙面上,通过双手对称旳揉动、均匀旳挤压使板面平整、对缝紧密;压实后粘结胶浆旳粘贴面积不应不不小于整幅板面面积旳50%。
揉压板面时不得用力猛压板旳一端,导致另一端翘起,轻易导致胶点旳空贴不实;当遇有一面粘贴不平不牢时,应立即取下重贴。
苯板安装完毕后,应立即刮除板缝和板侧面挤出旳残留胶浆,板间接缝处严禁抹贴粘结胶浆,随时用2 m长靠尺对已粘贴完旳工作面进行压平、修整。
粘贴时宜从墙体旳脚部开始,先粘贴每一施工面水平方向旳两块截止板,在两块截止板旳上口挂水平线,然后沿水平方向按顺砌旳方式粘贴其他板面;假如施工持续面过长应在中间部位预粘一块苯板,以保证线旳平直。
遇有门、窗、洞口时应自洞口处向外排活。
外墙转角两侧旳苯板应垂直交错咬茬按垂线粘贴。
见图。
6、板间接缝苯板间应对缝严密,板间缝隙宽度不应不小于2mm,板间高差不应不小于1.5mm,不小于2mm旳板缝应用对应宽度旳苯板条挤塞堵严。

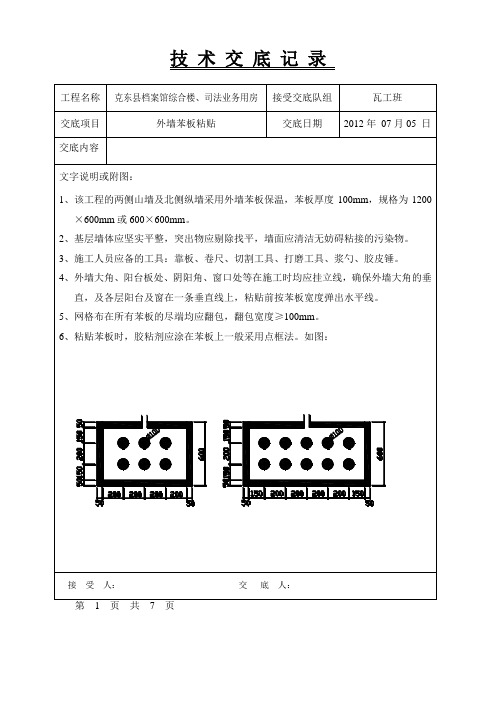

膨胀聚苯板点框粘接法7、苯板切割切割苯板时,应保证切口边缘平直、整洁,切割质量不能满足规定旳应经修整合格后方可上墙。
保温层旳边缘截止部位必须用长度不不不小于300mm旳苯板粘贴,不得用小块板拼接;非原则尺寸板应安装在工作面旳中间位置。
门窗洞口进行保护层旳施工。
六、保护层施工要点:保护层旳做法一般为“一布二浆”,在设计有加强规定旳部位做法为“两布三浆”,保护层施工时应先铺设翻包网格布和加强网格布,然后进行墙面原则网旳施工。
1)铺贴网格布:铺贴网格布时,先在苯板上涂第一道约1.6-2mm厚旳底层抹面胶浆,将预先裁好旳网格布弯曲面朝向墙面,沿水平方向抻紧、抻平,立即用抹子自中央向四面将网格布压入湿旳抹面胶浆中,将网格布赶紧、压平,使泛出旳胶浆盖住网格布,如局部尚有裸露,应补刮修补,直至网格布完全被覆盖住;待底层抹面胶浆干硬至可以触碰时,方可涂抹第二道约1-2mm旳面层抹面胶浆。
技术、质量交底记录C2-03工程名称编号交底项目苯板交底日期2014年8月17日交底内容外墙苯板粘贴技术交底3.挂基准线:在建筑外墙大角(阳角、阴角)及其它必要处挂垂直基准钢丝,在每两个钢丝线位置挂水平线,以控制聚苯板的垂直度和平整度。
4.配置聚合物砂浆胶粘剂:将5份(重量比)干混粘接剂倒入干净的塑料桶,加入1份水,边加水边搅拌,用手提式电动搅拌机搅拌5分钟,直到搅拌均匀,且稠度适中为止。
5.贴翻包网格布:凡在粘贴的聚苯板侧边外漏处(如门窗口边),都应做网格布翻包处理。
6.苯板粘贴方法:聚苯板粘贴采用粘锚结合,以粘为主的施工方法。
在600×600mm聚苯板上抹A8-10㎝高1.5㎝粘结点9个,均匀分布,胶粘剂粘贴面积不小于保温板面积的40%7.聚苯板标准尺寸为600mm×600mm×100mm,非标准尺寸或局部不规则处现场裁切,但必须注意切口与板面垂直。
裁下的聚苯板,应合理运用,板的拼缝不得留在门窗口的四角边。
每层设置一道600mm×300mm×10mm的酚醛板水平防火隔离带,位置在每层结构楼板上皮下返300mm区间内。
8.排板时按水平顺序排列,上下错缝粘贴,错缝长度1/2板长,阴阳角处应做搭茬处理。
将抹好粘结砂浆的聚苯板按控制线贴在墙面上相应的位置,用手或靠尺轻揉、挤压聚苯板,随时用2m靠尺和托线板检查平整度和垂直度。
粘板时注意清除板边溢出的胶粘剂,使板与板之间无“碰头灰”。
板缝拼严,缝宽超出3mm时用相应的聚苯板薄片填塞。
拼缝高差不大于1.5mm,否则应用砂纸或专用打磨机具打磨平整。
9.门窗洞口四保温板不得拼接,应采用整块保温板切割成型,保温板接缝应离开角部至少200mm,保温板吃铝包木附框、铝塑铝窗10mm,保温板严禁吃泄水孔。
10.固件固定:采用机械锚固件锚固聚苯板时,锚固件安装应至少在胶粘剂24h后进行,在混凝土墙面用冲击钻在聚苯板表面向内打孔,孔径视锚固件而定,进墙深度不小于50mm。
外墙苯板施工技术交底一、工程概况本工程为_____,位于_____,建筑面积为_____平方米。
建筑高度为_____米,结构形式为_____。
外墙保温采用苯板保温系统,以提高建筑物的保温性能和节能效果。
二、施工准备1、材料准备苯板:规格为_____,密度不小于_____kg/m³,导热系数不大于_____W/(m·K),燃烧性能为_____级。
胶粘剂:与苯板相容性良好,拉伸粘结强度不小于_____MPa。
抹面胶浆:具有良好的柔韧性和抗裂性能,拉伸粘结强度不小于_____MPa。
耐碱玻纤网格布:单位面积质量不小于_____g/m²,断裂强力(经、纬向)不小于_____N/50mm。
锚栓:塑料膨胀锚栓,有效锚固深度不小于_____mm,单个锚栓抗拉承载力标准值不小于_____kN。
2、工具准备电动搅拌器、抹子、阴阳角抿子、靠尺、托线板、墨斗、壁纸刀等。
3、作业条件外墙基层已验收合格,表面平整、清洁,无油污、脱模剂等妨碍粘结的附着物。
外墙门窗框已安装完毕,并通过验收。
施工现场环境温度和基层表面温度在施工及施工后 24 小时内不得低于 5℃,风力不大于 5 级。
三、施工工艺流程1、基层处理清理基层表面的浮灰、油污、脱模剂等杂物。
对基层表面不平整处进行剔凿或修补,用 1:3 水泥砂浆找平。
在外墙阴阳角、门窗洞口周边等部位挂垂直基准线和水平控制线。
2、粘贴苯板采用点框法或条粘法在苯板背面涂抹胶粘剂,胶粘剂面积不得小于苯板面积的 40%。
将苯板粘贴在基层上,用靠尺和托线板随时检查平整度和垂直度,板与板之间的缝隙不得大于 2mm,板间高差不得大于 15mm。
粘贴完成后 24 小时内不得触动苯板。
3、安装锚栓在苯板粘贴 24 小时后,按设计要求的位置钻孔安装锚栓,锚栓的数量和位置应符合设计要求。
锚栓入墙深度应符合要求,圆盘应压住苯板。
4、抹底层抹面胶浆在苯板表面均匀涂抹一层底层抹面胶浆,厚度约 2-3mm。
一、交底目的为确保外墙苯板施工过程中的安全,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 施工部位:[施工部位]3. 施工时间:[施工时间]4. 施工单位:[施工单位]三、安全技术交底内容1. 人员安全(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场设置明显的安全警示标志,确保施工区域安全。
(3)施工人员必须接受安全技术培训,了解本工程的安全操作规程。
2. 施工材料安全(1)苯板材料必须符合国家标准,严禁使用不合格产品。
(2)苯板材料储存时应避免阳光直射、高温、潮湿等不良环境,防止材料变质。
(3)施工过程中,苯板材料堆放应整齐,不得超高堆放,以免发生倾倒。
3. 施工设备安全(1)施工现场所有设备必须符合国家安全标准,定期检查、维护。
(2)施工人员操作设备前,必须了解设备性能、操作规程和安全注意事项。
(3)设备操作人员必须持证上岗,确保设备安全运行。
4. 施工操作安全(1)施工人员必须按照施工方案进行操作,不得擅自改变施工顺序和施工方法。
(2)施工过程中,严禁酒后作业、疲劳作业,确保施工人员精力充沛。
(3)施工人员应遵守操作规程,不得违章作业,确保施工安全。
5. 环境保护(1)施工现场应设置排水沟,防止污水、废水污染环境。
(2)施工过程中,严格控制粉尘、噪音等污染,减少对周边环境的影响。
(3)施工结束后,及时清理施工现场,恢复原状。
四、安全措施1. 施工单位应制定详细的安全施工方案,明确安全责任。
2. 施工单位应加强对施工人员的安全教育,提高安全意识。
3. 施工单位应定期对施工现场进行检查,发现问题及时整改。
4. 施工单位应配备必要的安全防护设施,确保施工安全。
五、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员。
2. 施工人员应认真学习并掌握安全技术交底内容,确保施工安全。
3. 施工单位应做好安全技术交底记录,并保存备查。
一、交底对象本安全技术交底适用于所有参与外墙苯板粘贴施工的作业人员,包括施工工人、技术员、质检员、安全员等。
二、交底目的为确保外墙苯板粘贴施工过程中的安全,提高施工人员的安全意识,预防事故发生,特制定本安全技术交底。
三、交底内容1. 施工前的安全检查- 施工前应对施工现场进行全面的安全检查,确保施工环境符合安全要求。
- 检查施工现场的电源、照明、通风、消防等设施是否完好。
- 检查施工工具、设备是否安全可靠,符合使用要求。
2. 个人防护- 施工人员必须佩戴安全帽、防护眼镜、防尘口罩、防滑鞋等个人防护用品。
- 作业时,应穿紧身、舒适的衣物,避免衣物、头发等被卷入机械设备。
- 不得在施工现场吸烟、喝酒,不得携带火种。
3. 施工过程中的安全操作- 基层处理:在基层处理过程中,应确保墙面平整、干净,无松动、空鼓现象。
- 弹线、挂线:弹线、挂线时,应确保线位准确、牢固。
- 粘贴聚苯板:粘贴聚苯板时,应确保粘贴牢固,无空鼓、翘边现象。
- 打磨、修补:打磨、修补时,应使用正确的工具和方法,避免伤害自己或他人。
- 防火:施工现场应配备足够的消防器材,施工人员应熟悉消防器材的使用方法。
4. 事故处理- 发生事故时,应立即停止施工,保护现场,及时报告上级领导。
- 事故发生后,应迅速采取措施,进行救援和处理,防止事故扩大。
四、注意事项1. 施工过程中,应严格遵守操作规程,不得擅自改变施工方法。
2. 施工人员应定期进行安全教育培训,提高安全意识和操作技能。
3. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
五、交底记录1. 交底人:____________________2. 接受人:____________________3. 交底日期:____________________4. 交底内容:____________________六、签字确认1. 交底人签字:____________________2. 接受人签字:____________________备注:本安全技术交底模板仅供参考,具体内容应根据实际施工情况进行调整。
