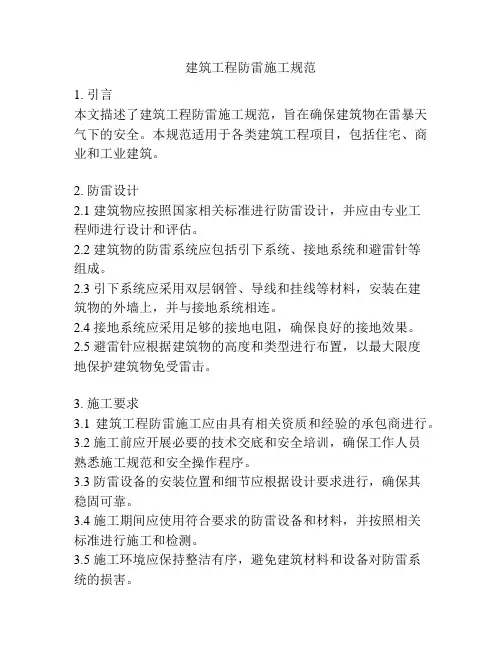

(完整版)防雷施工规范(通用)

  • 格式:doc
  • 大小:47.51 KB
  • 文档页数:8

下载文档原格式

  / 13
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

防雷工程施工规范

编制:

2014年01月

1.0 目的:

对防雷工程的施工进行指导、控制,确保防雷工程实施质量符合规定要求。

2.0适用范围:

本规范适用于实施的防雷工程中的浪涌保护器、接闪器、接地引下线和接地装置等工程。

3.0定义:

3.1 有关质量方面的术语依据GB/T19000—2000的定义。

3.2 浪涌保护器:其目的在于限制瞬态过电压和分走电涌电流的器件,它至少含有一非线性原件。

3.3 接闪器:指用来接收雷电流的部分,其形式有避雷针、避雷网、避雷带、避雷线等或其他金属构件。

3.4 防雷引下线:指将接闪器接收到的雷电流导入接地装置的部分。

3.5接地装置:是指将雷电流或设备漏电电流导入大地的装置,一般由接地线和接地体组成。

4.0引用文件:

GB/T19001-2000标准8.2.38.2.4。

本公司《质量手册》。

本公司《程序文件》。

防雷工程实施的电气设计图纸及相关文件。

5.0职责:

5.1项目经理或技术负责人为防雷工程实施工作负责人,应具备防雷施工资格证书,熟悉防雷规范,负责根据相关方案、图纸及规范向有关人员进行技术交底。

5.2项目组或安装队的质量员负责防雷工程安装质量的检查、监督和验收评定工作。

5.3安装电工和焊工必须经过培训、考核合格并取得特种作业人员操作证方可上岗。

5.4 临时雇佣人员必须签订临时用工协议方能进行施工。

6.0施工准备:

6.1充分熟悉施工规范、相关图纸及设计方案要求。

6.2根据图纸准备相应施工图集及技术资料,编制技术交底。

6.3 浪涌保护器:根据技术方案设计的浪涌保护器的型号及数量从仓库领取。

接闪器、接地引下线及接地装置:根据技术方案设计的规格型号,采用热镀锌圆钢、角钢、扁钢材料,多股铜线等,并有材质检验报告等质量证明文件。6.4施工机具:螺丝刀、扳手、钢锯、电焊机、切割机、压力台、电锤、钢卷尺、电、气焊工具等。

6.5测量工具:万用表、接地电阻测试仪。

7.0质量标准:

7.1主控项目:

所用施工设备及材料的质量符合设计要求。

浪涌保护器及安装必须符合设计要求(相数、通流量、残压、插入损耗等),接地电阻符合要求。检查方法:查看检测报告、目测和测量接地电阻。

接地装置的接地电阻值必须符合设计要求。检查方法:实测或检查接地电阻测试记录。观察检查或检查安装记录。

人工接地装置或利用建筑物基础钢筋的接地装置必须在地面以上按设计要求位置设测试点。

暗敷在建筑物抹灰层内的引下线应有卡钉分段固定;明敷的引下线应平直、无急弯,与支架焊接处,油漆防腐且无遗漏。

当利用金属构件、金属管道做接地线时,应在构件或管道与接地干线间焊接金属跨接线。

建筑物顶部的避雷针、避雷带等必须与顶部外露的其他金属物体连成一个整体的电气通路,且与避雷引下线连接可靠。

7.2一般项目:

浪涌保护器安装位置正确,连接牢固,连接浪涌保护器的相线、接地线长度不宜大于0.5m,规格必须符合规范要求,跟等电位排必须用铜扣压接。检查方法:目测及用卷尺测量。

接地装置位置正确,连接牢固,接地装置埋设深度距地面不小于0.6m.隐蔽工程记录齐全准确.检查方法:检查隐蔽工程记录。

接地装置的焊接应采用搭接焊,搭接长度扁钢≥2b;圆钢≥6D;圆钢与扁钢≥6D。(注:b为扁钢宽度;D为圆钢直径。)

扁钢搭接焊接3个棱边,圆钢焊接双面。检查方法;尺量检查和观察检查。

扁钢与钢管,扁钢与角钢焊接,紧贴3/4钢管表面或紧贴角钢外侧两面,上下两侧施焊。

除埋设在混凝土中的焊接接头外,应有防腐措施。

明敷避雷引下线及室内接地干线的支持件间距应均匀,水平直线部分0.5~1.5m;垂直直线部分1.5~3m;弯曲部分0.3~0.5m。

接地线在穿越墙壁、楼板和地坪处应加套钢管或其他坚固的保护套管,钢套管应与接地线做电气连通。

避雷引下线的保护管固定牢固可靠,断接卡子设置便于检测,接触面镀锌或镀锡完整,螺栓等紧固件齐全。防腐均匀,无污染建筑物。

避雷带(网)及其支持件安装位置正确。焊接固定的焊缝应饱满无遗漏,防腐良好;采用螺栓固定的应采取双螺帽等防松措施;

避雷网规格尺寸和弯曲半径正确;

避雷带(网)应平整顺直,固定点支持件间距均匀,固定可靠。每个支持件应能承受大于49N(5kg)垂直拉力;

8.0防雷接地施工流程:

8.1 浪涌保护器安装:

根据系统图确定安装位置→浪涌保护器固定→浪涌保护器连接→做好标识→竣工验收。

8.2接地体安装:

根据图纸定位→挖坑→埋设垂直接地体→铺设水平接地体→水平接地体跟垂直接地体连接→接地线引出→接地电阻测量→竣工验收。

8.3防雷引下线敷设:

支架安装→引下线调直→引下线固定→引下线保护管→安装连接接地体→防腐刷漆→竣工验收。

8.4接闪器(避雷针、避雷带、避雷网、避雷线等)安装:

支架安装→避雷带调直→避雷带固定→连接引下线→防腐刷漆→引下线位

置标识→竣工验收。

9.0施工工艺:

9.1 浪涌保护器安装

根据设计方案或施工方案确定的防雷器型号、规格,根据现场情况确定浪涌保护器的安装位置。

根据确定好的位置将防雷器(防雷箱)固定,根据防雷器与接线点的距离确定线缆的长度。电源防雷器采用并联形式,相线用红、绿、兰色,零线用黄色、接地线用黄绿双色线,线缆用螺丝压紧,以防脱落;信号防雷器采用串接形式,防雷器连接跳线尽可能采用焊接方式连接。

接线前必须断开电源,以防短路造成跳闸或设备损坏。

9.2 接闪器(避雷针、避雷带、避雷网、避雷线等)安装:

避雷针根据确定的安装位置安装牢固,如在楼顶安装不得破坏楼顶防水层。

避雷带如为扁钢,可放在平板上用手锤调直;如为圆钢,可将圆钢放开一端固定在牢固地锚的夹具上,另一端固定在绞磨(或倒链)的夹具上,进行冷拉调直。

根据设计要求进行支撑?,并以转弯或交叉等处为起点(终点),在 1.5m 范围内均分档距。

用手锤、錾子等进行剔凿,洞的大小应里外一致。支架安装前将洞内用水浇湿。或采用冲击电钻打孔固定支架。

首先固定一直线段上位于两端的支架并浇注,然后拉线进行其他支架的敷设。

避雷网如果采用混凝土支座,将混凝土支座分档排好。将两端支架间拉直线,然后将其他支座用砂浆找平。

如果女儿墙有预留预埋铁件,可将支架直接焊接在铁件上。

接地线的焊接采用搭接焊,搭接长度扁钢≥2b,圆钢≥6D(当直径不同时,搭接长度以直径大的为准)。

9.3 防雷引下线敷设:

按设计图相应柱位,配合土建施工进度,将柱内主筋(不少于2根)接头跨接焊接,将焊接过的柱内主筋上端用油漆做好标记,清除焊接部位的焊渣,随着
