6.1. 创建节约型工地措施为有效提高资源能源利用效率,本工程以节能、节地、节水、节材和环境保护为重点,大力推进在施工过程的资源能源节约和综合循环利用,争创节约型工地。
6.5.1 创建节约型工地目标1)制定每年用电、用煤、用油、用气等单位面积施工能耗指标,平均每年递减4%以上。
2)节约施工用水和工地生活用水。
所有用水部位都应有节水措施,使用节水型产品和安装计量装置第一年达50%,并逐年提高,条件允许的话,要充分实施水资源的循环使用。
3)节约施工用电和工地生活用电。
所有施工用电设备应科学合理使用,使用节能设备和施工节能照明工具达80%以上;生活照明和其他用电器具应合理配置和管理,严禁使用电炉及非节能型的大功率用电器具。
4)节约使用原材料。
工地应有原材料综合利用计划,因地制宜采用粉煤灰、矿渣、石粉等固体废弃物和施工余料、现场建筑废弃物的回收再利用。
5)施工模板以节约为原则,采用定型钢模等环保节能材料。
采取技术和管理措施提高模板周转次数。
6)合理规划工地临房、临时围墙、施工便道及硬地坪,做到文明施工不铺张、不浪费。
采用可重复使用的材料,施工工地使用率要达到70%以上。
7)依靠科技进步,技术创新。
采用新技术,新工艺,节约钢材、水泥、木材等基础材料。
6.5.2 创建节约型工地技术措施1)施工项目部应参与包括施工方案、资源管理以及节能降本措施在内的施工组织总设计的编制。
开工前,对节约措施进行预评估,施工过程中严格按照施工组织总设计实施,并建立施工工地上报、施工企业审批、工程定时审核的长效机制。
2)合理安排施工进度和施工工序,最大限度发挥施工效率,应做到工完料尽场地清和质量一次成优,减少和避免各种重复施工和返工带来的材料和人工浪费。
3)合理选用各种降耗装置,提高各种机械的使用率和满载率,降低各种设备的单位耗能。
4)提高施工操作和管理水平,减少非承重结构部位的正误差。
6.5.3 创建节约型工地具体实例1)集装箱标养室集装箱标养室特点:根据施工场地情况布置方便,可重复利用、成本低。
北蔡42街坊7宗地C2-4地块配套商品房(龙科公寓)创建绿色施工节约型工地施工专项方案华升建设集团有限公司龙科公寓项目部2011年9月目录第一章、编制目的 (3)第二章、工程概况 (4)一、项目简介 (4)二、项目概况一览表 (4)三、节能设计概况 (4)四、本工程难点 (4)第三章、编制依据 (5)第四章、项目部节能降耗的总体思路 (6)第五章、创建节约型工地的目标 (7)一、企业目标 (7)二、公司、项目部确立各项目标 (7)三、材料节约目标 (8)四、环境保护目标 (8)第六章、组织领导机构,职责和权限 (9)一、组织机构 (9)二、职责划分 (10)三、主要责任人职责 (11)第七章、主要实施措施 (12)一、管理措施 (12)二、方案优化措施 (13)三、资源节约措施 (14)四、能源节措施 (16)五、材料节约措施 (18)六、环境保护措施 (20)七、综合利用措施 (22)第八章、检查和纠正 (27)第九章、宣传与教育 (28)第十章、评估与改进 (29)创建绿色施工节约型工地施工方案第一章、编制目的绿色施工是指工程建设中,在保证质量、安全基本要求前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。
节约不是偷工减料,节约是保证施工质量和安全前提下的增效。
坐而论不如起而行,只要我们以身作则,从自己做起,从一点一滴做起,持之以恒,坚持科技进步,深化项目管理,那么,绿色施工工地必将实现。
我们的目标是工地随处可见各种绿色施工宣传标语,工程中大量采用节能型灯具,人不在灯不亮。
做到各种施工机械都装配节能节电装置,强调大功率机械的满载率,同时,把目光投向建筑垃圾,将建筑垃圾分类回收再利用,变废为宝。
在建设节约型社会过程中,创建绿色施工和资源节约型工地,改变了建筑工地“生产-消耗-废弃”的传统模式,加快了建筑企业生产方式由粗放经营向节约经营转变。
创建节约型⼯地⽅案(申报节约型⼯地)⽬录⼀、⼯程概况 (1)1.参建单位 (1)2. 地理位置 (1)3. 总体概况 (1)⼆、组织机构: (1)三、⼯作⽬标 (2)1.总体⽬标 (2)2.具体要求 (2)3.对节能降耗⽬标预评估 (2)四、节约型⼯地职责分配表 (3)五、节能降耗具体措施 (3)1.质量 (3)2.新技术 (4)3.严格现场材料管理 (4)4.严格执⾏政府使⽤新型建设⼯程材料的规定,推⼴使⽤⾮粘⼟类新型墙体材料 (5)5.严格执⾏本市推⼴应⽤新型建材的规定 (5)6.严格执⾏本市使⽤预拌砂浆的规定 (6)7.⽤⽔部位节⽔措施 (6)8.节电措施 (6)9.模板 (7)10.合理规划⼯地临时建筑 (7)六、节能降耗具体指标分解 (8)1.能源指标单位⾯积消耗实现企业分解到⼯地的能耗指标 (8)2.原材料节约值达到⼯地节约⽬标 (10)3.采⽤“四新”技术成果万元产值节约率达到⼯地施组节约⽬标 (10)4.管理措施量化值达到有关要求 (10)七、活动特⾊ (11)1.⼯程⽬标 (11)2.⼯程特点 (11)3.管理特点 (12)虹⼝商城项⽬部创节约型⼯地⽅案⼀、⼯程概况1. 参建单位建设单位:上海岳峰置业开发有限公司设计单位:上海三益建筑设计有限公司监理单位:上海天佑⼯程咨询有限公司施⼯总承包单位:上海市第⼀建筑有限公司2. 地理位置1)虹⼝商城座落于上海市虹⼝区,与著名的虹⼝⾜球场隔街相望。
场地四⾯临路,南起花园路,东临西江湾路,北靠同煌路,西⾄中⼭北⼀路内环⾼架。
2)本⼯程场地东侧临近轻轨3号线虹⼝⾜球场站,东南⾓相距仅6m处为地铁M8线虹⼝⾜球场站车站⼤厅,与商城地下室有连接通道,西北⾓有⼀变电站。
3. 总体概况1)本⼯程地下5层,地上裙房7层,主楼30层。
总建筑⾯积约为27.78万m2。
整个基坑周长648m,基坑⾯积约2.4万m2。
2)本⼯程地下室除东南⾓⾯积为1400m2的⼩基坑采⽤顺作法施⼯外,其余2.3万m2的⼤基坑均采⽤逆作法施⼯,外墙采⽤两墙合⼀的地下连续墙,厚度为1m、1.2m,⼯程桩为钻孔灌注桩,其中包含316根⼀柱⼀桩。

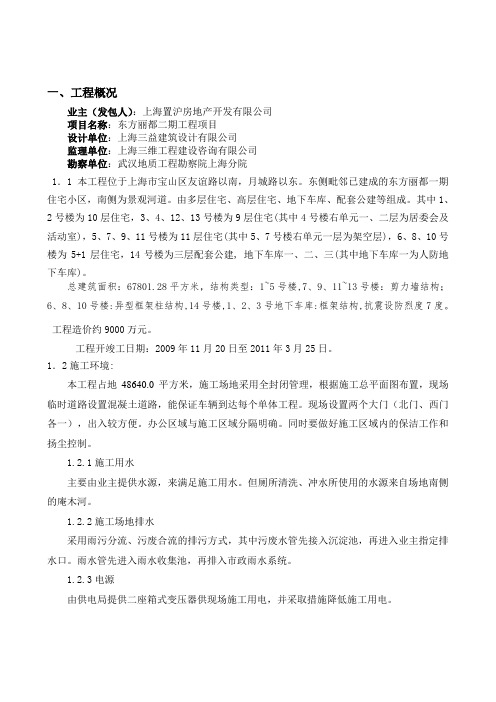

一、工程概况业主(发包人):上海置沪房地产开发有限公司项目名称:东方丽都二期工程项目设计单位:上海三益建筑设计有限公司监理单位:上海三维工程建设咨询有限公司勘察单位:武汉地质工程勘察院上海分院1.1本工程位于上海市宝山区友谊路以南,月城路以东。
东侧毗邻已建成的东方丽都一期住宅小区,南侧为景观河道。
由多层住宅、高层住宅、地下车库、配套公建等组成。
其中1、2号楼为10层住宅,3、4、12、13号楼为9层住宅(其中4号楼右单元一、二层为居委会及活动室),5、7、9、11号楼为11层住宅(其中5、7号楼右单元一层为架空层),6、8、10号楼为5+1层住宅,14号楼为三层配套公建, 地下车库一、二、三(其中地下车库一为人防地下车库)。
总建筑面积:67801.28平方米,结构类型:1~5号楼,7、9、11~13号楼:剪力墙结构;6、8、10号楼:异型框架柱结构,14号楼,1、2、3号地下车库:框架结构,抗震设防烈度7度。
工程造价约9000万元。
工程开竣工日期:2009年11月20日至2011年3月25日。
1.2施工环境:本工程占地48640.0平方米,施工场地采用全封闭管理,根据施工总平面图布置,现场临时道路设置混凝土道路,能保证车辆到达每个单体工程。
现场设置两个大门(北门、西门各一),出入较方便。
办公区域与施工区域分隔明确。
同时要做好施工区域内的保洁工作和扬尘控制。
1.2.1施工用水主要由业主提供水源,来满足施工用水。
但厕所清洗、冲水所使用的水源来自场地南侧的庵木河。
1.2.2施工场地排水采用雨污分流、污废合流的排污方式,其中污废水管先接入沉淀池,再进入业主指定排水口。
雨水管先进入雨水收集池,再排入市政雨水系统。
1.2.3电源由供电局提供二座箱式变压器供现场施工用电,并采取措施降低施工用电。
2.1 质量目标所有单体一次验收通过率100%,确保住宅无渗漏。
2.2 工期目标计划开工日期为2009年11月20日,综合验收日期为2011年3月25日。
一、编制说明本创建实施方案的主要内容根据工程质量、进度、安全文明施工目标、工程投标报价以及场地条件等实际情况,重点围绕节能、节地、节水、节材和环境保护为重点,制定各项措施方案,主要通过对施工方案,包括现场的总平面布置、设备选用、模板体系、脚手体系、材料管理等各项施工的策划实施措施的优化,积极寻求技术节约措施,同时在本工程施工中积极推广应用新技术、新材料、新工艺、新设备,以达到降本增效促进环保的目的。
实施绿色施工,应对施工策划、材料采购、现场施工、工程验收等各阶段进行控制,加强对整个施工过程的管理和监督。

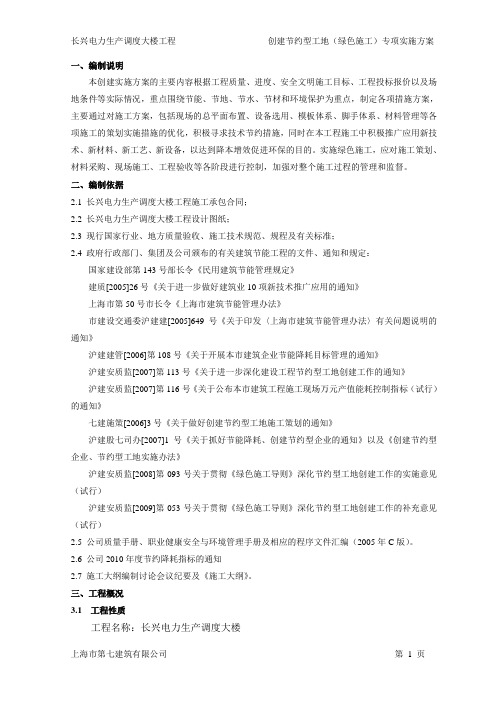

二、编制依据2.1 长兴电力生产调度大楼工程施工承包合同;2.2 长兴电力生产调度大楼工程设计图纸;2.3 现行国家行业、地方质量验收、施工技术规范、规程及有关标准;2.4 政府行政部门、集团及公司颁布的有关建筑节能工程的文件、通知和规定:国家建设部第143号部长令《民用建筑节能管理规定》建质[2005]26号《关于进一步做好建筑业10项新技术推广应用的通知》上海市第50号市长令《上海市建筑节能管理办法》市建设交通委沪建建[2005]649号《关于印发〈上海市建筑节能管理办法〉有关问题说明的通知》沪建建管[2006]第108号《关于开展本市建筑企业节能降耗目标管理的通知》沪建安质监[2007]第113号《关于进一步深化建设工程节约型工地创建工作的通知》沪建安质监[2007]第116号《关于公布本市建筑工程施工现场万元产值能耗控制指标(试行)的通知》七建施策[2006]3号《关于做好创建节约型工地施工策划的通知》沪建股七司办[2007]1号《关于抓好节能降耗、创建节约型企业的通知》以及《创建节约型企业、节约型工地实施办法》沪建安质监[2008]第093号关于贯彻《绿色施工导则》深化节约型工地创建工作的实施意见(试行)沪建安质监[2009]第053号关于贯彻《绿色施工导则》深化节约型工地创建工作的补充意见(试行)2.5 公司质量手册、职业健康安全与环境管理手册及相应的程序文件汇编(2005年C版)。
一、方案背景随着我国经济的快速发展,城市化进程不断加快,工地建设已成为推动经济发展的关键环节。
然而,传统的工地建设方式在带来经济效益的同时,也带来了严重的环境污染和资源浪费。
为贯彻落实绿色发展理念,提高工地环境管理水平,构建绿色工地,特制定本专项方案。
二、方案目标1. 提高工地环境管理水平,降低环境污染。
2. 节约资源,提高资源利用效率。
3. 推动绿色施工技术研究和应用,提高工地建设质量。
4. 增强施工现场人员环保意识,营造绿色施工氛围。
三、方案内容1. 绿色施工技术(1)推广应用绿色建筑材料,如节能环保的墙体材料、防水材料等。
(2)采用绿色施工工艺,如装配式建筑、模块化施工等。
(3)提高施工机械的能源利用效率,降低能源消耗。
2. 环境污染治理(1)加强施工现场扬尘治理,采取覆盖、洒水、围挡等措施,确保扬尘达标。
(2)规范施工废水排放,建设临时污水处理设施,确保废水达标排放。
(3)合理堆放建筑垃圾,减少垃圾对环境的影响。
3. 资源节约与循环利用(1)推广使用再生资源,如废旧钢材、木材等。
(2)加强施工现场节水措施,如采用节水型设备、循环利用水资源等。
(3)提高施工现场废弃物回收利用率,实现资源循环利用。
4. 施工现场管理(1)加强施工现场人员环保意识培训,提高环保素养。
(2)建立健全施工现场环保管理制度,明确各岗位职责。
(3)加强施工现场巡查,及时发现和解决环保问题。
5. 激励与考核(1)对绿色工地建设成效显著的单位给予表彰和奖励。
(2)对环保不达标、资源浪费严重的单位进行处罚。
(3)将绿色工地建设纳入年度考核,提高企业环保意识。
四、实施步骤1. 制定绿色工地建设方案,明确建设目标、内容、措施等。
2. 开展绿色施工技术培训,提高施工人员环保意识。
3. 推广绿色建筑材料和施工工艺,降低环境污染。
4. 加强施工现场环境监测,确保各项环保措施落实到位。
5. 定期开展绿色工地建设评估,总结经验,持续改进。
节约型工地施工方案1. 简介在当前环境保护意识的提高以及资源紧缺的情况下,节约型工地施工方案成为了一个重要的研究方向。
与传统的施工方式相比,节约型工地施工方案主要通过合理利用资源、减少浪费以及提高工作效率等手段来降低施工过程中的资源消耗和环境污染。
本文将介绍一些常见且有效的节约型工地施工方案,以及它们的实施方法和效益。
2. 节约用水方案2.1 安装节水设备在工地上安装节水设备是节约用水的关键。
例如,可安装节水龙头、节水冲水阀等设备,以减少水的消耗。
2.2 合理利用雨水将雨水进行收集、存储和利用,用于工地的清洗、冲洗和浇灌等工作中。
这不仅可以节约用水,还可以减轻排水系统的负担。
3. 节约能源方案3.1 采用节能设备在工地上采用节能设备,如LED照明灯具、高效空调系统等,以减少能源消耗。
此外,工地上的电器设备应合理选择,以避免能源的浪费。
3.2 合理利用自然光照充分利用工地周围的自然光照,灵活调整施工时间和工地布置,以减少对人工照明的需求,从而减少能源的使用。
4.1 精确计算材料需求在施工前进行精确的材料需求计算,避免过量采购和浪费。
这需要综合考虑设计需求、实际施工情况和材料的使用效率等因素。
4.2 优先使用可再生材料优先选择可再生材料,如竹木材料、再生钢材等,减少对非可再生资源的依赖。
4.3 高效利用材料剩余工地上产生的一些材料剩余可以进行再利用或者回收利用。
例如,废弃的砖块可以进行破碎处理后再用于新的施工。
5.1 优化施工流程合理规划施工流程,避免不必要的工序和重复劳动,提高施工效率,减少人工时间和成本。
5.2 培训施工人员通过培训和技术指导,提高施工人员的技术水平和工作效率,减少人力资源的使用。
6. 结束语节约型工地施工方案通过合理利用资源、减少浪费和提高工作效率等措施,既可以降低施工过程中的资源消耗和环境污染,又可以节约成本和提高施工效率。
通过本文的介绍,我们了解到了一些常见且有效的节约型工地施工方案,如节约用水、节约能源、节约材料和节约人工等方案。
建筑工地节约型方案一、前言。
咱建筑工地可不能光想着盖大楼,还得学会过日子,节约那也是一门大学问。
咱得从各个方面入手,把每一分钱都花在刀刃上,每一份资源都用到正地方,这方案啊,就是咱省钱又环保的秘籍。
二、材料节约。
1. 精准计算用料。
在工程开始前,让那些懂行的工程师们好好计算一下到底需要多少材料。
可不能像炒菜放盐似的,凭感觉来。
就比如说钢筋,多了是浪费,少了又得重新买还耽误工期。
精确计算之后,按照计划进料,就像我们去超市买东西列清单一样,不瞎买。
建立一个材料用量的跟踪系统。
每天记录用了多少料,和计划用量对比对比。
要是发现用量突然增多或者减少,得赶紧查查原因,是不是工人操作失误了,还是有啥别的情况。
2. 材料合理利用。
那些边角料可别不当回事儿。
比如说木板的边角料,虽然小块儿,但凑一凑说不定能做些小的模板或者临时的防护栏呢。
就像拼拼图一样,把这些小材料拼成有用的东西。
不同规格的材料要分类存放,这样在使用的时候就能方便找到合适的材料,避免大材小用或者小材大用的情况。
就好比穿衣服得找合适尺码一样,材料也要用得刚刚好。
三、能源节约。
1. 用电节约。
工地上那些大设备,像塔吊、搅拌机啥的,不用的时候就赶紧关掉。
不能让它们像个没事儿人似的空转,那可都是在吃电呢。
这就好比你出门不关灯一样浪费。
照明这块儿也得注意。
安装一些感应灯,人走灯灭。
在白天光线好的时候,能不开灯就不开灯,咱得充分利用自然光。
别大白天的还灯火通明的,又不是在开演唱会。
对用电设备进行定期检查和维护,保证设备的效率。
就像人定期体检一样,设备健康了,用电就更省了。
2. 用水节约。
安装节水器具,像节水型的水龙头和喷头。
水龙头不能一直开着哗哗流,就像水管子在哭一样,多浪费啊。
收集雨水也是个好办法。
在工地上设置几个大桶或者简易的蓄水池,下雨天的时候把雨水收集起来,可以用来浇工地的花草树木,或者用于一些对水质要求不高的施工工序,比如冲洗地面啥的。
四、人力节约。
绿色节约型工地施工方案1. 简介绿色节约型工地施工方案是在建筑施工过程中采用一系列环保、节能措施的综合方案。
通过合理规划和管理,工地可以最大限度地减少对环境的污染,降低能源和资源的消耗,减少噪音和废弃物的产生。
本文档旨在介绍绿色节约型工地施工方案的关键要点和实施步骤。
2. 环保措施2.1 建筑材料选择在施工过程中,选择环保、可再生材料对于绿色节约型工地至关重要。
例如,可以选择使用可降解的材料来替代传统的合成材料,减少对环境的污染。
同时,应对材料的来源进行评估,选择符合环保标准的供应商和厂家。
2.2 节能设计工地施工中的能源消耗是一个重要的环保问题。
通过采用节能设计,可以降低能源消耗,减少对环境的影响。
例如,合理规划建筑的朝向,减少对冷热气流的依赖;使用高效节能的设备和灯具,降低能源消耗。
2.3 水资源管理在工地施工中,水资源的管理也是一项重要的环保任务。
通过采用循环利用、节水设备等措施,可以减少对水资源的浪费和污染。
例如,设置雨水收集系统,用于灌溉和其他非饮用水使用。
3. 垃圾管理3.1 废弃物分类在绿色节约型工地上,废弃物的分类处理是必不可少的环保措施。
施工过程中产生的废弃物应该按照可回收、可降解和其他类别进行分类处理,以便进行合适的回收和处理。
3.2 废弃物处理对于不同类型的废弃物,应采取相应的处理方法。
可回收物应分类收集,并交由合格的回收公司进行回收再利用。
可降解物可进行堆肥或生物处理,减少对环境的污染。
其他类型的废弃物应按照相关法规进行处理,以确保环境安全。
4. 噪音管理工地施工中产生的噪音对于周边环境和居民生活有着负面影响。
通过采取噪音隔离、降噪设备等措施,可以有效减少噪音的扩散和影响。
定期检测和监测噪音水平,确保施工过程中的噪音控制在合理范围内。
5. 人员管理绿色节约型工地施工方案还需要合理管理工地人员,以确保施工过程的环保和安全。
需要制定相关的培训计划,提高工人的环保意识和技能。
同时,加强安全管理,保障工人的身体健康和安全。
一、背景随着我国经济的快速发展,建筑行业对能源的需求日益增长,同时,建筑工地施工过程中产生的能源浪费和环境污染问题也日益突出。
为响应国家节能减排政策,降低建筑工地能源消耗,减少环境污染,提高建筑行业可持续发展能力,特制定本专项方案。
二、指导思想以科学发展观为指导,坚持绿色发展理念,以节能减排为核心,通过技术创新、管理优化、政策引导等措施,实现建筑工地能源消耗的降低和环境污染的减少。
三、目标1. 能源消耗降低:到2025年,建筑工地能源消耗降低20%以上。
2. 环境污染减少:到2025年,建筑工地污染物排放量降低30%以上。
3. 节能减排技术普及:到2025年,建筑工地节能减排技术普及率达到80%以上。
四、具体措施1. 优化施工方案(1)合理安排施工顺序,尽量减少重复作业,降低能源消耗。
(2)优化施工进度,合理安排工期,减少人工制冷制热需求。
2. 节能减排技术(1)推广太阳能热水系统,减少建筑工地生活热水消耗。
(2)采用高效节能照明设备,降低建筑工地照明能耗。
(3)使用节能型施工机械,降低施工设备能耗。
3. 环保材料(1)推广使用环保型建筑材料,减少建筑工地施工过程中产生的环境污染。
(2)加强施工现场材料管理,减少材料浪费。
4. 环境保护(1)加强施工现场扬尘控制,降低大气污染。
(2)合理设置施工现场废水处理设施,减少废水排放。
(3)加强噪声控制,降低施工现场噪声污染。
5. 管理制度(1)建立健全节能减排管理制度,明确责任,加强监督检查。
(2)定期对建筑工地节能减排工作进行评估,及时发现问题并整改。
五、保障措施1. 加强组织领导,成立节能减排工作领导小组,负责统筹协调各项工作。
2. 加大资金投入,设立节能减排专项资金,支持节能减排技术的研发和应用。
3. 加强宣传培训,提高建筑工地人员节能减排意识,营造良好氛围。
4. 加强监督检查,对未按要求落实节能减排工作的单位和个人进行问责。
通过实施本专项方案,我们相信,建筑工地节能减排工作将取得显著成效,为我国建筑行业绿色发展、生态文明建设作出积极贡献。
创建节约型工地专项方案港沿镇文化活动中心编制:施春波审核:陆士忠批准:孙迭笙上海合兴工程有限有限公司一、工程概况建筑设计概况:港沿镇社区文化活动中心,为一幢三层建筑,呈L型布置,建筑面积3172。
75㎡,层高为:底层4.5m,二层、三层均为4。
2m。
屋面为保温平屋面;楼地面装饰为贴地砖;外墙为保温层底,表面装饰为乳白涂料为主,局部采用褐色石材,内墙面装饰为混合砂装底,白水泥批平,白色内墙涂料;外墙门窗采用断热铝合金低辐射中空玻璃门窗,内门采用木质夹板门。
屋面及外墙保温采用40厚挤塑聚苯板,屋面为平屋面.结构设计概况:港沿镇社区文化活动中心±0。
00相当于引出点高程4.75m,室外地坪高程为-0。
45m.本工程为三层现浇钢筋砼框架结构,抗震设防烈度为7度。
基础采用粱板式筏板基础,埋深1。
45m;主体结构采用现浇框架柱、粱、板,框架柱的断面尺寸为:600×600mm、500×500mm、400×400mm、300×400mm;框架梁的断面尺寸为:250×700mm、300×700mm;现浇楼面板的厚度为130mm,现浇屋面板的厚度为120mm本工程砼均采用商品砼,砼的强度等级均为C25;本工程±0.00以下墙采用Mu10砼砌块;M10水泥砂浆砌筑,±0。
00以上墙采用Mu10小型砼空心砌块,M5混合砂浆砌筑.砂浆均采用商品砂浆.1·2现场条件1·2·1施工场地本工程现场施工场地情况较好,根据施工总平面图安排,现场设置水泥道路,车辆能到达每个单体工程,生活区统一安排在业主指定的场地外不远处,便于统一管理。
现场设置大门,出入较方便。
1·2·2给排水施工场地外的施工便道巳施工完成,配套的给排水管线也均已安装完毕,自来水厂提供了一条DN75的供水管,作为本工程的施工用水源.1·2·3电源供电部门提供了一个三相电源供本工程使用,根据本工程的规模,现场用电较为紧张,需采取措施降低用电量。
1·3项目管理目标1·3·1质量目标一次性验收合格率100%。
1·3·2安全文明目标安全质量标准化达标工地考核优良,刨市文明工地。
1·3·3其他目标创”节约型工地”、"平安工地"。
1.2 质量保证体系况分解后具体下达,本工程节约目标为:万元产值耗电量降低5·0%; 万元产值耗水量降低5·0%;节约钢材3%;节约木材3%;节约混凝土2%; 节约砂浆2%;节水型产品及计量装置配置率≥50%: 节约设备和施工节能照明工具配置率≥75%:临时设施重复使用率≥70%;周转材料周转使用率≥65%。
三、实施王1组织机构和管理网络3·1·1管理组织节约拟定落实何约管理目标,制定节约计划,根据供证计划的要求,落实资源的配理.负责节约计划实施过程中的运行、实施、监督和检查。
对节约计划运行过程中出现不符合的要求,制定纠正和预防措施,并对上述措施进行复查。
3·3·2职责和权限项目经理:履行第一责任人的作用,对承包项目的节约计划全面领导责任。
惯彻执行建筑节能的法律法规、标准规范和其他要求,落实各项责任制度和操作规程。
确定节约目标和节约管理组织,明确职能分配和职权规定,主持工程项目节约目标的考核。
领导、组织项目经理部全体管理人员负责对施工现场的可能节约因素的识别、评价和控制策划并落实负责部。
组织制定节约措施,并监督实施.定期召开项目经理会议,布置落实节约控制措施。
负责对分包队伍和供应商的评价和选择,保证分包队伍和供应商符合节约型工地的标准要求。
适时组织对项日经理部的节约计划进行评估,并组织人员落实评估和内审中提出的改进要求和措施。
负责收集相关的法律、法规并传达各级部。
负责制定项目经理部节约宣传、教育、培训计划,落实责任部门和人员,按教育和培训要求组织落实,对项目经理部进行分层次的节约教育。
负责制定原材料综合利用计划,对施工余料和其他建筑垃圾回收再利用。
项目副经理,根据项目节约计划组织有关管理人员制定针对性的节约技术措施,并经常督促检查。
负责对施工现场临时设施的布置,对施工现场的临时道路、围墙合理规划,做到文明施工不铺张.合理选用各种降耗装置,提高各种机械的使用率和满载率。
合理安排施工进度,最大限度发挥施工效率,做到工完料尽和质量一次成优.实施现场管理标准化,采用工具化防护,确保安全不浪费.项目工程师:负责对已识别浪费因素进行评价,确定浪费因索,并制定控制措施、管理目标和管理方案,组织编制节约计划。
编制施工组织设计,制定资源管理、节能降本措施,负责对能耗较大的施工操作方案进行优化。
项目预算员:严格执行进行两算对比制度,合理提供施工材料总计划。
对节约措施进行核算,编写经济性可行性报告。
参加对节约计划的评估和分析。
项目安全员:参与浪费因素的调查识别和节约计划的编制,执行各项措施。
实施文明施工落手青工作业绩评估,发现问题处理,并及时向项目副经理回报.参与评估和审核。
项目施工员:参与节约策划,按照节约计划要求,对施工现场生产过程进行控制.负责在上岗前和施工中对进入现场的从业人员进行节约教育和培训.负责对施工班组人员及分包方人员进行有计对性的技术交底,履行签字手续,并对规程、措施及交底执行情况经常检查,随时纠正违章作业。
项目质量员:负责对施工过程中的质量监督,对可能引起质量问题的操作进行制止、指导、督促。
负责进行工序间的验收,确保上道工序的问题不带入下一道.项日材料员:按照项目节约计划要求,组织各种物资的供应工作.负责供应商有关评价资料的收集,实施对供应商进行分析、评价,建立合格供应商名录.负责对进场材料按场容标准化要求进行堆放,杜绝浪费。
执行材料进场验收制度,札绝不合格产品流入现场。
执行材料领用审批制度,限额领料.项目机管员:组织施工现场机械使用前的验收和日常检查,负责任员的保养和维修工作,提高机械完好率。
对施工现场的用电设施使用节能产品,并按要求验收和平时安全用电的管理.配合综合员对生活用电进行管理.对新购、租赁设备实施检查、验收控制,确保设备完好,节能、安全可靠。
3.4宣传和教育主管领导:项目经理(责任人)主管部门:综治员目的:通过对项日经理部管理人员及全体施工人员节约教育和培训,提高全体人员的节约意识,共同实现项目经理部提出的节约目标及承诺。
控制措施:1、节约教育和培训的要求:施工现场的所有人员(包括分包单位的从业人员)必须按要求进行教育和培训,只有节约教育和培训并且合格的人员才能上岗。
按等级、层次和工作性质分别进行教育和培训,管理人员的重点是节约生产意识和施工管理水平,操作者的重点是节约施工意识和节约习惯的培养。
2、宣传和教育的形式:张挂亩传横幅(多条横幅)公布项目部节约方案公布项目部承诺(喷绘)张贴节约标语设立职工建议箱重点部位张贴友情提示组织开展学习宣传相关法律、法规活动,分层次组织管理人员、职工进行学习,是广大干部职工认识责任和义务,增强节约意识。
以下情况,进行针对性的教育:节约计划节点:发现浪费现象后。
3。
5临时设施3·5·1施工、生活、办公用电3·5·1·1施工用电主管领导:项日经理主管部:施工人员、机管员提高全体人员的节约意识:减少使用电功耗用电设备,提高用电设备的利用率、完好率,合理安排施工工序,尽量减少夜间施工。
(计划节约用电200KVA)控制措施:1、统计加工设备们工作量,合理配备机械设备,节能设备、灯具配置.2、编制施工进度总计划、月、周计划,尽量减少夜间施工(小于总工期的1%);3、夜间施工确保施工段的照明,无关区域不开灯;4、电焊机配备全载电路装置,降低功耗.3·5·1·2生活用电主管领导:项目副经理主管部门:综合员、机管员目的:保证舒适的生活,节约用电。
(计划节约用电1000V).控制措施:3、建立奖励和处罚机制,弘杨节约光荣,浪费可耻的风气;4、使用电流装置、分路供电的技术手段进行控制,每间宿舍安装限流lA的漏电保护器,以杜绝使用大功率用电设备;5、在宿舍张贴人走灯灭的友情提示;6、采用无压锅炉供应热水及开水,不使用电开水炉;7、加强检查,杜绝宿舍自炊或使用电热器具。
5·1·3办公用电主管领导:项日副经理主管部门:综合员、机管贸目的:保证舒适的办公环境,节约用电。
控制措施:l、办公用房采用遮阳网遮盖,办公室内安装窗帘,并做好随手关门,降低空调的耗电量。
2、夏季办公室、会议室的室内温度控制在26度以上,冬季温度控制在20度以下,降低空调和耗电量;3、减少办公设备待机能耗,电脑,打印机、复印机、饮水机等下班后或长时间不用的应及时关闭。
3·5·2临时围墙主管领导:项日副经理主管部门:施工员目的:利用可回收材料,做到美观不浪费.控制措施:l、围墙、外墙书写文明施工内容,书写进入施工现场带好安全帽,以防意外事故发生等宣传标语。
主管领导:项目经理主管部门:施工员目的:做到水尽其用(计划节约用水300吨)控制措施:l、各分路(施工、生活区)安装水标,做到心中有数:2、水龙头采用节水型产品,配制率大于85%;3、混凝土养护时,在四周设置临时导墙,保证养护水的有效使用;3·5·3·2生活用水主管领导:项日副经理主管部门:综合员目的:保证工人生活,同时节约用水(计划节约用水200吨)控制措施:1、水龙头采用节水型产品,配置率大于85%:2、厕所水箱采用节水型产品;3、浴室采用莲蓬头淋浴:4、厕所、浴室安排2人管理,控制水量:5、热水安排专人管理,实行定时供水,节约用水;6、加强管理,杜绝跑冒滴漏,做到人走水关。
3·5·4废水的排放和利用主管领导:项日副经埋主管部门:施工员目的:变废为宝,循环使用(计划节约用水200吨)控制措施:l、施工场地四周设置排水沟统一排水,排水沟除需要行走机动车的盖板,实行三级沉淀二级排放;2、基础施工阶段,基坑水,废水量大,集中在沉淀池安装水泵,作为施工养护水、厕所用水、冲洗车辆用水循环使用;3、主体施工阶段,利用场地,收集雨水。
3·5,5建筑垃圾、生活垃圾的排放主管领导:项目副经理主管部门:综治员目的:垃圾分类处理。
控制措施:l、在食党、生活区设置垃圾桶:2、对垃圾按照可回收但不可利用进行分类处理。
3·5·6施工路面硬化主管领导:项目副经理主管部门:施工员目的:根据使用功能,分类处理。
