中深孔台阶爆破设计

中深孔台阶爆破设计

一、工程概况、环境、地质、技术要求、工程量与工期

1、工程概况

某矿山绝对高程32m,长度300m,平均宽度50m,可开采方量48万

m3,计划工期4年。

2、环境

东面:矿山东面有一条普通公路,300米处有一乡村。

西面:距矿山40米事空地,400米以外是工厂与民房。

南面:丘陵地段。

北面:距矿山60米有农田和果树。

3、地质

岩石为凝灰石,上部风化层0.5-1m。山上植被不发育有很多岩石露头,大部分为中风化和微风化,岩石硬度系数为f=8-10。东侧山体较陡,倾角45-60°,其他方向坡度为30-45°,水文地质简单,没有地下水。

3、技术要求

从矿山整体来看有一条公路要充分利用以便于运输和开采。北面60米处有农田和果树不利于开挖,应从矿山南面向北面开采。修一条简易公路与普通公路相通。

矿山高程为32m,宜采用中深孔台阶爆破。采用孔内微差毫秒爆破,控制单孔药量,防止地震波和个别飞石。

4、工程量与工期

该矿山可开采量为48万m3,工期4年,年开采量12万m3。

每年除节假日、机械维修、自然条件等因素的影响,实际每月应开采量约为1.2万m3。

二、设计依据

1.1 《爆破安全规程》(GB6722-2003)

1.2 《爆破现场示意图》

1.3 安全现状评价报告

1.4 开采方案与安全技术措施

1.5 《民爆安全管理条例》

1.6 山体的地理位置和结构形式

三、设计方案选择

因该山体有效开采高度为32m,采用上下两台阶开挖,为此,宜实施“中深孔为主,浅孔为辅”的爆破方式。

严格控制单孔装药量,采用毫秒延期微差爆破防止地震波和个别飞石对周边环境的影

响,确保施工的正常正规和安全。

四、爆破参数的选择

4.1 中深孔爆破(Φ90mm)

●适用条件

主要用于爆除高度为32m的部位。

●布孔方式

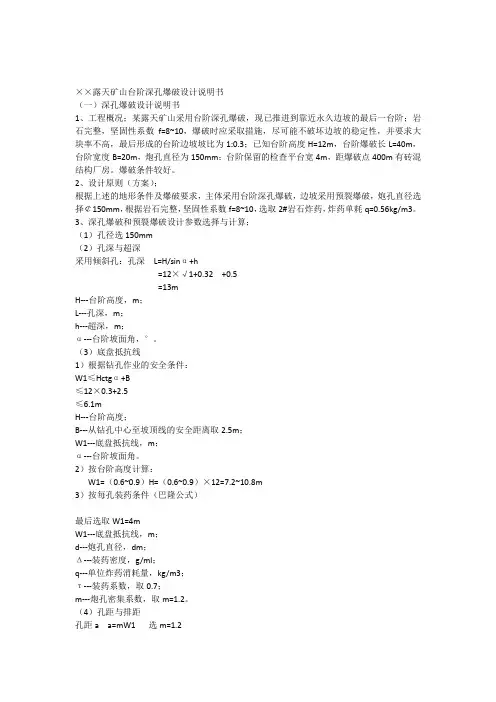

为能很好地控制爆破飞石,确保爆破自由面与飞石方向一致,全部实施垂直钻孔,排间呈梅花形,详见图1所示。

●钻孔直径(D)

D=90mm

●爆除高度(H)

H=16m

●底盘抵抗线(W1)

W1=(20-50)d,W1=3.6m

●超深h

h=(0.15-0.35)W1

h=1m ●钻孔深度(L)

L=H+hc=17m

●孔距(a)

a=4m

●排距(b)

b=3m

●炸药单耗(q)

q=0.30~0.38kg/m3,试验按0.35kg/m3计算。

●单孔最大装药量(Q)

Q=qHab=0.35×17×4×

3=71.4kg

●延米装药量(P)

P=1/4π2×d2×r×1=5.6-6.0kg

●装药长度(LZ)

LZ=Q/P=12.75m

●填塞长度(LT)

LT= L1-LZ≥4.25m

●装药结构

采取炸药沉底、孔口强填塞的连续装药

结构,如图2所示。

●起爆方法

采用孔内非电微差起爆法,具体为:击发枪(击发)→导爆管(传爆)→非电延期毫秒雷管(引爆)→药柱

●起爆网路

该工程爆破条件良好,起爆网路设计为“排间起爆”,前排先爆,由前往后逐排起爆,边孔比同排孔高一个段别,如图3所示。

●网路联接

该设计网路为孔内微差,为加强网路的安全性,最大强度地避免盲炮的产生,孔内装入所需段别的双发雷管,整修网路敷设成双复式闭合形式。

4.2 浅孔爆破

该孔径主要用于较低爆高处爆破及根坎处理。

●布孔方式

水平布孔,排间呈三角形布置。

●钻孔直径

d=42mm

●孔深(L)

L=3.5~5.0m

●炮孔间距

a=1.2~1.6m

●排距

b=0。8~1.0m

●炸药单耗

q=0.30~0.35kg/m3,试验炮按0.35kg/m3计算。

●单孔装药量

Q=qabL=0.35×1.2~1.6×0.8~1.0×3.5~5.0=1.18~2.8kg

●装药长度

LZ=Q/P=2.0~3.6m

●填塞长度

LT≥1.4m

●装药结构

采用连续装药结构,药卷直径为Φ32,每孔装一个起爆雷管,如图4所示。

起爆

网络

起爆网路设计成排间起爆形式,上排孔先爆,向下依次延伸。

4.3 大块破碎

大块破碎爆破参数,详见表一所示。

表一大块破碎爆破参数表

五、爆破有害效应的验算及安全措施

本工程爆破安全主要考虑的是爆破振动、飞石、空气冲击波对周围的厂房、民房、行人及车辆的影响和破坏。

5.1 爆破振动验算

按爆破规程推荐,用公式R=(K/V)1/a×Q1/3 对爆破振动速度进行计算。

式中,v——爆破振动速度,cm/s;

K、a——与爆破点至计算保护对象间的地形、地质条件

有关的系数和衰减指数,可按下表选取

Q——最大段药量,kg;

R——传播距离,m。

因本设计为远区爆破,故K取180,a取1.65,R300m,v=1.0cm/s,经计算,最大段安全发药量QA为:

QA=100kg

由此可见,将最大一次发药量控制在2000kg以内,也即同次炮孔控制在20个以内,爆破震动对周边没有多大影响。为了尽量降低爆破震动,施工中采取如下的降振措施:

①中深孔爆破前,先用浅孔处理好底部根坎,确保爆破自由面良好。

②把最大段发药量减小到100kg以内。

③结合现场地形,设计合理的起爆顺序,转移爆破震动。

5.2 飞石验算
