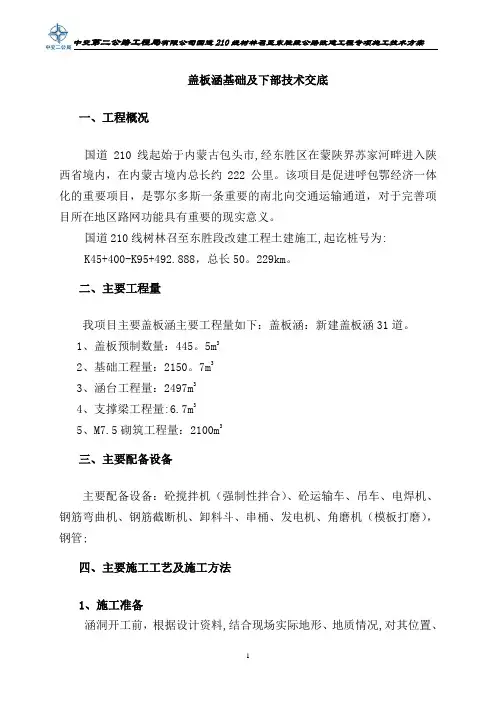

盖板涵基础及下部技术交底
- 格式:doc
- 大小:69.00 KB
- 文档页数:10
盖板涵涵洞施工技术交底书范文一、工程概况。
咱这个盖板涵啊,就在[具体位置],它可是整个工程里相当重要的一部分,就像人的血管一样,虽然不大,但是很关键。
这个涵洞的尺寸呢,长是[X]米,跨径是[X]米,高度是[X]米。
二、施工准备。
# (一)材料准备。
1. 混凝土。
咱要用的混凝土那可得严格按照设计要求来。
强度等级是[具体强度等级],像水泥、砂、石子这些原材料,都得从合格的供应商那儿进。
水泥得有质量证明文件,而且要新鲜,不能是那种放了好久受潮的。
砂呢,要干净,含泥量不能超标,石子大小得均匀,别是那种七零八落的。
混凝土的配合比是经过实验室试配出来的,可不是瞎配的。
搅拌的时候,要严格按照配合比来,水的用量也得精准,多了少了都不行。
2. 钢筋。
钢筋是涵洞的骨架,得用符合设计规格的钢筋。
进场的时候要检查它的质量证明文件,还有钢筋上的标识,看看是不是咱要的那种型号。
像那种表面有裂纹、油污、颗粒状或者片状老锈的钢筋,可不能要,就像找对象,有毛病的咱可不能将就。
钢筋在加工之前,得先调直,弯曲的时候要按照设计的形状来,别弯错了,不然到时候安装就麻烦了。
3. 模板。
模板要选用表面平整、光滑的材料,像钢模板或者质量好的木模板都可以。
模板的尺寸得准确,这样才能保证涵洞的外形尺寸符合要求。
要是模板本身都歪歪扭扭的,那做出来的涵洞肯定也不好看。
在安装模板之前,要在表面涂上脱模剂,就像给模具擦上一层润滑油一样,这样混凝土脱模的时候就轻松多了,而且能保证混凝土表面光滑。
# (二)机械设备准备。
1. 搅拌机。
搅拌机得提前检查一下,看看它的搅拌叶片有没有磨损,转动是不是灵活。
要是搅拌不均匀,那混凝土的质量可就没保证了。
就像炒菜一样,要是锅铲不好使,菜肯定炒不好。
2. 振捣器。
振捣器可是让混凝土密实的关键设备。
要检查振捣棒有没有损坏,电线有没有漏电的情况。
振捣的时候,要按照一定的顺序,不能乱插乱振,得把混凝土里的气泡都振出来,让混凝土密实得像石头一样。
盖板涵涵洞施工技术交底书范文一、工程概况。
咱们这次要干的盖板涵涵洞工程,在整个项目里那可是相当重要的一部分。
这个涵洞的具体位置在[具体位置],设计长度是[X]米,跨径是[X]米,整体的结构形式就是盖板涵。
就好比给道路下面开个特殊的“通道”,让水流或者其他需要通过的东西顺利通行,而且保证路面稳稳当当的。
二、施工准备。
# (一)人员准备。
1. 施工队伍。
咱们的施工队伍那得是精兵强将啊。
有经验丰富的班组长,就像战场上的小队长一样,带着兄弟们冲锋陷阵。
每个工种的工人都得安排妥当,像挖土工得有力气又会使巧劲,模板工要心灵手巧,混凝土工得对混凝土的脾气摸得透透的。
2. 技术培训。
在开工之前,可不能让大家稀里糊涂就上战场。
得组织大家进行技术培训,讲讲这个盖板涵施工的要点,就像老师给学生上课一样。
让每个人都清楚自己要干啥,怎么干才能干好。
# (二)材料准备。
1. 原材料选择。
先说这个钢筋,那得是质量杠杠的,就像选运动员一样,要选身强力壮、没有缺陷的。
从正规厂家采购,进场的时候要严格检查,有弯曲变形或者生锈严重的,咱可不能要。
混凝土的原材料也不能马虎。
水泥、沙子、石子,每一样都得符合要求。
水泥要有出厂合格证,沙子要干净,不能有太多杂质,石子的粒径得合适,就像做菜,食材选好了,做出来的菜才好吃。
2. 材料存放。
材料运到工地了,可不能随便一扔。
钢筋要放在垫高的架子上,防止生锈。
水泥得放在干燥的仓库里,要是被雨淋了,那就成了“水泥饼”,没法用了。
沙子、石子要分区堆放,这样用的时候才好找。
# (三)机械设备准备。
1. 常用设备。
挖土机得提前检查好,别到了工地上才发现这挖不动那挖不动的。
装载机也要准备好,用来装卸材料。
振捣棒可是混凝土施工的神器,要保证数量足够,而且能正常工作,不然混凝土振捣不实,就像馒头没蒸熟一样,里面全是蜂窝孔洞。
2. 设备维护。
这些机械设备就像咱们的好伙伴,要定期给它们做“体检”。
给挖土机换换机油,给装载机紧紧螺丝,让振捣棒的电机保持良好状态。
盖板涵施工技术交底一、背景盖板涵是一种用来控制道路上溢流速度和减少道路上泥石流冲刷的水利结构,适用于处理面积较小而且水流量不大的山区公路。
二、施工原理盖板涵的施工可以分为以下几个步骤:1.土方开挖:根据设计和地形要求进行土方开挖,挖掉盖板涵所在位置的土壤。
2.土体加固:进行加固处理,使土体稳定。
3.砌体墙建造:在加固后的土体上用石头、混凝土等材料建造墙体,可以选择干砌或湿砌。
4.封闭顶部:在墙体建造完成后,将盖板固定在顶部,形成完整的结构。
5.排水沟做好:将盖板涵的一端与排水管相连接,将水往下流入排水管。
同时,在盖板涵的解决问题区域,可能其他水流的流向也需要加强调整。
6.水泥喷涂:若是有水泥喷涂,可用水泥喷涂来保护盖板涵内部的墙壁,使内部更加坚固。
三、重点技术1. 盖板涵的尺寸设计盖板涵的设计尺寸需根据具体的山区情况、道路的水流量、泥石流的范围来确定。
通常来说,盖板涵的尺寸一般可以设置成100厘米宽、80厘米高。
2. 土方开挖盖板涵的开挖一是要考虑到其建造后的各项功能,而二是也要遵循当地的土壤类型、土体的稳定能力来进行。
3. 砌体墙建造盖板涵的墙体主要可以选择干砌石、湿砌石或混凝土等材料进行建造。
其中,干砌不用水泥和灰浆亦可建造,在施工前需认真筛选材料,应选用大小适宜的石头,并在表面压上其他材料填缝。
湿砌使用水泥和灰浆来粘合石头,可以提高墙体的强度和稳定性。
混凝土的使用可以增强墙体与地面的连接,建造的成本也相对较低。
4. 排水沟建造盖板涵的一端需与排水管管道相连接,并附设排水沟,以便将道路上的积水和悬浮物流入排水管,从而达到排放的目的。
排水沟建造应该保证位于与盖板涵相连的另一侧,其坡度与设计斜度相符。
四、安全生产措施1.严格遵守施工的安全操作规程,不得盲目开挖土方和挖深过大,以免导致工程安全事故的发生。
2.要定期对现场作业人员进行安全教育和安全培训,提高其安全生产意识,掌握应急处理措施和安全知识。
盖板涵施工技术交底记录交底时间:2024年6月10日地点:施工现场办公室参与人员:项目经理、施工队长、施工人员一、施工单位的基本情况1.施工单位名称:XXX建设有限公司3.经验:具备丰富的涵洞施工经验,具备相应的资质和技术能力。
二、盖板涵施工技术要点1.盖板涵施工的目的:为了解决道路交通中的排水问题,确保道路安全通行。
2.工程概况:本项目盖板涵的尺寸为XX米长、XX米宽、XX米高。
涵洞建设时需考虑路基和水系的特点,以确保涵洞的结构稳定性及排水功能。
3.材料准备:(1)主要材料:钢筋、混凝土、砂石、水泥等。
(2)质量要求:材料要求符合国家标准,具备相应的检验合格证明。
4.施工方法:(1)清理场地:施工前需清理场地,确保施工区域干净整洁,便于施工人员进行操作。
(2)开挖基坑:根据设计要求开挖基坑,保持坑底平整,并做好排水措施。
(3)模板安装:按照设计要求,安装模板,保证模板的牢固度和垂直度。
(4)钢筋安装:根据设计要求,进行钢筋的切割和安装,保证钢筋的正确位置和数量。
(5)浇筑混凝土:根据设计要求,进行混凝土的配制和浇筑,保证浇筑质量和密实度。
(6)养护:混凝土浇筑后,需进行养护,保证混凝土强度的逐渐提高和稳定。
5.安全措施:(1)安全帽:在施工现场必须佩戴安全帽,保证施工人员的安全。
(2)安全绳:在施工过程中,需要采取安全绳等安全措施,避免高空作业的安全风险。
(3)灭火器材:施工现场应配备灭火器材,以防万一发生火灾。
(4)通行警示:在施工现场设置明显的交通警示标志,保证交通的有序进行。
三、相关注意事项1.施工人员应严格按照施工图纸进行施工,不得擅自更改设计。
2.在施工过程中,如发现不符合设计要求或者存在安全隐患的情况,应及时汇报项目经理,并请示解决方案。
3.施工过程中需要保持现场的整洁有序,避免杂物堆放和垃圾乱扔。
4.施工队长应对施工人员进行技术培训和安全培训,确保施工质量和施工安全。
四、施工单位对施工人员的要求1.遵守相关规章制度,具备基本的道德素质和职业操守。
技术交底记录施工单位:中国第四冶金建设公司合同段:11标监理单位:安徽省高等级公路工程监理有限公司共页工程名称涵洞工程交底单位交底部位盖板涵交底日期3、涵洞基础施工1)模板制作安装(1)测量放样定出基础中心线并经监理工程师确认后方可进行模板安装。
模板安装前先用全站仪放设出基础边缘控制点(角点、边缘线控制点)用钢筋桩打入固定,再用红油漆在控制点(钢筋桩)上画出模板安装的标高控制线。
(2)模板采用1.5cm厚的竹胶板与方木拼装而成,根据基础的断面尺寸,调整模板的拼装。
模板四周用10×10cm方木作支撑固定,模板要求有一定的强度、刚度,以防模板变形。
整体式基础模板支撑示意图纵向肋木(3)模板安装前先清除表面的污迹,在表面均匀涂抹一层脱模剂,并检测表面平整度,复测模板轴线偏位、垂直度是否符合设计规范要求,若达不到规定要求则进行调整,直至准确为止。
(4)在混凝土浇筑期间,设专人检查支架、模板稳固情况,当发现有松动、变形、移位时,应及时处理。
2)钢筋加工及安装(1)严把钢筋进场关。
凡是进场的钢筋均按试验规定抽样测试,结果必须经业主、监理审查批准。
钢筋必须符合《钢筋混凝土用热轧光圆钢筋》(GB13013-91)和《钢筋混凝土用热轧带肋钢筋》(GB1499-98)规定,并满足设计文件的要求。
钢筋外观要求无裂纹、起皮、锈坑、死弯及油污等,使用前应清除干净。
钢筋必须具备出厂合格证,并分别作拉弯复检试验。
(2)钢筋在工地加工点(预制场钢筋加工棚)加工成型,运至现场绑扎。
(3)严把审图关,派有经验的技术人员审图和钢筋放样工作;控制钢筋下料成型。
为保证下料和成型尺寸准确,现场技术人员要亲自到加工点进行交底,并派专人在加工点负责监督检查钢筋的加工成型质量。
同时加工好的钢筋运到现场后,要再次经过严格检查,有效地控制下料成型质量。
(4)基础钢筋接头采用绑扎连接,受力钢筋绑扎接头应设置在内力较小处,并错开布置。
钢筋绑扎接头的截面面积、绑扎接头的搭接长度必须符合有关规范要求。
盖板涵涵洞施工技术交底书范文# 盖板涵涵洞施工技术交底书。
一、工程概况。
咱这盖板涵啊,在整个工程里可是相当重要的一部分。
它的位置就在[具体位置],全长[X]米,涵跨径是[具体跨径数值]米,盖板厚度为[X]厘米。
这盖板涵就像一个地下小隧道,主要功能就是排水或者让一些小型车辆、行人通过,所以咱们得把它建得稳稳当当、结结实实的。
二、施工准备。
# (一)材料准备。
1. 混凝土。
2. 钢筋。
钢筋可是盖板涵的“骨架”。
咱们要按照设计要求选用合适型号的钢筋,像HRB400这种就比较常用。
钢筋进场的时候,得检查它的质量证明文件,看看它是不是“正规军”。
而且表面不能有太多锈迹,要是锈得像烂铁一样,可不能用在咱这工程里。
3. 模板。
模板就像给盖板涵做造型的模具。
咱们可以选用木模板或者钢模板。
木模板要保证表面平整光滑,不能坑坑洼洼的,就像脸要洗干净一样。
钢模板呢,要检查它的刚度,要是软趴趴的,一浇混凝土就变形,那可不行。
# (二)机械设备准备。
1. 搅拌机。
搅拌机就像一个大厨师,把混凝土的各种原料搅拌在一起。
在使用前,得检查它的搅拌叶片有没有磨损,要是磨损严重,就像厨师的刀钝了,搅出来的混凝土不均匀。
还要看看它的传动装置,别到时候正搅着混凝土,突然就不动了。
2. 振捣器。
# (三)场地准备。
1. 测量放线。
这就像是给盖板涵找个合适的“家”的位置。
测量人员要用全站仪或者经纬仪把涵洞的中心线和边线都放出来,要精确到厘米。
放完线后,咱们要用白灰或者木桩把线标记清楚,就像给它画个地图一样,这样施工的时候就不会跑偏了。
2. 基底处理。
如果基底是软土地基,那就得像给病人治病一样,对它进行处理。
可以采用换填的方法,把软土挖掉,换上好的土或者砂石,分层压实,每层压实厚度不能超过[X]厘米,压实度要达到设计要求。
要是基底有积水,一定要把水排干净,就像拖地要把水拖干一样,不然会影响基底的承载力。
三、基础施工。
# (一)开挖。
1. 开挖方式。
盖板涵基础及下部技术交底一、工程概况国道210线起始于内蒙古包头市,经东胜区在蒙陕界苏家河畔进入陕西省境内,在内蒙古境内总长约222公里。
该项目是促进呼包鄂经济一体化的重要项目,是鄂尔多斯一条重要的南北向交通运输通道,对于完善项目所在地区路网功能具有重要的现实意义。
国道210线树林召至东胜段改建工程土建施工,起讫桩号为:K45+400-K95+492.888,总长50。
229km。
二、主要工程量我项目主要盖板涵主要工程量如下:盖板涵:新建盖板涵31道。
1、盖板预制数量:445。
5m32、基础工程量:2150。
7m33、涵台工程量:2497m34、支撑梁工程量:6.7m35、M7.5砌筑工程量:2100m3三、主要配备设备主要配备设备:砼搅拌机(强制性拌合)、砼运输车、吊车、电焊机、钢筋弯曲机、钢筋截断机、卸料斗、串桶、发电机、角磨机(模板打磨),钢管;四、主要施工工艺及施工方法1、施工准备涵洞开工前,根据设计资料,结合现场实际地形、地质情况,对其位置、方向、孔径、长度、出入口高程以及与沟渠、道路顺接的情况进行核对。
与设计不符时,应及时向监理工程师反映,按照合同有关规定办理。
施工顺序应紧密与路基施工相互配合,相互协调。
(1)复测导线点和水准点,资料上报监理工程师。
(2)增设水准点和导线点,恢复涵洞轴线桩,资料上报驻地监理工程师,经签认后,进行施工测量放样工作。
并将施工中所有标桩做固定性保护。
(3)修建临时便道和路基外的排水设施,并通至沟渠,以得排水。
因此,在清理场地时,采取开挖纵向排水沟,将水引入到附近的沟渠排除,并在涵洞施工过程中维护好排水沟,保证水流畅通。
(4)清表采用人工配合推土机、挖掘机等机械施工。
2、基坑开挖根据涵洞设计图纸,用全站仪进行细部放样,定出涵洞中心桩及纵横控制桩,并用水泥砼加以保护,用灰线撒出基坑开挖边线(工作宽度按每边加50㎝考虑),对深挖基坑边坡按1:0。
75予以计算放坡,以防塌方现象发生。
4.1测量准备放出涵洞中心轴线,核对进出口高程及角度,若发现与实际沟渠底高程、角度存在差异时,应及时予以调整。
基础开挖时,用白灰画出开挖线,坑壁坡度严格按照《公路桥涵施工技术规范》(JTG/T3650-2020)中的要求进行放坡,具体要求如下表5.1,并在涵洞基础最外侧各延伸0.8m范围内作为开挖坡脚,将开挖线用白灰画出,检查校核,基础轴线控制桩应延长至基坑外加以固定、保护。
放样完成后,申请驻地监理工程师复查,得到确认之后,方可进行基坑开挖。
表5.1基坑坑壁坡度4.2基础开挖基坑开挖采用机械开挖为主,人工辅助清理,开挖时应清除植被、松散沉积物和粒径大于75mm的岩石。
开挖过程中对边坡的稳定情况随时进行观测,发现存在滑坡、坍塌等安全隐患时要第一时间进行处理。
基坑开挖时严禁超挖,挖机开挖至设计标高顶IOCnI时采用人工开挖。
开挖后立即进行地基承载力试验并报监理工程师检验。
基坑开挖结束后立即使用1.2m成品网片在基坑边缘Inl处设置临边防护。
当涵底地基承载力基本容许值不满足要求时,应根据实际情况采用适当的方法进行处理,以达到设计要求,当涵洞地基为全风化泥岩时,应设置0.5~L5m的垫层进行处理。
4.3基础施工基坑经监理工程师验收合格后,立即进行基础施工,以避免基底长期暴露、扰动或被水浸泡。
盖板涵基础水平设置,但必须保证涵洞底位于冻深层2.22以下位置(基底为岩石时只需嵌入岩石内50CnI即可),涵洞施工时应设上拱度,一般涵洞的预设上拱度可按下表的数值设置,但入口流水槽面的高程不宜低于涵身中部流水槽面的高程。
基础采用组合钢模按照基础尺寸立模,背肋采用Φ48mm,厚3mm的钢管,采用全丝拉杆和双螺母固定模板,拉杆固定安装75Cnl一道。
模板之间的拼缝处采用双面胶封堵,确保浇筑过程中不漏浆,模板下部及端部间隙用泡沫填充剂填满缝隙,防止漏浆,基础按照一次立模浇筑成型,沉降缝处沥青模板可固定在组合钢模内,确保竖直。
盖板涵涵洞施工技术交底书范文一、工程概况。
咱这个盖板涵啊,是在[具体工程名称]项目里的重要构造物。
它就像一个小隧道一样,横跨在咱需要的地方,让水流或者其他东西能顺利通过,同时保证上面的路啊或者其他结构稳稳当当的。
二、施工准备。
# (一)材料准备。
1. 混凝土材料。
水呢,可不能随便用脏水,要用干净的、能喝的水(当然不是真的用来喝啦,就是说要符合标准的水)来拌混凝土。
2. 钢筋材料。
钢筋的型号、规格得按照设计要求来。
那些弯曲的、生锈严重的钢筋要处理好了才能用。
就好比咱们穿衣服,衣服得合身、整洁才行。
# (二)机械设备准备。
1. 模板。
咱的模板得平整、光滑,不能有坑坑洼洼的地方。
要是模板不好,做出来的涵洞表面就像麻子脸一样,可不行。
模板的尺寸也要精确,不然涵洞的大小就不符合要求了。
2. 振捣设备。
振捣棒可是个关键的家伙。
它得能正常工作,振捣的时候要把混凝土振捣密实。
要是振捣不好,混凝土里面就会有蜂窝、麻面,就像面包没发好一样,里面都是空洞。
3. 其他设备。
像吊车啊、装载机这些设备也要提前检查好,别到时候掉链子。
就像打仗之前要检查武器一样,这些设备就是我们施工的武器。
三、基础施工。
# (一)测量放线。
1. 测量可是个精细活。
咱得先根据设计图纸,把涵洞的中心线、边线都放出来。
就像给涵洞画个轮廓线一样,得画得准准的。
要是放错了线,那涵洞可就歪了,就像盖房子盖歪了一样难看又危险。
2. 水准点也要测量准确,这样才能控制好基础的高度。
# (二)基坑开挖。
1. 开挖的时候,要按照放好的线来挖。
挖掘机师傅可得小心点,别挖多了或者挖少了。
如果挖多了,咱还得回填,浪费时间和材料;挖少了,基础尺寸就不够。
2. 挖出来的土要合理堆放,不能影响施工,也不能堆在危险的地方,不然容易塌方。
就像咱们收拾东西,得摆放整齐,不能乱堆乱放。
3. 当挖到接近设计标高的时候,要改用人工开挖,这样能更精确地控制标高。
就像雕刻艺术品,最后那几下得用精细的工具慢慢弄。
盖板涵涵洞施工技术交底书范文# 盖板涵涵洞施工技术交底书。
一、工程概况。
咱这盖板涵工程可是整个项目里很重要的一部分呢。
这个盖板涵位于[具体位置],设计长度是[X]米,涵跨径为[具体跨径数值]米,主要作用就是排水啦,就像给水流专门修了个地下通道一样。
二、施工准备。
# (一)材料准备。
1. 混凝土。
咱这混凝土可是有讲究的。
要按照设计要求的强度等级来配制,一般像咱们这个盖板涵,基础和墙身可能用C25的混凝土就够了。
水泥得用合格的大厂水泥,砂石料也要干净、级配良好。
可不能用那些乱七八糟含泥量超标的砂石料,就好比做菜,食材不好,做出来的菜肯定也不好吃,这混凝土也是这个理儿。
2. 钢筋。
钢筋要用符合设计规格的,什么直径啊、型号啊都得对得上。
进场的时候要好好检查,看看有没有生锈、弯曲变形严重的。
如果钢筋像个麻花似的,那肯定不能用在咱这工程里。
# (二)机械设备准备。
1. 搅拌机。
搅拌机得提前调试好,就像你开车之前得检查车一样。
要保证它能正常运转,搅拌出来的混凝土均匀,没有那种疙瘩似的硬块。
2. 振捣器。
振捣器是让混凝土密实的关键家伙事儿。
不管是插入式振捣器还是平板振捣器,都得确保能正常工作。
振捣的时候要“快插慢拔”,这个操作可不能搞错了,就像打针一样,得有个正确的手法。
# (三)现场准备。
1. 测量放线。
测量的兄弟得先把涵位给确定好,放出基础的轮廓线。
这就好比盖房子打地基之前得先画好线一样,要是线放错了,那整个涵洞可就歪了,就成了个“歪脖子涵洞”啦,所以这一步一定要仔细。
2. 场地平整。
施工现场要平整,不能坑坑洼洼的。
要是场地不平,模板支起来都不稳当,就像在斜坡上搭积木,肯定容易倒。
三、基础施工。
# (一)开挖。
1. 开挖方式。
根据地质情况来选择开挖方式。
如果地质比较好,土质比较硬,咱可以直接用挖掘机开挖,就像挖个大坑似的,一铲子一铲子就挖出来了。
但要是地质比较软,或者地下水位比较高,那就得小心点了,可能要采用放坡或者支护开挖,可不能一下子挖到底,把坑挖塌了,那可就麻烦大了。
盖板涵工程施工技术交底盖板涵工程施工技术交底盖板涵工程是一种常见的道路桥梁施工项目,其施工质量对于整个交通系统的安全性和耐用性具有重要意义。
为了确保施工质量,施工技术交底工作必不可少。
本文将详细介绍盖板涵工程的施工技术和交底内容,为施工企业和从业人员提供参考。
在盖板涵工程施工中,关键技术包括定位放样、基础开挖、基础处理、墙身砌筑、盖板安装等环节。
这些环节相互衔接,每一道工序都需严格按照设计要求进行,以确保整体工程的稳定性和安全性。
首先,定位放样是盖板涵工程的第一步。
施工人员需根据设计图纸进行精确的定位和放样,明确涵洞的位置和方向。
这一步骤的准确性对于后续施工的顺利进行至关重要。
接下来,进行基础开挖。
在开挖过程中,要确保施工安全,尽量避免对周围土体的干扰。
当遇到地质不良的情况时,应及时采取相应的加固措施,如换填、加固等。
基础处理是确保盖板涵工程质量的关键环节。
在进行基础处理时,应先将地基夯实,然后铺设一层均匀的碎石层,以提高基础的承载力。
此外,还需对基础进行混凝土浇筑,以确保基础的稳定性和耐久性。
在墙身砌筑阶段,应选择质量合格的砖块或片石进行砌筑。
砌筑时应按照设计要求的尺寸和角度进行,并确保灰缝饱满、表面平整。
同时,为了确保墙身的稳定性,应对墙身进行钢筋混凝土浇筑。
最后是盖板安装环节。
盖板是盖板涵工程的重要组成部分,其安装质量直接关系到整个工程的质量。
因此,在安装前,应对盖板进行仔细的检查和测量,确保其尺寸与设计要求相符。
然后,按照正确的方向将盖板安装在墙身上,并确保盖板与墙身之间缝隙均匀、密封良好。
为了更好地展示盖板涵工程的施工技术,以下将结合图表进行详细说明。
首先,如图1所示,盖板涵工程的施工流程包括定位放样、基础开挖、基础处理、墙身砌筑、盖板安装等环节。
在施工过程中,每个环节都需要严格按照设计要求进行,以确保整体工程的稳定性和安全性。
图1 盖板涵工程施工流程图接下来,如图2所示,盖板涵的截面图展示了盖板、墙身、基础的构造。
盖板涵基础及下部技术交底一、工程概况国道210线起始于内蒙古包头市,经东胜区在蒙陕界苏家河畔进入陕西省境内,在内蒙古境内总长约222公里。
该项目是促进呼包鄂经济一体化的重要项目,是鄂尔多斯一条重要的南北向交通运输通道,对于完善项目所在地区路网功能具有重要的现实意义。
国道210线树林召至东胜段改建工程土建施工,起讫桩号为:K45+400-K95+492.888,总长50.229km。
二、主要工程量我项目主要盖板涵主要工程量如下:盖板涵:新建盖板涵31道。
1、盖板预制数量:445.5m32、基础工程量:2150.7m33、涵台工程量:2497m34、支撑梁工程量:6.7m35、M7.5砌筑工程量:2100m3三、主要配备设备主要配备设备:砼搅拌机(强制性拌合)、砼运输车、吊车、电焊机、钢筋弯曲机、钢筋截断机、卸料斗、串桶、发电机、角磨机(模板打磨),钢管;四、主要施工工艺及施工方法1、施工准备涵洞开工前,根据设计资料,结合现场实际地形、地质情况,对其位置、方向、孔径、长度、出入口高程以及与沟渠、道路顺接的情况进行核对。
与设计不符时,应及时向监理工程师反映,按照合同有关规定办理。
施工顺序应紧密与路基施工相互配合,相互协调。
(1)复测导线点和水准点,资料上报监理工程师。
(2)增设水准点和导线点,恢复涵洞轴线桩,资料上报驻地监理工程师,经签认后,进行施工测量放样工作。
并将施工中所有标桩做固定性保护。
(3)修建临时便道和路基外的排水设施,并通至沟渠,以得排水。
因此,在清理场地时,采取开挖纵向排水沟,将水引入到附近的沟渠排除,并在涵洞施工过程中维护好排水沟,保证水流畅通。
(4)清表采用人工配合推土机、挖掘机等机械施工。
2、基坑开挖根据涵洞设计图纸,用全站仪进行细部放样,定出涵洞中心桩及纵横控制桩,并用水泥砼加以保护,用灰线撒出基坑开挖边线(工作宽度按每边加50㎝考虑),对深挖基坑边坡按1:0.75予以计算放坡,以防塌方现象发生。
基础开挖应首先获得监理工程师的批准,在测量原地面标高后进行开挖,开挖过程中要及时排水,并控制边坡以防发生塌方,基础开挖至设计标高后,检测基底承载力是否满足规范要求,经检查如果不能满足,应提出处理意见报监理工程师批准,不能盲目地进行基础施工。
只有地基承载力和几何尺寸满足设计要求时,才能进行下道工序施工。
3、基底换填对地基承载力不满足要求及设计图纸中需进行换填的结构物,基坑需挖至换填底部的设计标高,根据设计图纸中的换填方案或批准的换填方案进行换填,换填需分层压实,压实度检测满足要求后进行下一层施工,换填至基础底面标高后,全站仪放出基础边线,根据设计图纸中沉降缝位置设置要求,开始安装基础模板。
4、模板安装及混凝土浇筑现浇砼施工,砼均在拌和站集中拌制,利用砼搅拌运输车运送至施工现场,汽车吊运入模,辅以小型机具和人工现场配合浇筑,针对基础等比原地面底的部位可采用溜槽等设备进行混凝土施工。
预制砼盖板在预制场集中预制,汽车运至施工现场,汽车式起重机安装。
4.1整体式基础拟采用1.2m*1.5m钢模拼装,模板加Φ60mm钢管背肋,在模板接缝处加贴双面胶,均匀涂刷脱模剂,确保混凝土外观质量。
钢模外加斜撑,并每米增设一道Φ12拉杆。
插入式振捣器作业,砼集中拌和。
基底报检合格后,挂线立模,按设计要求及实际情况设置沉降缝,分段施工。
4.2台身施工台身外露面采用大块钢模板拼装,背面采用组合钢模板模一次拼装成型,在墙身施工过程中,针对部分墙身厚度不是标准模板尺寸,所以沉降缝处模板设置采用竹胶板配合方木(5cm×8cm)进行加固,方木成竖向、横向设置,间距控制在20cm-25cm,并按要求设置拉杆及斜撑,保证施工过程中不涨模、跑模,保证施工质量。
模板缝用灰膏填塞,以防漏浆。
混凝土采用拌合机集中拌合,混凝土运输车运输,吊车吊料斗入模水平分层浇筑,插入式振动器振捣密实,砼浇筑完毕及时采用土工膜覆盖,洒水养生。
卸料高度不大于3米,防止混凝土离析。
为防止离析情况,混凝土浇注过程中采用串桶卸料。
根据设计厚度分层浇筑,插入式振捣器振捣,移动间距不超过振动器作用半径的1.5倍,与侧模保持50~100mm的距离,插入下层50~100mm,每一处振动完毕后边振动边徐徐提出振动棒避免振动棒碰撞模板,每一个振动部位使砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆。
浇筑墙身过程中随时校验模板,防止跑模,确保墙身混凝土的强度、表面光滑、顺直、美观。
浇筑完成以后用塑料布覆盖保温。
涵身沉降缝位置与基础一致。
混凝土浇筑完毕,待强度达到规范要求时拆除模板。
涵洞总体实测项目:涵洞浇注实测项目:③砼盖板预制、安装砼盖板均在预制场集中预制,汽车运至施工现场,人工配合吊车安装。
(详见盖板预制及安装专项技术方案)三、砌体工程施工进出水口处、涵底铺砌、八字墙基础、八字墙墙身、八字墙截水墙、八字墙铺砌的砌筑应满足浆砌工程的相关要求,砌体砌筑前先测量放样,施工时立杆挂线或用样板架控制,并经常复核检验,保证线形顺适,砌体平整,人工配合挖掘机开挖基坑。
填筑垫层、基础等。
石料砌筑前,浇水湿润,并将表面泥土、水锈清洗干净。
采用坐浆法砌筑。
砌筑时分层分段进行,片石摆放平整、均匀,大面朝下,浆砌时长短交错,锒面石两顺一丁砌筑,接缝错开距离不小于8cm,砂浆饱满,浆砌灰缝控制在1cm~3cm范围内。
砌筑后进行勾缝处理,勾缝前先清理缝槽,并用水冲洗润湿,后用M10号水泥砂浆勾抹,勾缝采用凹缝,浆砌勾缝应嵌入砌缝内约2cm深。
主体工程砌筑前先按设计坡度挂线,并进行复核,无误后才可砌筑。
采用坐浆法砌筑,分层、分段进行,每层厚30-50cm,分段点设在沉降缝的位置。
分层砌筑时,先砌角石,然后砌边石和面石,然后填腹石。
浆砌片石时,片石敲去其尖锐凸出部分,放置平稳,用小石子填塞空隙,分层错缝搭叠砌筑。
面石进行加工达到粗料石标准,浆砌时长短相间并腹石咬紧,上下层竖缝错开,砂浆饱满,浆砌灰缝应不宜过大。
砌体施工时,砌石间咬口紧密,错缝,砂浆饱满。
不通缝、叠砌、贴砌,勾缝牢固美观,勾缝采用10号砂浆。
砌体施工时,边砌边剔缝,剔缝深2.5-3.0cm。
砌筑结束后立即覆盖草袋洒水养生,养生期一般为7天,养生期间保持覆盖物湿润。
四、台背回填台背采用砂砾回填,台背回填在模板拆除后、混凝土强度达到设计强度的75%后,且在盖板安装完成后进行,墙身附近及顶板上部回填厚度50cm范围内不使用压路机,用打夯机配合人工夯实。
为避免板顶以上路堤压力不均匀,填筑时水平分层,每层松铺厚度不大于10~15cm,保证平整度,对称等高进行,压实度达到96%,使之对两边墙内洞顶以上的土体起减载作用。
五、质量保证体系开工前做好施工调查,认真复核设计文件、施工图纸;按要求精度完成复测和测量桩橛测设;编制本标段施工组织设计及重、难点工程的实施性施工组织设计,报建设单位、监理工程师审核批复后实施。
对采用的新技术、新工艺、新材料、新设备认真研究吸收消化,并对有关人员进行岗前培训。
根据本标段工程特点和质量目标要求,项目经理部配备责任心强、工作经验丰富、技术熟练的工程技术和管理人员,并在施工期间保持相对稳定,选择质量意识强、专业化程度较高、作风过硬的专业施工队伍负责本工程的施工。
机械设备按先进实用的原则配备。
原材料严把采购、进场、使用、检验关,确保原材料检验质量,确保工程质量。
⑴基坑开挖至设计标高,地质和地基承载力符合设计要求,经隐蔽工程检查合格后进行基础施工。
⑵工程用钢筋、水泥须有出厂合格证,砂、石料须取样试验,所有材料经检验合格之后方可使用。
⑶砂浆计量配料,搅拌机拌制;砼由相近砼拌合站集中生产,搅拌运输车运输供应。
⑷沉降缝填塞密实。
麻布、麻筋和木板须经沥青浸制后使用。
预防及控制质量通病措施质量通病预防措施六、雨季施工措施及应急预案1、雨季基坑施工技术保证措施各作业队要在雨季前做好雨季施工防范,为防止雨水浸泡基坑,在顺线路方向挖排水沟,对全线的截、排水沟和既有排水设施等进行一次全面的疏通工作,并且要经常进行清理,以便大雨或暴雨造成的地面水能迅速排走,保证地面水不流入基坑和现场道路的畅通。
基坑开挖前,应多听气象报告,若有雨,且下雨之前不能完成及坑内结构物的施工,则不宜进行基坑开挖。
基坑底两侧的排水沟和集水坑应加大、加深,以适应大体积抽水的需要,尽量做到雨停基坑内无积水。
基坑回填时,各环节紧跟作业,且不得填筑非透水性土壤。
砼浇注前要了解气象情况,尽量避开雨期浇筑,并备有一定数量的塑料薄膜,防止砼突遇大雨的冲袭。
2、雨季钢筋施工技术保证措施加工钢筋在钢筋棚内进行,雨天施工时,正在进行施工的钢筋骨架或已绑扎完准备浇筑混凝土的,须用棚布、雨布加以覆盖,并把中间垫高,以利排水,防止雨水腐蚀钢筋。
做好施工场地排水工作,确保沟槽正常排水能力。
排水机具和设备要齐全,同时计划好机械的停放和材料的堆放位置。
雨天施工时,电力线可靠接地,防止雷击造成危险。
3、雨季混凝土施工技术保证措施在雨季之前,制订防雨、防洪措施,备足水泥、砂、碎石等主要材料,为施工人员配备必要的劳动保护用品,以期达到连续施工,不间断生产。
如遇暴雨或大雨则停止砼施工。
雨后进行混凝土施工时,要测定砂、石含水量并据此调整水灰比,保证混凝土质量。
雨天施工时,增加检测次数。
混凝土搅拌过程中应始终注意坍落度,如与原定的不符,立即纠正。
七、安全保证体系1、桥涵工程施工安全保证措施(1)基坑开挖根据规定的边坡开挖,分层下挖到符合基底承载力要求的设计高程为止。
靠近滑坡体的基坑开挖前,加强监测并做好必要的防护措施,防止引起滑坡体的复活危及施工安全。
(2)基坑顶面边坡以外的四周开挖排水沟,并保持其畅通。
机具、材料、弃土等堆放在基坑边坡周边安全距离以外。
(3)各种吊运机具设备正式使用前组织试吊、试运行,经安监工程师确认合格后再进行吊装作业。
(4)强风、浓雾恶劣气候不从事高空作业。
强风暴雨后,对高空作业设施逐一进行检查,对松动、变形和损坏等现象,立即加以修理完善。
(5)高空作业人员须持证上岗,对从事高空作业的人员进行身体检查,严禁患有高血压、心脏病和其他不适合高空作业人员从事高空作业。
(6)进行高空作业采取可靠的防滑、防寒及防冻措施,作业人员戴安全帽、系好安全带,穿防滑鞋,无关人员禁止出入施工现场。
(7)为保证地面施工人员的人身安全,高空作业平台处、上部结构施工处设置安全网。
(8)起重作业严格执行《建筑机械使用安全技术规程》和《建筑安装工人安全技术操作规程》中的有关规定,塔吊、墩柱、悬灌设立的支架、托架、混凝土拌合站等设置避雷设施。
(9)架梁时要有专人指挥,定人定岗统一操作,严禁非工作人员进入施工区。
2、施工机械的安全保证措施(1)各种机械操作人员和车辆驾驶员必须取得操作合格证,不将机械设备交给无本机操作证的人员操作,对机械操作人员建立档案,专人管理。
