管道沟槽开挖与回填工程的技术要点与施工流程管道沟槽开挖与回填工程是建设行业中常见的一项工程,用于安置各种管道,如给水管、燃气管、通信电缆等。
正确的施工技术和流程对于保证工程的安全和质量至关重要。
本文将详细介绍管道沟槽开挖与回填工程的技术要点和施工流程。
一、管道沟槽开挖的技术要点:1.合理选择开挖方法:根据工程的具体要求,选择合适的开挖方法。
常用的开挖方法有机械开挖、爆破开挖和人工开挖。
机械开挖适用于土质较好的地段,而爆破开挖适用于硬质土壤和岩石。
在狭小的空间或复杂地质条件下,人工开挖是不可或缺的。
2.精确定位:在进行管道沟槽开挖前,需要进行精确的定位。
通过使用测量工具和坐标标示,确保沟槽的长度、宽度和深度符合设计要求。
精确定位可以避免后续施工中的偏差或错误。
3.安全施工:在开挖过程中,严格遵守安全操作规程。
工作人员应佩戴安全帽、防护服等个人防护装备,机械设备应经过检验和维护,以确保施工过程的安全性,并减少事故发生的风险。
4.注意土壤保护:在开挖地基的过程中,需要注意土壤保护,以避免土壤塌方或滑坡的发生。
在土壤较松散时,可以采取支护结构,如支撑桩和挖槽支撑,以保持开挖的稳定性。
二、管道沟槽回填的技术要点:1.选择正确的回填材料:在进行管道沟槽回填时,应选择合适的回填材料。
常用的回填材料有砂土、碎石和混凝土等。
不同的管道类型和基础条件需要选择不同的回填材料。
回填材料应具有较好的排水性能,以防止土壤积水对管道的损害。
2.分层回填:在进行管道沟槽回填时,应采取分层回填的方法。
先回填一定厚度的松散土层,然后采用合适的方法进行夯实和振实,确保回填材料的密实度和均匀性。
分层回填可以避免土壤坍塌和管道变形等问题。
3.注意排气和防水:在回填过程中,要注意排气和防水。
通过设置排气管或安装防水层,确保管道周围的土壤排气顺畅,并防止地下水对管道的浸泡。
排气和防水可以保证管道的稳定性和使用寿命。
4.施工记录和查验:在管道沟槽回填完成后,应及时完成施工记录,记录回填材料的种类和厚度,以备查验使用。
市政工程沟槽开挖、垫层及回填施工质量控制措施1、测量放线时,用全站仪测量保证管沟平面位置、标高测量数值的正确;开挖管沟时,在管沟上设活动龙门架,根据管沟设计标高,通过测量龙门架上中心点标高来控制管沟及各类检查井挖深。
2、采用机械挖槽时,应向机械司机详细交底。
交底内容一般应包括挖槽断面、堆土位置,现有地下地物情况及施工技术、安全要求等,并应指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时测量槽底高程和宽度,防止超挖;同时应确保槽底土壤结构不被扰动或破坏,由于机械不可能准确地将槽底按规定高程整平,开挖时应在设计槽底高程以上保留20cm左右一层不挖,用人工清底。
如发生超挖,应按规范规定处理。
3、当下步工序不能与本工序连续进行时,槽亦应留20cm左右的土层不挖,待下步工序开工时再挖。
4、雨季进行土方施工时,注意地面排水畅通,沟底无积水,保证管沟设计标高土质完好,必要时,用彩条布铺盖管沟边坡,保证边坡土质不被雨水浸泡。
5、砂基础质量控制措施按设计要求,一般情况下管道基础为砂垫层基础,要求敷设在原状土上。
当发现原状土为软质土时,则必须清除基底杂草、淤泥及软质土,然后按管道基础宽度在基础底板下换填级配碎石厚50cm,若基础坐落在回填土上,则先用三合土分层夯实或按路基要求回填至管顶,然后再开挖管沟。
砂垫层施工时,砂料含泥量必须满足要求,填铺时用振动器振动密实,人工摊铺30~50m时,可结合季节干湿洒水振压,保持在最佳含水量的情况下振压,稳压两遍后,即时检测、找补,不允许出现砂窝或梅花现象。
振压过程中局有“软弹”“翻浆”现象,应立即停止振压,待翻松晒填,或换含水量合适的材料进行处理后再继续下一道工序。
6土方回填质量控制措施回填土的质量主要按回填土的密实度来控制。
在管顶上500mm范围内,不得回填大于100mm的石块、砖块等杂物。
管顶上300mm回填砂石。
回填时,槽内应无积水,不得回填淤泥、腐殖土、冻土及有机物质。
排水沟槽开挖回填施工技术交底记录一、项目概况施工单位:XXX施工队施工地点:XXX地区施工时间:XXXX年XX月XX日至XXXX年XX月XX日二、施工原则1.符合设计要求:按照设计要求进行开挖和回填施工,确保施工质量。
2.科学合理:合理掌握开挖和回填的深度、坡度、工艺等要求,避免施工过程中出现塌方、积水等安全隐患。
3.保护地下管线:在开挖过程中,要严格按照相关规定和图纸要求,确保对地下管线进行保护,避免损坏。
三、施工措施1.施工场地布置:(1)根据现场实际情况,确保施工车辆和施工机械有足够的操作空间。
(2)按照要求设置施工现场标志,标明施工区域,并严格限制非施工人员进入施工现场。
2.开挖工程:(1)根据设计要求和图纸,确定开挖的深度和宽度。
(2)选择适合的机械设备进行开挖,确保开挖边坡的稳定性。
(3)开挖过程中,及时清理施工现场,避免杂物和碎石等堵塞排水沟槽。
3.回填工程:(1)回填之前,先进行沟槽底部的夯实,保证底部的平整度和稳定性。
(2)选择合适的填充材料,按照设计要求进行回填。
(3)回填过程中,要逐层夯实,确保填充材料的密实度和稳定性。
(4)回填完毕后,对回填区域进行平整,确保沟槽的形状和尺寸满足设计要求。
四、质量控制1.施工过程中,严格按照设计要求和规范要求进行操作,确保施工质量。
2.严禁在开挖和回填过程中使用禁用设备或非法操作,保证施工安全。
3.严格按照材料验收和检测标准要求,对填充材料进行检测,杜绝使用质量不合格的材料。
五、安全措施1.在开挖和回填施工现场设置明显的安全警示标志,引导工人遵守安全操作规程。
2.使用坚实可靠的坍塌防护措施,保证施工现场的安全。
3.严格按照相关规定使用个人防护装备,如安全帽、安全绳等,为工人提供必要的安全保障。
六、环境保护1.施工现场应合理布置,合理利用现场资源,减少对环境的污染。
2.严格按照规定处理施工废弃物和污水,确保不对周边环境造成污染。
七、施工交底1.组织施工人员进行技术交底,详细讲解施工要求、质量控制措施、安全措施和环境保护要求。
目录一、工程概况 (1)二、施工计划 (3)三、降水、排水设计 (4)四、沟槽支护、土方开挖施工方法 (4)五、确保工程质量的措施 (8)六、确保施工安全的措施 (10)七、沟槽开挖监测方案 (12)八、沟槽开挖事故应急救援预案 (13)一、工程概况:香港东路与青大一路路口热力管道改造管道敷设总长度约36×2米。
本工程设计内容包括:定位放线、沟槽开挖、管道安装、沟槽回填等。
1、设计概况工程范围:香港东路与青大一路路口热力管道改造管道敷设总长度约36×2米。
敷设方式:本工程管线全部采用地下直埋敷设方式。
技术参数:供回水温度为130℃/70℃补偿方式:本工程采用自然补偿与波纹补偿器补偿的方式.弯头要求:本工程弯头采用成品热煨保温弯头,弯曲半径R=3.5Dw。
三通要求:本工程采用焊制成品三通,三通处按《城镇直埋供热管道工程技术规程》中焊制三通加固方案Ⅱ型进行加固。
安装工程质量标准高,工艺要求严格,施工目标要求高,另外由于管线长,施工临时用电、用水供应点须分段设置,给施工现场平面布置带来很大困难;夜间施工受限制等.2、施工条件本顶管工程为香港东路与青大一路路口热力管道改造顶管工程,工程位于市南区香港东路与青大一路交叉路口处,场地狭小,大型机械操作困难。
不利于钢板桩的进出场、运输车辆和施工机械设备的操作,施工难度大.管线沿青大一路西侧敷设,由南向北穿越宽度2米的污水暗渠(因该暗渠弧形跨着原有敷设的热力管线约18米),安装敷设套管为DN1000钢筋砼管,工作管管径为DN600预制保温管,全线长约36×2米。
二、施工计划:1、测量放线按图纸将管道埋设位置、线路放好,在现场做实际的测量、定位,定线时管道经过路线的所有障碍物都要清除,并准备小木桩和石灰,依测定路线定线、放样,以便管沟开挖.沟槽底部的开挖宽度,按下式计算:B=D1+2(b1+b2+b3)式中:B—沟槽底部的开挖宽度(mm);D1-管道结构的外缘宽度(mm);b1—管道一侧的工作宽度(mm),可按表1.1.1采用b2—管道一侧的支撑厚度,可取150~200mmb3-现场浇筑混凝土或钢筋混凝土管渠一侧模板的厚度(mm)管道一侧的工作面宽度(mm)表1。
沟槽开挖及回填施工方案一、前期准备工作在进行沟槽开挖及回填施工之前,必须做好充分的前期准备工作。
包括但不限于:1.方案设计:对于要开挖及回填的沟槽,必须先制定详细的施工方案,包括开挖深度、施工路线、回填材料等内容。
2.人员配备:确保施工中有足够的人员配备,包括项目经理、机械操作人员、安全员等。
3.材料准备:准备好所需要的开挖机械、回填材料等。
4.施工环境检查:对施工环境进行排查,确保没有地下管线或其他障碍物。
二、沟槽开挖工作1. 清理现场在进行沟槽开挖之前,首先需要清理现场,将施工区域内的杂物、杂草等清理干净,为开挖工作铺平道路。
2. 定位标示根据设计方案,标示出沟槽的开挖位置和深度,确保开挖的准确性。
3. 开挖沟槽使用相应的开挖机械(如挖掘机、装载机等),按照设计要求进行沟槽的开挖工作。
注意安全,避免破坏周围环境或地下管线。
4. 检查沟槽质量开挖完成后,对沟槽的质量进行检查,确保符合设计要求,没有明显的缺陷。
三、回填施工工作1. 准备回填材料根据设计要求准备好回填材料,通常可以使用砂土、碎石等作为回填材料。
2. 回填沟槽将准备好的回填材料填入沟槽,按照设计要求进行回填工作。
注意控制回填的层次和密实度,确保回填质量。
3. 压实处理使用压路机或振动压路机对回填后的沟槽进行压实处理,提高回填质量。
四、施工结束与验收1. 清理现场施工结束后,清理施工现场,恢复原状。
2. 完成验收对施工完成后的沟槽进行验收,确保质量符合设计要求,没有安全隐患。
结语沟槽开挖及回填施工是一项重要的工程活动,只有严格按照设计要求和施工规范进行施工,才能保证工程的质量和安全性。
在施工过程中,要注重安全第一,严格控制施工质量,做好施工记录,以便日后的维护和管理工作。
管沟开挖及回填施工方案一、管沟开挖1、管沟开挖前应请测量员根据图纸放线(或设轴线控制桩),经监理复验后方能进行开挖。
管沟开挖的沟底宽度具体按现场规定。
开挖宽度B=D1+2(b1+b2+b3)D1—管道结构的外缘宽度;b1—管道一侧工作台面宽度;b2—管道一侧支撑厚度;b3—现场浇注砼或钢筋砼管渠侧模板厚度。
注:槽底需设排水沟时,工作面宽度b1应适当增加。
2、当地质条件较好、土质均匀、地下水位低于沟槽底面高程,且开挖深度小于5米不加支撑时,沟槽无荷载静载等来选择放坡。
3、沟槽开挖应尽量用挖掘机进行。
挖掘机挖沟时深超过5m应分层开挖;人工挖沟沟深超过5m应分层开挖且层间留台宽度为:放坡开槽时不应小于0.8m,直槽时不应小于0.5m。
4、人工挖沟时堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m;挖掘机挖土时,堆土应尽量远离沟槽。
5、沟槽开挖应达到以下要求:沟底应落在老土上,若是回填土应超挖200mm,回填级配砂石,并压实或按设计规定进行。
沟槽中心线每侧的净宽不小于管沟槽底部开挖宽度的一半。
槽底高程允许偏差:开挖土方时应为±20mm;开挖石方时应为+20mm、-200mm。
为了达到这一要求,在用机械挖土至设计标高约200mm时,每隔110mm就测量打桩,采用人工清理至沟底高程。
管沟开挖时应注意排水,避免管沟受水浸泡。
管沟开挖完成后,请监理、业主进行验槽,并有验槽记录。
二、管沟回填1、管道施工完毕并经检验合格后,沟槽应及时回填,回填前应符合以下规定:2、砼管铺设管基(现浇)和接口抹带或接缝的水泥砂浆强度不应小于5N/mm2;3、无压管应闭水试验合格后及时回填;4、压力管道回填前应符合下列规定:a、水压试验前,除接口外,管道两侧及管顶以上回填高不应小于0.5m,水压试验合格后,应及时回填其余部分;b、管径大于900mm的钢管道,应控制管顶的竖向变形。
5、回填时,槽底至管顶以上50cm范围内不得含有大于50mm 的砖、石等硬块。
沟槽开挖及回填技术交底1、沟槽开挖1.1 关于沟槽开挖措施:根据之前的老管线测放沟槽的开挖中心线,确定槽口开挖宽度,并用石灰线标明开挖边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及时控制中线和槽底高程。
1.2 沟槽开挖采用机械挖土、人工修正的并用方法,机械挖至旧管道顶部时,采用人工开挖,基底20-30cm土方人工清理至管道敷设标高,沟槽边坡必须满足规范要求并根据现场土质情况进行调整,施工时不得扰动原状土,严禁超挖,如发生超挖或扰动,必须按规程要求进行地基处理后,方可进行管道基础施工,对开挖2米以上及土质较差的地段根据实际情况两侧应做护壁处理。
1.3 开挖沟槽,基础不能当天铺设时,必须将基底土方留住,等到做基础的当天再挖至设计标高,以免沟槽长时间暴露。
沟槽开挖尽量按先深后浅进行,利于排水;沟槽不得有积水,且做好排(降)水措施。
2、沟槽回填2.1 管沟回填方法:由人工配合机械均匀地将符合要求的回填土运入沟槽内,进行分层夯实,夯实方法以打夯机等机械方法为主,木夯等人工方法为辅。
2.2 沟槽回填应符合下列要求:2.2.1 排管并连接完毕后,试压之前,应及时回填。
除接口外,回填至管顶以上0.5米。
2.2.2 回填时不得损伤管子。
2.2.3 槽底至管底以上30cm范围内,不得含有机物以及大于30mm的砖石等硬块,不得破坏防腐层。
2.2.4 回填时应分层夯实,每层厚度20--30cm。
2.2.5 回填时,管顶以下采用人工夯实,管顶上部采用机械夯实。
2.2.6 回填要及时,防止管沟的管子因未及时回填而被槽内水浮起。
2.2.7 分段回填夯实时,接茬应呈梯形,不得漏夯.2.2.8 管道沟槽位于路基范围以内时,管顶以上25cm范围内填土表层的压实度85%以上。
沟槽开挖与回填施工技术规范2.1 施工排水2.1.1施工排水应编制施工设计,并应包括以下主要内容:1)排水量的计算;2)排水方法的选定;3)排水系统的平面和竖向布置,观测系统的平面布置以及抽水机械的选型和数量;4)排水井的构造,井点系统的组合与构造,排放管渠的构造、断而和坡度;5)电渗排水所采用的设施及电极。
2.1.2施工排水系统排出的水,应输送至抽水影响半径范围以外,不得影响向交通,且不得破坏道路、农田、河岸及其他构筑物。
2.1.3在施工排水过程中不得间断排水,并应对排水系统经常检查和维护。
当管道未具备抗浮条件时,严禁停止排水。
2.1.4施工排水终止抽水后,排水井及拔除井点管所留的孔洞,应立即用砂、石等材料填实;地下水静水位以上部分,可采用粘土填实。
2.1.5冬期施丁时,排水系统的管路应采取防冻措施;停止抽水后应立即将泵体及进出水管内的存水放空。
2.1.6采取明沟排水施工时,排水井宜布置在沟槽范围以外,其间距不宜大于150m。
2.1.7在开挖地下水水位以下的土方前,应先修建排水井。
2.1.8排水井的井壁宜加支护;当土层稳定、井深不大于1.2m时,可不加支护。
2.1.9当排水井处于细砂、粉砂或轻亚粘土等土层时,应采取过滤或封闭措施。
封底后的井底高程应低于沟槽槽底,且不宜小于1.2m。
2.1.10配合沟槽的开挖,排水沟应及时开挖及降低深度。
排水沟的深度不宜小于0.3m。
2.1.11沟槽开挖至设计高程后宜采用盲沟排。
当盲沟排水不能满足排水量要求时,宜在排水沟内埋设管径为150~200mm的排水管。
排水管接口处应留缝。
排水管两侧和上部宜采用卵石或碎石回填。
2.1.12排水管、盲沟及排水井的结构布置及排水情况,应作施工记录。
2.1.13井点降水应使地下水水位降至沟槽底面以下,并距沟槽底面不应小于0.5m。
2.1.14井点孔的直径应为井点管外径加2倍管外滤层厚度。
滤层厚度宜为10~15cm。
井点孔应垂直,其深度应大于井点管所需深度,超深部分应采用滤料回填。

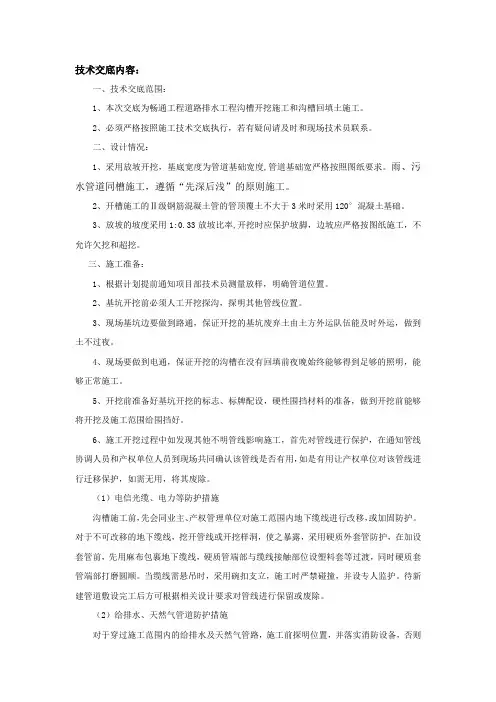

技术交底内容:一、技术交底范围:1、本次交底为畅通工程道路排水工程沟槽开挖施工和沟槽回填土施工。
2、必须严格按照施工技术交底执行,若有疑问请及时和现场技术员联系。
二、设计情况:1、采用放坡开挖,基底宽度为管道基础宽度,管道基础宽严格按照图纸要求。
雨、污水管道同槽施工,遵循“先深后浅”的原则施工。
2、开槽施工的Ⅱ级钢筋混凝土管的管顶覆土不大于3米时采用120°混凝土基础。
3、放坡的坡度采用1:0.33放坡比率,开挖时应保护坡脚,边坡应严格按图纸施工,不允许欠挖和超挖。
三、施工准备:1、根据计划提前通知项目部技术员测量放样,明确管道位置。
2、基坑开挖前必须人工开挖探沟,探明其他管线位置。
3、现场基坑边要做到路通,保证开挖的基坑废弃土由土方外运队伍能及时外运,做到土不过夜。
4、现场要做到电通,保证开挖的沟槽在没有回填前夜晚始终能够得到足够的照明,能够正常施工。
5、开挖前准备好基坑开挖的标志、标牌配设,硬性围挡材料的准备,做到开挖前能够将开挖及施工范围给围挡好。
6、施工开挖过程中如发现其他不明管线影响施工,首先对管线进行保护,在通知管线协调人员和产权单位人员到现场共同确认该管线是否有用,如是有用让产权单位对该管线进行迁移保护,如需无用,将其废除。
(1)电信光缆、电力等防护措施沟槽施工前,先会同业主、产权管理单位对施工范围内地下缆线进行改移,或加固防护。
对于不可改移的地下缆线,挖开管线或开挖样洞,使之暴露,采用硬质外套管防护,在加设套管前,先用麻布包裹地下缆线,硬质管端部与缆线接触部位设塑料套等过渡,同时硬质套管端部打磨圆顺。
当缆线需悬吊时,采用碗扣支立,施工时严禁碰撞,并设专人监护。
待新建管道敷设完工后方可根据相关设计要求对管线进行保留或废除。
(2)给排水、天然气管道防护措施对于穿过施工范围内的给排水及天然气管路,施工前探明位置,并落实消防设备,否则不准施工。
采用人工开挖基槽,贝雷桁架进行悬吊稳固,管路的吊点应加设橡胶垫,防止管道破损,施工时严禁机械碰撞,并设专人防护。
给排水施工方案一、沟渠开挖施工测量、打龙门、放线、挖土、地沟垫层处理。
沟渠开挖前应先放线,设置临时水准点,测量人员认真学习复核图纸,与施工人员密切配合,根据工程进度及时准确做好测量工作。
测定管道中线时,应在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩,桩点钉中心钉,并设方向桩,使用前检测。
土方开挖采用人工挖与机械作业配合开挖。
开挖土方按要求堆放,沟底设计标高以上0.2-0.3米的原状土应人工开挖。
排水沟槽沟底夯实,加垫20厘米的厚砂。
二、回填管道下沟铺设并经检查合格后,在水压实验前除接口外,及时回填,要求管道两侧及管顶以上回填高度不小于0.5米,水压试验合格,在及时回填其余部分。
沟槽内应无积水,不带水回填,不回填含有机物的淤泥,回填土不含石块、砖及其他杂硬物体。
三、给排水管道安装1、管道中心线、临时水准点、中心桩复核无误。
2、下管、稳管采用人工采管、立管压绳下管法。
稳管时,相邻两管节底部应其平,以免水中杂质阻塞而沉淀,两管端面之前预留好1厘米左右间隙。
3、室外给水管道采用HDPE管,熔接连接。
溶接连接时要掌握好管道热熔温度和时间,能使两根管道接口结合紧密,牢固。
4、室外排水管道采用UPVC加筋管道,管材或管件在粘合前用棉纱或干布将承口内侧和插口外侧擦拭干净,使被粘结的面层保持清洁,无尘沙与水迹。
当表面沾有油污时,用棉纱蘸丙酮擦净用油刷蘸胶粘剂轴向涂刷插口外侧和承口内侧,动作要迅速,涂抹要均匀,胶粘剂要适量,不得漏涂或涂抹过厚,承插口涂刷胶粘剂后应立即找正方向管子插入承口,使其准直,再加挤压将挤出的胶粘剂用棉纱或干布蘸清洁剂擦拭干净。
保证承插接口直度和接口位置正确,静待2-3分钟至接口固化,固化期间严禁振动管件。
四、管道试压管件连接完后,水压试验应在24小时后进行。
向管内慢慢注水,并排除管道内空气,注满水后进行水密性检查。
加压宜用手动泵缓慢加压,升压时间不小于10分钟。
升压至试验压力,稳住1小时至力降不超过0.06MPa为强度试验合格。

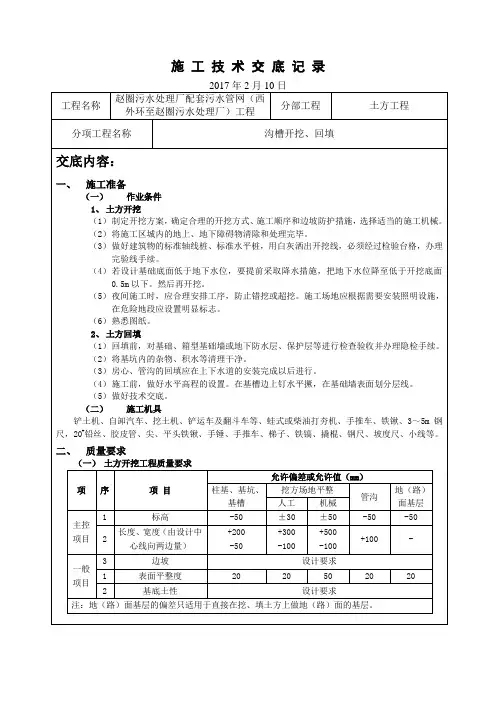

技术交底记录工程名称交底日期年月日施工单位分项工程名称室外给排水工程交底提要沟槽开挖与回填交底内容1.测量放线根据设计施工图,测设管道中心线和检查井中心位置,设立中心桩。
管道中心线和井中心位置经复核后方可在施工中使用。
根据施工管道直径大小,按规定的沟槽宽度测放出边线,开挖前用石灰划线来控制,对于井位置的确定通过在沟槽外两侧设置控制桩来进行控制,并记录两桩至井中心的距离,以备校核。
2.沟槽开挖管道沟槽应按设计的平面位置和高程开挖, 开挖时,不得破坏槽底原状土的结构,局部超挖部分应回填中粗砂或其它细骨料处理。
沟槽开挖的深度为起点标高-1.5m、终点标高为-1.85m,当挖土接近要求深度时,应随时复核槽底标高,以便于控制挖土深度,若已发生超挖,应以中粗砂或其他细骨料回填夯实,不准用原土回填。
机械开挖时,沟底预留值不应小于0.15 m.预留部分在管道敷设前应人工清底至设计标高. ○A-○B轴间主管道沟槽开挖宽度为2.5米,支管道开挖宽度0.6m.沟槽开挖位置位置详见设计图纸。
开挖的土方原则上就地堆置,但堆放高度不超过 1.5m,施工时严格进行控制。
堆置点离坑边距离不小于 2m,以减小沟槽边堆土对沟槽壁侧向土压力,以确保沟槽的稳定性。
3.管道基础或垫层应符合下列规定:(1)管道必须敷设在原状土地基上,局部超挖部分应回填夯实.当沟底无地下水时,超挖在0.15 m以内时,可用原土回填夯实,其密实度不应低于原地基天然土的密实度;超挖在0.15 m以上时,可用石灰土或砂填层处理,其密实度不应低于95%.当沟底有地下水或底土层含水量较大时,可用天然砂回填.(2)沟底遇有废旧构筑物、硬石、木头、垃圾等杂物时,必须在清除后铺一层厚度小于0.15 m的砂土或素土,且平整夯实.(3)管道附件或阀门,管道支墩位置应垫碎石,夯实后按设计要求设混凝土找平层或垫层.审核人交底人接受交底人本表由施工单位填写并保存(一式三份,接受交底人一份、交底人一份、安全员一份)。
沟槽开挖及回填施工方案XXXX建设集团有限公司2022年9月8日一、工程概况本工程经四路是佘山北社区内的一条南北向的城市支路,本次工程范围南起强业路(K0+417.241),北至纬一路(K2+254.230),扣除将军路交叉口(K0+656.442—K0+704.497)、士龙路交叉口(K0+859.471—K0+909.478)、纬四路交叉口(K1+088.354—K1+128.354)、勋业路交叉口(K1+305.457—K1+388.865)、业煌路交叉口(K1+983.021—K2+069.786),道路实施长度1528.753m,规划红线宽度16m。
根据路网规划,本段道路共与9条道路相交,分别为强业路、将军路、士龙路、纬四路、勋业路、士衡路、纬二路、业煌路、纬一路。
其中强业路、将军路、士龙路、纬四路、勋业路、业煌路交叉口已列入其它工程范围,其余路口均属于本工程设计范围。
土方开挖:1. 沟槽开挖前的准备工作:(1). 根据设计图纸的设计要求进行测量放线,定出中心桩、槽边线。
(2). 先查明开挖段的地下管线及其它地下构筑物情况,会同有关部门作出妥善处理,确保施工安全(3). 沟槽开挖前应做好沟槽外四周的排水工作,保证场外地表水不流入沟槽。
(4). 按工程监测要求,开挖前先布置各种类型的观测点,并测定初始资料。
(5). 准备好所有的机械设备及场内外运输道路,以利土方开挖工作连续快速完成。
2. 沟槽开挖方法:排水工程采用明挖施工,管沟计算开挖深度在1.5—4米之间。
开挖自南往北逐渐降低,中间有南横河桥、北横河桥处开挖深度随着桥头台升而增加。
根据本工程地质勘察报告,由于地下水位较高。
管道埋置较深,在开挖污水管沟槽没有放坡开挖的条件时,对开挖深度1.5-2.5米之间的管道埋深采用打普通钢板桩支护直槽开挖的方法进行施工;2.5米以上的则根据开挖地质需要进行钢板桩加设横撑等支护结构形式. 3.开挖1、本工程沟槽开挖施工,拟采用挖掘机进行开挖,自卸汽车运土至土场卸土,清除路面施工完毕后,进行开挖。
