安全技术交底记录表(全套)
一、交底对象
姓名:丁某
职务:生产组长
单位:甲乙丙公司
二、现场检查情况
在甲乙丙公司生产车间进行现场检查,现场环境整洁,设备开启正常,无明显
生产安全隐患。
三、交底内容
1. 安全标准
在生产过程中,按照国家相关安全标准执行,如《安全生产法》、《劳动法》
等法律法规。
同时,公司制定了严格的内部安全标准,对每项生产操作都进行了详细规定,员工必须严格遵守。
2. 安全操作
在生产过程中,必须按照操作规程执行,操作员要熟练掌握操作要领,严格执
行操作程序,并在每次在岗前对设备进行检查,保证设备完好无损。
3. 安全防范
在生产过程中,必须加强对安全隐患的防范。
如操作过程中产生的废气、废渣、废液、废水等,必须及时的进行处理,杜绝因此对人员、设备造成危害。
同时,在操作中必须注意防火、防爆、注意防护装备的穿戴。
4. 事故处理
在生产过程中,如发生任何安全事故,必须第一时间报告相关人员,同时组织
人员对现场进行紧急处理,杜绝事故扩散并保证人员、设备的安全。
四、交底时间
2020年8月15日
五、交底人员
1. 交底人
姓名:**
职务:安全主管
单位:甲乙丙公司
2. 受交底人
姓名:**
职务:生产组长
单位:甲乙丙公司
六、交底签字
受交底人签字交底人签字。
技术交底记录表
项目部:(盖章)编号:
注:1、参加技术交底的人员应在本表的附件《技术交底签到表》上签名;
2、如技术交底内容有其它附件,填写附件名称,附在本表后;
3、项目部应做好记录,完善签章手续后存档备查。
技术交底记录表
项目部:(盖章)编号:
注:1、参加技术交底的人员应在本表的附件《技术交底签到表》上签名;
2、如技术交底内容有其它附件,填写附件名称,附在本表后;
3、项目部应做好记录,完善签章手续后存档备查。
技术交底记录表
项目部:(盖章)编号:
注:1、参加技术交底的人员应在本表的附件《技术交底签到表》上签名;
2、如技术交底内容有其它附件,填写附件名称,附在本表后;
3、项目部应做好记录,完善签章手续后存档备查。
技术交底签到表。
各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表各分部〔分项〕工程、各工种及其它平安技术交底记录表施工现场平安注重事项交底1、施工人员都必须戴好平安帽,并扣好帽带,并挂好胸卡。
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录山东省建设工程质量监督总站监制技术交底记录山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005山东省建设工程质量监督总站监制技术交底记录山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005山东省建设工程质量监督总站监制技术交底记录山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。

技术交底记录表记录代号:使用号:项目名称:生态石笼挡墙(护坡)技术交底交接地址施工现场时间交底单位接受单位主持人主持人(署名)接受人(署名):各有关部门及作业队技术交底主要内容:一、工程概略马场洲湿地公园至新阳大桥段左岸河流,河流谨防断面种类主要为G 型、 E1 型断面,段内生态石龙堤脚长度约561m,堤脚形式为I 型堤脚,石笼护坦长度为6m。
二、施工部署、施工准备本合同工程石笼堤脚及护坦施工道路主要采纳河流中修建的暂时道路及配合使用现有交通道路,场所清理包含植被清理、表土清挖及施工用地需要清理的所有地区的地表。
植被清理:采纳发掘机将开挖线内的杂物,草根(树根)垃圾和废渣等所有消除,运至指定地区进行堆放或掩埋。
表土的清挖、堆放:按设计图纸要求的边坡表土开挖深度进行开挖,并将开挖的有机土壤运到指定区堆放,防备土壤被冲洗或流失。
、技术准备①、依据施工图、地勘报告、合同,在动工前达成生态石笼堤脚(护坦)方案的编制工作。
②、技术负责人组织技术人员、施工人员进行生态石笼堤脚(护坦)方案交底和技术交底,进行质量、安全和文明施工教育。
、资源准备①、组织专业的劳务施工班组,安排足够的劳动力。
②、按施工进度要求实时采买所需有关资料。
③、落实并组织机械设施进场。
三、施工流程及施工方法丈量放样→基础开挖→垫层施工→生态石笼安装→石料填补→石笼网封盖→石装修C15 埋石砼浇筑→生态石笼制作→墙背回填及压实→墙顶巨形鹅卵、丈量放样以设计供给的高程和平面控制网为基础,测设高程和平面施工控制网,并报监理单位审查同意:以施工控制网、设计图纸为依照,进行现场放样。
在施工过程中,依据进度状况实时进行设计规格放样以正确控制开挖尺寸。
、基础开挖生态石笼挡墙应置于坚固地基上,所以应依据设计图纸要求清理坡脚处植被、虚渣,开挖基底平台并整平压实,使基底大概平坦稳固,大块的孤石应予以消除。
、碎石垫层施工基础查收合格后,应实时进行碎石垫层施工。
技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005山东省建设工程质量监督总站监制技术交底记录山东省建设工程质量监督总站监制技术交底记录山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录山东省建设工程质量监督总站监制技术交底记录鲁JJ—005注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存。
装施焊时
铭山装饰装修工程有限公司银川项目部
装施焊时
铭山装饰装修工程有限公司银川项目部
装施焊时
铭山装饰装修工程有限公司银川项目部
装施焊时
铭山装饰装修工程有限公司银川项目部
各分部(分项)工程、各工种及其他安全技术交底记表6
铭山装饰装修工程有限公司银川项目部各分部(分项)工程、各工种及其他安全技术交底记表1
铭山装饰装修工程有限公司银川项目部各分部(分项)工程、各工种及其他安全技术交底记表1
铭山装饰装修工程有限公司银川项目
铭山装饰装修工程有限公司银川项目部
各分部(分项)工程、各工种及其他安全技术交底记表1
装施焊时Array
铭山装饰装修工程有限公司银川项目部。

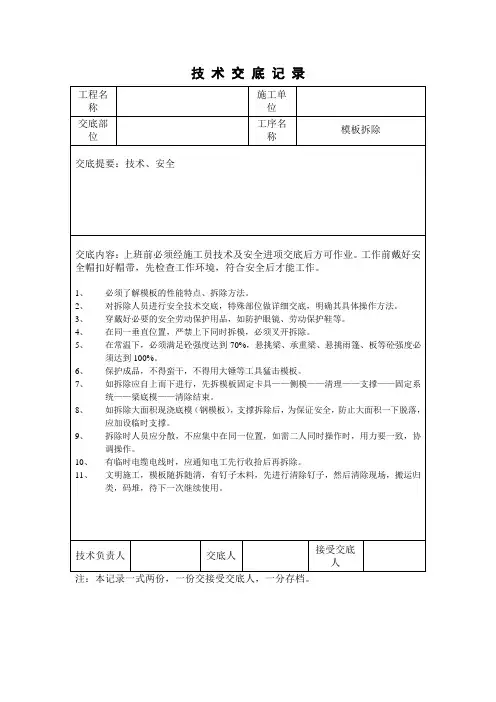

模板工程安全技术交底记录表
安全技术交底内容
交底内容:
一、交底依据
国家、行业、地方标准、规范、规程,当地主管部门有关规定,企业技术标准及质量管理体系文件;
工程施工图纸、标准图集、图纸会审记录、设计变更及工作联系单等技术文件;工程施工组织设计、施工方案对本分部分项规程、特殊规程的技术、质量和其它要求;其它有关文件。
二、分部分项工程的概况及重难点分析
阐述分部分项工程概况,内容包括深化、材料类型、加工方式、安装等。
并对电梯筒、梁柱节点、楼梯间、后浇带、门窗洞口、施工缝、支模架搭设设计参数等节点做法进行分析。
三、施工流程
根据项目实际情况画出该分部分项工程的施工流程图,内容需包括原材控制、轴线定位、标高定位、模板放置、自检、验收等内容。
四、操作要点
根据施工流程所列工序和顺序,分别对施工要点进行叙述,并提出相应要求。
1、原材料控制
应说明所采用的模板类型、规格、型号;连接件、支承件的类型规格;支撑体系材质和间距、龙骨规格和间距、对拉螺栓套管规格和间距;特殊部位的模板和支撑体系;脱模剂(隔离剂)的选用等。
2、操作要求
(1)模板的安装:垂直、平整、起拱要求、精度控制办法。
项目经理被交底人。
安全技术交底记录施工单位:二十一冶建设有限公司第七安装工程Q21YJ03-09-19(01)单位工程名称电解一车间 SY400KA项目负责人孙承富预焙阳极电解槽制安分部工程名称交底时间2008年9月15 日工程地点扎哈淖尔铝厂接受交底负责人1.上班前与工作中不准饮酒,饮酒者不准进入施工现场,神志不清失去理智者严禁作业。
2.衣服要整齐,袖口、脚口应紧身利落,不得有飘荡部份。
3.进入施工现场,必须戴安全帽,扣好帽带。
禁止穿高跟鞋,拖鞋,光脚进入现场。
交 4. 所有施工机械设备必须专人持证上岗操作,各种起重机械应标明最大负荷量,施工机械经常维护检修,所有带电机具电工定期检查,保证施工机械完好使用。
凡在现场设置的机械设备,电气设备等非经许可,不得乱动底乱用。
5.不得擅自登上天车或在梁、柱、墙上行走。
内 6. 重物起吊离地 10 厘米时须停车检查构件平衡情况,之后始允许继续起吊。
7.吊运工具、钢丝绳、卡板、钩环等要经常检查,不合格者不得使用。
容 8. 起重机起吊重物后不准在人头上通过,起吊重物必须有专人指挥。
9.在施工过程中,施工人员必须具体分工,明确职责。
在整个吊装过程中,要切实遵守现场秩序,服从命令听指挥,不得擅自离开工作岗位。
10.在吊装过程中,应有统一的指挥信号,参加施工的全体人员必须熟悉此信号,以便各操作岗位协调动作。
交底部门结构分部交底人交底部门负责人审核附表 1:安全技术交底记录施工单位:二十一冶建设有限公司第七安装工程Q21YJ03-09-19(01)11.在整个施工过程中要做好现场的清理,清除障碍物,以利操作。
12.禁止在吊物上进行焊接或吊高温材料。
13.在吊起物件后,起重机回转半径范围内,指挥人员一定要负责看管,禁止有人在危险区域内行走通过。
14.禁止在带有压力的设备上或带电的设备上进行焊接。
15.禁止在储有易燃物品的房间内进行焊接。
在易燃材料附近焊接时,其最小距离不得小于 5 米。
交16. 焊工离开工作场所时,必须把电源切断,清理好现场。
安全技术交底记录表一、工作单位,______工程有限公司。
二、项目名称,______工程安全技术交底。
三、交底时间,______年______月______日。
四、交底地点,______工地办公室。
五、参与人员,______(施工单位安全员)、______(监理单位安全员)、______(施工单位项目经理)、______(监理单位项目经理)、______(施工单位班组长)、______(监理单位工程师)。
六、交底内容:1. 现场安全管理要求:a. 施工单位要严格执行《建筑施工安全生产管理条例》,建立健全安全生产责任制度,加强对施工现场的安全管理。
b. 监理单位要加强对施工单位的安全检查,发现安全隐患要及时整改,并做好记录。
c. 现场作业人员要严格按照安全操作规程进行作业,不得擅自更改作业流程,不得违章操作。
2. 施工现场安全防护要求:a. 施工单位要对施工现场进行安全防护,包括设置安全警示标识、悬挂安全网、配备安全帽、安全绳等安全设施。
b. 监理单位要对施工现场的安全防护设施进行检查,确保其完好有效。
3. 特种作业操作安全要求:a. 对于高空作业、深基坑作业、起重作业等特种作业,施工单位要制定专门的安全操作方案,并由经过培训合格的特种作业人员进行操作。
b. 监理单位要对特种作业操作方案进行审核,确保其符合安全规定。
4. 施工机械设备安全使用规定:a. 施工单位要对施工机械设备进行定期检查、维护,并保证其安全使用。
b. 监理单位要对施工机械设备进行验收,确保其达到安全使用标准。
5. 紧急情况处理预案:a. 施工单位要制定紧急情况处理预案,并进行演练,确保一旦发生意外情况能够迅速有效地进行应急处理。
b. 监理单位要对施工单位的紧急情况处理预案进行审核,确保其科学合理。
七、交底记录:根据以上交底内容,参与人员均进行了认真学习和讨论,并签字确认。
施工单位安全员签字,______ 日期,______年______月______日。

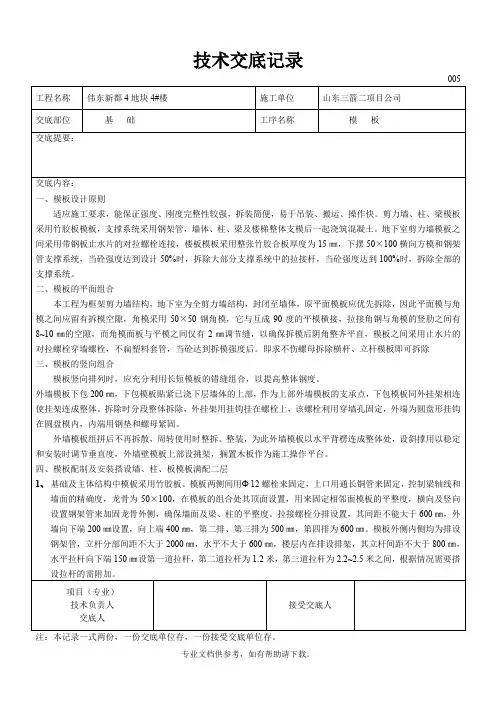

005工程名称伟东新都4地块4#楼施工单位山东三箭二项目公司交底部位基础工序名称模板交底提要:交底内容:一、模板设计原则适应施工要求,能保证强度、刚度完整性较强,拆装简便,易于吊装、搬运、操作快。
剪力墙、柱、梁模板采用竹胶板模板,支撑系统采用钢架管,墙体、柱、梁及楼梯整体支模后一起浇筑混凝土。
地下室剪力墙模板之间采用带钢板止水片的对拉螺栓连接,楼板模板采用整张竹胶合板厚度为15㎜,下摆50×100横向方模和钢架管支撑系统,当砼强度达到设计50%时,拆除大部分支撑系统中的拉接杆,当砼强度达到100%时,拆除全部的支撑系统。
二、模板的平面组合本工程为框架剪力墙结构,地下室为全剪力墙结构,封闭至墙体,原平面模板应优先拆除,因此平面模与角模之间应留有拆模空隙,角模采用50×50钢角模,它与互成90度的平模横接,拉接角钢与角模的竖肋之间有8~10㎜的空隙,而角模面板与平模之间仅有2㎜调节缝,以确保拆模后阴角整齐平直,模板之间采用止水片的对拉螺栓穿墙螺栓,不扁塑料套管,当砼达到拆模强度后。
即求不伤螺母拆除横杆、立杆模板即可拆除三、模板的竖向组合模板竖向排列时,应充分利用长短模板的错缝组合,以提高整体钢度。
外墙模板下包200㎜,下包模板贴紧已浇下层墙体的上部,作为上部外墙模板的支承点,下包模板同外挂架相连使挂架连成整体。
拆除时分段整体拆除,外挂架用挂钩挂在螺栓上,该螺栓利用穿墙孔固定,外端为圆盘形挂钩在圆盘模内,内端用钢垫和螺母紧固。
外墙模板组拼后不再拆散,周转使用时整拆、整装,为此外墙模板以水平背楞连成整体处,设斜撑用以稳定和安装时调节垂直度,外墙壁模板上部设挑架,搁置木板作为施工操作平台。
四、模板配制及安装搭设墙、柱、板模板满配二层1、基础及主体结构中模板采用竹胶板。
模板两侧间用Φ12螺栓来固定,上口用通长铜管来固定,控制梁轴线和墙面的精确度,龙骨为50×100,在模板的组合处其顶面设置,用来固定相邻面模板的平整度,横向及竖向设置钢架管来加固龙骨外侧,确保墙面及梁、柱的平整度。
拉接螺栓分排设置,其间距不能大于600㎜,外墙向下端200㎜设置,向上端400㎜,第二排、第三排为500㎜,第四排为600㎜。
模板外侧内侧均为排设钢架管,立杆分部间距不大于2000㎜,水平不大于600㎜,楼层内在排设排架,其立杆间距不大于800㎜,水平拉杆向下端150㎜设第一道拉杆,第二道拉杆为 1.2米,第三道拉杆为 2.2~2.5米之间,根据情况需要搭设拉杆的需附加。
项目(专业)技术负责人接受交底人交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
鲁JJ—005 工程名称伟东新都4地块4#楼施工单位山东三箭二项目公司交底部位基础工序名称模板交底提要:交底内容:2、基础及主体结构中的柱采用15厚竹胶板,50×70木龙骨自制模板,模板宽度根据柱断而定,小于500㎜中间设置两道龙骨,大于500㎜每大于1㎜增设龙骨一道,四周用架管来固定龙骨,并用Φ12螺栓双面拉结固定。
螺栓需要穿柱的用塑料套管来穿柱面。
这样可拆除时螺栓杆松动螺母后拉出螺杆,固定自下端间距,第一道200㎜,第二、三道400㎜,第四道500㎜加固,柱模上口应顺直,截面尺寸应符合要求。
3、梁底侧模,平台模板采用竹胶板,木龙骨自制模板,接缝处应夹上海棉条,Φ45钢管满堂架子,立杆间距双向不大于800㎜,顶板及梁板支承在满堂架子上,平台模板缝隙均用塑料胶带贴缝。
梁、顶板、踏步支模方法见附图。
4、脱模剂,墙、柱采用油性脱模剂涂涮均匀并不流淌,平台梁采用水性脱模剂,待脱模剂干后再进行绑扎梁平台筋五、模板注意事项1、基础、剪力墙等大体积砼的模板支撑系统首先进行计算满足要求后方可支设。
2、梁底模板拆除时砼强度应达到设计标号的75%,若跨度大于8m,应达到设计强度的100%,跨度在 6.8~9m 的梁,其跨中向上起拱20㎜,模板拆除时,应将支撑件和连接件逐件拆卸,模板应逐块拆卸传递,拆除时不得损伤模板和砼,拆下的模板和配件应分类堆放整齐。
砼浇筑前,认真检查复核模板的位置,柱模板的垂直和梁、板标高。
预留孔洞的位置及尺寸,检查支撑是否牢固,接缝是否严密,发现问题立即整改。
3、质量标准①支撑系统及附件安装牢固,无松动现象,模板拼缝严密浇灌砼时不变形、不漏浆,模板安装允许偏差见下表项次项目允许偏差(MM)检验方法1 模板上表面标高 3 用尺量2 相邻两板表面高低差 2 用尺量3 板面平整 3 用两米卷尺检查②当桁架梁跨度不大于2米时,模板块和桁架梁在同条件养护的砼试块达到设计标号50%后可以拆除,可调支撑在同条件护砼强度达到规范规定拆模强度时方可拆除。
六、安全措施1、支模过程中如遇中途停歇,应将已就位的支撑件联结稳固不得定架浮搁。
拆模间歇时,应将已和桁架松开的模板拆下运走,防止坠落伤人。
项目(专业)交底人接受交底人技术负责人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005 工程名称伟东新都4地块4#楼施工单位山东三箭二项目公司交底部位基础工序名称模板交底提要:交底内容:2、拆模时应在可调支撑下部水平拉杆上铺短脚手板,不要直接踩在水平拉杆上。
拆下的模板块和桁架要轻轻放在楼面上,严禁向下抛郑,上下传递模板时要互相接应防止伤人。
3、夜间支拆模板时,要有足够的照明设施并制订夜间施工的安全措施,必须要应设安全巡视人员。
项目(专业)交底人接受交底人技术负责人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005工程名称华夏金色阳光花园2#住宅楼施工单位青岛市胶州建设集团有限公司济南分公司交底部位基础工序名称混凝土施工交底提要:施工准备、施工工艺、质量标准、安全注意事项交底内容:一、施工准备1、钢筋、模板、等各工序已完成,且办理好预检、隐检手续。
2、要将基础坑内杂物清理干净。
3、混凝土开始浇筑前要检查各种用电工具是否运转良好,能确保正常工作。
4、夜间浇筑时,要准备足够的灯具,保证充足的照明。
5、浇筑混凝土用的架子及马道已支搭设完毕,经检查合格。
6、浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的垫块是否垫好。
7、常温时,混凝土浇筑前,木模应提前适量浇水湿润,但不得有积水。
8、模板牢固、稳定,标高、尺寸等符合设计要求,模板缝隙超过规定时,要堵塞严密,必须达到优良标准。
9、混凝土坍落度,根据砼配合比控制,每车砼应测两次并做好记录。
二、施工工艺1、基础采用商品砼,由砼输送车运至施工部位。
为保证混凝土的连续浇筑,混凝土浇筑采用三班制,以保证混凝土浇筑人员有良好的精神状态,杜绝工人在疲劳状态下施工。
2、班时施工人员应做好交接班交底等交接手续。
做到组织严密,无泄漏。
3、筑混凝土时,应注意保护钢筋位置,专人检查模板、钢筋是否变形、移位;螺栓、拉杆是否松动、脱落;发现漏浆等现象,指派专人检修。
4、浇筑混凝土应连续进行。
如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。
间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。
5、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修正完好。
6、混凝土养护:混凝土浇筑完12h以内,应对混凝土加以覆盖并浇水养护。
常温时每日至少浇水两次,养护时间不得少于7d。
7、按要求填写混凝土施工记录,制作混凝土试块。
8、混凝土的振捣采用插入式振捣器,振捣时间应在10S为宜,不应漏振或过振振捣持续时间应使混凝土表面出浮浆,无气泡不下沉为止。
振捣器一般应垂直自然插入,棒体插入混凝土的移动间距,当插入点呈方格形排列时,不得大于振动棒头,距离摸板不应大于振捣作用半径的 1.5倍。
项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005工程名称华夏金色阳光花园2#住宅楼施工单位青岛市胶州建设集团有限公司济南分公司交底部位基础工序名称混凝土施工交底提要:施工准备、施工工艺、质量标准、安全注意事项交底内容:当插入点呈交错形排列时,不大于作用半径的 1.75倍。
当振动棒头距离摸板不应大于振动器作用半径的1/2,并尽量避免碰撞钢筋预埋件等。
不得利用振动钢筋来振动混凝土。
为使上下层混凝土结合成整体,振动器应插入下一层混凝土的50mm,但上一层必须在下一层混凝土初凝前浇捣完毕。
振动棒应该快插慢拔,每次振动时需将振动棒上下抽动,以保证振捣均匀。
振动棒应慢慢拔出,拔出时,应使插孔州围的混凝土受到振捣而将插孔填满,防止在混凝土中留下孔隙,振动棒机身和软管应随时保持顺直,软管弯曲半径不应小于500mm,以免损坏软管。
9、混凝土表面标高控制:在每根柱子的钢筋上用红油漆标出底板往上的500mm,以此线控制混凝土的浇筑标高。
混凝土推平后应用刮尺刮平,并用木抹子抹平压实。
在初凝以前进行二次抹压,以闭和收缩裂缝。
混凝土浇筑完应经常检查表面湿润情况,必要时洒水养护,并湿润时间不少于7天。
三、质量标准混凝土表面应振捣密实,表面不准有孔洞、漏筋、蜂窝麻面、缺角等情况。
四、安全注意事项1、施工前应认真检查作业环境,脚手架、摸板支撑情况、跳板是否牢固可靠,基坑槽壁有无裂缝,塌方危险,操作区上下左右有无障碍物等。
发现不安全因素必须纠正处理后方准进行操作。
工人上岗前工长应对每一位工人进行安全技术交底,确保安全,避免事故发生。
2、砼浇筑前应对振动棒进行使运行,检查绝缘情况是否良好。
混凝土浇筑人员应穿胶鞋,佩戴绝缘手套,湿手不能接触开关。
3、混凝土浇筑时要听从统一指挥,做好防雨、架子通道的防滑处理等。
4、夜间施工应准备充足的照明设施。
项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制技术交底记录鲁JJ—005工程名称华夏金色阳光花园2#住宅楼施工单位青岛市胶州建设集团有限公司济南分公司交底部位基础工序名称钢筋施工交底提要:编制依据、施工准备、施工工艺、质量要求、成品保护、注意事项、安全措施、环境保护措施交底内容:一、编制依据:本工程钢筋绑扎技术依据GB50204-92中的《钢筋检验评定标准》进行的。
钢筋的连接采用了绑扎连接符合相应的验收规程,并根据图纸施工。
二、施工准备:钢筋下料前应先熟悉图纸,作好配料单,并有专人负责。
材料、成品与半成品分类堆放,底部有防潮措施(设置方木或砌砖条基),顶部有防雨防砸措施,并进行挂牌标识。
