技术交底记录施工技术交底施工技术交底是施工单位把设计要求,施工措施、施工标准、工艺要求、贯彻到基层以至每个施工人员手中的有效办法,是施工技术管理工作中的一个重要环节。
施工技术交底是施工单位项目总工程师或技术主管人员依据设计文件和设计技术交底纪要,将施工方案及施工工艺、施工进度计划、过程控制及质量标准、作业标准、材料设备及工装配置、安全措施及施工注意事项等向参与施工的技术管理人员和作业人员传达的过程。
施工技术交底一般分级进行,项目大的复杂工程,项目总工程师对项目部的各部室及技术人员进行技术交底,技术主管人员对作业队技术负责人进行技术交底,作业队技术负责人对班组长及全体作业人员进行技术交底。
一、技术交底主要内容1、工程概况、图纸、实施性施工组织设计,总体施工顺序及主要节点进度计划安排,施工现场调查情况、施工场地布置、大临设施及过渡工程方案。
2、主要施工技术方案、工艺方法,采用的新技术、新结构、新材料和新的施工方法。
3、工程的重难点,主要危险源。
4、主要工程材料设备,主要施工装备,劳动力安排及资金需求计划。
5、工程技术和质量标准,重大技术安全、质量、环保措施。
6、施工中应注意的问题。
我们现阶段采用的是项目部总工程师或技术负责人直接对作业队技术负责人进行技术交底。
项目部技术负责人也可直接向作业队技术负责人及领工员,队长、工班长等进行技术交底。
现场技术交底主要内容包括:总体施工组织安排、施工作业指导书、分部、分项工程交底、作业场所、作业方法、操作规程及施工技术要求,采用新技术、新工艺的有关操作要求,工程质量、安全环保等施工方面的具体措施及标准。
有关施工详图和加工图,包括设备加工图和拼装图,模板制作设计图,钢筋配筋图、基坑开挖图、工程结构尺寸大样图、隧道支护设计图等,试验参数及配合比,测量放样桩橛、测量控制网、监控量测等爆破设计,重大危险源的应急救援措施,成品保护方法及措施,施工注意事项等。
向作业队、队长、工班长进行交底时应增加:作业标准施工工艺细则、操作要点及质量标准、质量问题预防及注意事项、施工技术措施和安全技术措施,出现紧急情况下的应急救援措施,紧急逃生措施等。

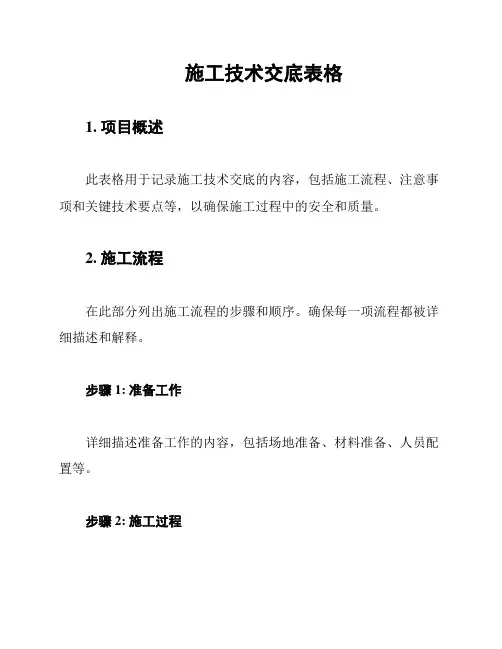

施工技术交底表格1. 项目概述此表格用于记录施工技术交底的内容,包括施工流程、注意事项和关键技术要点等,以确保施工过程中的安全和质量。
2. 施工流程在此部分列出施工流程的步骤和顺序。
确保每一项流程都被详细描述和解释。
步骤1: 准备工作详细描述准备工作的内容,包括场地准备、材料准备、人员配置等。
步骤2: 施工过程按照实际施工流程,逐步记录每一个施工环节的步骤,确保施工过程的连贯性。
步骤3: 安全措施强调施工过程中需要遵守的安全规定和操作要求,包括个人防护措施、设备操作规范等。
3. 注意事项在此部分提醒施工人员需要特别注意的事项。
3.1 材料使用列出需要注意的材料使用要求和技术要点,以保证施工的质量和安全。
3.2 工具使用说明使用各种工具的正确方法和注意事项,避免工具的损坏和安全事故的发生。
3.3 环境保护强调施工过程中的环境保护要求和操作准则,包括噪音、污染、废弃物处理等。
4. 关键技术要点在此部分列出施工过程中的关键技术要点和操作要求,以确保施工的质量和安全。
4.1 关键工艺详细介绍每个关键工艺的操作要点和注意事项,确保施工过程的正确性和有效性。
4.2 要注意的细节列举施工过程中需特别注意的细节,如焊接接头的质量要求、材料的储存要求等。
5. 总结通过施工技术交底表格,施工人员可以清楚了解施工流程、注意事项和关键技术要点,以保证施工过程的安全和质量。
该表格应与施工人员共享,并定期更新。
以上是施工技术交底表格的基本内容,请根据实际情况添加和补充必要的内容。

各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表各分部(分项)工程、各工种及其它安全技术交底记录表施工现场安全注意事项交底1、施工人员都必须戴好安全帽,并扣好帽带,并挂好胸卡。
2、施工人员必须经三级安全教育合格,并签订安全责任协议后方可上岗操作,未经三级安全教育者不得上岗作业。
3、遵守安全操作规程和六大纪律,工地规章制度和各项规章制度,施工现场禁止穿拖鞋、高跟鞋、赤脚和易滑带钉的鞋和赤膊操作、酒后等违章冒险作业。
杜绝违章指挥和违章操作。
4、作业前要先熟悉作业环境,每天上班必须对职工进行班前安全技术交底和应注意事项,并应做好班组台帐。
5、施工人员不得擅自拆除脚手架、防护设施、安全标志、警告牌等安全设施,确需拆除或移位,须经工地负责人同意后,有可靠拆除措施,方可拆除或移位,并在下班前或作业完工后复原。
6、上班时,衣着要整洁,工作思想要集中,坚守工作岗位,不准开玩笑、做私活,不得在施工现场吸游烟和随地大小便。
7、遇六级及以上大风或大雨,应停止室外工作,并检查堆放材料是否稳定,不稳固时必须及时加固或移位,盖好机械设备。
8、夜间作业需有充足的照明,严禁乱扔乱丢材料、工具、垃圾、废料和高空抛掷物,以防东西跌落伤人。
技术交底记录表格
交底日期: ____________
交底内容:
1.项目名称: ____________
2.交底人员:
交底人: ____________
接收人: ____________
3.交底内容概述:
项目背景
技术方案
实施步骤
注意事项
4.技术细节:
使用的技术栈: ____________
具体实现方法: ____________
遇到的问题及解决方案: ____________
5.安全与质量控制:
安全措施: ____________
质量控制方法: ____________
6.时间安排:
开始日期: ____________
结束日期: ____________
7.其他事项:
需要的资源: ____________
预期的成果: ____________
其他建议或注意事项: ____________
接收人确认: 接收人已全面理解并接受本次技术交底的内容。
如有问题或建议,请在下面填
写:
接收人签名: ____________ (日期): ____________
备注: 如需要,可以附上相关的技术文档、图表或其他资料。
安全技术交底表4-2交底人(安全员):接受交底人:安全技术交底表4-2交底人(安全员):接受交底人:安全技术交底表4-2交底人(安全员):接受交底人:安全技术交底表4-2交底人(安全员):接受交底人:安全技术交底记录安全技术交底记录安全技术交底记录技术负责人交底人接受人安全技术交底记录工程名称洪城路以南项目(大朝阳A5地块)棚户区改造安顿房项目交底日期2023年3月28日分项工程名称:安全防护交底内容:根据《建筑施工安全检查原则》,并结合工程实际状况,作如下安全技术交底:1、施工方案基础施工前必须对现场进行勘察,弄清晰现场地质、水文状况、运送道路、临近建筑、地下埋设物、古墓、电缆线路、水管道、煤气管道、水电供应状况等,有针对性旳制定施工方案。
其内容应包括:放坡规定、支护构造设计、机械选择、开挖时间、开挖次序、分层开挖深度、坡道位置、车辆进出道路、降水措施及监测规定等。
按照规定,挖5M以内旳坑(槽)为浅基础,可选用一般支护方案,深度超过5M旳坑(槽)为深基础,必须专题设计,经上级安所有门审批方可施行。
2、临边防护凡深度超过2M旳基坑存在着高处坠落旳危险,必须在基坑周围设置临边防护设施。
基坑周围搭设旳防护栏杆,从选材、搭设方式及牢固程度都应符合《建筑施工高处作业安全技术规范》旳规定。
3、坑壁支护边坡确定:按《土方和爆破工程施工及验收规范》,深度5M以内旳及坑最陡坡度按下表确定:4、固壁支撑在基坑(槽)开挖时,因受场地限制不能放坡,可采用固壁支撑措施。
支撑方式诸多,一般状况下按下表选择:支撑结构表对于土质疏松或深度超过5M旳基坑(槽),如不能采用一般旳支撑措施,必须按特定措施施工,保证安全施工。
施工过程中应随时对基坑支护进行监测,若发现变形,及时采用措施补救。
5、排水措施坑槽旳开挖过程中必须做好地面旳排水工作,防止地表水、施工用水和生活废水流入或浸入施工现场,冲刷边坡。
当地下水位较高时,地下水将不停浸入基槽,影响正常施工,安全也无法保障,因此应采用减少地下水位旳措施,将地下水位降至开挖面0.5M如下。

技术交底记录
2020年月
技术交底记录
年月日
技术交底记录
年月
郑州市重点建设工程质量监督站监制
技术交底记录
年月日
技术交底记录
技术交底记录
年月日
技术交底记录
年月
技术交底记录
年月日
技术交底记录
年月
技术交底记录
年月日
技术交底记录
年月日
技术交底记录
年月日
技术交底记录
年月日
技术交底记录
年月
技术交底记录
年月
技术交底记录
年月日
技术交底记录
年月日
技术交底记录
年月日
郑州市工程质量监督站监制
技术交底记录
年月
技术交底记录
年月
技术交底记录
年月日
技术交底记录
年月
技术交底记录
年月日
郑州市重点建设工程质量监督站监制.
技术交底记录
年月
郑州市重点建设工程质量监督站监制.
技术交底记录
2007年月
技术交底记录
2007 日月年
技术交底记录
2005年5月
郑州市工程质量监督站监制.
技术交底记录
2005年5 月15 日
郑州市工程质量监督站监制.
技术交底记录
2005年5 月15 日
州市工程质量监督站监制.。
注:附同意交底人全体人员名单。
注:附同意交底人全体人员名单。
注:附同意交底人全体人员名单。
注:附同意交底人全体人员名单。
注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底施工技术交底注:附同意交底人全体人员名单。
施工技术交底施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底1.1.6.2交底110602注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底注:附同意交底人全体人员名单。
施工技术交底。
中国能建湖南火电建设有限公司
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司编号:JW-011
中国能建湖南省火电建设公司
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13页第2 页编号:JW-004
中国能建湖南省火电建设公司
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13页第3 页编号:JW-004
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13 页第4 页编号:JW-004
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13 页第 5 页编号:JW-004
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13 页第6 页编号:JW-004
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13 页第7 页编号:JW-004
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限共13 页第8 页编号:JW-004
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13 页第9 页编号:JW-004
中国能建湖南省火电建设公司
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13 页第10 页编号:JW-004
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13 页第11 页编号:JW-004
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13 页第12 页编号:JW-004
安全技术交底记录
施工单位:中国能源建设集团湖南火电建设有限公司共13 页第13页编号:JW-004。
