2015年监理工程师考试辅导——案例分析概述案例考试内容:理论方法的实际应用,考核点均是考试大纲对各科要求掌握的部分。
考试题型:指错题、问答题(纯问答题、分析问答题)、计算题。
复习方法:理论指导实践:掌握知识点+做练习题。
建设工程进度控制案例Array考点1:流水施工进度计划的安排——掌握相关知识点:1.流水施工参数,《进度控制》P20~23(1)施工过程(2)施工段(3)流水节拍(4)流水步距(5)流水施工工期2.有节奏流水施工,《进度控制》P24~28(1)固定节拍流水施工特点、工期计算、横道图的绘制(2)成倍节拍流水施工特点、工期计算、横道图绘制3.非节奏流水施工特点、流水步距的确定、工期计算、横道图绘制,《进度控制》P29~31(一)工艺参数1.施工过程(n)组织施工必须划分施工过程,施工过程的划分有粗有细,要根据计划的用途而定。
2.流水强度流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量。
(二)空间参数1.工作面工作面是指施工对象能够容纳工人或机械操作的空间。
2.施工段(m)(三)时间参数1.流水节拍(t)一个工作队组在一个施工段上工作的持续时间。
2.流水步距(K)相邻工作队组开始工作的时间间隔。
3.流水施工工期(T)T=ΣK+Σtn+ΣG+ΣZ-ΣC(一)固定节拍流水施工特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K根据上例图推导流水施工工期的公式。
T=(m+n-1)K+ΣG+ΣZ-ΣC练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何?解:首先判断属于什么流水:固定节拍。
取k=t=2天,n=3,m=3,(1)T=(m+n-1)K=(3+3-1)×2=10天(2)T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天)流水施工横道图如下:(二)加快成倍节拍流水施工加快成倍节拍流水施工的特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。
2016年全国二级建造师执业资格考试《建筑工程管理与实务》押题冲刺试卷(二)(考试时间180分钟满分120分)一、单项选择题(共20题,每题1分。
每题的备选项中,只有一个最符合题意)1.某建筑在经历强烈地震后,其结构仍能保持必要的整体性而不发生倒塌,此功能属于结构的()。
A.适用性B.安全性C.耐久性D.稳定性2.下列钢筋种类中,外形为光圆钢筋的是( )。
A.HRB335级 B.HRB400级C.HPB235级 D.RRB400级3.建筑施工测量中,测设的基本工作不包括( )。
A.已知水平角的测设B.已知高程的测设C.已知水平距离的测设D.已知倾斜距离的测设4.建筑工程质量验收要求:( )的验收均应在施工单位自行检查评定的基础上进行。
A.工程质量 B.分部工程 C.分项工程 D.单位工程5.受压构件两端铰支,其临界力为50kN,若将构件改为两端固定,则其临界力为( )kN。
A.50 B.100C.150 D.2006.地下工程的防水等级分为( )级。
A.1 B.2 C.3 D.47.某梁跨度为7.5m,规范要求混凝土强度达到设计抗压强度的( )以上时,可对其底模及支架进行拆除。
A.50% B.75% C.90% D.100%8.连续梁板的受力特点是( )。
A.跨中与支座均有正弯矩B.跨中与支座均有负弯矩C.跨中为负弯矩,支座为正弯矩D.跨中为正弯矩,支座为负弯矩9.钢结构焊接工程二级焊缝表面不得有( )等缺陷。
A.咬边B.夹渣 C.未焊满 D.根部收缩10.投标保证金一般不得超过投标总价的一定比例,而且最高不得超过—定数额,这个比例和数额分别是( )。
A.1% B.2% C.3% D.4%11.在装饰装修工程中,安装吊顶主龙骨时,主龙骨应平行房间长向安装,同时应按房间短向跨度的( )起拱。
A.1‰~3‰B.3‰~5‰C.5‰~7‰ D.7‰~9‰12.影响施工项目质量的因素很多,但归纳起来即为( )。

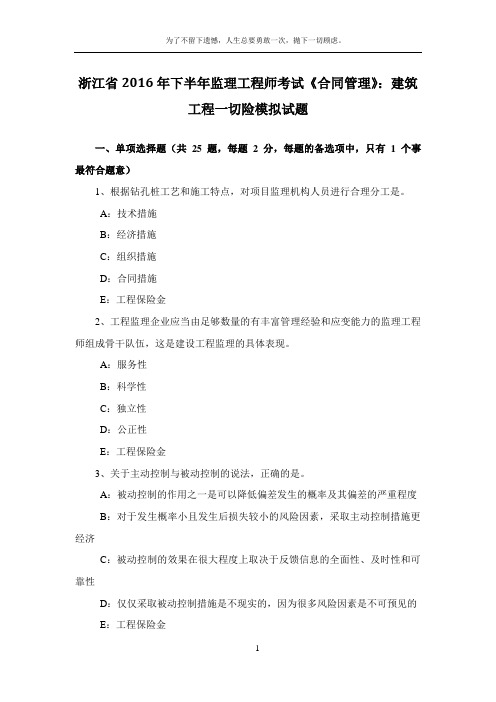

浙江省2016年下半年监理工程师考试《合同管理》:建筑工程一切险模拟试题一、单项选择题(共25 题,每题 2 分,每题的备选项中,只有 1 个事最符合题意)1、根据钻孔桩工艺和施工特点,对项目监理机构人员进行合理分工是。
A:技术措施B:经济措施C:组织措施D:合同措施E:工程保险金2、工程监理企业应当由足够数量的有丰富管理经验和应变能力的监理工程师组成骨干队伍,这是建设工程监理的具体表现。
A:服务性B:科学性C:独立性D:公正性E:工程保险金3、关于主动控制与被动控制的说法,正确的是。
A:被动控制的作用之一是可以降低偏差发生的概率及其偏差的严重程度B:对于发生概率小且发生后损失较小的风险因素,采取主动控制措施更经济C:被动控制的效果在很大程度上取决于反馈信息的全面性、及时性和可靠性D:仅仅采取被动控制措施是不现实的,因为很多风险因素是不可预见的E:工程保险金4、下列描述中,不属于成倍节拍流水施工的特点是。
A:同一施工过程在各个施工段上的流水节拍均相等B:相邻施工过程的流水步距相等C:专业工作队数等于施工过程数D:各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间E:自我评定5、施工单位在需要实施旁站监理的关键部位、关键工序进行施工前书面通知项目监理机构。
A:8hB:12hC:24hD:48hE:工程变更单6、是项目监理机构全面开展工程监理工作的指导性文件。
A:监理规划B:监理大纲C:监理实施细则D:监理工作总结E:工程保险金7、全国人民代表大会及其常务委员会通过的规范工程建设活动的规范,由签署主席令予以公布的文件属于法律。
A:建设部部长B:国家主席C:总理D:总监理工程师E:工程保险金8、当采取某项投资控制措施时,如果该项措施会对进度目标和质量目标产生不利影响,就应考虑选择其他更好的措施,这是建设工程投资的。
A:动态控制B:系统控制C:全方位控制D:全过程控制E:工程保险金9、某关系社会公共利益的投资项目,施工单项合同估算价为5000万元人民币,该项目。

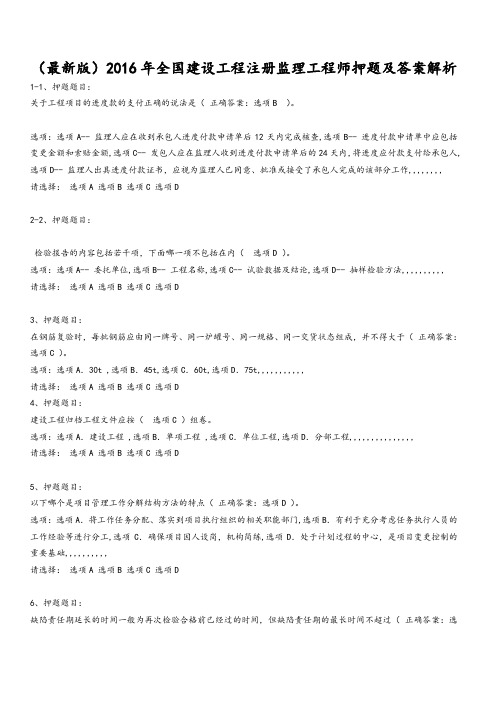

(最新版)2016年全国建设工程注册监理工程师押题及答案解析1-1、押题题目:关于工程项目的进度款的支付正确的说法是(正确答案:选项B )。
选项:选项A-- 监理人应在收到承包人进度付款申请单后12天内完成核查,选项B-- 进度付款申请单中应包括变更金额和索赔金额,选项C-- 发包人应在监理人收到进度付款申请单后的24天内,将进度应付款支付给承包人,选项D-- 监理人出具进度付款证书,应视为监理人已同意、批准或接受了承包人完成的该部分工作,,,,,,,,请选择:选项A 选项B 选项C 选项D2-2、押题题目:检验报告的内容包括若干项,下面哪一项不包括在内(选项D )。
选项:选项A-- 委托单位,选项B-- 工程名称,选项C-- 试验数据及结论,选项D-- 抽样检验方法,,,,,,,,,,请选择:选项A 选项B 选项C 选项D3、押题题目:在钢筋复验时,每批钢筋应由同一牌号、同一炉罐号、同一规格、同一交货状态组成,并不得大于(正确答案:选项C )。
选项:选项A.30t ,选项B.45t,选项C.60t,选项D.75t,,,,,,,,,,,请选择:选项A 选项B 选项C 选项D4、押题题目:建设工程归档工程文件应按(选项C )组卷。
选项:选项A.建设工程 ,选项B.单项工程 ,选项C.单位工程,选项D.分部工程,,,,,,,,,,,,,,,请选择:选项A 选项B 选项C 选项D5、押题题目:以下哪个是项目管理工作分解结构方法的特点(正确答案:选项D )。
选项:选项A.将工作任务分配、落实到项目执行组织的相关职能部门,选项B.有利于充分考虑任务执行人员的工作经验等进行分工,选项C.确保项目因人设岗,机构简练,选项D.处于计划过程的中心,是项目变更控制的重要基础,,,,,,,,,,请选择:选项A 选项B 选项C 选项D6、押题题目:缺陷责任期延长的时间一般为再次检验合格前已经过的时间,但缺陷责任期的最长时间不超过(正确答案:选项B )。
2016年二级建造师管理密押试卷一、单项选择题(共70题,每题1分,每题的备选项中,只有1个最符合题意。
)1.项目目标实现的决定性因素是()。
A.工具B.组织C.人D.方法2.在建筑安装工程费中,不属于施工机具使用费的是()。
A.折旧费B.经常修理费C.燃料动力费D.大型施工机械进出场费3.在施工中必须发生,但在投标时很难具体分项预测的二次搬运费和冬雨季施工费的计价适宜采用()。
A.实物量法B.综合单价法C.参数法D.分包法4.业主方的项目管理任务中()是最重要的。
A.投资控制B.质量控制C.合同管理D.安全管理5.关于进度计划编制和调整的说法,错误的是()。
A.总进度规划、项目子系统进度规划与项目子系统中的单项工程进度计划之间的联系和协调B.预测性进度规划、指导性进度规划与实施性进度计划之间的联系和协调C.设计方编制的进度计划、施工和设备安装方编制的进度计划与采购和供货方编制的进度计划之间的联系和协调D.业主方编制的整个项目实施的进度计划与采购和供货方编制的进度计划之间的联系和协调6.建设工程项目实施阶段策划的工作内容中,属于项目目标的分析和再论证内容的是()。
A. 项目风险管理与工程保险方案B.项目管理工作流程C.关键技术的深化分析和论证D.编制项目建设总进度规划7.采用赢得值法分析成本偏差得到的结果如下图所示,正确的是()。
A.效率低,进度较慢,投入延后B.效率较低,进度慢,投人延后C.效率较低,进度较快,投入超前D.效率较高,进度较慢,投入延后8.分部分项工程成本分析中,“三算”对比指的是()的对比。
A. 预算成本、目标成本和实际成本B.概算成本、目标成本和计划成本C.预算成本、目标成本和计划成本D.概算成本、目标成本和实际成本9.建设工程项目管理规划属于()项目管理的范畴。
A.施工方B.设计方C.业主方D.供货方10.在招投标过程中若出现招标文件的工程量清单描述与设计图纸不符时,投标人应以()为准确定投标报价的综合单价。
浙江省监理工程师考试模拟题目1.在建设工程质量特性中,()是指工程在规定的时间和规定的条件下完成规定功能的能力。
A.适用性B.耐久性C.可靠性D.经济性2.建设投资的组成项目包括:设备及工器具购置费、建筑安装工程费、工程建设其他费用、建设期利息和()。
A.预备费B.基本预备费C.涨价预备费D.建设管理费3.运输方案的审查,包括()。
A.对承运单位的审查B.审查运货台账C.运输安全措施的审查D.审查制定的开箱检验方案E.设备交货的清点4.工程质量形成过程中,直接影响项目的决策质量和设计质量的()。
A.项目可行性研究B.项目决策C.工程设计D.工程施工5.属于施工进度控制工作内容的有()。
A.按年、季、月编制工程综合计划B.编制施工进度控制工作细则C.下达工程开工令D.调整施工进度计划E.工程验收6.在()需要确定工程项目的质量要求,并与投资目标相协调。
A.项目可行性研究时B.项目决策时C.工程勘察设计时D.工程施工时7.为了减少或避免工程延期事件的发生,监理工程师应做好以下()等工作。
A.选择合适的时机下达工程开工令B.处理工程延期事件C.及时支付工程价款D.尽量地提供施工图纸E.提醒业主履行施工承包合同中所规定的职责8.工程决策、施工方法、工程造价等因素都直接或间接的影响工程项目质量。
这体现了工程质量本身()的特点。
A.影响因素多B.质量波动大C.质量隐蔽性D.局限性9.下列选项中,属于施工阶段监理投资工作主要任务的有()。
A.核验施工测量放线,验收隐蔽工程、分部分项工程B.进行工程计量和付款凭证C.检查施工单位有关仪器设备的定期检验证明文件D.审查费用索赔报审表E.处理工程变更费用10.设备制造的质量控制方式有()。
A.驻厂监造B.巡回监控C.就地监造D.远程监控E.定点监控11.建设单位申请领取施工许可证应具备的法定条件中,包括()。
A.已经办理了建设用地申请B.依法确定了建筑施工企业C.已经领取了房屋拆迁许可证D.建设资金已经到位12.下列投资控制的措施中,属于组织措施的是()。
2016全国二级建造师建筑工程管理与实务考前冲刺试卷考生须知1. 考生必须严格遵守各项考场规则。
2. 答题前,考生将答题卡上的“姓名”、“考生编号”等信息填写清楚,并与准考证上的一致。
3. 选择题的答案须用2B铅笔填涂在答题卡上,其它笔填涂的或做在试卷或其它类型答题卡上的答案无效。
4. 非选择题一律用蓝色或黑色签字笔在答题纸上按规定要求作答,凡做在试卷上或未做在指定位置的答案无效。
5. 交卷时,请配合监考人员验收,并请监考人员在准考证相应位置签字(作为考生交卷的凭据)。
否则,所产生的一切后果由考生自负。
姓名:准考证号:一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意。
)1.下列影响简支梁弯曲变形的因素中,()是不正确的。
A. 材料的弹性模量B. 材料强度C. 截面形状尺寸D. 跨度2.国家标准规定,水泥的强度等级是以水泥胶砂试件在()龄期的强度来评定的。
A.28d B.3d、7d和28d C.3d和28d D.7d和28d3.基坑验槽时应仔细观察槽壁、槽低土质类型、均匀程度和有关一场土质是否存在,核对基坑土质及地下水情况是否与()相符。
A、设计图纸B、勘察报告C、施工方案D、钎探记录4.钢筋备料、加工的依据是()A、构建配筋图B、钢筋施工图C、钢筋配料单D、钢筋下料单5.高强度螺栓的连接形式中,()是目前广泛采用的基本连接形式。
A、摩擦连接B、张拉连接C、承压连接D、抗剪连接6.浴间和有防水要求的建筑地面,必须()蓄水检验。
蓄水深度应高出建筑地面面层最高点20-30mm无渗漏为合格。
A、 8h内B、 12h内C、 24h内D、 48h内7.某住宅小区工程合同价款为2000万元,施工工期320天,工程预付款为合同价款的25%,主要材料、设备所占比重为65%,则预付款的起扣点为()A、 1300B、 1230.77C、 769.23D、 5008.对于实行预付款的工程,双方应当在专用条款内约定发包人向承认预付工程款的时间和数额。
全国监理工程师《建设工程监理案例分析》2016年考前押题本试卷均为案例分析题(共6题,每题20分),要求分析合理,结论正确;有计算要求的,应简要写出计算过程。
【案例一】某实施监理的工程项目,监理公司与建设单位签订了委托监理合同后,建设单位将编制监理规划的有关文件交给监理单位,要求监理单位报送监理规划。
监理单位收到有关文件后,总监理工程师派负责合同管理的专业监理工程师组织有关人员进行编制,经监理公司负责人审核批准后,并在第一次工地会议5天前报委托人。
在监理合同履行过程中监理人需要完成的基本工作包括:(1)组织图纸会审和设计交底会议。
(2)主持第一次工地会议,主持监理例会并主持或参加专题会议。
(3)审查施工承包人提交的施工组织设计,重点审查进度计划是否符合施工进度要求。
(4)检查施工承包人工程质量、安全生产管理制度及组织机构和人员资格。
(5)组织工程竣工验收,签署竣工验收意见等。
【问题】1.以上关于监理规划的编制有何不妥之处?正确做法是什么?2.监理规划的编写要求是什么?3.以上关于监理合同履行过程中监理人需要完成的基本工作说法错误的有哪些?指出正确做法。
【答案】1.监理规划编制的不妥之处及正确做法如下:不妥之处(1):由专业监理工程师组织监理规划的编制。
正确做法:由总监理工程师组织监理规划的编制,专业监理工程师参与编制。
不妥之处(2):在第一次工地会议5天前报委托人。
正确做法:在第一次工地会议7天前报委托人。
不妥之处(3):监理规划由监理公司负责人审核批准。
正确做法:监理规划由监理公司技术负责人审核批准。
2.监理规划的编写要求包括:(1)监理规划的基本构成内容应当力求统一;(2)监理规划的内容应具有针对性、指导性和可操作性;(3)监理规划应由总监理工程师组织编制;(4)监理规划应把握工程项目运行脉搏;(5)监理规划应有利于建设工程监理合同的履行;(6)监理规划的表达方式应当标准化、格式化;(7)监理规划的编制应充分考虑时效性;(8)监理规划经审核批准后方可实施。
2016年监理工程师考试《案例分析》考前提分卷(2)◇本卷共分为1大题6小题,作答时间为150分钟,总分120 分,72 分及格。
一、某工程项目,业主与承包人签订了工程施工承包合同。
合同中估算工程量为5300m3,单价为180元/m3。
合同工期为6个月。
有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);(4)每月签发付款最低金额为15万元;(5)工程预付款从承包人获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包人每月实际完成并经签证确认的工程量见下表问题:1.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?2.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?参考解析:1.估算合同总价为:5300×180=95.4(万元)工程预付款金额为:95.4×20%=19.08(万元)工程预付款应从第3个月起扣留,因为第1、2两个月累计工程款为:1800×180=32.4(万元)>95.4×30%=28.62(万元)每月应扣工程预付款为:19.08÷3=6.36(万元)2.每月进度款支付:1)第1个月:工程量价款为:800×180=14.40(万元)应签证的工程款为:14.40×0.95=13.68(万元)<15(万元),第1个月不予付款。
2)第2个月:工程量价款为:1000×180=18.00(万元)应签证的工程款为:18.00×0.95=17.10(万元)13.68+17.10=30.78(万元)应签发的付款凭证金额为30.78(万元)3)第3个月:工程量价款为:1200×180=21.60(万元)应签证的工程款为:21.60×0.95=20.52(万元)应扣工程预付款为:6.36(万元)20.52-6.36=14.16(万元)<15(万元),第3个月不予签发付款凭证。
浙江省2016年监理工程师考试《合同管理》:仲裁试题一、单项选择题(共25题,每题2分,每题的备选项中,只有 1 个事最符合题意)1、【例1·单选题】编制监理规划的时间是。
A:第一次工地会议前B:监理大纲编制完成C:提交投标文件后D:签订监理合同及收到工程设计文件后E:工程保险金2、2012年3月实际完成的工程按基准日的价格计算工程进度款为200万元,调值公式中的固定系数为0.2,相关成本要素除钢材价格指数上升了10%外,都未发生变化,钢材费占合同调值部分的50%。
按调值公式计算2012年3月实际工程结算款应为万元。
A:208B:210C:216D:220E:由于传染病的影响而暂时停止的施工3、对于采用投资补助、转贷和贷款贴息方式的政府投资工程,只审批。
A:项目建议书B:可行性研究报告C:资金申请报告D:初步设计和概算E:工程保险金4、【例2·单选题】方案评价的基本方法包括定性评价法和定量评价法,下列属于定性评价法的是。
A:德尔菲法B:直接评分法C:加权评分法D:环比评分法E:由于传染病的影响而暂时停止的施工5、采购方验收运抵施工现场的钢管时,适宜检验供货数量的方法是。
A:衡量法B:理论换算法C:经验鉴别法D:物理试验E:专业监理6、下列属于项目监理机构在施工阶段投资控制技术措施的是。
A:编制资金使用计划B:做施工记录C:控制设计变更D:编制工作流程图E:由于传染病的影响而暂时停止的施工7、民间借贷约定的利息高于银行同期同种贷款利率的__倍时,签订的合同可确认为可变更、可撤销合同。
A.3B.4C.5D.68、【例2·单选题】某施工合同约定,人员窝工补贴为15元/工日。
在基础工程施工期间,因暴雨导致基坑淹水而停工2d,人员窝工20个工日;在主体工程施工期间,因重大公共活动、政府通知停工2d,人员窝工30个工日。
为此,承包人可向业主索赔工期和费用分别为。
A:4d,750元B:4d,450元C:4d,0元D:2d,0元E:由于传染病的影响而暂时停止的施工9、关于评标委员会组成的说法,正确的是。

2016年浙江省监理工程师考试之二绝密押题1.在建设工程质量特性中,()是指工程在规定的时间和规定的条件下完成规定功能的能力。
A.适用性B.耐久性C.可靠性D.经济性2.建设投资的组成项目包括:设备及工器具购置费、建筑安装工程费、工程建设其他费用、建设期利息和()。
A.预备费B.基本预备费C.涨价预备费D.建设管理费3.运输方案的审查,包括()。
A.对承运单位的审查B.审查运货台账C.运输安全措施的审查D.审查制定的开箱检验方案E.设备交货的清点4.工程质量形成过程中,直接影响项目的决策质量和设计质量的是()。
A.项目可行性研究B.项目决策C.工程设计D.工程施工5.属于施工进度控制工作内容的有()。
A.按年、季、月编制工程综合计划B.编制施工进度控制工作细则C.下达工程开工令D.调整施工进度计划E.工程验收6.在()需要确定工程项目的质量要求,并与投资目标相协调。
A.项目可行性研究时B.项目决策时C.工程勘察设计时D.工程施工时7.为了减少或避免工程延期事件的发生,监理工程师应做好以下()等工作。
A.选择合适的时机下达工程开工令B.处理工程延期事件C.及时支付工程价款D.尽量地提供施工图纸E.提醒业主履行施工承包合同中所规定的职责8.工程决策、施工方法、工程造价等因素都直接或间接的影响工程项目质量。
这体现了工程质量本身()的特点。
A.影响因素多B.质量波动大C.质量隐蔽性D.局限性9.下列选项中,属于施工阶段监理投资工作主要任务的有()。
A.核验施工测量放线,验收隐蔽工程、分部分项工程B.进行工程计量和付款凭证C.检查施工单位有关仪器设备的定期检验证明文件D.审查费用索赔报审表E.处理工程变更费用10.设备制造的质量控制方式有()。
A.驻厂监造B.巡回监控C.就地监造D.远程监控E.定点监控11.建设单位申请领取施工许可证应具备的法定条件中,包括()。
A.已经办理了建设用地申请B.依法确定了建筑施工企业C.已经领取了房屋拆迁许可证D.建设资金已经到位12.下列投资控制的措施中,属于组织措施的是()。
A.审查施工单位的施工方案B.调整合理详细的工作流程C.确定和分解投资目标D.修改合同条款13.采用网络计划对工程进度实施动态控制是监理工程师控制建设工程进度的()。
A.组织措施B.技术措施C.经济措施D.合同措施14.监理工程师在工程质量控制过程中应遵循的原则有()。
A.坚持以人为核心B.坚持质量第一C.坚持旁站监理D.坚持质量标准E.坚持科学公正15.对由于承包商的原因所导致的工期延误,可采取的制约手段包括()。
A.拒绝签署付款签证B.误期损害赔偿C.罚没保留金D.取消承包资格E.取消承包人的经营资格执照16.下列()属于设备制造前的质量控制。
A.熟悉图纸、合同,掌握相关的标准、规范B.明确设备制造过程的要求及质量标准C.审查设备制造的工艺方案D.对设备制造分包单位的审查E.加工作业条件的控制17.建设工程除具有一般产品的质量特性外,还具有其特殊的质量特性,具体表现在()几个方面。
A.适用性B.安全性C.复杂性D.节能型E.与环境的协调性18.下列不属于设计单位计划系统的是()。
A.设计总进度计划B.设计阶段进度计划C.阶段性设计进度计划D.设计作业进度计划19.生产厂家订购设备,其质量控制工作的首要环节是对()进行评审。
A.质量合格标准B.合格供货厂商C.适宜运输方式D.工艺方案的合理性20.对于施工单位未经批准擅自施工或出现()情况时,总监理工程师应签发工程暂停令。
A.未按审查通过的工程设计文件施工B.拒绝项目监理机构管理的C.建设单位要求暂停施工的D.违反工程建设强制性标准的E.存在重大质量、安全事故隐患的21.为保证订购设备的质量,采购方首先要通过评审选择一个合格的供货厂商,审查的内容包括()。
A.供货厂商资质B.设备供货能力C.设备营销方式D.近年类似设备的生产和质量E.各种检验检测手段22.下列工程质量缺陷中,可不做处理的有()。
A.不影响结构安全和正常使用的质量缺陷B.经过后续工序可以弥补的质量缺陷C.存在一定的质量缺陷,若处理则影响工期的质量缺陷D.质量缺陷经法定检测单位鉴定为合格E.出现的质量缺陷,经原设计单位核算,仍能满足结构安全和使用的功能23.下列属于建筑安装工程费用中施工机具使用费的有()。
A.采购及保管费B.安拆费及场外运费C.运杂费D.工具用具使用费E.燃料动力费24.工程与环境的协调性,体现在其与()的协调。
A.周围生态环境B.所在地区经济环境C.周围已建工程D 同类型地产E.同期的已建工程25.横道图不能表示()。
A.各项工作的划分B.工作的开始时间和完成时间C.工作间的搭接关系D.工作的机动时间26.施工组织设计审查的基本内容包括()。
A.编审程序应符合相关规定B.施工进度、施工方案及工程质量保证措施应符合施工合同要求C.资金、劳动力、材料设备等资源供应计划应满足工程施工需要D.安全技术措施应符合工程建设推荐性标准E.施工总平面布置应科学合理27.建筑安装工程费用中,其他项目费中的计日工是指()。
A.建设单位暂定的并包括在工程合同价款中的一笔款项B.建设单位用于合同签订时尚未确定或不可预见的采购、变更、索赔等情况的费用C.招标人按估算金额确定的一笔费用D.施工企业完成建设单位提出的施工图纸以外的零星项目或工作所需的费用28.施工方案程序性审查包括()。
A.施工方案的编制人、审批人的权限B.检查施工单位的内部审批程序C.工程强制性标准的符合性D.施工方案是否具有针对性、指导性、可操作性E.质量管理制度和程序完善性29.监理机构应重点审查施工方案是否具有()。
A.针对性B.指导性C.安全性D.可操作性E.完备性30.我国建设行政主管部门先后颁布了多项建设工程质量管理规定,下列属于我国工程质量管理的主要制度的是()。
A.工程质量监督B.施工图设计文件审查C.建设工程施工许可D.工程质量检测E.工程先进性评价31.某基础工程土方开挖总量为2000 立方米,该工程拟分5 个施工段组织固定节拍流水施工,两台挖掘机的台班定额均为50 立方米/台班,其流水节拍应为()天。
A.20B.10C.8D.432.处理工程质量事故的依据有()。
A.质量事故的实况资料B.有关合同及合同文件C.有关的经济文件和报表D.有关的技术文件和档案E.相关的建设法规33.在承包商进行工程量清单计价模式的投标报价计算时,下列费用中不能作为竞争性费用的有()。
A.总承包服务费B.规范C.税金D.风险费用E.措施项目中的安全文明施工费34.政府监督管理工程质量的职能主要体现在()。
A.建立和完善工程质量法律法规B.建立和落实工程质量责任制度C.建设活动主体资格及承发包管理D.建筑企业质量体系认证E.控制工程建设程序35.某工程由4 个施工过程组成,分为4 个施工段进行流水施工,其流水节拍(d) 见下表,则施工过程A 与B、B 与C、C 与D 之间的流水步距分别为()d。
A.2、3、4B.3、2、4C.3、4、1D.1、3、536.某施工企业对已完工工程及设备的保护费用属于()。
A.安全文明施工费B.财产保险费C.措施项目费D.其他项目费37.竣工验收应具备的条件包括()。
A.完成建设工程设计和合同约定的各项内容B.有完整的技术档案C.有建设单位签署的工程保修书D.有工程使用的主要建筑材料、构配件和设备的进场试验报告E.有勘察、设计、施工、监理等单位分别签署的质量合格文件38.分包单位资质的审核基本内容包括()。
A.营业执照、企业资质等级证书B.安全生产许可文件C.类似工程业绩D.施工机械配备E.专职管理人员和特种作业人员的资格39.现场施工准备的质量控制,主要包括()。
A.施工现场质量管理检查B.分包单位资质的审核确认C.查验施工控制测量成果D.工程暂停令的签发E.工程开工令的签发40.发包人认为需要进行现场计量核实时,应在计量前()通知承包人,承包人应为计量提供便利条件并派人参加。
A.12hB.24hC.36hD.48h41.某分部工程由4 个施工过程组成,分为3 个施工段组织流水施工,其流水节拍见下表。
则流水施工工期为()天。
施工过程施工段①②③Ⅰ 2 4 3Ⅱ 3 5 4Ⅲ 4 3 4Ⅳ 3 4 4A.23B.21C.22D.2042.应由建设单位负责组织或主持的与设计质量控制有关的活动有()。
A.施工方案审查B.施工图会审C.图纸会审纪要整理D.设计交底会议E.设计交底会议纪要整理43.对组成质量管理体系的各个过程加以识别、理解和管理的质量管理原则是()。
A.过程方法B.持续改进C.管理的系统方法D.质量体系过程评价44.建设工程组织流水施工时,相邻专业工作队之间的流水步距相等,且施工段之间没有空闲时间的是()。
A.非节奏流水施工和加快的成倍节拍流水施工B.一般的成倍节拍流水施工和非节奏流水施工C.固定节拍流水施工和加快的成倍节拍流水施工D.一般的成倍节拍流水施工和固定节拍流水施工45.某工程项目采用单价合同,在施工过程中进行某分项工程计量时发现因工程变更,承包人实际完成的工程量超过了工程量清单中的工程量,则进行该分项工程计量时()。
A.按照工程量清单中的工程量计算B.按承包人实际完成的工程量计算C.按承包人提交的已完工工程量计算D.按发包人核准的工程量计算46.()提供质量和(或)环境管理体系审核指南。
A.ISO 19000-2005B.ISO 19001-2008C.ISO 19004-2009D.ISO 19011-200247.关于双代号网络计划中的虚箭线,下列说法中不正确的是()。
A.虚箭线主要用来表达相关工作的逻辑关系B.虚箭线所代表的工作不消耗时间C.虚箭线代表的可能是虚工作,也可能是实工作D.虚箭线所代表的工作不消耗资源48.在施工期间发生合同价款调增事项,承包人应在该事项发生后的()天内,向发包人提交合同价款调增报告及相关资料,否则视为承包人对该事项不存在调整价款要求。
A.7B.14C.21D.2849.质量管理应以人为本,体现的是()的管理原则。
A.以顾客为关注焦点B.领导用于C.全员参与D.持续改进50.在工程网络计划中,工作的最迟完成时间应为其所有紧后工作()。
A.最早开始时间的最大值B.最早开始时间的最小值C.最迟开始时间的最大值D.最迟开始时间的最小值51.工程质量缺陷可分为()。
A. 可整改质量缺陷B. 不可整改质量缺陷C. 暂时质量缺陷D.永久质量缺陷E.常规质量缺陷52.项目监理机构对工程质量巡视检查的内容不包括()。
A.特种作业人员是否持证上岗B.施工现场管理人员到位C.使用的材料、构配件和设备是否合格D.监督关键部位、关键工序的施工情况53.对于施工单位提出的见证取样试验室,()要进行实地考察。
