模板支架搭设分项检查验收表
- 格式:doc
- 大小:67.50 KB
- 文档页数:2
模板、支架和拱架检验批质量验收记录
模版,支架和拱架检验质量验收记录表
【最新资料,WORD 文档,可编辑修改】
城市桥梁钢筋检验批质量验收记录
城市桥梁混凝土检验批质量验收记录
预应力混凝土检验批质量验收记录
城市桥梁砌体(石料)检验批质量验收记录
扩大基础(基坑开挖、地基检验)检验批质量验收记录
扩大基础(土方回填)检验批质量验收记录
扩大基础(现浇混凝土)检验批质量验收记录
扩大基础(砌体基础)检验批质量验收记录
沉入桩(预制桩)检验批质量验收记录
钢管桩制作检验批质量验收记录
沉桩质量检验批质量验收记录
混凝土灌注桩检验批质量验收记录
沉井基础(沉井制作)质量检验批质量验收记录
沉井基础(沉井浮运)检验批质量验收记录
沉井下沉检验批质量验收记录
封底填充混凝土检验批质量验收记录
地下连续墙检验批质量验收记录
现浇混凝土承台检验批质量验收记录
墩台砌体检验批质量验收记录
现浇混凝土墩台质量检验批质量验收记录
预制安装混凝土柱质量检验批质量验收记录。
模板支架安装验收记录表
项目信息
- 项目名称:
- 项目编号:
- 项目地址:
- 安装日期:
验收人员
- 验收单位:
- 验收人员姓名:
- 联系
安装情况
- 安装单位:
- 安装单位联系人:
- 安装单位
安装要求
- 根据项目要求,模板支架的安装应符合以下要求:
1. 支撑稳定:支架安装应稳固可靠,能够承受所需的荷载。
2. 垂直度和平整度:支架应垂直安装,水平度应保持在允许范
围内。
3. 连接牢固:支架的连接件应牢固可靠,不能出现松动或断裂
现象。
验收内容和要求
- 安装单位应提供以下内容:
1. 安装前的准备工作报告。
2. 安装过程记录:包括安装的时间、步骤和方法。
3. 安装后的检测报告:应包括支架的垂直度、平整度和连接牢
固度等检测结果。
验收结果
根据对安装情况的检查和测试,确认以下结果:
- 支架安装合格。
- 支架安装存在以下问题(请详细描述问题):
验收结论
综合考虑安装单位提供的资料和实际验收情况,得出以下结论:
- 安装合格,可以进行后续施工工作。
- 安装不合格,需要安装单位进行修正并重新验收。
验收人员意见
- 验收人员意见:
- 验收人员签字:
- 日期:。

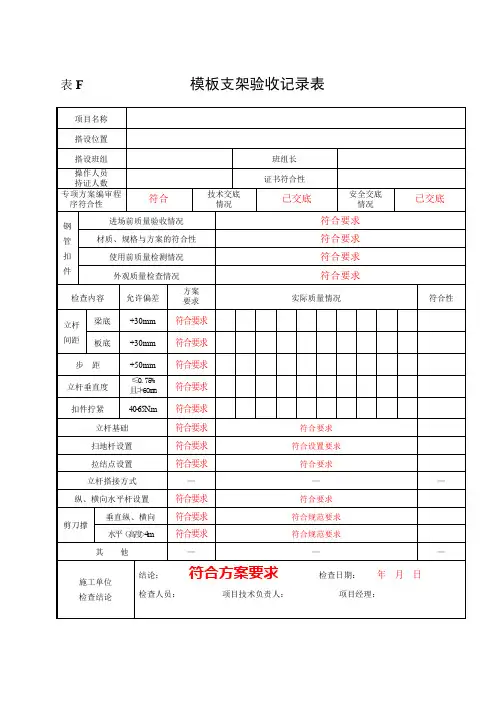

模板支架搭设分项检查验收表
编号:
项目名称
搭设部位大厅高度8.73米跨度15米最大荷载28KN/㎡搭设班组架子班组班组长
操作人员
持证人数
10人证书符合性符合要求
专项方案编审
程序符合性
符合要求技术交底情况已完成交底安全交底情况已完成交底
钢管扣件
进场前质量验收情况符合要求材质、规格与方案的符合性符合要求使用前质量检测情况符合要求外观质量检查情况符合要求
检查内容允许偏差方案要求实际质量情况符合性
立杆间距
梁底+30㎜800mm 800 806 811 810 814 805 807 813 807 803 符合要求板底+30㎜800mm 810 815 800 819 823 805 816 822 817 830 符合要求步距+50㎜150mm 156 159 165 170 155 154 162 159 160 169 符合要求
立杆垂直度≤0.75%且
≯60mm
≯60mm65 67 61 65 69 64 62 68 66 67 符合要求
扣件拧紧40-65N·M 45-60N·M 45 47 51 56 51 49 60 55 58 57 符合要求立杆基础顶板地下室顶板符合要求扫地杆设置符合要求拉结点设置柱子拉结拉结点与已浇柱子连接符合要求立杆搭接方式对接扣件连接对接扣件连接符合要求纵、横向水平杆设置间距150mm 间距150mm,采用对接扣件连接符合要求
剪刀撑
垂直纵、横向
四周设置、中
间每四排设置
四周设置、中间每四排设置符合要求水平(高度>4米)
3米、5米、
7.8米
3米、5米、7.8米符合要求其他
施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:
监理单位检查结论结论:验收日期:年月日专业监理工程师:总监理工程师:。
