定型组合钢模板的使用
- 格式:doc
- 大小:111.50 KB
- 文档页数:8
定型组合钢模板安装与拆除安全操作要求范本一、安装前的准备工作1. 工作人员应穿戴好劳动防护用品,包括安全帽、安全鞋、手套等。
2. 对施工现场进行全面检查,并清理掉可能存在的危险物品和障碍物。
3.检查定型组合钢模板是否完好无损,断裂、变形等情况应予更换。
二、安装操作要求1. 根据设计要求,确保定型组合钢模板与施工结构的匹配性。
2. 安装钢模板前,应将其放置在平坦坚固的地面上,确保稳定。
3. 根据需要,使用合适的固定工具(如螺栓、铆钉等)将钢模板与结构件连接。
4. 在安装过程中,要注意调整钢模板的位置和方向,确保其与结构对齐。
5. 安装过程中,要确保工作平台整洁无杂物,以免影响安全操作。
6. 安装过程中,要确保工作人员稳定立足,不得随意移动或站立在非设计承载区域。
三、拆除操作要求1. 在拆除前,应对定型组合钢模板进行全面检查,确认其是否存在安全隐患。
2. 在拆除过程中,要确保工作人员穿戴好防护用品,并注意脚下的稳定性。
3. 根据拆除顺序,选择合适的工具进行拆除,避免使用过大力量导致钢模板损坏。
4. 拆除过程中,注意将钢模板从上到下依次拆除,确保安全、顺利进行。
5. 拆除过程中,要注重对周边人员和设备的保护,避免意外伤害。
6. 拆除完成后,对拆除的钢模板进行清点、归类,并妥善保管以备下次使用。
四、安全操作要求1. 操作人员需经过专业培训,并具备相关证书或资格。
2. 在工作过程中,要做好个体防护,避免因操作不慎造成人身伤害。
3. 严禁在施工现场吸烟或进行其他危险行为。
4. 工作人员应保持警觉状态,及时发现并上报施工现场的安全隐患。
5. 在临时搭设的施工工作台上作业时,要注意不得超过设计负荷限制,并保持稳定。
五、紧急情况应对措施1. 在发生紧急情况时,工作人员应立即停止工作,迅速撤离现场。
2. 若有人员受伤,应及时报警并进行急救处理,确保伤者得到及时救治。
3. 在发生火灾等灾害事故时,要按照消防预案进行灭火和救援,保证人员安全。
定型组合钢模板施工技术交底一、施工准备1.确定施工地点及图纸:根据施工项目的具体要求,确定施工地点,并仔细研究施工图纸,了解施工要点和施工计划。
2.检查定型组合钢模板:在施工前对定型组合钢模板进行检查,确保其完好无损、符合规定标准,并做好记录。
3.做好安全准备:施工前必须进行安全技术交底,明确各项安全措施,并组织施工人员进行必要的安全培训。
4.准备施工材料和工具:根据施工计划准备好相应的施工材料和工具,确保施工的连续性和高效性。
二、定型组合钢模板的安装1.地基处理:如果施工地点是土地基,要先进行地基处理,确保基坑的平整度和稳定性。
2.安装支架:根据施工图纸的要求,安装好工程支架,保证支架的牢固和稳定。
3.安装钢模板:根据施工图纸和设计要求,将定型组合钢模板放置在支架上,并用螺栓或焊接固定,确保钢模板的平整度和牢固性。
4.整体调整:安装完成后,要进行整体调整,确保钢模板的平整度、垂直度和水平度符合要求。
5.焊接连接:根据施工图纸要求,对钢模板进行必要的焊接连接,确保钢模板的连接牢固和稳定。
三、定型组合钢模板的使用1.环境保护:在使用定型组合钢模板时,要注意环境保护,不能将废弃的定型组合钢模板乱丢乱放,要妥善处理。
2.使用注意事项:在使用定型组合钢模板时,要注意有关使用规定,严禁超载使用,严禁拆除和改动钢模板结构。
3.维护和保养:定型组合钢模板在使用中要定期进行维护和保养,包括清洗、涂油防锈和定期检查,以确保其正常使用寿命和安全性。
四、施工质量控制1.施工前的检查:在正式施工前要进行设备、工具和材料的检查,确保施工正常进行。
2.施工中的质量控制:施工过程中要严格按照施工图纸和设计要求进行施工,进行必要的质量检查,确保施工质量符合要求。
3.施工后的验收:施工完成后要进行验收,包括整体效果验收和质量验收,确保施工质量符合设计要求。
五、安全措施1.安全技术交底:在施工前要进行安全技术交底,明确各项安全措施和注意事项,并组织工人进行必要的安全培训。
定型组合钢模板安装与拆除安全技术定型组合钢模板安装与拆除是建筑施工过程中常用的一种支撑结构,其安装与拆除的过程需要严格遵守一系列安全技术,以确保施工人员的生命安全和工程质量。
本文将详细介绍定型组合钢模板安装与拆除的安全技术,以帮助施工人员正确操作,降低事故发生的概率。
一、定型组合钢模板安装安全技术1. 安全准备工作安装前应充分了解工程图纸、设计要求和安装方案,制定详细的安全操作规程,并进行安全技术交底。
施工现场应清理干净,杂物和障碍物应及时清除,地面要平整、牢固。
安装人员需要配备安全帽、防滑鞋、防护手套等个人防护用品,并进行马桶练兵。
2. 确保基础稳固在安装前,需要对基础进行检查,确保基础的稳固性。
底座应选择坚实平整的地面,开挖出合格的承台,承台上应加上水泥砂浆垫层进行填实。
将承台表面与定型组合钢模板底板接触紧密,不得有缝隙。
3. 安装前先试装在正式安装定型组合钢模板之前,应先进行试装。
试装时应确认模板的质量和安装位置是否合理,模板的连接是否稳固,支撑是否坚固。
对于大面积的模板,还需要使用水平仪进行调整,保证水平度和垂直度。
4. 合理分配工作任务安装时应根据施工图纸及安装方案,合理分配工作任务,明确各人员的职责和工作工序。
在安装过程中,应保持良好的沟通和配合,避免交叉作业和工作冲突。
同时,需要有专人负责全面监督和协调工作,确保施工的连贯性和正常进行。
5. 定期检查和维护在安装过程中,应定期检查定型组合钢模板的支撑结构是否稳固,连接是否松动,以及是否有损坏或磨损现象。
如发现问题应及时处理,更换损坏的部件,保证安全顺利进行。
施工结束后,还应对定型组合钢模板进行清理、检查和存放,以备下次使用。
二、定型组合钢模板拆除安全技术1. 安全准备工作拆除前应对工程现场进行安全检查,排除安全隐患,确保施工人员的安全。
需要对拆除操作进行详细的安全交底,明确各人员的职责和操作规程。
拆除人员应戴好安全帽、防滑鞋、防护手套等个人防护装备,并进行适当的体能训练。
定型组合钢模板安装与拆除安全操作要求为了确保定型组合钢模板的安全使用和安装与拆除过程中的安全操作,需要遵守以下安全要求:1.建立安全意识:在使用定型组合钢模板之前,所有参与者必须接受相关的安全培训和指导,了解模板的特点、使用方法和安全注意事项。
大家应该形成安全意识,严格要求自己,遵守规章制度。
2.按规定施工:在进行安装和拆除过程中,必须严格按照相关规定进行操作。
根据不同类型和规格的定型组合钢模板,确定正确的搭建方式和拆除方法,确保安全可靠。
3.检查材料质量:在安装定型组合钢模板之前,要对材料进行全面的检查,确保质量合格。
确认模板板材表面无损坏,焊接牢固,螺栓紧固可靠,并及时更换损坏的部件。
4.搭建安全防护:在进行定型组合钢模板的搭建和拆除过程中,应采取必要的安全防护措施。
如设置可靠的扶梯、扶手和防护栏杆,确保工作台面的稳定性和安全性。
5.正确使用工具:在安装和拆除过程中,应使用合适的工具。
要使用经过检修和保养的工具设备,确保其质量和可靠性。
在使用电动工具时,要戴好防护眼镜和手套,避免发生意外伤害。
6.合理分配人员:在进行定型组合钢模板的安装和拆除时,要根据具体的需要,合理分配人员,确保工作的顺利进行。
参与操作的人员必须经过专门培训,掌握相关技能,确保操作安全。
7.固定模板支撑:在搭建定型组合钢模板时,要注意将模板与地面进行牢固的固定。
使用合适的固定装置,确保模板支撑牢固,避免因模板移动或倾斜而导致的安全事故。
8.建立安全警戒区:在模板搭建和拆除过程中,要建立合理的安全警戒线或警示标志,确保周围人员的安全。
禁止未经培训和授权的人员进入施工区域,避免发生意外伤害。
9.定期检查和维护:在使用定型组合钢模板期间,要定期进行检查和维护,发现问题及时处理。
包括检查模板的连接件和支撑结构,检查板材表面是否有裂纹或变形等情况,确保安全性。
10.保持清洁整洁:在使用定型组合钢模板期间,要保持工作区域的清洁整洁。
清理工作台面上的杂物和碎片,确保没有障碍物。
定型组合钢模板安装与拆除定型组合钢模板是由多种规格的标准定型钢模板与连接件和支撑组合而成的模板体系。
这种模板体系具有通能性强,可灵活组装,装拆方便,台度高,刚度大,尺寸精度高,接缝严密,表面光洁,组装快,可组合拼装成大块,实现机械化施工;周转次数多(50次以上),节约木材,降低施工成本等优点。
只一次性投入高,为国内较广泛使用的一种模板形式和体系。
本工艺标准适用于工业与民用建筑现浇混凝土柱、梁、板、剪力墙等模板工程。
一、材料要求1.平面模板规格长度为:450、600、750、900、1200、1500mm;宽度为:100、150、200、250、300mm。
肋高均为55mm。
代号P。
2.定型钢角模阴角模板规格:宽度为150*150mm、100*150mm;长度为450、600、900、1200、1500mm;肋高55mm,代号为E。
阳角模板规格:宽度为100*100、50*50mm,长度与肋高同阴角模板,代号为Y。
连接角模规格:宽度为50*50mm,长度与肋高同阴角模板,代号为J。
3.连接件有U型卡、L型插销、钩头螺栓、紧固螺栓、对拉螺栓、碟形扣件、3形扣件、板条式拉杆等。
4.支承工具支撑钢楞、型钢柱箍、钢管柱箍、型钢梁卡具、钢管梁卡具、钢管支撑(顶撑)、钢管斜撑、平面可调钢桁架、木方等。
5.隔离剂常用废机油与柴油(1:1-4)和有机硅共水解物与汽油(1:10)等。
二、主工机具设备1.机械设备手电钻、砂轮切割机、圆锯机、电动扳手及电焊设备等。
2.主要工具钉锤、铁水平尺、钢尺、扳手、钢丝刷、油刷、铁桶、撬杠、起子、经纬仪、水平仪、塔尺等。
三、作业条件1.编制模板支设方案,根据工程结构形式和特点及现场施工条件进行模板配板设计,确定模板平面布置、纵横钢楞规格、排列尺寸和穿墙螺栓的位置;柱箍形式和间距;梁板组装形式、间距和布置;验算钢楞和支撑系统的强度、刚度和稳定性。
绘制全套模板设计图(包括模板平面图、立面图、组装图、节点大样图、零件加工图、材料表等)。
墙体定型组合钢模板施工技术民用建筑中混凝土墙柱的施工质量主要体现在模板工艺上,选择合理的模板体系进行模板设计、施工是混凝土墙柱施工的关键环节。
该文详细介绍了石家庄市东岗怡园B区二期混凝土墙柱定型组合钢模板施工技术的应用。
标签:定型组合钢模板清水混凝土石家庄市东岗怡园B区(二期)项目,位于石家庄市青园街与东岗路交汇处,该项目由三幢27层住宅楼和一幢6层砖混结构的住宅楼组成,另含配套的地下车库。
三幢高层住宅楼均为钢筋混凝土剪力墙结构,层高 2.9m,一层以上剪力墙厚均为200mm,剪力墙随房型墙体布置,面广量多。
如何选择模板的施工工艺,不但直接影响墙体混凝土的成型效果,而且还会涉及木工的操作难度、施工强度以及后期的装修等等。
1 模板方案选择本工程剪力墙施工主要特点和难点,就是剪力墙随房型墙体布置,面广量多,没有纯一字形的墙体,多为L形、T字形、U字形和口字形相连的墙体,且必须要保证混凝土外观观感达到优良的质量效果,在综合考虑了质量、进度、安全、效益等多方面的因素后,我们提出了以下3种技术方案进行了对照比较,通过专家论证,以确定最科学合理的技术方案。
1.1 方案1。
使用竹胶模板或多层板作模面材料,背面采用50mm×100mm 木方间距300mm作竖向楞木。
该方案的优点木模板材质轻、成本低廉、加工制作简单,缺点是周转次数少,且多次使用后,模板易变形,容易发生胀模现象。
1.2 方案2。
使用小钢模板进行现场拼装,背面采用钢管代替楞木。
根据我公司多年采用小钢模的施工经验,小钢模拼装简单,操作方便,便因其厚度较薄,极易受撞变形,尤其是公司现有小钢模几乎均有不同程度的受损,且多次修补,成型后的混凝土几乎达不到观感要求,如购进新的小钢模,前期质量能够保证,后期因多次拆卸受撞变形,质量也很难得到保证。
1.3 方案3。
使用定型组合钢模板,钢模板由6mm的钢板作模面、8#槽钢作背楞构成的600mm~1200mm宽度不等的单元模板组合而成,通过M16螺栓将单元模板连成一整体。
定型钢模施工工艺及方法一、定型钢模板工艺原理定型组合钢模板由钢模板、连接件和支撑件三部分组成。
钢模板由连接件连接后通过支撑件将荷载下传到持力层或对钢模板进行加固使模板具有足够的稳定性和坚固性。
二、主要材料和机具1.定型组合钢模板、定型钢弧形模板、U形卡、各种扣件螺栓、Φ48×3.0mm钢管、隔离剂等。
2.斧子、扳手、锯子、捶子、线坠、钢尺、撬棍等。
三、施工工艺及操作要点1.施工工艺流程柱子弹线定位并矫正→柱子钢筋绑扎并隐蔽验收→柱子钢模安装(其他柱子木模安装)并验收→弧形梁钢模安装(其余梁、顶板木模安装)并验收→梁板钢筋绑扎→检查支撑体系稳定性并对梁板钢筋进行隐蔽验收→混凝土浇筑→拆模、养护。
2.柱子弹线定位并矫正在柱子钢筋绑扎前对所有的柱子进行放线定位,并检查柱子预留钢筋的位置是否偏位并进行矫正处理,确保柱子定位满足规范要求。
3.柱子钢筋绑扎根据图纸及规范要求进行柱子钢筋绑扎施工,严格控制钢筋的搭接位置、箍筋的加密区,确保钢筋隐蔽验收一次性通过。
4.柱子钢模安装1、先将柱子的第一节四面模板就位,用连接角组拼好,角膜宜高出平模,校正调好对角线并用柱箍固定,然后以第一节模板上依附高出角膜为基准,用同样的方法逐节组装直到全高。
2、安装柱箍:柱箍可用角钢、钢管等制成。
柱箍应根据柱模尺寸、侧压力大小,在模板设计中确定柱箍尺寸和间距。
3、安装柱模拉杆或斜撑:柱模每边设两根拉杆,固定于事先预埋在楼板内的钢筋环上,用经纬仪控制、花蓝螺栓调节,校正垂直度。
拉杆与地面夹角为45度,预埋的钢筋环与柱距离3/4柱高。
5.弧形梁钢模安装根据柱子与弧形梁的连接接口,安装弧形梁钢模,并根据标高进行位置矫正,然后再安装斜撑,确保弧形梁的稳定性,并检查验收合格。
6.梁板钢筋绑扎严格按照规范要求对梁板钢筋进行绑扎安装,确保一次性验收通过;7.混凝土浇筑振捣混凝土浇筑过程中必须坚持分层浇筑分层振捣,确保浇捣密实,并在浇筑过程中拍专人对模板支撑体系进行检查,避免出现胀模、漏浆等质量问题。

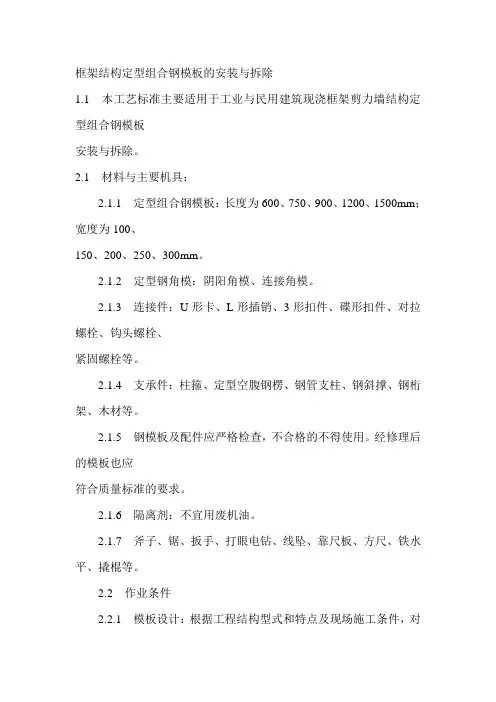

框架结构定型组合钢模板的安装与拆除1.1 本工艺标准主要适用于工业与民用建筑现浇框架剪力墙结构定型组合钢模板安装与拆除。
2.1 材料与主要机具:2.1.1 定型组合钢模板:长度为600、750、900、1200、1500mm;宽度为100、150、200、250、300mm。
2.1.2 定型钢角模:阴阳角模、连接角模。
2.1.3 连接件:U形卡、L形插销、3形扣件、碟形扣件、对拉螺栓、钩头螺栓、紧固螺栓等。
2.1.4 支承件:柱箍、定型空腹钢楞、钢管支柱、钢斜撑、钢桁架、木材等。
2.1.5 钢模板及配件应严格检查,不合格的不得使用。
经修理后的模板也应符合质量标准的要求。
2.1.6 隔离剂:不宜用废机油。
2.1.7 斧子、锯、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。
2.2 作业条件2.2.1 模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式(就位组装或预制拼装),连接节点大样。
验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图、零件加工图)。
模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
2.2.2 预制拼装:2.2.2.1 拼装场地应夯实平整,条件许可时应设拼装操作平台。
2.2.2.2 按模板设计图进行拼装,相邻两块板的每个孔都要用U 形卡卡紧,龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧。
2.2.2.3 柱子、剪力墙模板在拼装时,应预留清扫口或灌浆口。
2.2.3 模板拼装后进行编号,并涂刷脱模剂,分规格堆放。
2.2.4 放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正,柱子用的地锚已预埋好。
2.2.5 柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐检手续。
定型组合钢模板的使用————————————————————————————————作者:————————————————————————————————日期:1 适用范围适用于工业与民用建筑现浇混凝土框架和现浇混凝土剪力墙模板工程。
2 引用标准《组合钢模板技术规范》(GB50214—2001)《建筑工程施工质量验收统一标准》(GB50300—2001)《混凝土结构工程施工质量验收规范》(GB50204-2002)3 施工准备3.1 材料组合钢模板材料由钢模及配件组成。
3.1.1平面模板规格长度:450mm、600mm、750mm、900mm、1200mm、1500mm。
宽度:100mm、150mm、200mm、250mm、300mm。
3.1.2定型钢角模:阴阳角模、连接角模。
3.1.3 联结附件:U型卡、L型插销、3型扣件、碟型扣件、钩头螺栓、穿墙螺栓、紧固螺栓。
3.1.4 支撑系统:柱箍、钢花梁、木枋、墙箍、钢管门式脚手架、可调钢支顶、可调上托、钢桁架、木材。
3.1.5 脱模剂。
3.2施工人员3.2.1 由专业施工队伍进行施工。
3.3 工作条件3.3.1 模板设计:根据工程结构形式和特点及现场施工条件进行模板设计,确定模板平面布置、纵横龙骨规格、排列尺寸和穿墙螺栓的位置;确定支撑系统的形式、间距和布置,根据规范验算龙骨和支撑系统的强度、刚度和稳定性,绘制全套模板设计图(包括模板平面布置图、立面图、组装图、节点大样图、零件加工图、材料表等)。
模板数量应在模板设计时结合流水段划分,进行综合研究,合理确定模板的配制数量。
3.3.2模板按区段进行编号,并涂好脱模剂,分规格堆放。
3.3.3根据模板设计图,放好轴线和模板边线、定好生口位置和水平控制标高,墙、柱模板底边应做水泥砂浆找平层。
3.3.4墙柱钢筋绑扎完毕,水电管线及预埋已安装,绑好钢筋保护层垫块,并办完隐蔽验收手续。
3.3.5 斜支撑的支承点或钢筋锚环牢固可靠。
3.3.6 按图纸要求和操作工艺标准向班组进行安全、技术交底。
4操作工艺4.1 基础模板安装4.1.1 根据基础墨线钉好压脚板,用U型卡或联接销子把定型模板扣紧固定。
4.1.2安装四周龙骨及支撑,并将钢筋位置固定好,复核无误。
4.2柱模板安装4.2.1 按照放线位置钉好压脚板。
4.2.2 按柱模板设计图的模板位置,由下至上安装模板,模板之间用楔形插销插紧,转角位置用联接角模将两模板连接。
4.2.3安装柱箍:柱箍可用钢管、型钢等制成,柱箍应根据柱模尺寸、侧压力大小等因素进行设计选择,必要时可增加穿墙螺栓。
4.2.4安装柱模的拉杆或斜撑:柱模每边的拉杆或顶杆,固定于事先预埋在楼板内的钢筋环上,用花蓝螺栓或可调螺杆调节校正模板的垂直度,拉杆或顶杆的支承点要牢固可靠,与地面的夹角宜不大于45度。
4.3剪力墙模安装4.3.1 按放线位置钉好压脚板,然后进行模板的拼装,边安装边插入穿墙螺栓和套管。
穿墙螺栓的规格和间距在模板设计时应明确规定。
4.3.2 有门窗洞口的墙体,宜先安好一侧模板,待弹好门窗洞口位置线后再安另一侧模板,且在安另一侧模板之前,应清扫墙内杂物。
4.3.3 根据模板设计要求安装墙模的拉杆或斜撑。
一般内墙可在两侧加斜撑,若为外墙时,应在内侧同时安装拉杆和斜撑,且边安装边校正其平整度和垂直度。
4.3.4模板安装完毕,应检查一遍扣件、螺栓、拉顶撑是否牢固,模板拼缝以及底边是否严密特别是门窗洞边的模板支撑是否牢固。
4.4 梁模板安装4.4.1 在柱子上弹出轴线、梁位置线和水平线。
4.4.2 梁支架的排列、间距要符合模板设计和施工方案的规定,一般情况下,采用可调式钢支顶其间距为400~1000mm不等,具体视龙骨排列而定;采用门架支顶加可调上托时其间距有600、900、1800mm等。
4.4.3 按设计标高调整支柱的标高,然后安装木枋或钢龙骨,铺上梁底板,并拉线找平。
当梁底板跨度等于及大于4m时,梁底应按设计要求起拱,如设计无要求时,起拱高度为梁跨的1‰~3‰。
4.4.4 支顶之间应设水平拉杆和剪刀撑,其竖向间距不大于2m,若采用门架支顶,门架之间应用交叉杆联结。
若楼层高度超过4.5m以上时,要另行设计。
4.4.5支顶若支承在基土上时,应对基土平整夯实,并满足承载力要求,并加木垫板凝土垫块等有效措施,确保混凝土在浇筑过程中不会发生支顶下沉。
4.4.6 梁的两侧模板通过联接模用U型或插销与底板联接。
4.4.7当梁高超过750mm时,侧模宜增加穿梁螺栓。
4.4.8 梁柱接头的模板构造应根据工程特点进行设计和加工。
4.5楼板模板安装4.5.1 底层地面应夯实,并铺垫脚板。
采用多层支架支模时,支顶应垂直,上下层支顶应在同一竖向中心线上,而且要确保多层支架间在竖向与水平向的稳定。
4.5.2支顶与龙骨的排列和间距,应根据楼板的混凝土重量和施工荷载大小在模板设计中确定,一般情况下支顶间距为800~1200mm,大龙骨间距为600~1200mm,小龙骨间距为400~600mm,支顶排列要考虑设置施工通道。
4.5.3通线调节支顶高度,将大龙骨找平。
4.5.4 铺模板时可从一侧开始铺,每两块板间的边肋上用U型卡连接,生口板位置可用L型插销连接,U型卡间距不宜大于300mm。
卡紧方向应正反相间,不要同一方向。
对拼缝不足50mm,可用木板代替。
若采用SP—模板系列,除沿梁周边铺设的模板边肋上用楔形插销连接外,中间铺设的模板不用插销连接。
与梁模板交接处可通过固定角模用插销连接,收口拼缝处可用木模板或用特制尺寸的模板代替,但拼缝要严密。
4.5.5楼面模板铺完后,应检查支柱是否牢固,模板之间连接的U型卡或插销有否脱落、漏插,然后将楼面清扫干净。
4.6 模板拆除4.6.1 柱子模板拆除:先拆掉斜拉杆或斜支撑,然后拆掉柱箍及对拉螺栓,接着拆连接模板的U型卡或插销,然后用橇棍轻轻橇动模板,使模板与混凝土脱离。
4.6.2墙模板拆除:先拆除斜拉杆或斜支撑,再拆除穿墙螺栓及纵横龙骨或钢管卡,接着将U型卡或插销等附件拆下,然后用橇棍轻轻橇动模板,使模板离开墙体,将模板逐块传下堆放。
4.6.3 楼板、梁模板拆除4.6.3.1 先将支柱上的可调上托松下,使代龙与模板分离,并让龙骨降至水平拉杆上,接着拆下全部U型卡或插销及连接模板的附件,再用钢钎橇动模板,使模板块降下由代龙支承,拿下模板和代龙,然后拆除水平拉杆及剪刀撑和支柱。
4.6.3.2 拆除模板时,操作人员应站在安全的地方。
4.6.3.3 拆除跨度较大的梁下支顶时,应先从跨中开始,分别向两端拆除。
4.6.3.4 楼层较高,支模采用双层排架时,先拆上层排架,使龙骨和模板落在底层排架上,待上层模板全部运出后再拆下层排架。
4.6.3.5 若采用早拆型模板支撑系统时,支顶应在混凝土强度等级达到设计的100%方可拆除。
4.6.3.6 拆下的模板及时清理粘结物,涂刷脱模剂,并分类堆放整齐,拆下的扣件及时集中统一管理。
5质量标准5.1 定型组合钢模板的施工,必须严格执行工程建设标准强制性条文规定。
5.2 定型组合钢模板施工的质量检验,按《混凝土结构工程施工验收规范》(GB50204-2002)规定和质量检验标准执行。
6施工注意事项6.1 应避免的质量通病6.1.1 柱模板容易产生的问题:柱位移,截面尺寸不准,混凝土保护层过大,柱身扭曲,梁柱接头偏差大。
防止方法:支模前按墨线校正钢筋位置,钉好压脚板;转角部位应采用联接角模以保证角度准确;柱箍形式、规格、间距要根据柱截面大小及高度进行设计确定;梁柱接头模板要按大样图进行安装而且联接要牢固。
6.1.2 墙模板容易产生的问题:墙体混凝土厚薄不一致,上口过大,墙体烂脚,墙体不垂直。
防止方法:模板之间连接用的U型卡或插销不宜过疏,穿墙螺栓的规格和间距应按设计确定,除地下室外壁之外均要设置穿墙螺栓套管;龙骨不宜采用钢花梁;穿墙螺栓的直径、间距和垫块规格要符合设计要求;墙梁交接处和墙顶上口应设拉结;外墙所设的拉、顶支撑要牢固可靠,支撑的间距、位置宜由模板设计确定。
模板安装前模板底边应先批好水泥砂浆找平层,以防漏浆。
6.1.3 梁和楼板的模板容易产生的问题:梁身不平直,梁底不平,梁侧面鼓出,梁上口尺寸加大,板中部下挠,生蜂窝麻面。
防止办法:750mm梁高的侧板,宜加穿墙螺栓。
模板支顶的尺寸和间距的排列,要确保支撑系统有足够的刚度,模板支顶的底部应在坚实地面上,梁板跨度大于4m者,如设计无要求则按规范要求起拱。
6.2成品保护6.2.1 模板安装时,不得随意开孔,穿墙螺栓应在钢加劲肋的钢环中穿过或在板缝中加木条安穿墙螺栓。
预留钢筋可一端弯成90°与混凝土墙钢筋焊接或扎牢,另一端用铁线绑牢,从板缝中拉紧紧贴模板内面,拆模后再拉出。
6.2.2 模板竖向安装时,加劲肋的凹面须向下安装。
6.2.3拆模时不得用大锤硬砸或用橇棍硬橇,以免损坏模板边框。
6.2.4 操作和运输过程中,不得抛掷模板。
6.2.5 模板每次拆除以后,必须进行清理,涂刷脱模剂,分类堆放。
6.2.6 在模板面进行钢筋等焊接工作时,必须用石棉板或薄钢板隔离;泵送混凝土的布料架脚和输送混凝土管支架脚下应加垫板等有效措施。
6.2.7 拆下的模板如发现脱焊、变形等时,应及时修理。
拆下的零星配件应用箱或袋收集。
6.3 安全措施6.3.1 废烂木枋不能用作龙骨。
6.3.2 安装、拆除外墙外模板时,必须确认外脚手架符合安全要求。
6.3.3内模板安装高度超过2.5m时,应搭设临时脚手架。
6.3.4在4m以上高空拆除模板时,不得让模板、材料自由下落,更不得大面积同时撬落,操作时必须注意下方人员的动向。
6.3.5 正在施工浇捣的楼板其下一层楼板的支顶不准拆除。
6.3.6安装二层及二层以上的外围墙、柱及梁模板,应先搭设脚手架或安全网。
6.3.7水平拉杆不准钉在脚手架或跳板等不稳定物体上。
7 质量记录7.1定型组合钢模板工程施工的质量记录,按《混凝土结构工程施工质量验收规范》(GB50204-2002)与《建筑工程施工质量验收统一标准》(GB50300-2001)配套执行。
8相关文件8.1 图纸会审纪要8.2模板工程施工方案8.3 钢模板出厂合格证。
