物料提升机自检表
- 格式:doc
- 大小:30.50 KB
- 文档页数:3
物料提升机出租前检查表(试行)

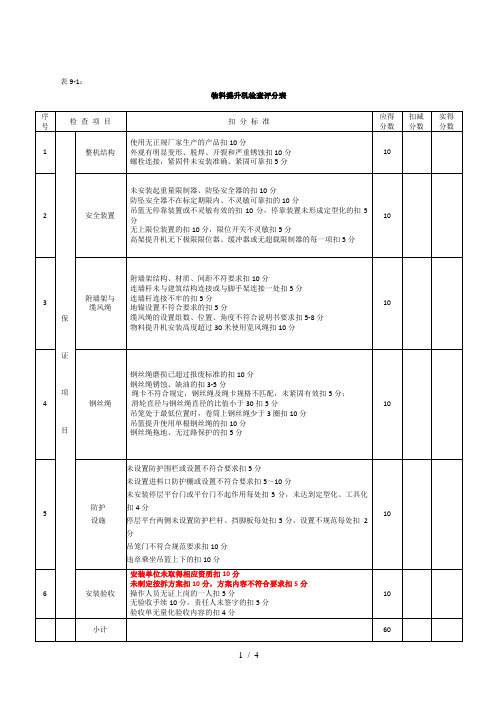

制造单位武汉华盛恒运机械有限公司型号SS100 检查日期
出厂编号出厂日期备案编号鄂AA-W0 检查单位武汉中拓恒泰建筑机械设备有限公司资质等级三级检查内容检查内容检查结果
金属结构及配件标准节有无变形、开裂,焊缝有无脱落连接螺栓是否有锈蚀、裂纹等现象
天桥架及吊杆是否符合使用要求
吊笼有无变形、开裂
绳轮系统导向滑轮转动是否灵活、可靠
天滑轮及吊笼滑轮是否有明显磨损缺陷
钢丝绳有无变形、扭曲、断丝、超标等现象有无钢丝绳防跳槽及过道保护装置
传动机构驱动电机及变速箱是否无工作故障变速箱油位是否正常,且无漏油现象制动器的情况是否良好
卷筒上是否有钢丝绳滑脱保险装置卷扬机地锚基座是否无变形
安全装置上行程限位开关是否灵敏、可靠下行程限位开关时候灵敏、可靠是否有防断绳、坠落装置
有无门电气限位连锁装置
电气元件电线和电缆有无破皮、损坏、老化等现象
有无断相、相序保护装置
接触器、变压器、继电器是否良好
紧急开关按钮是否灵活可靠
各种安全保护装置、开关按钮是否齐全、可靠
其他
检查结论
技术负责人:检查人:
产权单位(章):检查单位(章):
备注:
1、该表由该设备的安装单位或具备设备维修改造资质的单位负责填写,并对检查结果负责,未取得相
应资质的单位填写无效
2、设备产权单位在签订设备租赁和安装合同、办理设备安装告知时应出据此报告
3、自有产权的设备使用单位,在设备安装前,应委托安装单位对设备进行检查,并填写此表。
物料提升机检查表1施工物料提升机检查表工程名称:施工单位:工程地点:检查项目、检查内容及标准要求安全对接装置吊篮就位后,对接装置将定位吊篮,并能可靠地承受吊篮的自重和额定载荷,以及物料运输人员和装卸物料的工作载荷。
设置上限限制器,动作后切断起重电源。
上限限位器动作后,篮顶最高位置与顶梁最低位置之间的安全距离不小于3m。
天车应设下限限制器,吊篮与缓冲器接触前应切断该运行方向的电源。
天车应配备缓冲器,缓冲器应能承受相应的冲击力。
高架起重机应配备过载限制器。
当负载超过额定负载时,切断起重电源。
断绳保护装置应能在吊篮悬挂或运行过程中断绳时可靠停止并固定在框架上。
进料口防护棚应设置并严密封闭。
低机架机器的长度为≥ 3M,高架机器的长度为≥ 5m,且宽度大于起重装置的最外层尺寸。
材料强度应能承受10KPA的均布静载荷。
吊篮就位后才能打开,应使用联锁装置。
检查结果:在上限限制器动作后,吊篮的超程极限和高架机联锁夹层门联锁进料口门的安全装置和防护装置进料口防护棚。
一层安全门应有联锁开启装置,只有当吊篮就位并到达规定位置时才能开启。
卸料平台面板搭设严密、牢固,两侧设护栏严密保护。
踢脚板应设置地板标志,每层应设置警告标志。
当启闭机高度低于20M(含20M)时,在20M~30m处设一组,两组落地卸料平台缆绳和风绳缆风绳及附缆风绳选用缆风绳的材料应选用直径不小于9.3mm钢丝绳。
缆风绳角度设置缆风绳固定缆风绳的设置与地面的夹角不应大于60°。
与地锚连接,且符合要求。
附墙架材质与架体的材质相同。
附墙架应采用刚性连接,不得连接在脚手架上。
墙架附墙架设置、连接固定附墙架间隔各附墙架的间隔,不大于9m,且在建筑物的顶层必须设置一组。
钢丝绳选用钢丝绳的规格、性能应符合设计要求。
钢丝绳应整根使用,不准接长使用,达到报废值应报废。
悬挂吊篮的钢丝绳端部连接采用绳卡固定时其数量不小于3个,且安装正确。
钢丝绳及传动系统绳端的固定钢丝绳运行钢丝绳应设过路保护,不允许在运动中与金属构件或地面磨擦。
