新产品试产作业指导书
精编版
MQS system office room 【MQS16H-TTMS2A-MQSS8Q8-MQSH16898】

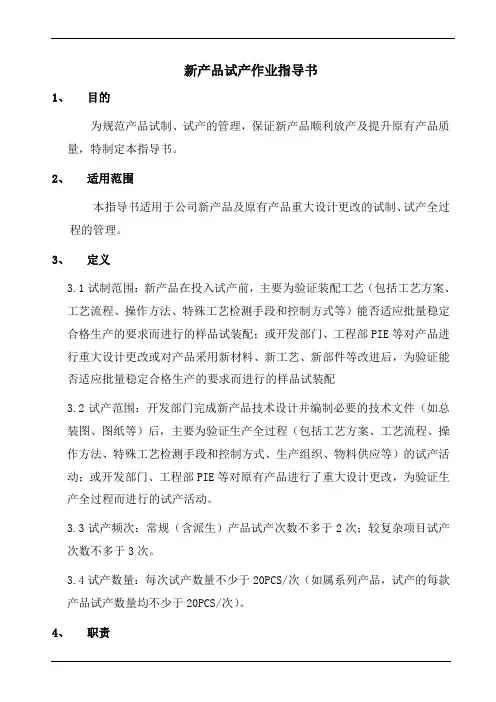

新产品试产作业指导书
1、目的
为规范产品试制、试产的管理,保证新产品顺利放产及提升原有产品质量,特制定本指导书。
2、适用范围
本指导书适用于公司新产品及原有产品重大设计更改的试制、试产全过程的管理。
3、定义
试制范围:新产品在投入试产前,主要为验证装配工艺(包括工艺方案、工艺流程、操作方法、特殊工艺检测手段和控制方式等)能否适应批量稳定合格生产的要求而进行的样品试装配;或开发部门、工程部PIE等对产品进行重大设计更改或对产品采用新材料、新工艺、新部件等改进后,为验证能否适应批量稳定合格生产的要求而进行的样品试装配
试产范围:开发部门完成新产品技术设计并编制必要的技术文件(如总装图、图纸等)后,主要为验证生产全过程(包括工艺方案、工艺流程、操作方法、特殊工艺检测手段和控制方式、生产组织、物料供应等)的试产活动;或开发部门、工程部PIE等对原有产品进行了重大设计更改,为验证生产全过程而进行的试产活动。
试产频次:常规(含派生)产品试产次数不多于2次;较复杂项目试产次数不多于3次。
试产数量:每次试产数量不少于20PCS/次(如属系列产品,试产的每款产品试产数量均不少于20PCS/次)。
4、职责
项目负责人在试制、试产过程中主要职责如下:
a、填写《样品制作申请单》,注明各项要求,并提供必要协
助,使样品顺利试装;
b、根据项目开发进度负责提前十天编制《试产通知单》;
c、负责落实试产文件提前十五天下发至相关部门,承担因试产
文件下发不及时或不齐全而导致试产不能如期进行的责任;
d、负责新开发塑料件及五金件试产物料的确认及跟进,负责对
试产BOM进行最终确认;
e、负责带领项目组成员从样品试制、试产到试产总结等各环节
全过程的组织和跟进,包括提请工装夹具制作、生产性辅料、检
验测试设备的准备等;
f、负责组织试产总结会议及试产整改会议;
g、委托品质部门对试制、试产样品进行综合测试;
h、试制、试产后多余物料及试产样品的处理。
项目组成员包括结构工程师、包装工程师、电子工程师及相关PE工程师等。项目组成员在试制、试产过程中主要职责如下:
a、编制个人所负责部分的技术图纸及文件,并跟进文件的发
放;
b、现场指导试产工作,对试产过程中发现的技术、工艺、测
试、设备工装、质量和文件等方面的问题作好记录;
c、PE工程师根据试产过程中发现的试产结构等方面的问题编
制《试产报告》,供试产总结会议分析讨论;
d、参加试产总结会议,在试产总结会议上对试产过程中发现的
问题提出合理的解决方案,并跟进个人所负责不符合项的整改;
e、参加试产整改会议,并对整改结果进行确认。
K3技术人员、计划采购部门、模具制作车间在试制、试产过程中主要职责如下:
a、K3技术人员:《试产通知单》和技术文件到位后2个工作
日内确认新产品试产BOM(试产BOM需项目负责人最终确认)并通知计划采购部门;
b、计划采购部门:通过ERP系统下发领料需求计划,按时、按
质、按量提供除新开发塑料件及五金件试产物料以外的所有试产物料;
c、模具制作车间:跟进试产过程中模具试模的全过程,对模具
异常进行处理,并提供合格的新开发塑料件及五金件试产物料。生产部门在试制、试产过程中主要职责如下:
a、生产部门指定专人负责试产工作,负责落实试产所需的设
备、工具、工装、检验测试仪器及特殊物料等;负责自制物料及外购物料(不包括新开发塑料件及五金件试产物料)的跟进及组织试产物料申领;确定试产时间,通知相关人员到试产现场指导试产工作;根据试产过程中发现的试产结构、装配工艺、装配注意事项及质量等方面的问题编制《试产报告》,供试产总结会议分析讨论;参加试产总结会议及试产整改会议,并对整改结果进行确认;
b、生产部门注塑车间、冲压车间分别指定专人跟进新产品试
产,整理各自工序在试产过程中发现的生产、工艺及质量等方面的问题,并提供给生产部门试产负责人汇总到《试产报告》里;
参加试产总结会议及试产整改会议,并对整改结果进行确认;注
塑车间、冲压车间另承担主导新开发塑料、五金模具质量的评
审。
开发部门样板员在试制过程中主要职责如下:
负责试制物料的跟进及申领,确定试制时间,通知相关人员到现场完成样品试制。
品质部门在试制、试产过程中主要职责如下:
a、整理试产过程中发现的测试、质量等方面的问题,编制《试
产报告》,供试产总结会议分析讨论;
b、落实新产品生产所需检验测试设备、方法、注意事项等,如
需要应进行相应的记录,以备后续放产使用;
c、组织进行试制、试产样品的型式试验并及时做出相关报告反
馈至项目负责人,并跟进落实;
d、参加试产总结会议及试产整改会议,并对整改结果进行确
认。
5、试制、试产过程
试制、试产通知
a、项目负责人如需试制样品,须填写《样品制作申请单》,审
批后提交开发部门样板员组织试制物料,项目负责人及项目组成
员协助进行样品装配。
b、项目负责人根据项目开发进度提前十天编制《试产通知
单》,经电工事业部负责人审批后发相关部门。
c、《试产通知单》在考虑物料采购周期的前提下要明确注明计
划试产时间、样品规格、试产数量和专用物料的状态及到位时间等,并注明所需工装、夹具、设备、检验测试仪器及其它特殊物料等。
d、如由于某种特殊原因要中途更改试产规格或数量,项目负责
人需重新下发《试产通知单》,而试产时间则按期顺延。
e、如果试产数量已包含给客户的送样样品、认证样品或型检样
品等,应在试产通知中加以备注,并及时通知相关人员领出所需数量的样品。
试产技术文件
a、项目负责人负责落实试产文件(包括结构、电子技术图纸及
相关通知文件等)提前十五天下发至相关部门,如由于技术文件下发不及时或不齐全而导致试产不能如期进行,由项目负责人承担责任。
b、试产技术文件必须标准、清晰、齐全,编制方式必须符合标
准化管理的相关要求,如产品总装图纸、全套零部件图纸、包装图纸、电子图纸及相应的设计、更改通知单等。
c、试产图纸下发后如发现有错误需重新调整的,相关工程师需
下发《技术更改通知单》(必要时可附件)到图纸接收部门,由各部门相关人员在试产文件上进行更改并签名确认,原则上不接受非书面的技术更改。
试产物料组织
a、K3技术人员根据《试产通知单》和技术文件的到位时间,
在2个工作日内编制出试产BOM。计划采购部门接到《试产通知单》后,应及时跟进自制物料生产及外购物料采购计划,原则上
