大连66KV寨河变电站工程施工方案
- 格式:doc
- 大小:395.00 KB
- 文档页数:101
66KV输变电工程施工方案1. 引言该文档旨在提供施工方案的详细说明,以便在66KV输变电工程项目中进行施工工作。
本施工方案的目标是确保工程按时、高质量地完成,同时保证安全和环保要求的满足。
2. 施工前准备在施工前,需要进行以下准备工作:- 确定施工队伍和工作负责人,以便协调施工过程中的人员和资源;- 检查施工场地及设备,确保其符合工程要求,并进行必要的维护和修理;- 制定施工计划和时间表,详细安排工程的各个阶段和任务。
3. 施工流程根据工程要求,施工流程如下:1. 场地准备:清理场地,确保施工现场的安全和整洁;2. 基础施工:进行基础的建设和混凝土浇筑;3. 钢结构安装:安装钢结构框架,并进行必要的焊接和固定;4. 设备安装:安装输变电设备,包括变压器、开关设备等;5. 线路铺设:铺设输电线路,并进行必要的绝缘和连接工作;6. 调试和测试:对设备和线路进行调试和测试,确保其工作正常;7. 安全检查:进行安全检查,排除潜在的安全隐患;8. 完工验收:按照规定的验收标准进行工程的验收。
4. 安全和环保要求在施工过程中,必须严格遵守以下安全和环保要求:- 施工人员必须佩戴符合要求的个人防护装备,如安全帽、手套和安全鞋等;- 施工现场必须设置明显的警示标识,并确保施工区域与其他区域有效隔离;- 废弃物和污水必须按照相关规定进行妥善处理,避免对环境造成污染;- 施工工艺必须符合相关的环保要求,尽量减少对环境的影响。
5. 施工管理为确保工程施工的顺利进行,需要进行有效的施工管理,包括:- 施工进度的跟踪和监督;- 资源的统筹调配;- 施工人员的培训和安全教育;- 施工质量的控制和检查。
6. 风险管理对于可能出现的风险和问题,应制定相应的应急预案,并确保施工人员熟悉和执行。
同时,定期进行风险评估和监测,及时采取措施避免潜在的风险发生。
7. 施工总结工程施工完成后,应进行总结和评估工作。
评估工程施工的优点和不足,并提出改进建议,以便今后的类似工程能更好地进行施工。
一、工程概况1、工程概况本工程是#####66kV变电站2号主变扩建工程重点项目。
,含施工图设计工程量及所有有关土建部分的工程量,包括土建部分未体现的漏项工程量及所内接地网施工。
2、编制依据(1)、辽宁电网建设与改造技术导则》(试行);(2、其他工程设计有关的规程、规范(3)、抚顺供电公司提供施工图纸;二、主要工序施工方法1、施工顺序本工程采取自下而上,先基础(电缆沟),后地面的施工顺序,地面面层需待墙面、装修等全部完成后,方可进行施工。
2、施工准备(1)、根据工程实际情况,建立强有力的项目领导班子,建立健全生产、技术、质量、安全、文明施工、消防保卫等各项管理规章制度,确保工程顺利进行.(2)、技术准备工作A、组织各专业相关人员熟悉现场和图纸做好施工技术准备工作。
B、精心编制施工组织设计,做好各项技术交底工作.C、搞好主要材料翻样委托加工和编制主要材料计划。
(3)、协调好各方面的关系A、明确项目部内部的职责分工、奖罚制度;B、协调好电气安装队伍的关系,统一安排,使各专业之间互相配合,为顺利施工创造有利条件.C、协调好与业主之间的关系,积极主动地想业主之所想,急业主之所急,与业主之间的合作关系是本工程施工合同全面履行的基础条件。
(4)、劳动力部署按照开工日期和劳动力需用量计划,组织工人进场,安排好职工生活,并进行安全、防火和文明施工等教育.施工现场除配备现场管理人员外,根据质量、工期要求,按照工人的技术水平配备劳动力.◄1►3、基础施工(1)、测量放线根据甲方所提供的控制点放定位点座标控制地沟位置,依据土方开挖方案的放坡点放出开槽线。
(2)、土方开挖根据测量放线人员所放出的开挖控制线向下挖土,并根据土方开挖方案所确定的放坡系数进行放坡,确保不会对垫层下土方的原土部被破坏。
清运出来的土方不得堆积在距离坑定边线10米以内的范围,以确保边坡不会因坑边堆积荷载过重而滑坡,并为方便后续回填,挖出的土方暂时堆放在场地之内。
新建66kV变电所工程施工组织设计新建66kV变电所工程(副本)施工组织设计XXX电力工程有限公司2008年1月4日1、工程概况:1.1 编制依据1.1.1 依据《66kV变电所新建工程》设计说明书;1.1.2 依据《66kV变电所新建工程》设计图纸;1.1.3 依据电力建设施工及验收技术规范;1.1.4 依据国家、电力公司、地方的标准、规程、规范有关的要求;1.1.5 依据工程设备材料清册;1.1.6 依据本公司的机械设备、技术力量和施工水平;1.1.7 建设单位对本工程的特殊要求、质量目标、工期目标;1.2 工程概况及特点1.2.1 工程概况:1.2.1.1 工程简述:工程名称:66kV变电所新建工程新建内容:66KV新增SZ11-10000KVA主变1台,SZ11-6300KVA主变1台,隔离开关6组,断路器2台,电流互感器9台,避雷器1组,端子箱4个,动力箱1个,钢芯铝绞线210米,户外母线桥100米。
10KV采用户外小型化,新上电力电容器2400KAR 控制保护新增主站监控系统1套,远动通讯屏1面,主变保护测控屏2面,10KV保护测控1套,综合屏1面直流充电屏1面,直流馈线屏1面,直流电池屏1面,所用交流屏1面,电度表屏1面,控制电缆5800米。
本所建筑面积619.5平方米二层砖混结构,新建主变基础,设备构支架及基础,道路米用混凝土道路。
1.2工程规模及参数1.2.1.2 工程规模:(1)66kV 间隔:1) 66kV主变进线间隔2个:新装GW5-60H DW隔离开关6组;2) 新装SZ11-6300KVA有载调压变压器器1台,新装SZ11-10000KVA有载调压变压器器1台;3) 新装66kV六氟化硫开关2台;4) 新装66kV电流互感器9台;5) 新装66kV避雷器1组。
(2)10kV户外配电装置:1) 新装GW39-15/1250A隔离开关18组,新增ZW32- 10/1250真空开关9台,新增LZW—10电流互感器27台;2)新装S9-80/10.5所用变压器1台;3)新装10KV氧化锌避雷器9组;4)新装10KV JSZW-10电压互感器2台;5)新装10kV电容器2400KVR(3 )二次部分1)新增主变综合自动化保护屏2面;2)新装远动通讯屏1面;3)敷设屏蔽电缆5.8KM。
66kV线路施工方案1. 引言66kV线路是电力系统中的重要组成部分,承担着输送电能的重要任务。
本文档旨在提供关于66kV线路施工方案的详细说明,包括施工前准备、施工过程和施工后的检验与验收。
2. 施工前准备2.1 方案编制在开始施工前,需要制定详细的施工方案。
该方案应考虑到线路的具体布置、材料和设备的选择、施工工艺以及施工计划等方面的内容。
2.2 现场勘察在施工前需要对线路所在位置进行现场勘察。
勘察人员应详细了解施工地形、环境条件以及地质情况,以便为后续的施工做好准备。
2.3 资材准备根据施工方案确定所需的材料和设备,并进行采购与储备。
确保施工所需的材料和设备及时到位,以避免延误施工进度。
2.4 施工人员培训对参与施工的工作人员进行培训,使其熟悉施工方案和施工要求,并了解安全操作规程。
这样可以提高施工效率,同时保证施工安全。
3. 施工过程3.1 场地布置在施工前需要将施工现场进行布置,并划定施工区域和安全区域。
确保施工过程中的人员和设备安全。
3.2 基础施工根据设计要求,对线路的基础进行施工。
包括基础的挖掘、回填、加固等工作。
确保线路的稳定性和安全性。
3.3 线路架设在基础施工完成后,开始进行线路的架设工作。
将线路的支柱、绝缘子及导线安装到预定位置,并进行调整和固定。
3.4 接地装置安装在线路架设完成后,进行接地装置的安装。
确保线路的接地系统完善,以保证人身安全和设备的正常运行。
3.5 导线的张拉在线路架设和接地装置安装完成后,对导线进行张拉。
通过张拉调整导线的实际位置和张力,确保线路的强度和导电性能。
3.6 再次检查在施工过程中,需要定期进行线路的检查和质量验收。
确保线路的施工符合设计要求和施工方案的要求。
4. 施工后的检验与验收4.1 线路试验在线路施工完成后,进行线路的试验。
主要包括耐压试验、绝缘电阻测试、导线电阻测试等。
确保线路的质量和性能达到设计要求。
4.2 文件整理在线路试验合格后,整理相关施工文件和检验报告,包括施工记录、验收报告等。
66kV输变电工程(施工组织设计)
简介
本文档旨在提供关于66kV输变电工程的施工组织设计方案,
以确保施工过程的安全、高效进行。
工程概述
本工程是一项66千伏(kV)输变电工程,主要涉及以下内容:- 建设新的输变电站
- 安装变压器和开关设备
- 建设输电线路
- 进行土建施工和电气安装工作
施工组织设计
施工组织结构
为保证施工过程的协调和管理,本工程采用以下施工组织结构:- 项目经理:负责整个工程的协调和管理
- 施工队伍:包括土建施工队和电气安装队,负责具体施工工
作
- 安全监理人员:负责施工现场的安全监督和管理
施工流程
本工程的施工主要包括以下步骤:
1. 土建施工:包括基础建设和建筑物搭建
2. 变压器和开关设备安装:安装变压器和开关设备,确保其正常运行
3. 输电线路建设:进行输电线路的铺设和安装
4. 电气安装:进行相关电气设备的安装和调试
5. 安全验收:对施工完成的工程进行安全检查和验收
安全措施
为保障施工过程的安全,本工程采取以下安全措施:
- 提供必要的安全设备和防护装备
- 施工现场设立安全警示标识,确保施工人员的安全意识
- 安排专门的安全培训和指导,提高工人的安全意识和技能
- 定期进行施工现场巡检和安全检查,及时发现和解决安全问题
结论
本文档提供了66kV输变电工程的施工组织设计方案,旨在确
保施工过程的安全、高效进行。
根据这些设计方案,施工组织结构、施工流程和安全措施将被严格执行,以实现工程的顺利完成。
66kV变电站工程施工组织设计方案1. 简介本文档旨在提供一份针对66kV变电站工程施工的组织设计方案。
该方案将详细说明工程的组织结构、施工流程、资源安排和管理措施等内容,以确保施工过程的顺利进行。
2. 组织结构为了有效管理和协调工程施工,我们建议以下组织结构:- 项目经理:负责整个工程的计划、组织和管理。
- 技术负责人:负责工程技术方面的指导和审核。
- 施工队长:领导施工队伍,负责现场管理和施工质量监督。
- 安全专家:负责安全管理和事故预防措施。
- 供应商协调员:负责与供应商的协调和物资管理。
- 质量检查员:负责施工质量的检查和评估。
3. 施工流程本方案建议采用以下施工流程:- 确认施工任务和进度计划。
- 开展现场准备工作,包括场地清理、施工设备和材料的准备等。
- 进行土建施工,包括基坑的挖掘、地基处理和建筑物的搭建。
- 进行电气安装,包括线缆敷设、设备安装和接线等。
- 进行系统调试和运行试验。
- 完成工程竣工和验收。
4. 资源安排为了确保施工过程的顺利进行,我们建议合理安排以下资源:- 人力资源:根据施工任务和进度计划,安排足够的工程人员和技术人员。
- 物资资源:及时采购所需的施工材料和设备,并合理管理物资库存。
- 设备资源:确保拥有必要的施工设备,并进行维护和保养。
- 财务资源:合理安排资金,确保施工所需的经费到位。
5. 管理措施为了保证工程施工的安全和质量,我们建议采取以下管理措施:- 建立完善的安全管理制度,包括安全培训、安全巡查和事故报告等。
- 实施严格的质量控制措施,包括质量检查、质量记录和质量评估等。
- 定期组织施工进度会议,及时解决施工过程中的问题和难题。
- 建立良好的沟通机制,与相关方保持密切的沟通和协调。
以上是66kV变电站工程施工组织设计方案的主要内容,希望能对工程施工过程有所指导和帮助。

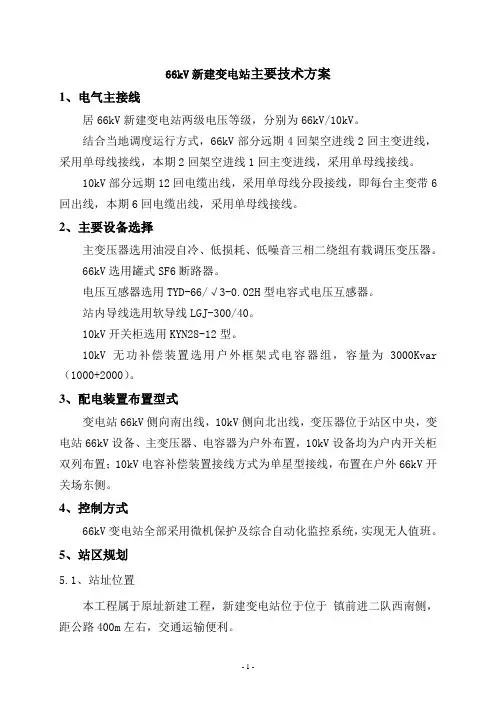

66kV新建变电站主要技术方案1、电气主接线居66kV新建变电站两级电压等级,分别为66kV/10kV。
结合当地调度运行方式,66kV部分远期4回架空进线2回主变进线,采用单母线接线,本期2回架空进线1回主变进线,采用单母线接线。
10kV部分远期12回电缆出线,采用单母线分段接线,即每台主变带6回出线,本期6回电缆出线,采用单母线接线。
2、主要设备选择主变压器选用油浸自冷、低损耗、低噪音三相二绕组有载调压变压器。
66kV选用罐式SF6断路器。
电压互感器选用TYD-66/√3-0.02H型电容式电压互感器。
站内导线选用软导线LGJ-300/40。
10kV开关柜选用KYN28-12型。
10kV无功补偿装置选用户外框架式电容器组,容量为3000Kvar (1000+2000)。
3、配电装置布置型式变电站66kV侧向南出线,10kV侧向北出线,变压器位于站区中央,变电站66kV设备、主变压器、电容器为户外布置,10kV设备均为户内开关柜双列布置;10kV电容补偿装置接线方式为单星型接线,布置在户外66kV开关场东侧。
4、控制方式66kV变电站全部采用微机保护及综合自动化监控系统,实现无人值班。
5、站区规划5.1、站址位置本工程属于原址新建工程,新建变电站位于位于镇前进二队西南侧,距公路400m左右,交通运输便利。
5.2、站址要素分析经现场踏勘及收资调研,综合分析后认为,影响站区总体规划及总布置的站址要素如下:1)站址附近无液化气站、加油站等消防要求较高的建筑设施。
2)站址位置附近无对变电站有影响的较大污染源。
3)该站址位于变电站场区内,土地归供电公司所有。
4)站址区域场地地震动峰值加速度为0.05g,相应的地震基本烈度为6度。
建筑的场地类别为II类。
5)站区位于D级污秽区。
5.3、建设规模及出线规划主变压器:本期容量1×20MVA,规划2×20MVA。
66kV出线:本期出线2回,规划出线4回。
66KV变电站安装工程施工方案一、总体概述本工程施工旨在建设一座66KV变电站,提供稳定的电力供应。
施工方案主要包括以下几个方面:- 设备和材料的准备- 建设现场的准备工作- 设备安装和调试- 工程竣工验收二、设备和材料的准备在施工开始之前,需要准备以下设备和材料:1. 变压器、开关设备、配电设备等2. 建设现场所需的材料和工具(如钢筋、水泥、扳手、螺丝刀等)在材料的选择上,需要确保其符合国家和行业相关标准,并且具有良好的质量保证和可靠性。
三、建设现场的准备工作在建设现场进行施工前,需要进行以下准备工作:1. 清理施工现场,保证建设现场安全和整洁2. 搭建临时设施,并且制定安全规范和标准操作规程3. 确定施工队伍,并且根据工程实际需要制定施工计划和时间表四、设备安装和调试设备安装和调试是本工程的核心环节。
在此阶段需要严格按照设计图纸进行设备和线路的安装,并且进行相关测试和调试。
接下来需要进行运行试验,并根据试验结果进行必要的调整和修正。
五、工程竣工验收本工程的竣工验收需要经过多个环节的检查和测试。
具体步骤如下:1. 进行质量检查和安全评估,确定工程竣工验收指标2. 对变压器、开关设备和配电设备进行现场检查和测试,确保其符合设计要求3. 进行电气性能试验、保护试验和继电保护测试,并根据试验结果进行必要的校正和修正4. 进行接地、防雷、消防等安全设施的检查和测试,确保其符合安全要求六、总结整个工程施工过程需要严格按照施工方案和技术规范进行,同时需要确保现场的安全和整洁。
本文简要介绍了66KV变电站安装工程施工方案的几个方面,希望对工程施工有所启示和帮助。

66kV电网改造工程施工方案1. 背景介绍随着城市规模的扩大和电力需求的增加,现有的66kV电网需要进行改造以满足日益增长的用电需求。
本施工方案旨在对66kV 电网进行改造,提升其安全性、可靠性和承载能力。
2. 目标和目标本工程的主要目标是完善66kV电网的设施,达到以下目标:- 提高供电可靠性:通过更新老化设备和增加备用设备,减少停电时间和故障发生率。
- 提升安全性:通过引入先进的保护装置和系统,降低故障和电气事故的风险。
- 增加承载能力:通过增加变电站容量和优化配电线路,满足未来的电力需求。
3. 工程实施计划3.1 前期准备在施工开始前,需进行以下准备工作:- 制定详细的工程计划和时间表。
- 确定所需的人力、物力和技术支持。
- 开展必要的市政审批和环境评估。
3.2 设备更新和替换对存在老化设备的变电站进行全面的设备更新和替换,包括但不限于:- 隔离开关的更换和升级。
- 变压器和电缆的检修和更换。
- 保护装置和自动化系统的升级。
3.3 增加备用设备在关键节点增加备用设备以提高供电可靠性,包括但不限于:- 备用变压器和开关设备的安装。
- UPS(不间断电源系统)的引入。
3.4 强化保护措施引入先进的保护装置和系统,提高电网的安全性,包括但不限于:- 差动保护装置和过电流保护装置的安装。
- 地网的加固和优化。
3.5 容量扩充和线路优化通过增加变电站容量和优化配电线路,提升电网的承载能力,包括但不限于:- 升级变电站的设备容量。
- 优化配电线路的走向和布局。
4. 风险管理和质量控制在施工过程中,需采取以下措施进行风险管理和质量控制:- 制定详细的施工安全计划和质量保证计划。
- 实施周密的施工监管和巡检。
- 定期进行质量评估和风险分析。
5. 竣工验收和投运在工程施工完成后,需进行竣工验收和投运,包括以下步骤:- 对改造后的设备和线路进行必要的测试和调试。
- 完成竣工验收报告。
- 安排电网的正式投运和运营。
66kV输电线路工程施工设计方案1. 概述这份文档是关于66kV输电线路工程施工设计方案的详细说明。
本文将涵盖工程背景、施工设计目标、施工流程以及施工安全等方面的内容。
2. 工程背景2.1 线路概述该项目是一条66kV的输电线路工程,连接两个不同的供电网络。
线路全长xx公里,通过山区和平原地区。
2.2 工程目的该工程的目的是满足供电网络的扩容需求,提高电力传输效率,确保电网稳定运行。
3. 施工设计目标3.1 安全性施工设计的首要目标是确保施工过程中的安全性。
必须制定详细的安全计划,包括施工人员的培训和安全设备的使用。
3.2 施工效率为了提高施工效率,应设计合理的施工流程,优化施工顺序,合理分配施工资源,减少不必要的等待时间。
3.3 质量控制施工设计中应包含质量控制措施,以确保施工程序符合相关标准和要求,并保证工程质量。
3.4 环境保护施工过程中需要注意环境保护,合理处理废弃物、减少噪音和对周边环境的影响。
4. 施工流程4.1 前期准备在施工正式开始之前,需要进行前期准备工作,包括土地清理、资源准备和施工人员培训等。
4.2 材料采购根据工程需要,及时采购所需的材料和设备,确保施工进度。
4.3 线路布设根据设计要求,将线路进行布设,包括安装支撑杆、固定导线和绝缘子等。
4.4 电力接入确保线路的电力接入,并进行必要的测试和调试。
4.5 设备安装根据设计要求,安装各种设备和附件,如变压器、保护设备等。
4.6 通电测试在施工结束之前进行通电测试,确保线路正常工作。
5. 施工安全施工过程中的安全是至关重要的,必须采取适当的安全措施来保护施工人员和周边环境。
在施工设计中,应包括安全培训计划、安全检查和紧急应急预案等。
6. 总结本文档提供了一份关于66kV输电线路工程施工设计方案的详细说明。
通过遵守安全措施、提高施工效率和质量控制,我们将确保工程的顺利进行,达到预期的目标。
参考资料:[1] XXX标准规范[2] XXX技术手册[3] XXX安全操作规程[4] XXX环境保护法规。
大连66千伏寨河变电所新建(土建)工程施工组织设计大连电力建设集团有限公司二零零三年十一月十日目录第一章编制依据 --------------------------------------3 第二章工程概况---------------------------------------5 第一节工程性质----------------------------------6 第二节建筑概况----------------------------------6 第三节结构概况----------------------------------7 第四节水电概况----------------------------------7 第三章管理机构--------------------------------------9 第一节管理机构设置------------------------------10 第二节项目部主要人员----------------------------12 第四章施工准备--------------------------------------13 第一节技术准备----------------------------------14 第二节施工现场准备------------------------------15 第三节劳动力准备--------------------------------15 第四节物质准备----------------------------------16 第五章施工部署--------------------------------------17 第一节施工总体部署------------------------------18 第二节施工平面布置------------------------------18 第三节施工机具选择------------------------------19 第四节施工进度计划------------------------------19第五节劳动力计划--------------------------------22 第六章主要施工方法----------------------------------23 第一节施工放线----------------------------------24 第二节土石方工程--------------------------------26 第三节钢筋工程----------------------------------27 第四节模板工程----------------------------------32 第五节砼工程------------------------------------35 第六节脚手架工程--------------------------------40 第七节墙体砌筑工程------------------------------41 第八节装饰工程----------------------------------44 第九节屋面防水工程------------------------------51 第十节水暖工程----------------------------------53 第十一节电气工程-------------------------------56 第七章保证措施--------------------------------------65 第一节质量管理措施------------------------------66 第二节工期保证措施------------------------------66 第三节安全保证措施------------------------------69 第四节文明施工措施------------------------------72第一章编制依据本施工组织设计编制依据如下:1、招标文件和业主的答疑文件;2、工程土建、水暖及电气设计图纸;3、钢筋混凝土工程施工及验收规范;4、装饰工程施工及验收规范;5、建筑电气安装工程施工及验收规范;6、通风及空调工程施工及验收规范;7、我国现行的相关施工规范和操作规程;8、采暖与卫生工程施工及验收规范;9、我国现行的安全生产、文明施工及环保等有关规定;10、低压电气技术规程。
第二章工程概况第一节工程性质大连66千伏寨河变电所新建(土建)工程为一座变电所建筑,包括变电所及场区构筑物。
场区构筑物又包括变压器及66千伏GIS基础各两座,事故油坑一座;隧道114米以及电缆沟、排水沟,场区道路、大门围墙等。
工程位于大连市开发区高城山11号路与12号路交汇处,由大连电业局基本建设处投资建设,大连电力勘察设计院有限公司设计。
按照招标单位要求,工程计划中标合同签定后开工,总工期100个日历天。
质量标准达到优良。
第二节建筑概况本工程总占地面积2880 M2,其中建筑物占地面积375.34 M2,建筑面积8568M2。
工程±0.000相当于绝对标高27.9M,建筑层高地下室2.8米,一、二层层高分别为4.5米、5.0米,建筑屋脊高度11.5米。
工程为中空双玻塑钢推拉窗,一层外门采用铝合金防盗门,配电室及电容器室内为甲级防火门,其余为塑钢或木制门。
内外填充墙均采用页岩砖及空心混凝土砌块砌筑,外墙厚370,内墙厚240。
坡屋面采用聚氨酯防水,挤压聚苯板内保温,表面铺设玻璃多彩瓦。
外墙一层以下贴面砖,以上抹水泥砂浆刷白色外墙涂料。
室内装饰:楼地面除厨房卫生间贴地砖外,其余铺花岗岩;厨房卫生间墙面贴瓷砖,其余抹灰刮大白刷乳胶漆;天棚作法电气间直接喷白,其余抹灰刮大白刷乳胶漆。
第三节结构概况本工程为钢筋砼框架结构,基础形式为独立柱基础。
基础挖土深度为4.1米,地基承载力F k=400Kpa,超挖部分采用毛石水泥砂浆砌筑。
垫层混凝土混凝土设计强度等级C10,独立基础C30。
内外填充墙砌体基础采用MU40以上毛石M5水泥砂浆砌筑。
所有梁板柱混凝土设计强度等级C30,其余零星混凝土强度C20。
本工程框架柱、梁、板钢筋采用Ⅰ、Ⅱ级。
柱子截面尺寸450*550、400*400等,框架梁截面350*1200、350*400等。
建筑设计抗震烈度为七度。
第四节水电概况本工程采暖热源为80。
C—55。
C热水,散热器采用钢翼管散热器GY3/L-1。
给水管采用PPR管。
消防管采用镀锌钢管,丝接。
排水管采用塑料管,胶接、层层设伸缩节。
电气部分,电源由一层引入380/220V低压电源,照明采用PVC阻燃管、暗敷,电话、有线、网络、通信均暗敷PVC钢性塑料管,部分暗敷钢管。
第三章管理机构第一节管理机构设置组织以项目经理为首的管理层,全权负责该工程的管理,对工程项目的工期、质量、安全、成本等进行高效率、有计划的组织协调和管理。
项目部管理机构框图如下:项目部各部门及职能:工程部:a、遵循《施工组织设计》组织施工;b、依据业主意向、施工动态、调整短期施工计划;c、定期向业主提供进度计划、统计报表;d、制定短期作业人员、材料、设备需用计划。
技术部:a、遵循《施工组织设计》负责工程施工技术管理;b、审核图纸,调整《施工组织设计》;c、向业主及有关部门提供单项工程技术措施及工程有关技术数据;d、工程技术档案等技术文件的积累,保管及归档;e、对进场原材料进行检验,负责提供试验数据给监理;f、负责施工测量工作,对工程定位的坐标点,水准点进行管理。
g、负责联系并协助业主驻工地结构工程师,建筑等技术人员解决工程技术问题。
经营部:a、依据工程合同和《施工组织设计》等有关文件,编制工程预、结、决算;b、施工过程中进行成本核算。
材设部:a、负责工程材料、设备供应和管理。
监察部:a、负责监督工程质量、安全施工、文明施工。
综合部:a、负责作业人员生活福利,施工现场环境保护,保安等其它辅助工作。
第二节项目部主要人员第四章施工准备第一节技术准备1、提供地质勘探资料、地下隐蔽工程资料。
了解地上、地下施工障碍物情况。
2、熟悉施工图纸,组织图纸会审。
a、审核图纸自身问题与施工可行性;b、各专业之间的衔接;c、各分项工程之间的衔接;d、对发现问题及时反馈给业主和设计部门,使施工图趋于完善。
3、编制《施工组织设计》a、组织有关人员编制施工预算,为编制《施工组织设计》提供依据;b、施工中依据设计变更,工程实际随时补充,调整《施工组织设计》,并逐级报批。
4、分析、论证《施工组织设计》。
采取多方案进行技术经济分析,对重点的分项工程邀请业主参与论证,充分估计到可能发生的问题和处理方法,综合工期、质量、成本等因素制定出最佳方案。
使其成为科学、合理的施工指导性文件。
1、项目技术交底。
项目部的有关人员进行交底,主要质量标准、工序、进度、关键技术等,项目技术人员在充分领会交底基础上贯彻到施工中。
2、委托砼、砂浆配合比试验。
3、技术工人进行岗位培训。
第二节施工现场准备1、做好施工现场三通一平准备工作。
2、办公室、工人宿舍、库房、伙房等临时设施按照业主的要求安排在指定的预留场地内。
3、根据现场的实际情况采用封闭管理,在新建楼周围设置2米高安全隔板。
4、在新建楼东侧1台井架,并设搅拌站及临时料场。
5、施工现场的办公室及其他暂设布置详见总平面布置图。
第三节劳动力准备1、管理人员到位,成立项目部。
2、根据进度安排,确定各工种劳动力人数。
(详见主要作业人员配备计划表)。
3、各工种人员进行岗位培训。
第四节物资准备1、编制材料计划。
2、确定材料供应渠道。
3、组织材料进场,作好材料送检及材质验收。
4、提出模板、架设工具计划。
第五章施工部署第一节施工总体部署本工程平面上按66千伏变电所和场区构筑物划分为两个施工段。
考虑变电所为主导工程,前期以该段施工为主,后期两段同步进行施工。
按照上述思路,绘制施工总平面布置图,编制施工网络计划、劳动力计划和施工机具计划。
施工中遵循先地下后地上、先主体后维护、先结构后装饰、先土建后水电的程序进行。
本工程基础采取机械大开挖,余土外运,在基础回填后形成将各种施工机械就位。
钢筋全部现场制作,模板以组合钢模板为主,配以木模板,结构混凝土一律采用商品混凝土,零星混凝土及垫层混凝土现场搅拌。
现场垂直运输采取一井架运输体系。
外脚手架为双排钢管架,内脚手架为移动式马凳搭铁桥板。
第二节施工总平面布置根据现场情况,按照主体施工阶段布置了北海公寓施工总平面图。
现就总平面布置图作如下说明。
1、场外道路的引入施工道路的主入口设在12号公路一侧。
2、垂直运输设备布置在基础施工阶段,不设垂直运输机械。
