建筑施工外脚手架搭设规范及要求
- 格式:docx
- 大小:15.87 KB
- 文档页数:3
一、术语(一)脚手架分类脚手架是为建筑施工或安装施工而搭设的上料、堆料以及施工作业用的临时结构架。
1.按所用的材料:分为木脚手架、钢脚手架和软梯。
2.按是否可移动:分为移动脚手架和固定脚手架。
3.按施工的性质:分为建筑脚手架和安装脚手架。
4.按搭接形式和使用用途分为(1)单排脚手架(单排架):只有一排立杆,横向水平杆的一端搁置在墙体上的脚手架。
(2)双排脚手架(双排架):由内外两排立杆和水平杆等构成的脚手架。
(3)结构脚手架:用于砌筑和结构工程施工作业的脚手架。
(4)装修脚手架:用于装修工程施工作业的脚手架。
(4)悬挑脚手架:应于设备安装或检修悬挑作业的脚手架。
(6)模板支架:用于支撑模板的、采用脚手架材料搭设的架子。
5.按遮挡大小分为(1)敞开式脚手架:仅设有作业层栏杆和挡脚板,无其它遮挡设施的脚手架。
(2)局部封闭脚手架:遮挡面积小于30%的脚手架。
(3)半封闭脚手架:遮挡面积占30%~70%的脚手架。
(4)全封闭脚手架:沿脚手架外侧全长和全高封闭的脚手架。
(5)开口型脚手架:沿建筑周边非交圈设置的脚手架。
(6)封圈型脚手架:沿建筑周边交圈设置的脚手架。
6.其它(1)移动挂梯、挂篮:可以移动的固定梯子或挂篮,一般在顶部设挂钩或设滑道,挂在牢固的部位。
(2)软梯:横杆用短木棍或钢管,绳子绑在横杆上,使用时在顶部做固定,催化大烟道、斜管、反应器、再生器等检修时常使用。
(二)连接件、垫件1.扣件:采用螺栓紧固的扣接连接件。
2.直角扣件:用于垂直交叉杆件间连接的扣件。
3.旋转扣件:用于平行或斜交杆件间连接的扣件。
4.对接扣件:用于杆件对接连接的扣件。
5.防滑扣件:根据抗滑要求增设的非连接用途扣件。
6.连墙件:连接脚手架与建筑物的构件。
7.刚性连墙件:采用钢管、扣件或预埋件组成的连墙件。
8.柔性连墙件:采用钢筋作拉筋构成的连墙件。
9.底座:设于立杆底部的垫座。
10.固定底座:不能调节支垫高度的底座。
11.可调底座:能够调节支垫高度的底座。
建筑施工外架搭设规范及要求建筑外架的搭设要求严格履行国家现行《建筑施工安全检查标准》、《建筑施工悬挑式脚手架安全技术若干规定》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家及地方标准,同时很多大型建筑公司均有自己的公司标准。
1、脚手架钢管、扣件进场前应从头刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警告标记应隔 2 步架设置一道;跳板探头长度不该大于10cm,小横杆伸出外立杆不该小于10cm 且不得大于 20cm。
2、立杆垂直度误差不得大于架高的。
立杆接头除在顶层可采纳搭接外,其他接头一定采纳对接扣件,立杆上的接头应交织部署,两相邻立杆接头不该设在同步跨内,两相邻立杆接头在高度方向错开的距离不该小于 500mm,接头中心距主接点的距离不该大于步距的,同一步内不同意有二个接头。
3、立杆顶端应超出施工作业层 1.5 米。
脚手架底部一定设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm 处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆(大横杆)设于横向水平杆(小横杆)之下,在立杆内侧,采纳直角扣件与立杆扣紧,大横杆长度不宜小于 3 跨,而且不大于 6 米。
5、大横杆对接扣件连结、对策应切合以下要求:对接接头应交织部署,不应设在同步、同跨内,相毗邻头水平距离不该小于500mm,并应防止设在纵向水平跨的跨中。
6、架子周围大横杆的纵向水平高差不超出± 50mm,同一排大横杆的水平误差不得大于一根杆的两头高差不得超出±20mm。
7、小横杆两头应采纳直角扣件固定在大横杆上。
每一主节点(即立杆、大横杆交汇处)处一定设置一小横杆,并采纳直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不该大于 150mm,靠墙一侧的外伸长度不该大于 250mm,外架立面外伸长度以 100mm 为宜。
建筑施工外架搭设规范及要求建筑外架的搭设要求严格执行国家现行《建筑施工安全检查标准》、《建筑施工悬挑式脚手架安全技术若干规定》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家及地方标准,同时许多大型建筑公司均有自己的企业标准。
1、脚手架钢管、扣件进场前应重新刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警示标志应隔2步架设置一道;跳板探头长度不应大于10cm,小横杆伸出外立杆不应小于10cm且不得大于20cm。
2、立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,接头中心距主接点的距离不应大于步距的1/3,同一步内不允许有二个接头。
3、立杆顶端应高出施工作业层 1.5米。
脚手架底部必须设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆(大横杆)设于横向水平杆(小横杆)之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并且不大于6米。
5、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平跨的跨中。
6、架子四周大横杆的纵向水平高差不超过±50mm,同一排大横杆的水平偏差不得大于1/300,一根杆的两端高差不得超过±20mm。
7、小横杆两端应采用直角扣件固定在大横杆上。
每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。
外墙脚手架搭设规范外墙脚手架搭设规范是为了保障施工安全、提高工作效率以及确保质量的要求而制定的标准。
下面将介绍外墙脚手架搭设规范的一些主要内容。
一、脚手架工人的要求1. 所有从事脚手架工作的人员必须经过专业的培训和资质认证,具备一定的技术和安全知识。
2. 搭设脚手架的工人必须熟悉脚手架的搭建、拆除和维护方法,严禁未经许可的人员进行搭设或拆除脚手架。
3. 脚手架工人必须穿戴符合要求的安全防护装备,包括安全帽、安全鞋等。
二、脚手架的设计和搭建要求1. 脚手架的设计必须符合相关的国家标准和规范要求,确保结构稳定、安全可靠。
2. 脚手架的搭建必须按照设计图纸和施工方案进行,严禁任意更改或省略部分。
3. 脚手架的立杆、横杆和斜杆必须具备足够的强度和稳定性,杆件的连接必须牢固,严禁使用损坏或变形的杆件。
4. 脚手架的立杆必须垂直,杆件之间的水平间距不得大于2米,竖向间距不得大于1.2米。
5. 脚手架的承重必须经过计算和验证,严禁超载使用。
三、脚手架的安全管理要求1. 在施工前,必须对脚手架进行检查和验收,确保搭设符合要求,并做好相应的记录。
2. 脚手架的搭设和拆除必须由专业人员进行,并采取相应的安全措施,如使用安全网、固定拆下的杆件等。
3. 施工期间,必须定期对脚手架进行检查和维护,及时处理松动、破损的部件,确保脚手架的完好和安全。
4. 脚手架上必须安装可靠的防护措施,如扶手、栏杆等,以防止工人从高处坠落。
5. 脚手架使用期限不得超过两年,在使用期限结束前必须进行检测和维修,确保其安全性能。
四、脚手架的拆除和回收要求1. 脚手架的拆除必须按照专业的拆除方法进行,避免对周围环境和建筑物造成损坏。
2. 拆除过程中,必须使用适当的工具和设备,确保工人的安全,严禁使用力量过大的机械设备。
3. 拆下的脚手架杆件必须做好记录并进行分类,杆件的破损部分必须进行修复或淘汰。
4. 对于可以继续使用的脚手架杆件,必须进行清洗、喷涂防锈剂等处理,以保证下一次使用的质量。
建筑施工外架搭设规范及要求建筑外架的搭设要求严格执行国家现行《建筑施工安全检查标准》、《建筑施工悬挑式脚手架安全技术若干规定》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家及地方标准,同时许多大型建筑公司均有自己的企业标准。
1、脚手架钢管、扣件进场前应重新刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警示标志应隔2步架设置一道;跳板探头长度不应大于10cm,小横杆伸出外立杆不应小于10cm且不得大于20cm。
2、立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,接头中心距主接点的距离不应大于步距的1/3,同一步内不允许有二个接头。
3、立杆顶端应高出施工作业层1.5米。
脚手架底部必须设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆(大横杆)设于横向水平杆(小横杆)之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并且不大于6米。
5、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平跨的跨中。
6、架子四周大横杆的纵向水平高差不超过±50mm,同一排大横杆的水平偏差不得大于1/300,一根杆的两端高差不得超过±20mm。
7、小横杆两端应采用直角扣件固定在大横杆上。
每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm 为宜。
建筑施工外脚手架搭设规范及要求在建筑施工中,外脚手架的搭设是一项至关重要的工作。
它不仅关系到施工人员的安全,也影响着施工的效率和质量。
为了确保外脚手架的安全可靠,必须严格遵循一系列的规范和要求。
一、外脚手架的类型外脚手架的类型多种多样,常见的有扣件式钢管脚手架、碗扣式钢管脚手架、门式钢管脚手架等。
不同类型的脚手架在结构、性能和适用范围上有所差异。
扣件式钢管脚手架是目前使用最为广泛的一种,它由钢管和扣件组成,具有搭设灵活、承载能力强等优点,但也存在扣件容易松动等缺点。
碗扣式钢管脚手架节点结构合理,杆件受力明确,具有构配件规格统一、装拆方便等优点。
门式钢管脚手架则具有标准化程度高、运输和存放方便等特点。
二、外脚手架搭设的基本要求1、基础处理外脚手架的基础必须坚实平整,能够承受脚手架的自重和施工荷载。
对于土质基础,应进行夯实处理,并设置排水设施,防止积水浸泡导致基础下沉。
对于混凝土基础,其强度应符合设计要求。
2、材料选择脚手架所使用的钢管、扣件、脚手板等材料必须符合国家标准和相关规定。
钢管应无锈蚀、弯曲、压扁等缺陷;扣件应无裂缝、变形、滑丝等问题;脚手板应坚固耐用,无腐朽、断裂等现象。
3、立杆设置立杆是脚手架的主要受力构件,其间距和垂直度必须符合规范要求。
立杆的间距应根据脚手架的用途、荷载等因素确定,一般不宜大于 2 米。
立杆的垂直度偏差不应大于架高的 1/200。
4、横杆设置横杆的作用是增强脚手架的稳定性和承载能力。
横杆的步距应根据架高和施工要求确定,一般不宜大于 18 米。
横杆应与立杆连接牢固,不得有松动现象。
5、剪刀撑设置剪刀撑是保证脚手架整体稳定性的重要措施。
剪刀撑应沿脚手架外侧立面的两端及中间间隔不超过 15 米的立面上设置,剪刀撑的斜杆与地面的夹角应在 45° 60°之间。
6、连墙件设置连墙件是将脚手架与建筑物可靠连接的构件,能够有效抵抗风荷载和防止脚手架倾覆。
连墙件的设置应符合规范要求,其间距、数量和位置应根据建筑物的结构和脚手架的高度确定。

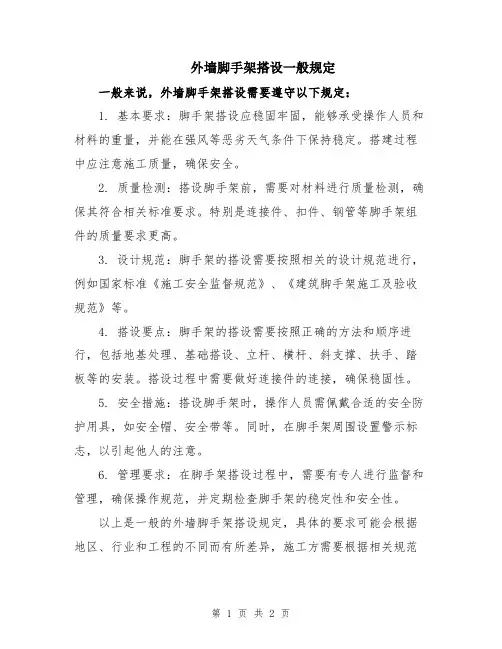

外墙脚手架搭设一般规定
一般来说,外墙脚手架搭设需要遵守以下规定:
1. 基本要求:脚手架搭设应稳固牢固,能够承受操作人员和材料的重量,并能在强风等恶劣天气条件下保持稳定。
搭建过程中应注意施工质量,确保安全。
2. 质量检测:搭设脚手架前,需要对材料进行质量检测,确保其符合相关标准要求。
特别是连接件、扣件、钢管等脚手架组件的质量要求更高。
3. 设计规范:脚手架的搭设需要按照相关的设计规范进行,例如国家标准《施工安全监督规范》、《建筑脚手架施工及验收规范》等。
4. 搭设要点:脚手架的搭设需要按照正确的方法和顺序进行,包括地基处理、基础搭设、立杆、横杆、斜支撑、扶手、踏板等的安装。
搭设过程中需要做好连接件的连接,确保稳固性。
5. 安全措施:搭设脚手架时,操作人员需佩戴合适的安全防护用具,如安全帽、安全带等。
同时,在脚手架周围设置警示标志,以引起他人的注意。
6. 管理要求:在脚手架搭设过程中,需要有专人进行监督和管理,确保操作规范,并定期检查脚手架的稳定性和安全性。
以上是一般的外墙脚手架搭设规定,具体的要求可能会根据地区、行业和工程的不同而有所差异,施工方需要根据相关规范
和法律法规进行操作。
建议施工方在施工前咨询相关专业人士,以确保施工安全和合法合规。
1.外脚手架文明施工搭设要求1、外架专项方案应当由施工总承包单位编制。
附着脚手架等专业工程实行分包的,其专项方案可由总承包单位组织专业承包单位编制;2、架体高度超过50m(含50m)的双排落地式外架、高度超过20m(含20m)的悬挑外架(悬挑架搭设高度不得超过24米或6层,要求分段悬挑)及爬架、提升架等特种外架由编制单位组织专家论证,论证完毕后,由方案编制人按专家意见修改完善后报编制单位技术管理部门审核,编制单位技术负责人审批,报项目总监理工程师、建设单位项目负责人审核签字;3、搭设高度不足50m的双排落地式外架,高度不足20m的悬挑外架由项目技术负责人初审,编制单位技术管理部门审核,编制单位技术负责人审批,报项目总监理工程师审核签字;4、由专业分包单位完成编审的外架施工方案必须交总包单位审查,审查的内容包括专业分包单位资质、编审人员的资格、是否经过专家论证,是否按论证要求进行修改,编审人员签字是否真实、单位用章是否合规等。
审查程序为项目经理部初审、总包单位技术管理部门审核、总包单位技术负责人审批;5、外架施工方案经总包单位审批后,报总监理工程师审批,然后按当地建设行政主管部门的要求备案;6、用于架子搭设的材料、构配件,如架管、扣件、安全网、脚手板、钢丝绳、型钢、用做吊环或锚环的圆钢、电动葫芦等必须按国家相关标准、规范要求送检,检验合格方可投入使用;7、外架搭设前,外架施工方案编制人必须向外架施工员进行方案交底,施工员必须向作业班组进行安全技术交底。
交底时,项目专职安全员全程参与监督,交底完毕、交底双方和监交人均必须在交底单上签字,交底单由交底双方和监交人保存;8、外架应由具备相应资质的作业人员按经审批的外架施工方案搭设,外架搭设完毕后,由项目生产经理组织方案编制人、外架施工员、专职安全员、外架作业班组长对外架进行验收,并保存相关验收记录。
验收合格后方可投入使用;9、外架投入使用前,外架方案编制人向管理外架的施工员、外架使用班组进行外架使用安全交底,并形成交底记录;10、外架使用过程中,管理外架的施工员对外架的使用情况进行日常巡查,禁止随意改动外架、拆除附属设施等不安全的行为。
外脚手架搭设的安全要求1、钢管脚手架的立杆应垂直稳放在金属底座或垫木上。
立杆间距不大于2米,大横杆间距不大于1.2米,小横杆间距不大于1.5米。
钢管立杆、大横杆接头应错开,要有扣件连接、拧紧螺栓,不准使用铁丝绑扎。
2、木脚手的立杆应埋入地下30-50厘米,先挖好土坑,将底部夯实并垫以砖石,木立杆间距不大于1.5米,大横杆间距不大于1.2米,小横杆间距不大于1米。
3、竹脚手必须搭设双排架子。
立杆间距不大于1.3米,小横杆间距不大于0.75米。
4、抹灰、勾缝、油漆等外装修用的脚手架宽度不得小于0.8米,立杆间距不得大于2米,大横间距不大于1.8米。
5、木、竹立杆、大横杆应错开搭接,搭接长度不得小于1.5米。
绑扎时小头应在大头上,绑扎不得少于三道。
立杆、大横杆、小横杆相交时,应先绑两根,再绑第三根,不得一扣绑三根。
6、脚手架的负荷量,每平方米不能超大型过270公斤。
如果负荷量必须加大,应按照施工方案进行架设。
7、脚手架两端、转角处以及每隔6-7根立杆应设剪刀撑和支杆。
剪刀撑和支杆与地角的角度应不大于60度,支杆底端要埋入地下不小于30厘米。
架子高度在7米以上或无法设支杆时,每高4米,水平每隔7米,脚手架必须同建筑物连接牢固。
8、架子铺设宽度不小于1.2米,脚手板须满铺,离墙面不大于20厘米,不得有空隙和探头板。
脚手板搭接不小于20厘米,对头接时应架设双排小横杆,间距不大于20厘米。
9、翻脚手板应两人由里往外按顺序进行,在铺第一块或翻到最外一块脚手板时,必须挂牢安全带。
10、脚手架外侧,斜道和平台要绑1米高的防护栏和钉18厘米高的档脚板或防护立网。
11、在门窗洞口搭架(即外伸脚手架)斜杆与墙面一般不大于30,度,并应支承在建筑物的牢固部分。
不得支承在窗台板、窗檐、线脚等地方。
墙内大横杆两端都必须伸过门窗洞两测不少于25厘米。
挑架所有受力点都要绑双扣,同时,要绑防护拦。

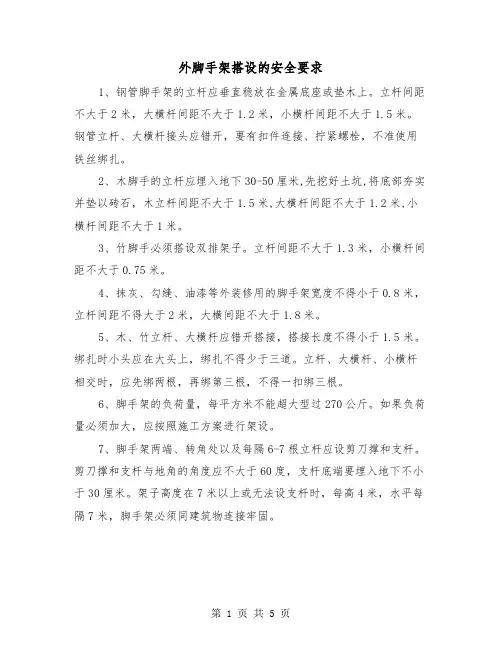

外脚手架搭设的安全要求(二)外脚手架是用于建筑施工中搭设临时工作平台的重要设备。
建筑施工外脚手架搭设规范及要求建筑施工外脚手架的搭设,是工程中非常关键的一环。
无论是高楼大厦的建设,还是小型房屋的维修,外脚手架都是必不可少的。
搭设得当,可以保障施工人员的安全,提升施工效率。
今天我们就来聊聊这方面的规范和要求。
首先,脚手架的选择非常重要。
市面上有多种类型的脚手架,比如钢管脚手架、铝合金脚手架等。
选择时要考虑到施工的特点和环境条件。
比如,钢管脚手架结实耐用,适合大型项目;而铝合金脚手架轻便,适合一些小型工程或是空间狭小的地方。
总之,要根据实际情况选择合适的脚手架。
其次,脚手架的搭设要符合规范。
根据《建筑施工安全检查标准》,脚手架的高度、宽度、立杆间距等都有明确要求。
比如,立杆之间的间距一般不超过2米,横杆的间距要根据施工需要来定。
这样设计,既能保证脚手架的稳定性,又能为施工人员提供足够的活动空间。
在搭设的过程中,施工人员必须严格按照规范进行。
每个工序都要做到位。
比如,立杆的固定要牢固,交叉支撑要到位。
每一根立杆、每一根横杆都要经过仔细检查,确保没有损坏。
这样的细节,往往直接关系到安全。
千万不能马虎。
接下来,脚手架的维护也很重要。
搭设完成后,并不是说就万事大吉了。
要定期检查脚手架的稳固性,特别是在雨季和风大的时候。
因为恶劣天气会对脚手架造成影响,必须及时进行加固或修缮。
此外,要注意脚手架上是否堆放了多余的材料,这样会增加负担,存在安全隐患。
然后,脚手架的安全防护也不能忽视。
施工时要安装安全围栏,防止工人掉落。
施工现场要设置明显的警示标志,提醒大家注意安全。
同时,所有施工人员都要穿戴好安全装备,比如安全帽、安全鞋等。
这样才能更好地保护自己的安全。
最后,培训也是一个不可或缺的环节。
所有参与搭设和使用脚手架的人员,必须经过专业培训,了解脚手架的搭设标准和使用规范。
这样,才能确保他们在实际操作中,能够做到心中有数,减少事故的发生。
总的来说,建筑施工外脚手架的搭设,不仅是一个技术问题,更是一个安全问题。
外墙脚手架搭设一般规定主要包括以下方面的内容:搭设要求、材料要求、构件要求、安全要求、工程验收及文档要求等。
下面将详细介绍每个方面的规定。
一、搭设要求:1. 外墙脚手架的搭设应符合国家建筑标准和相关规范的要求。
2. 根据工程的高度、结构特点和使用要求,选择合适的搭设方案和脚手架类型。
3. 严禁未经专业培训、无相关工作经验的人员搭设脚手架。
4. 搭设脚手架的施工单位或个人必须具备相关的资质和证书。
二、材料要求:1. 脚手架的支撑杆、纵梁和横梁等构件应使用符合国家标准的钢管或优质铝合金材料。
2. 脚手架的连接件应采用符合国家标准的扣件或焊接件。
3. 脚手架的承重构件应具备足够的强度和刚度。
三、构件要求:1. 脚手架的支撑杆应按照规定的间距、角度和深度插入地面或基础。
2. 脚手架的纵梁和横梁应按照规定的跨度和间距设置。
3. 脚手架的水平支撑和斜撑应按照规定的位置和数量设置,以增强整体稳定性。
四、安全要求:1. 搭设脚手架前,应对工地现场进行安全检查,排除隐患。
2. 搭设脚手架的施工单位或个人应制定详细的搭设方案和操作规程,并严格执行。
3. 脚手架的搭设、使用和拆除过程中,应加强安全监督和管理,保证施工人员的安全。
4. 脚手架上应设置足够的防护措施,如安全网、脚手板和扶手等。
五、工程验收:1. 脚手架搭设完成后,应由监理单位或相关部门进行验收。
2. 验收内容包括脚手架的搭设质量、材料选用是否符合要求、防护措施是否完备等。
3. 如发现质量问题或存在安全隐患,应及时整改,直至达到验收要求。
六、文档要求:1. 脚手架的搭设单位或个人应编制脚手架搭设图纸和技术文件,并在施工现场备案。
2. 搭设脚手架的单位或个人应保留与脚手架搭设有关的资料和记录,包括施工日志、验收记录和技术报告等。
3. 脚手架的搭设单位或个人应将相关资料和记录及时呈报给监理单位或相关部门。
以上是外墙脚手架搭设一般规定的主要内容,搭设单位或个人在实际操作中应严格遵守,并根据具体情况进行适当的调整和完善。
建筑施工外架搭设规范及要求建筑外架的搭设要求严格执行国家现行《建筑施工安全检查标准》、《建筑施工悬挑式脚手架安全技术若干规定》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家及地方标准,同时许多大型建筑公司均有自己的企业标准。
1、脚手架钢管、扣件进场前应重新刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警示标志应隔2步架设置一道;跳板探头长度不应大于10cm,小横杆伸出外立杆不应小于10cm且不得大于20cm。
2、立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,接头中心距主接点的距离不应大于步距的1/3,同一步内不允许有二个接头。
3、立杆顶端应高出施工作业层1.5米。
脚手架底部必须设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆(大横杆)设于横向水平杆(小横杆)之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并且不大于6米。
5、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平跨的跨中。
6、架子四周大横杆的纵向水平高差不超过±50mm,同一排大横杆的水平偏差不得大于1/300,一根杆的两端高差不得超过±20mm。
7、小横杆两端应采用直角扣件固定在大横杆上。
每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。
外脚手架搭设施工流程及要求一、施工流程1、立杆(1)脚手架立杆纵向间距1.5m,横向间距1m,内立杆距与结构边距离0.3m,步距1.8m,钢管接长采用对接扣件,立杆与大横杆必须用直角扣件扣紧,不得隔步设置或遗漏。
立杆整个架高的垂直偏差应不大于75mm;(2)立杆采用6m长钢管搭设,除在顶层可采用搭接外,其余各接头必须采用对接扣件对接,对接、搭设应符合以下要求:①对接接头扣件开口方向应向下或向内,以防雨进入。
①立杆上的对接扣件应交错布置,相邻立杆接头位置的错开不小于500mm。
各接头与中心节点相距不应大于步距的1/3即600mm。
立杆立在坚实的结构上,搭设前将立杆置于厚度不小于50mm的木方上。
①立杆的搭接长度不应小于1m,不少于三个旋转扣件固定,端部扣件盖板的边缘至杆端不应小于100mm。
①立杆顶端应高出女儿墙上皮1m,高出檐口上皮1.5m。
立杆接头如下图所示。
▲立杆接头示意图2、纵向水平杆(1)纵向水平杆设置于立杆的内侧、横向水平杆之下,并采用直角扣件与立杆扣紧。
(2)纵向水平杆一般采用对接扣件连接,至边角处也可采用搭接。
对接、搭接应符合以下要求:①对接接头应交错布置,两根相邻纵向水平杆的接头不宜设置在同跨或同步内,相邻接头水平距离不应小于500mm,与相近立杆的距离不大于立杆纵距的1/3,即500mm。
如下头所示。
▲纵向水平杆对接、搭接示意图①搭接接头长度不应小于1m,并应等距设置3个旋转扣件固定,端部扣件盖板边缘至杆端的距离不应小于100mm。
①纵向水平杆的长度一般不宜小于3跨,并不大于6m。
3、横向水平杆(1)每一主节点处必须设置一根横向水平杆,横向水平杆长度1.5m,采用直角扣件扣紧在纵向水平杆上,该杆的轴线偏离主节点的距离不应大于150mm。
(2)操作层非主节点处的横向水平杆根据支撑脚手板的需要设置。
(3)横向水平杆伸出大横杆外的长度应控制在150mm。
4、剪刀撑(1)沿脚手架外侧及全高方向连续设置,每横向6跨设置一道剪刀撑,剪刀撑与地面成60°角,成菱形布置;剪刀撑主要采用6m长钢管,最下面的斜杆与立杆的连接点离地面不应大于500mm,除斜杆两端扣紧外,中应间增加2~4个扣结点。
建筑外脚手架搭设规范建筑外脚手架搭设规范建筑外脚手架搭设工作是建筑施工中非常重要的一项工作,它直接关系到施工过程中人员的安全以及工程质量的保证。
为了保障施工过程的安全和顺利进行,下面给出了一些关于建筑外脚手架搭设的规范。
一、脚手架施工前准备1. 根据工程要求和设计方案制定施工方案,并依据实际情况确定脚手架的型号、数量和规格。
2. 选用符合国家标准和技术要求的材料和设备,确保材料的质量和性能符合要求。
3. 对施工现场进行检查,确保施工条件符合搭设脚手架的要求。
若发现存在安全隐患,则必须消除或采取相应的安全措施。
4. 编制脚手架搭设的安全技术措施和操作规程,并组织施工人员进行相关培训和指导。
二、脚手架搭设施工程序1. 按照设计方案,在施工现场确定脚手架放样的位置、方向和高度。
2. 根据放样的要求,在起始标高处设置底座基础,并确保其稳定性和承载能力。
3. 搭设脚手架支架,选择合适的支架长度和支座数量,确保支架的稳固和平整。
4. 搭设脚手架主体,根据设计要求和实际需要,按照规范进行主体结构的搭设和拼装。
5. 完善脚手架结构,包括搭设水平杆、竖杆、立杆、斜杆等,确保整个结构的稳定性和承载能力。
6. 配置脚手架附属设备,如楼梯、防护网、安全带等,确保施工人员的安全。
7. 对搭设好的脚手架进行检验和试载,确保脚手架的安全和稳定。
三、脚手架搭设安全要求1. 搭设脚手架的材料和设备必须符合国家标准和技术要求,材质坚实可靠,承载能力足够。
2. 脚手架的尺寸和布置必须符合设计要求和实际使用需要,保证施工人员的安全。
3. 脚手架的搭设必须保持平稳和水平,确保整个结构的稳定性和承载能力。
4. 脚手架必须配备各种安全设施,如防护网、安全带等,确保施工人员的人身安全。
5. 脚手架的使用过程中,必须定期进行检查和维护,发现问题及时进行修补和更换。
6. 在脚手架搭设和使用过程中,必须加强安全教育和培训,提高施工人员的安全意识和操作技能。
建筑施工外架搭设规范及要求建筑外架的搭设要求严格执行国家现行《建筑施工安全检查标准》、《建筑施工悬挑式脚手架安全技术若干规定》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家及地方标准,同时许多大型建筑公司均有自己的企业标准。
1、脚手架钢管、扣件进场前应重新刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警示标志应隔2步架设置一道;跳板探头长度不应大于10cm,小横杆伸出外立杆不应小于10cm且不得大于20cm。
2、立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,接头中心距主接点的距离不应大于步距的1/3,同一步内不允许有二个接头。
3、立杆顶端应高出施工作业层1.5米。
脚手架底部必须设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆(大横杆)设于横向水平杆(小横杆)之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并且不大于6米。
5、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平跨的跨中。
6、架子四周大横杆的纵向水平高差不超过±50mm,同一排大横杆的水平偏差不得大于1/300,一根杆的两端高差不得超过±20mm。
7、小横杆两端应采用直角扣件固定在大横杆上。
每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。
外墙脚手架搭建规范一、工程概况本工程为某高层建筑的外墙脚手架搭建项目。
工程地点位于我国某大城市中心区域,建筑主体结构已经完成,现进入外墙装饰施工阶段。
根据建筑设计,本工程外立面造型独特,施工难度较大,需采用落地式双排钢管外脚手架进行施工。
脚手架搭设高度约为100米,搭设面积约为5000平方米。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉施工图纸,了解建筑物的结构形式、外立面造型、施工要求等。
2. 编制施工方案,明确脚手架搭设方式、搭设参数、施工工艺等。
3. 对施工人员进行技术交底,确保施工人员了解施工要求及注意事项。
4. 准备相关技术资料,如施工图纸、脚手架设计方案、施工方案等。
(二)、物资准备工作1. 钢管:采用直径48mm、壁厚3.5mm的钢管,长度为3m、6m两种规格。
2. 扣件:包括直角扣件、旋转扣件、对接扣件等,材质应符合国家标准。
3. 脚手板:采用符合国家标准的木质或钢质脚手板,宽度不宜小于200mm。
4. 钢丝绳:直径12.5mm,用于脚手架的稳定拉结。
5. 安全防护网:包括密目式安全网、水平安全网等。
6. 连墙件:采用直径16mm的钢筋或钢管,长度应根据建筑物高度及脚手架搭设要求确定。
7. 搭设工具:包括扳手、榔头、螺丝刀、手锯等。
8. 测量工具:包括卷尺、水平尺、经纬仪等。
根据工程量计算,预计主要材料需用量如下:1. 钢管:约15000米2. 扣件:约20000套3. 脚手板:约5000块4. 钢丝绳:约1000米5. 安全防护网:约2000平方米6. 连墙件:约1000套在施工前,需对以上材料进行质量检验,合格后方可使用。
同时,做好材料供应计划,确保施工过程中材料充足。
三、一般规定1. 施工前,应对脚手架施工人员进行安全技术交底,确保施工人员熟悉并遵守本规定。
2. 脚手架搭设过程中,应严格遵守国家相关标准和规范,确保脚手架结构安全、稳定。
3. 脚手架搭设应按照施工方案进行,严禁擅自改变搭设方式和参数。
外墙脚手架搭设规范外墙脚手架搭设是建筑施工中不可或缺的一项工作,它不仅关系到施工过程的安全和效率,也直接影响着建筑的质量和外观。
为了确保脚手架搭设的质量和安全,在进行外墙脚手架搭设时需要遵守以下规范:1.脚手架设计和搭设要符合当地的法律法规和相关标准,如国家标准GB 5763-2008《构筑物脚手架安全技术规范》等。
2.脚手架的搭建应由具备相应资质的专业施工队伍进行,且搭建过程需要有技术负责人进行监督指导。
3.在搭设之前,需要对场地进行认真勘测并制定详细的施工方案,在确保地基和地面承重能力满足要求的基础上,确定脚手架的布设位置和高度。
4.搭设过程中应按照搭设方案进行,并在搭设结束后进行验收,确保脚手架的稳固和安全性。
5.脚手架的搭建材料应符合相关标准,并且要经过质量检验合格方可使用。
6.脚手架的立杆、横杆和斜杆的布置应符合技术要求,且连接紧固可靠。
7.承重墙体、柱子和构件上的脚手架节点必须可靠连接,并且对节点部位需要进行加固处理。
8.必要时,应在脚手架上设置防护栏杆和安全网,以保证作业人员的安全。
9.在搭设过程中,严禁超载操作和悬挑搭设,且不得影响周边道路和人行通道的通行。
10.脚手架上不得存放过多的材料和工具,避免增加荷载和引起坠落事故的风险。
11.脚手架使用期限一般不得超过施工的实际需求时间,完成施工后要及时拆除。
12.脚手架的拆除应按照相应的拆除方案进行,并在拆除过程中做好周边安全警示,防止坠落事故的发生。
总之,外墙脚手架搭设是一项重要的施工工作,要严格按照规范进行设计、搭设和拆除,将安全放在首位,确保施工过程的顺利进行。
只有做到合理搭设、坚固安全,才能为建筑工地提供一个良好的作业平台,促进施工质量的提升。
建筑施工外架搭设规范及要求
建筑外架的搭设要求严格执行国家现行《建筑施工安全检查标准》、《建筑施工悬挑式脚手架安全技术若干规定》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家及地方标准,同时许多大型建筑公司均有自己的企业标准。
1、脚手架钢管、扣件进场前应重新刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警示标志应隔2步架设置一道;跳板探头长度不应大于10cm,小横杆伸出外立杆不应小于10cm且不得大于20cm。
2、立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,接头中心距主接点的距离不应大于步距的
1/3,同一步内不允许有二个接头。
3、立杆顶端应高出施工作业层1.5米。
脚手架底部必须设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆(大横杆)设于横向水平杆(小横杆)之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并且不大于6米。
5、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,
并应避免设在纵向水平跨的跨中。
6、架子四周大横杆的纵向水平高差不超过±50mm,同一排大横杆的水平偏差不得大于1/300,一根杆的两端高差不得超过±20mm。
7、小横杆两端应采用直角扣件固定在大横杆上。
每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。
作业层上非主节点处的横向水平杆宜根据支撑脚手板的需要等间距设置,最大间距不应大于立杆间距的1/2,作业层小横杆间距为1米。
8、搭设中每一层,外架要及时与结构进行牢固拉结,以保证搭设过程中的安全,要随搭随校正杆件的垂直度和水平偏差,适度拧紧扣件螺栓。
9、拉杆必须从第一层与主体结构连接,拉杆与脚手架连接的一端可稍微下斜,不容许向上翘起。
保证垂直两步,水平三跨一直拉接。
10、剪刀撑的接头采用搭接,搭接长度不少于1000mm,采用不少于两个旋转扣件紧固。
剪刀撑应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线距主节点的距离不应大于150mm。
11、剪刀撑是在脚手架外侧交叉成十字形的双杆互相交叉,并与地面成45°~60°夹角。
作用是把脚手架连成整体,增加脚手架整体稳定。
12、用于纵向水平杆对接的扣件开口,应朝向架子内侧,螺栓向
上,避免开口朝上,以免雨水进入,导致扣件锈蚀、锈腐后强度减弱,直角扣件不得朝上。
13、外架施工层应满铺脚手板。
连墙杆按二步三跨设置。
14、外脚手架外侧应挂设阻燃密目式安全网,安全网应美观牢固,在外架及密目式安全网外侧醒目位置张挂警示标志和宣传横幅。
15、楼层边、楼梯边临边防护应加设安全网和宽度不小于200mm、厚度不小于25mm的挡脚板。
阳台边可单独设置防护栏杆,做法如楼层边栏杆,并在拐角处下平杆设置斜拉杆加强。
16、电梯井口的防护门应根据实际洞口制作,高度不小于1800mm,并做到定型化、工具化,外侧应挂设安全警示标志。
17、预留洞口的防护必须采用防护栏杆加盖板或焊钢筋网等措施,盖板应能防止挪动、移动,并做到整洁美观、安装牢固,栏杆及盖板应刷红白相间的警示标志,间距为300~400mm。
18、通道口临边防护栏杆采用钢管搭设,并刷红白相间的警示标志,间距为300~400mm;两侧应挂设密目式安全网,走道板底应设防滑措施。
19、安全通道防护棚搭设在工程的出入口、通道口及施工电梯口等部位,通道两侧应挂设安全网;防护棚应根据现场实际使用要求,采用钢管进行搭设,纵向应按要求设置剪刀撑等加强措施,棚顶应用硬质材料封盖,并挂设安全警示标志,搭设应整洁美观,所用钢管应刷红白相间油漆,间距为300~400mm。
参考:巨程网《建筑施工外脚手架搭设规范》。
