建筑工程外脚手架搭设标准
- 格式:doc
- 大小:985.00 KB
- 文档页数:36
一、术语(一)脚手架分类脚手架是为建筑施工或安装施工而搭设的上料、堆料以及施工作业用的临时结构架。
1.按所用的材料:分为木脚手架、钢脚手架和软梯。
2.按是否可移动:分为移动脚手架和固定脚手架。
3.按施工的性质:分为建筑脚手架和安装脚手架。
4.按搭接形式和使用用途分为(1)单排脚手架(单排架):只有一排立杆,横向水平杆的一端搁置在墙体上的脚手架。
(2)双排脚手架(双排架):由内外两排立杆和水平杆等构成的脚手架。
(3)结构脚手架:用于砌筑和结构工程施工作业的脚手架。
(4)装修脚手架:用于装修工程施工作业的脚手架。
(4)悬挑脚手架:应于设备安装或检修悬挑作业的脚手架。
(6)模板支架:用于支撑模板的、采用脚手架材料搭设的架子。
5.按遮挡大小分为(1)敞开式脚手架:仅设有作业层栏杆和挡脚板,无其它遮挡设施的脚手架。
(2)局部封闭脚手架:遮挡面积小于30%的脚手架。
(3)半封闭脚手架:遮挡面积占30%~70%的脚手架。
(4)全封闭脚手架:沿脚手架外侧全长和全高封闭的脚手架。
(5)开口型脚手架:沿建筑周边非交圈设置的脚手架。
(6)封圈型脚手架:沿建筑周边交圈设置的脚手架。
6.其它(1)移动挂梯、挂篮:可以移动的固定梯子或挂篮,一般在顶部设挂钩或设滑道,挂在牢固的部位。
(2)软梯:横杆用短木棍或钢管,绳子绑在横杆上,使用时在顶部做固定,催化大烟道、斜管、反应器、再生器等检修时常使用。
(二)连接件、垫件1.扣件:采用螺栓紧固的扣接连接件。
2.直角扣件:用于垂直交叉杆件间连接的扣件。
3.旋转扣件:用于平行或斜交杆件间连接的扣件。
4.对接扣件:用于杆件对接连接的扣件。
5.防滑扣件:根据抗滑要求增设的非连接用途扣件。
6.连墙件:连接脚手架与建筑物的构件。
7.刚性连墙件:采用钢管、扣件或预埋件组成的连墙件。
8.柔性连墙件:采用钢筋作拉筋构成的连墙件。
9.底座:设于立杆底部的垫座。
10.固定底座:不能调节支垫高度的底座。
11.可调底座:能够调节支垫高度的底座。

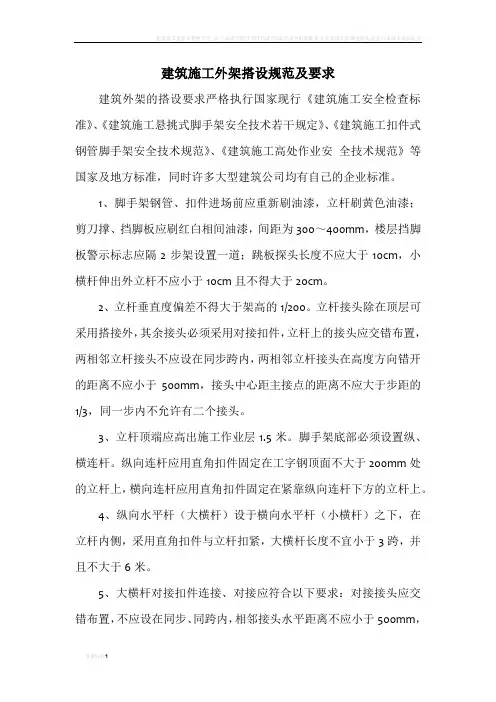

建筑施工外架搭设规范及要求建筑外架的搭设要求严格执行国家现行《建筑施工安全检查标准》、《建筑施工悬挑式脚手架安全技术若干规定》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家及地方标准,同时许多大型建筑公司均有自己的企业标准。
1、脚手架钢管、扣件进场前应重新刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警示标志应隔2步架设置一道;跳板探头长度不应大于10cm,小横杆伸出外立杆不应小于10cm且不得大于20cm。
2、立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,接头中心距主接点的距离不应大于步距的1/3,同一步内不允许有二个接头。
3、立杆顶端应高出施工作业层 1.5米。
脚手架底部必须设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆(大横杆)设于横向水平杆(小横杆)之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并且不大于6米。
5、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平跨的跨中。
6、架子四周大横杆的纵向水平高差不超过±50mm,同一排大横杆的水平偏差不得大于1/300,一根杆的两端高差不得超过±20mm。
7、小横杆两端应采用直角扣件固定在大横杆上。
每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。
外架---脚手架搭设规范脚手架搭设规范有哪些,一、外脚手架施工要点1、根据本工程的设计特点和现场条件,外脚手架采用ф48钢管双排脚手架,立杆纵距1.5m,横距1.05m,内立杆距离建筑物外立面0.30m,立杆步距为1.8m ;四层屋面上立杆间距为1.5m×1.5m,在距屋面200mm处及以上每隔1.8m将所有的钢管用ф48钢管联成一整体,并采用剪刀撑加固,并利用6m斜杆将该处架子与原外架及原建筑的连墙件相连,按满堂架形式保证其整体性。
2、大横杆位于立杆内侧,其长度不小于3跨,外架内侧的大横杆的竖向间距为1.8m,外侧的大横杆的竖向间距为0.9m,即在外立杆内侧每步的中间高度处另加一根大横杆,以作防护栏杆。
3、小横杆间距1.5m,紧靠在大横杆之下,靠墙一侧外伸长度不应大于500。
4、立杆与大横杆的连接:立杆除顶层顶步可采用搭接,且搭接长度不小于1米、采用不少于2个旋转扣件、扣件端部距连接杆端不小于100外,其余均应采用对接扣件连接,接头应错开不在同步内,错开的距离不小于500,各接头中心至主节点的距离不宜大于600。
5、大横杆的连接宜对接扣件连接,也可采用搭接,接头应错开在不同步、不同跨内,错开的距离不小于500,各接头中心至主节点的距离不宜大于500,搭接长度不小于1米,应等间距采用3个旋转扣件予以固定,扣件端部距连接杆端不小于100。
6、落地式脚手架底部设槽钢。
立杆底部应设纵横向扫地杆,纵向扫地杆离地不大于200,纵向扫地杆紧贴在横向扫地杆之下。
7、剪刀撑设置:纵向剪刀撑应在外立面连续设置,每道剪刀撑宽度不小于4跨、不大于6跨,且与地面成45?,60?角,每个交叉点均应用旋转扣件将剪刀撑斜杆与立杆或小横杆伸出端固定,接头中心至主节点的距离不宜大于150,剪刀撑斜杆的接长宜采用搭接连接,接头要求与立杆搭接接头要求相同,转角处和中间每6跨设一道横向剪刀撑,由底至顶在同一件间呈“之”字型连续布置,斜杆采用不少于2个旋转扣件固定在与之相交的小横杆的伸出端,各接头中心至主节点的距离不宜大于150。
第一小节施工外架体搭设标准要求·1落地架构造要求及技术措施1、地基处理基槽回填土按照设计要求分层夯实,压实系数0.94,分层取样试验合格后方可进行下一步回填土。
土方回填完后表面用C10混凝土进行硬化,厚度为5cm,注意控制垫层顶标高不超过-0.15m。
基础上、底座下设置通长脚手板垫板,长度不少于两跨,厚度不小于50mm,布设必须平稳,不得悬空。
并在四周距脚手架外立杆50cm处设排水沟和积水坑,排水沟用砂浆硬化。
2、立杆采用单立杆,立杆接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并且在高度方向至少错开50cm;各接头中心距主节点的距离不大于步距的1/3。
立杆在顶部搭接时,搭接长度不小于1m,必须等间距3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm。
3、大横杆大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采用至少6m且同一步大横杆四周要交圈。
大横杆采用对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不小于50cm,各接头距立柱距离不大于纵距的1/3(本工程不大于50cm),大横杆在同一步架内纵向水平高差不超过全长的1/300(本工程不超过50cm),局部高差不超过5cm。
4、小横杆每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点不大于15cm。
小横杆间距与立杆纵距相同,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置1根小横杆,最大间距不超过75cm。
小横杆伸出外排大横杆边缘距离不小于10cm,伸出里排大横杆距离结构外边缘15cm。
上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置。
5、纵、横向扫地杆纵向扫地杆采用直角扣件固定在距离底座上皮20cm的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。
建筑工程外脚手架搭设标准全面图解RSS 打印复制链接大中小发布时间:2017-07-13 14:29:53一、前言(1)建筑施工扣件式钢管外脚手架的搭设及施工管理,体现企业具有特色外脚手架形象及标准化施工能力,本标准依照国家和地方有关安全技术规范、编制了《建筑工程外脚手架搭设内标准》。
(2)本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,并且对一些特殊部位的构造作法进行了细化,细化的部位主要包括:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。
(3)本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。
二、基本参数要求(1)钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q23 5普通钢管,型号宜采用Φ48.3×3.6mm(方案按Φ48×3.0mm计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。
(2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准《钢管脚手架扣件》的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65N·m 时,不得发生破坏。
(3)外架手架钢管必须进行防锈处理,除锈后刷一道防锈漆和两道面漆。
(4)木脚手板型号3000(6000)×200(250)×50,两端采用Φ1.6mm镀锌铁丝绑扎;钢筋网片式脚手架采用HPB235Φ6钢筋制作截面40mm间距,用Φ1.6mm镀锌铁丝固定在小横杆上。
三、钢管颜色(1)黄色油漆:脚手架立杆、大小横杆、纵横向扫地杆。
(2)红色油漆:连墙件。
(3)黄黑相间双色油漆:脚手架外侧防护栏杆、斜道防护栏杆、卸料平台防护栏杆。
(4)红白相间双色油漆:剪刀撑、横向斜撑、踢脚板、楼梯临边防护栏杆、施工电梯卸料平台临边防护栏杆。
(5)示意图颜色与文字叙述不一致的,以文字描述的颜色为准。
外墙脚手架搭设一般规定
一般来说,外墙脚手架搭设需要遵守以下规定:
1. 基本要求:脚手架搭设应稳固牢固,能够承受操作人员和材料的重量,并能在强风等恶劣天气条件下保持稳定。
搭建过程中应注意施工质量,确保安全。
2. 质量检测:搭设脚手架前,需要对材料进行质量检测,确保其符合相关标准要求。
特别是连接件、扣件、钢管等脚手架组件的质量要求更高。
3. 设计规范:脚手架的搭设需要按照相关的设计规范进行,例如国家标准《施工安全监督规范》、《建筑脚手架施工及验收规范》等。
4. 搭设要点:脚手架的搭设需要按照正确的方法和顺序进行,包括地基处理、基础搭设、立杆、横杆、斜支撑、扶手、踏板等的安装。
搭设过程中需要做好连接件的连接,确保稳固性。
5. 安全措施:搭设脚手架时,操作人员需佩戴合适的安全防护用具,如安全帽、安全带等。
同时,在脚手架周围设置警示标志,以引起他人的注意。
6. 管理要求:在脚手架搭设过程中,需要有专人进行监督和管理,确保操作规范,并定期检查脚手架的稳定性和安全性。
以上是一般的外墙脚手架搭设规定,具体的要求可能会根据地区、行业和工程的不同而有所差异,施工方需要根据相关规范
和法律法规进行操作。
建议施工方在施工前咨询相关专业人士,以确保施工安全和合法合规。
建筑工程外脚手架搭设标准全面图解发布时间:2017-07-13 14:29:53一、前言(1)建筑施工扣件式钢管外脚手架的搭设及施工管理,体现企业具有特色外脚手架形象及标准化施工能力,本标准依照国家和地方有关安全技术规范、编制了《建筑工程外脚手架搭设内标准》。
(2)本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,并且对一些特殊部位的构造作法进行了细化,细化的部位主要包括:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。
(3)本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。
二、基本参数要求(1)钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q23 5普通钢管,型号宜采用Φ×(方案按Φ48×计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。
(2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准《钢管脚手架扣件》的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65N·m时,不得发生破坏。
(3)外架手架钢管必须进行防锈处理,除锈后刷一道防锈漆和两道面漆。
(4)木脚手板型号3000(6000)×200(250)×50,两端采用Φ镀锌铁丝绑扎;钢筋网片式脚手架采用HPB235Φ6钢筋制作截面40mm间距,用Φ镀锌铁丝固定在小横杆上。
三、钢管颜色(1)黄色油漆:脚手架立杆、大小横杆、纵横向扫地杆。
(2)红色油漆:连墙件。
(3)黄黑相间双色油漆:脚手架外侧防护栏杆、斜道防护栏杆、卸料平台防护栏杆。
(4)红白相间双色油漆:剪刀撑、横向斜撑、踢脚板、楼梯临边防护栏杆、施工电梯卸料平台临边防护栏杆。
(5)示意图颜色与文字叙述不一致的,以文字描述的颜色为准。
四、外立面形象(1)脚手架外侧防护必须使用合格的密目式安全网封闭。
建筑施工外脚手架搭设规范及要求建筑施工外脚手架的搭设,是工程中非常关键的一环。
无论是高楼大厦的建设,还是小型房屋的维修,外脚手架都是必不可少的。
搭设得当,可以保障施工人员的安全,提升施工效率。
今天我们就来聊聊这方面的规范和要求。
首先,脚手架的选择非常重要。
市面上有多种类型的脚手架,比如钢管脚手架、铝合金脚手架等。
选择时要考虑到施工的特点和环境条件。
比如,钢管脚手架结实耐用,适合大型项目;而铝合金脚手架轻便,适合一些小型工程或是空间狭小的地方。
总之,要根据实际情况选择合适的脚手架。
其次,脚手架的搭设要符合规范。
根据《建筑施工安全检查标准》,脚手架的高度、宽度、立杆间距等都有明确要求。
比如,立杆之间的间距一般不超过2米,横杆的间距要根据施工需要来定。
这样设计,既能保证脚手架的稳定性,又能为施工人员提供足够的活动空间。
在搭设的过程中,施工人员必须严格按照规范进行。
每个工序都要做到位。
比如,立杆的固定要牢固,交叉支撑要到位。
每一根立杆、每一根横杆都要经过仔细检查,确保没有损坏。
这样的细节,往往直接关系到安全。
千万不能马虎。
接下来,脚手架的维护也很重要。
搭设完成后,并不是说就万事大吉了。
要定期检查脚手架的稳固性,特别是在雨季和风大的时候。
因为恶劣天气会对脚手架造成影响,必须及时进行加固或修缮。
此外,要注意脚手架上是否堆放了多余的材料,这样会增加负担,存在安全隐患。
然后,脚手架的安全防护也不能忽视。
施工时要安装安全围栏,防止工人掉落。
施工现场要设置明显的警示标志,提醒大家注意安全。
同时,所有施工人员都要穿戴好安全装备,比如安全帽、安全鞋等。
这样才能更好地保护自己的安全。
最后,培训也是一个不可或缺的环节。
所有参与搭设和使用脚手架的人员,必须经过专业培训,了解脚手架的搭设标准和使用规范。
这样,才能确保他们在实际操作中,能够做到心中有数,减少事故的发生。
总的来说,建筑施工外脚手架的搭设,不仅是一个技术问题,更是一个安全问题。

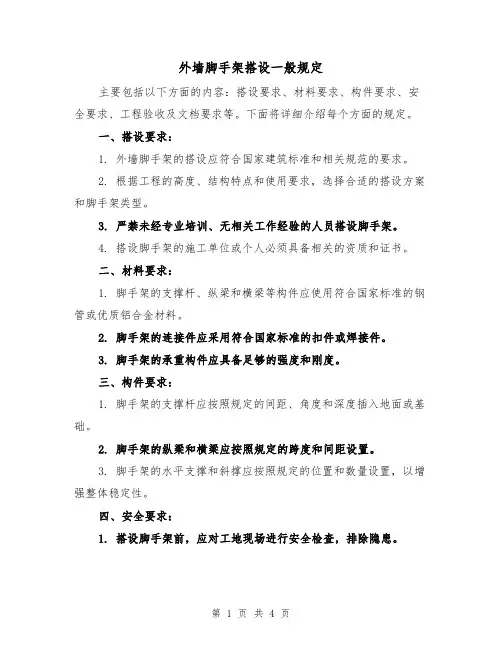

外墙脚手架搭设一般规定主要包括以下方面的内容:搭设要求、材料要求、构件要求、安全要求、工程验收及文档要求等。
下面将详细介绍每个方面的规定。
一、搭设要求:1. 外墙脚手架的搭设应符合国家建筑标准和相关规范的要求。
2. 根据工程的高度、结构特点和使用要求,选择合适的搭设方案和脚手架类型。
3. 严禁未经专业培训、无相关工作经验的人员搭设脚手架。
4. 搭设脚手架的施工单位或个人必须具备相关的资质和证书。
二、材料要求:1. 脚手架的支撑杆、纵梁和横梁等构件应使用符合国家标准的钢管或优质铝合金材料。
2. 脚手架的连接件应采用符合国家标准的扣件或焊接件。
3. 脚手架的承重构件应具备足够的强度和刚度。
三、构件要求:1. 脚手架的支撑杆应按照规定的间距、角度和深度插入地面或基础。
2. 脚手架的纵梁和横梁应按照规定的跨度和间距设置。
3. 脚手架的水平支撑和斜撑应按照规定的位置和数量设置,以增强整体稳定性。
四、安全要求:1. 搭设脚手架前,应对工地现场进行安全检查,排除隐患。
2. 搭设脚手架的施工单位或个人应制定详细的搭设方案和操作规程,并严格执行。
3. 脚手架的搭设、使用和拆除过程中,应加强安全监督和管理,保证施工人员的安全。
4. 脚手架上应设置足够的防护措施,如安全网、脚手板和扶手等。
五、工程验收:1. 脚手架搭设完成后,应由监理单位或相关部门进行验收。
2. 验收内容包括脚手架的搭设质量、材料选用是否符合要求、防护措施是否完备等。
3. 如发现质量问题或存在安全隐患,应及时整改,直至达到验收要求。
六、文档要求:1. 脚手架的搭设单位或个人应编制脚手架搭设图纸和技术文件,并在施工现场备案。
2. 搭设脚手架的单位或个人应保留与脚手架搭设有关的资料和记录,包括施工日志、验收记录和技术报告等。
3. 脚手架的搭设单位或个人应将相关资料和记录及时呈报给监理单位或相关部门。
以上是外墙脚手架搭设一般规定的主要内容,搭设单位或个人在实际操作中应严格遵守,并根据具体情况进行适当的调整和完善。
建筑施工外架搭设规范及要求建筑外架的搭设要求严格执行国家现行《建筑施工安全检查标准》、《建筑施工悬挑式脚手架安全技术若干规定》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家及地方标准,同时许多大型建筑公司均有自己的企业标准。
1、脚手架钢管、扣件进场前应重新刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警示标志应隔2步架设置一道;跳板探头长度不应大于10cm,小横杆伸出外立杆不应小于10cm且不得大于20cm。
2、立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,接头中心距主接点的距离不应大于步距的1/3,同一步内不允许有二个接头。
3、立杆顶端应高出施工作业层1.5米。
脚手架底部必须设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆(大横杆)设于横向水平杆(小横杆)之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并且不大于6米。
5、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平跨的跨中。
6、架子四周大横杆的纵向水平高差不超过±50mm,同一排大横杆的水平偏差不得大于1/300,一根杆的两端高差不得超过±20mm。
7、小横杆两端应采用直角扣件固定在大横杆上。
每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。
建筑施工外架搭设标准及要求建筑外架的搭设要求严格执行国家现行?建筑施工平安检查标准?、?建筑施工悬挑式脚手架平安技术假设干规定?、?建筑施工扣件式钢管脚手架平安技术标准?、?建筑施工高处作业安全技术标准?等国家及地方标准,同时许多大型建筑公司均有自己的企业标准。
1、脚手架钢管、扣件进场前应重新刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警示标志应隔2步架设置一道;跳板探头长度不应大于10cm,小横杆伸出外立杆不应小于10cm且不得大于20cm。
2、立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,接头中心距主接点的距离不应大于步距的1/3,同一步内不允许有二个接头。
3、立杆顶端应高出施工作业层1.5米。
脚手架底部必须设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆〔大横杆〕设于横向水平杆〔小横杆〕之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并且不大于6米。
5、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应防止设在纵向水平跨的跨中。
6、架子四周大横杆的纵向水平高差不超过±50mm,同一排大横杆的水平偏差不得大于1/300,一根杆的两端高差不得超过±20mm。
7、小横杆两端应采用直角扣件固定在大横杆上。
每一主节点〔即立杆、大横杆交汇处〕处必须设置一小横杆,并采用直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。
建筑施工外架搭设规范及要求建筑外架的搭设要求严格执行国家现行《建筑施工安全检查标准》、《建筑施工悬挑式脚手架安全技术若干规定》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家及地方标准,同时许多大型建筑公司均有自己的企业标准。
1、脚手架钢管、扣件进场前应重新刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警示标志应隔2步架设置一道;跳板探头长度不应大于10cm,小横杆伸出外立杆不应小于10cm且不得大于20cm。
2、立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,接头中心距主接点的距离不应大于步距的1/3,同一步内不允许有二个接头。
3、立杆顶端应高出施工作业层1.5米。
脚手架底部必须设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆(大横杆)设于横向水平杆(小横杆)之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并且不大于6米。
5、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平跨的跨中。
6、架子四周大横杆的纵向水平高差不超过±50mm,同一排大横杆的水平偏差不得大于1/300,一根杆的两端高差不得超过±20mm。
7、小横杆两端应采用直角扣件固定在大横杆上。
每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。
建筑工程外脚手架搭设标准全面图解RSS 打印复制链接大中小发布时间:2017-07-13 14:29:53一、前言(1)建筑施工扣件式钢管外脚手架的搭设及施工管理,体现企业具有特色外脚手架形象及标准化施工能力,本标准依照国家和地方有关安全技术规范、编制了《建筑工程外脚手架搭设内标准》。
(2)本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,并且对一些特殊部位的构造作法进行了细化,细化的部位主要包括:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。
(3)本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。
二、基本参数要求(1)钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q235普通钢管,型号宜采用Φ48.3×3.6mm(方案按Φ48×3.0mm计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。
(2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准《钢管脚手架扣件》的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65N·m时,不得发生破坏。
(3)外架手架钢管必须进行防锈处理,除锈后刷一道防锈漆和两道面漆。
(4)木脚手板型号3000(6000)×200(250)×50,两端采用Φ1.6mm镀锌铁丝绑扎;钢筋网片式脚手架采用HPB235Φ6钢筋制作截面40mm间距,用Φ1.6mm镀锌铁丝固定在小横杆上。
三、钢管颜色(1)黄色油漆:脚手架立杆、大小横杆、纵横向扫地杆。
(2)红色油漆:连墙件。
(3)黄黑相间双色油漆:脚手架外侧防护栏杆、斜道防护栏杆、卸料平台防护栏杆。
(4)红白相间双色油漆:剪刀撑、横向斜撑、踢脚板、楼梯临边防护栏杆、施工电梯卸料平台临边防护栏杆。
(5)示意图颜色与文字叙述不一致的,以文字描述的颜色为准。
建筑工程外脚手架搭设标准1. 引言外脚手架是在建筑工程中常见的临时性工具,用于提供工人施工、维修和保养所需的安全支撑平台。
准确、规范的搭设外脚手架对保障工人安全和提高工作效率至关重要。
本文档旨在制定建筑工程外脚手架的搭设标准,以确保工程质量和安全。
2. 外脚手架搭设原则1.安全性:外脚手架必须能承受工作人员和材料的负荷,并保证在施工过程中不会出现倾覆或坍塌的风险。
2.稳定性:外脚手架必须牢固稳定,不得有明显的晃动或变形。
3.可靠性:搭设的外脚手架必须符合国家和地方的相关法规和标准。
4.适用性:外脚手架必须符合施工工艺和作业要求,并能满足工人的操作需求。
5.易用性:外脚手架必须方便工人的操作、安装和拆卸。
6.环保性:外脚手架使用的材料应符合环保要求,并且在施工完成后要及时拆除。
3. 外脚手架的基本构件外脚手架的基本构件通常包括以下几部分:1.立杆:用于支撑外脚手架的垂直柱状构件,通常由钢管或铝合金制成。
2.横杆:连接立杆的水平横向构件,用于形成外脚手架的平台。
3.斜杆:连接立杆和横杆的斜向构件,用于增加外脚手架的稳定性和承重能力。
4.脚垫:放置在立杆底部的垫块,用于稳定外脚手架的支撑。
5.连接件:用于连接立杆、横杆和斜杆的金属件,通常采用螺孔连接或扣件连接。
6.防护网:用于防止人员或材料从外脚手架上掉落,同时也可以提供防风、防尘等功能。
4. 外脚手架搭设步骤外脚手架的搭设步骤如下:1.准备工作:根据施工图纸和设计要求,确定外脚手架的类型和尺寸,并准备所需的材料和工具。
2.布置基础:根据设计要求,在施工现场合适的位置进行标定,并铺设稳定的基础,如基础梁或托板。
3.支架立杆:根据设计要求和施工现场情况,确定支架立杆的位置和间距,并使用脚垫进行支撑和调整。
4.搭设横杆和斜杆:根据设计要求,将横杆和斜杆与立杆进行连接,形成外脚手架的结构框架。
5.安装连接件:使用适当的连接件,将横杆、斜杆和立杆牢固地连接在一起,确保外脚手架的稳定性和承载能力。
外脚手架搭设标准一、前言1、建筑施工扣件式钢管外脚手架的搭设及施工管理,体现企业具有特色外脚手架形象及标准化施工能力,本标准依照国家和地方有关安全技术规范、编制了《建筑工程外脚手架搭设内标准》。
2、本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,并且对一些特殊部位的构造作法进行了细化,细化的部位主要包括:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。
3、本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。
二、基本参数要求1、钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q235普通钢管,型号宜采用Φ48.3×3.6mm(方案按Φ48×3.0mm计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。
2、扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准《钢管脚手架扣件》的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65N·m 时,不得发生破坏。
3、外架手架钢管必须进行防锈处理,除锈后刷一道防锈漆和两道面漆。
4、木脚手板型号3000(6000)×200(250)×50,两端采用Φ1.6mm镀锌铁丝绑扎;钢筋网片式脚手架采用HPB235Φ6钢筋制作截面40mm间距,用Φ1.6mm镀锌铁丝固定在小横杆上。
三、钢管颜色1、黄色油漆:脚手架立杆、大小横杆、纵横向扫地杆。
2、红色油漆:连墙件。
3、黄黑相间双色油漆:脚手架外侧防护栏杆、斜道防护栏杆、卸料平台防护栏杆。
4、红白相间双色油漆:剪刀撑、横向斜撑、踢脚板、楼梯临边防护栏杆、施工电梯卸料平台临边防护栏杆。
5、示意图颜色与文字叙述不一致的,以文字描述的颜色为准。
四、外立面形象1、脚手架外侧防护必须使用合格的密目式安全网封闭。
外架上应设置公司标志(“公司”横幅)和宣传标语。
建筑工程外脚手架搭设标准
基本参数要求
(1)钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q235普通钢管,型号宜采用Φ48.3×3.6mm(方案按Φ48×3.0mm计算),材料进场应提供
到
镀锌
(4)剪刀撑、连墙件必须随外脚手架同步搭设、同步拆除。
严禁后搭或先拆。
立杆基础
(1)落地式脚手架搭设高度不宜超过35m,高度在35~50m时必须采取卸荷措施,高度大于50m时必须采取卸荷措施并对专项方案
进行专家论证。
(2)脚手架基础平整、夯实、混凝土硬化,基础应采用100mm厚C25混凝土硬化,立杆底部设置底座或垫板。
垫板应采用长度不
少于2跨、厚度不小于50mm、宽度不小于200mm的木垫板。
(3)落地式脚手架必须设置纵、横向扫地杆,纵向扫地杆宜采用直接扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度时必须将高处的纵向扫
处各。
建筑施工外脚手架搭设规范及要求(总3页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--建筑施工外架搭设规范及要求建筑外架的搭设要求严格执行国家现行《建筑施工安全检查标准》、《建筑施工悬挑式脚手架安全技术若干规定》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家及地方标准,同时许多大型建筑公司均有自己的企业标准。
1、脚手架钢管、扣件进场前应重新刷油漆,立杆刷黄色油漆;剪刀撑、挡脚板应刷红白相间油漆,间距为300~400mm,楼层挡脚板警示标志应隔2步架设置一道;跳板探头长度不应大于10cm,小横杆伸出外立杆不应小于10cm且不得大于20cm。
2、立杆垂直度偏差不得大于架高的1/200。
立杆接头除在顶层可采用搭接外,其余接头必须采用对接扣件,立杆上的接头应交错布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,接头中心距主接点的距离不应大于步距的1/3,同一步内不允许有二个接头。
3、立杆顶端应高出施工作业层米。
脚手架底部必须设置纵、横连杆。
纵向连杆应用直角扣件固定在工字钢顶面不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。
4、纵向水平杆(大横杆)设于横向水平杆(小横杆)之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并且不大于6米。
5、大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平跨的跨中。
6、架子四周大横杆的纵向水平高差不超过±50mm,同一排大横杆的水平偏差不得大于1/300,一根杆的两端高差不得超过±20mm。
7、小横杆两端应采用直角扣件固定在大横杆上。
每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用直角扣件扣紧在立杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。
建筑脚手架工程全面图解一目了然,太实用了!建筑工程外脚手架搭设标准一、前言(1)建筑施工扣件式钢管外脚手架的搭设及施工管理,体现企业具有特色外脚手架形象及标准化施工能力,本标准依照国家和地方有关安全技术规范、编制了《建筑工程外脚手架搭设内标准》。
(2)本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,并且对一些特殊部位的构造作法进行了细化,细化的部位主要包括:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。
(3)本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。
二、基本参数要求(1)钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q235普通钢管,型号宜采用Φ48.3×3.6mm(方案按Φ48×3.0mm计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。
(2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准《钢管脚手架扣件》的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65N·m时,不得发生破坏。
(3)外架手架钢管必须进行防锈处理,除锈后刷一道防锈漆和两道面漆。
(4)木脚手板型号3000(6000)×200(250)×50,两端采用Φ1.6mm镀锌铁丝绑扎;钢筋网片式脚手架采用HPB235Φ6钢筋制作截面40mm间距,用Φ1.6mm镀锌铁丝固定在小横杆上。
3 钢管颜色(1)黄色油漆:脚手架立杆、大小横杆、纵横向扫地杆。
(2)红色油漆:连墙件。
(3)黄黑相间双色油漆:脚手架外侧防护栏杆、斜道防护栏杆、卸料平台防护栏杆。
(4)红白相间双色油漆:剪刀撑、横向斜撑、踢脚板、楼梯临边防护栏杆、施工电梯卸料平台临边防护栏杆。
(5)示意图颜色与文字叙述不一致的,以文字描述的颜色为准。
■防护栏杆示例图4 外立面形象(1)脚手架外侧防护必须使用合格的密目式安全网封闭。
外架上应设置公司标志(“公司”横幅)和宣传标语。
保证外架协调美观,体现企业特色。
■脚手架示例图5 杆件设置(1)架体阴阳转角处应设置4根立杆,大横杆应连通封闭。
(2)主节点处必须设置纵横向水平杆。
(3)立杆除顶层顶部外必须采用对接,大横杆在架体转角外可以搭接,剪刀撑必须搭接。
(4)剪刀撑、连墙件必须随外脚手架同步搭设、同步拆除。
严禁后搭或先拆。
6 立杆基础(1)落地式脚手架搭设高度不宜超过35m,高度在35~50m时必须采取卸荷措施,高度大于50m时必须采取卸荷措施并对专项方案进行专家论证。
(2)脚手架基础平整、夯实、混凝土硬化,基础应采用100mm厚C25混凝土硬化,立杆底部设置底座或垫板。
垫板应采用长度不少于2跨、厚度不小于50mm、宽度不小于200mm的木垫板。
(3)落地式脚手架必须设置纵、横向扫地杆,纵向扫地杆宜采用直接扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度时必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m,紧边坡上方的立杆轴线道边坡的距离不小于500mm。
(4)脚手架基础应考虑周边设有排水措施,脚手架底座底面标高应高于室外自然地坪50mm,立杆基础外侧设置截面不小于200mm×200mm的排水沟,保证脚手架基础不积水。
■脚手架基础排水沟图■脚手架基础剖面图■ 钢底座示意图7 立面防护(1)脚手架外侧满挂密目安全网,网目数不低于2000 目/100cm 2 ,网体竖向连接时采用网眼连接方式,每个网眼应用16#铁丝与钢管固定,网体横向连接时采取搭接方式,搭接长度不得小于200mm。
架体转角部位应设置木枋作内衬以保证架体转角处安全网线条美观。
(2)脚手架外侧自第二步起底部设180mm挡脚板,在高600mm与1200mm处各设同材质的防护栏杆一道。
脚手架内侧形成临边的,则按脚手架外侧防护做法。
(3)脚手架外排立杆、大横杆表面刷黄色油漆,拦腰杆表面刷黄黑相间双色油漆,外立面每隔3层或9m设置一道200mm高警示带,固定于立杆外侧。
警示带尺寸见图示,表面刷红白相间警示色油漆。
■挡脚板及防护栏杆立面图■警示带示意图8 水平防护(1)作业层必须满铺脚手板,脚手板离建筑物结构的距离不应大于150mm。
(2)落地架第二层、悬挑架(爬架)首层,中间层不超过10m且不超过三层满铺一道硬质隔断防护,并在两层硬防护的中间部位张挂水平兜网,水平兜网必须兜挂至建筑物结构。
(3)脚手架的内立杆距离体净距一般不大于200mm,如大于200mm的必须铺设平整牢固的站人片,作业层脚手板与建筑物之间的空隙大于150mm 时应做全封闭,防止人员和物料坠落。
9 连墙件(1)连墙件表面应刷红色醒目油漆,便于检查和警示。
(2)脚手架必须采用刚性连墙件。
(3)连墙件应从底层第一步纵向水平杆处开始设置,当该处有困难时,应采用可靠措施固定。
连墙件宜优先采用菱形布置,也可采用方形,矩形布置。
(4)连墙件应靠近主节点设置,偏离主节点的距离不应大于300mm(5)连墙件的间距应根据设计计算规定,并应符合下表“连墙件布置的最大间距”的规定。
(6)一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m(两步)。
10 剪刀撑及横向斜撑(1)剪刀撑应从脚手架底部边角从下到上连续设置,剪刀撑表面刷红白相间警示色油漆。
(2)每道剪刀撑跨越立杆的根数应按下表的规定确定。
每道剪刀撑宽度不应小于4跨,且不应小于6米,斜杆与地面的倾斜角宜45°~60°倾斜角宜45°~60°。
(3)24米以下的落地式外架,在架体外侧两端、转角及中间间隔不超过15米的立面上设置竖向连续剪刀撑。
24米以上的落地式外架及所有悬挑架,在架体外侧整个立面搭设连续剪刀撑。
(4)剪刀撑杆件的接长应采用搭接,搭接长度不应小于1m,且不小于3个扣件坚固。
(5)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的蹁不宜大于150mm。
(6)一字型、开口型双排架两断口必须设置横向斜撑,24m以上架体在架体拐角处及中间每六跨设置一道横向斜撑。
(7)横向斜撑应在同一节间,由底到顶呈“之”字型布置,斜撑交叉和内外大横杆相连到顶。
11 斜道(1)人行道兼优质材料运输的斜道高度不大于6m时宜采用一字型,高度大于6m时宜采用之字形。
(2)运料斜道宽度不宜大于1.5m,坡度采用1:6,人行斜道宽度不宜小于1m,坡度宜采用1:3。
(3)拐弯处应设置平台,其宽度不应小于斜道宽度,斜道两侧及平台外围均应设置1.2m和0.6m高的双道防护栏杆及180mm挡脚板,防护栏杆表面刷黄黑警示色,挡脚板表面刷红白警示色。
(4)斜道宜附着外脚手架或建筑物设置,其各立面应设置剪刀撑,斜道外侧挂密目安全网封闭。
(5)斜道的基础与外脚手架基础一致,斜道的连墙件按照开口型脚手架要求设置。
(6)斜道应满铺脚手板,运料脚手架采用不少于40mm厚的木板,人行斜道可采用木板或毛竹片满铺,斜道还应设置防滑条,防滑条厚度为20~30mm,间距不大于0.3m,斜道上脚手板和防滑应保证稳定牢固。
12 安全防护12.1 楼梯临边防护(1)楼梯及休息平台临边处无可靠防护时应设置防护栏杆。
应在1.2m、0.6m高处及底部设置三道防护栏杆,杆件内侧挂密目式安全立网(2)防护设施宜定型化、工具化。
(3)立杆用预埋件或采用M12膨胀螺栓固定12.2 塔吊操作平台及上人通道防护12.2 塔吊操作平台及上人通道防护(1)塔吊在附墙部位必须搭设附墙用操作平台,平台的面积应能满足使用要求,采用钢管搭设或定型化操作平台。
(2)附墙部位操作平台必须设置1.2m高防护栏杆并挂设安全网,栏杆内侧设置挡脚板,底部满铺脚手板。
(3)塔吊设置上人通道时,通道应满铺脚手板并固定牢靠,两侧防护栏杆不低于1.2m,栏杆内侧挂设安全网,底部安装180mm高踢脚板,并且只能在附着位置搭设。
(4)塔吊上人通道不得与外脚手架相连12.3 施工电梯平台防护(1)施工升降机楼层卸料平台搭设前必须编制专项施工方案,对搭设高度超过24m的,应采取措施进行卸荷。
禁止立杆由底到顶连续通长设置。
(2)楼层卸料平台应单独搭设,严禁与外架连接。
每层搭设高度不应小于2m,平台两侧均应设置2道防护栏杆,高1.2m,底部设置200mm高挡脚板,防护栏杆和挡脚板均刷红白相见警示漆,立杆内侧满挂安全密目网。
楼层卸料平台板必须厚实牢固、铺设严密,应采用5cm厚木板或防滑钢板。
(3)施工电梯平台出口处安装1.8m高立开式常闭向内开启的金属防护门,宜采用工具式防护门。
(4)楼层卸料平台两扇防护门中间应用模板封闭,外刷蓝漆并设楼层标识。
12.4 安全通道防护棚(1)建筑物的出入口必须设置安全通道防护棚,具备防砸、防雨、抗冲击功能。
(2)在吊装影响范围和建筑物坠落半径以内的通道、材料加工区、物料提升机进料口、外用电梯地面进料口及其他需要防止高空坠物的区域,必须设置防止穿透的双层防护棚,双层防护棚(间距600mm),必须满铺能承受>10KPa 的均布静荷载的材料( 50mm 厚木板或符合规定的其他材料)。
(3)安全通道棚正立面应设置安全标语及警示标志牌。
(4)安全通道内应设安全教育文化墙或安全教育宣传漫画,高度1- 2米,采用户外喷绘。
(5)安全通道棚立杆高出顶棚不宜小于700mm,在顶棚超高部分两侧张挂密目安全网,安全网设置在立杆内侧。
(6)安全通道两侧采用密目安全网封闭。
(7)车行安全通道,宽×高宜大于4000mm × 4000mm。
(8)人行安全通道,宽×高宜大于3500mm × 4000mm。
13悬挑架13.1 基本规定(1)悬挑脚手架搭设前,必须编制专项施工方案,方案必须包含悬挑梁平面定位布置图。
分段搭设高度不宜超过20m,超过20m应组织专家进行方案论证。
(2)悬挑脚手架的悬挑梁必须选用不小于16号的工字钢,悬挑梁的锚固端长度应不小于悬挑端长度的1.25倍,悬挑长度不应过长。
(3)悬挑梁锚环端应设置两道锚环(间距20cm),锚环直径16mm以上。
每道钢梁端部设置φ14mm以上斜拉钢丝绳,上端吊环使用φ20mm圆钢预埋。
(4)工字钢、锚固螺杆、斜拉钢丝绳具体规格、型号除满足上述要求外还应依据方案及计算书最终确定。
(5)脚手架底部应按规范要求沿纵横方向设置扫地杆,悬挑梁上表面应加焊短钢筋以固定立杆,在横杆上方沿脚手架长度方向铺设木枋,并满铺模板进行防护。
(6)悬挑架所有外架立杆均必须坐在型钢梁上,阳角处悬挑梁宜按扇形(放射状)布置,转角附近立杆无法直接安装在悬挑型钢梁上时,应在悬挑梁上沿外架纵向铺设辅助型钢连梁(扁担梁),将外架立杆安装于辅助型钢梁上,不得存在吊脚杆(下部悬空)。
