市电引入技术规范书
- 格式:doc
- 大小:117.10 KB
- 文档页数:12
市电引入施工规范网络部传动中心2016年8月03日目录一、市电引入类型概述二、市电引入要求1、市电引入线径要求2、自建基站(机房)的市电引入要求3、租用民房的市电引入要求4、安全、文明作业要求5、电表安装要求6、变压器安装要求三、市电引入施工标准1、直埋施工标准2、架空施工标准3、搭火点施工标准4、交流配电箱施工标准一、基站市电引入类型概述目前基站的交流供电基本以当地市电作为主用交流电源,而市电引入情况大概可以分为以下三种情况:1)自建机房类,原则上设有专用变压器,通过一路10KV高压引至基站专用变压器,通过变压器降压后为基站设备供电;自建机房无专用变压器,从远端的公用变压器引一路380V或220V至基站,为基站的设备供电。
2)租用民房作为机房类,设有专用变压器的基站,从租用低压配电系统的输出分路引至基站;租用民房无专用变压器的基站,就近从电力传输线缆处取电引至电表,再从电表引至基站.3)新建拉远站、室分站点、灯塔站点,一般就近从电力传输线缆处取电引至电表,再从电表引至基站。
二、市电引入要求1、市电引入线径要求农村和乡镇基站只考虑 2G 设备供电需求,交流电源引入容量要求不小于15kW,(自建变压器的基站,变压器容量建议按照20kVA 选定),电力线缆线径应不小于4*25mm铝芯.一般市区、城郊及县城基站考虑2G 设备、3G 设备、4G共址,交流市电引入容量要求不小于20kW(自建变压器的基站,变压器容量建议按照30kVA 选定),电力线缆线径应不小于4*35mm铝芯。
汇聚机房交流市电引入容量要求不小于30KW(自建变压器的基站,变压器容量建议按照50kVA 选定),电力线缆线径应不小于4*50mm铝芯.核心机房根据实际容量需求和预期容量要求,配置电力线缆线径。
2、自建基站(机房)市电引入要求变压器至基站机房的电力线根据各基站情况可采用地埋引入或采用架空引入,对采用地埋引入电力线的基站,电力线要求采用电力电缆,其线径要求为16mm2(20KVA)/25mm2 (50KVA) 多股铜芯金属护套电力电缆或电缆穿钢管方式,电缆金属护套或钢管二端应就近作接地处理,对采用架空电力线引入的基站,在终端杆处引入机房交流配电箱的电力线应采用16mm2(20KVA)/25mm2(50KVA)的多股铜芯金属护套的电力电缆或电缆穿钢管,并采用地埋方式引入机房,其电缆地埋长度应不小于30 米,电缆金属护套或钢管二端应就近作接地处理,如电缆埋设长度有困难,可采用沿机房四周地埋敷设的方法解决。
市电引入规范市电引入类型目前,西藏移动局房大部分以当地市电作为主用交流电源,而市电引入大概有以下四种情况:(1)通过一路10KV高压引至局房专用变压器,通过变压器降压后负责局房设备供电。
(2)从远端的公用变压器引一路380V或220V至局房,负责局房设备供电。
(3)租用民房的基站,从租用民房的总交流配电箱处引至局房。
1、市电供电标准分类(1)根据通信局房所在地区的供电条件、线路引入方式及运行状态,将市电供电分为四类,其划分条件应按YD/T 5040-2005《通信电源设备安装工程设计规范》的有关规定执行。
(2)市电供电的可靠性指标如表1-1-1所示:注:每类市电凡不能满足上表中本类市电所有指标的,均应做降档处理。
(3)根据通信局房的性质和重要性,其应具备的市电供电标准如表1-1-2所示:表1-1-2:市电供电标准(4)当市电供电标准不能满足通信机房的供电要求时,应尽快申请改造外市电。
如有特殊原因无法改造的,应向上级主管部门说明并加强维护。
一、市电引入要求1、手续合同市电引入必须在当地供电局办理市电引入开户手续。
2、高压部分(1)高压供电系统1)当采用两路市电供电时,高压系统的两路进线宜设置备用市电电源自动投入装置,同时还应具备手动操作功能。
2)高压配电设备宜按远期负荷配置。
3)当高压供电系统具备双路市电供电功能,且配置了联络柜时,不论两路市电是主备用工作还是分负荷供电,两路市电的主进开关、联络开关三个开关间要联锁,在任何时候只能闭合其中的两个。
此时,除非供电部门审批不通过,不应设置成两路市电的主进开关互锁。
4)采用继电保护装置的高压设备,每年应断电进行参数校正。
5)高压配电柜的保护参数应设置全面合理,与被保护的设备相匹配。
6)操作电源应具备双路电源输入,宜选择DC220V或DC110V输出。
操作电源应运行良好,输出电源范围应符合设计要求。
蓄电池应选用阀控式密封铅酸蓄电池,容量应满足操作需求,状态应良好。

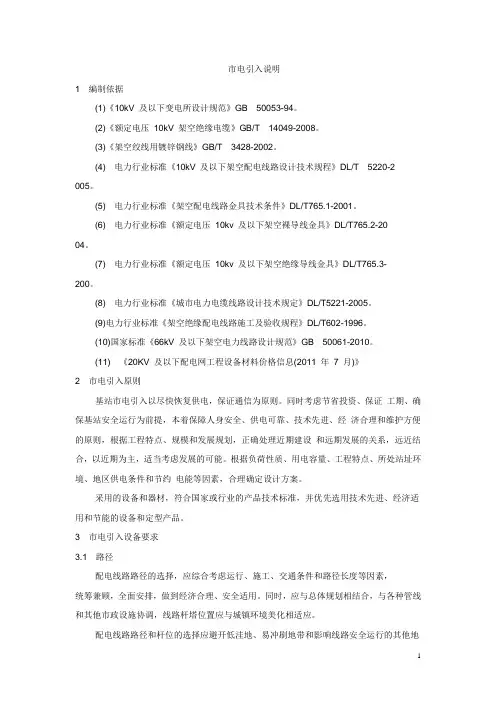

市电引入说明1 编制依据(1)《10kV 及以下变电所设计规范》GB 50053-94。
(2)《额定电压10kV 架空绝缘电缆》GB/T 14049-2008。
(3)《架空绞线用镀锌钢线》GB/T 3428-2002。
(4) 电力行业标准《10kV 及以下架空配电线路设计技术规程》DL/T 5220-2 005。
(5) 电力行业标准《架空配电线路金具技术条件》DL/T765.1-2001。
(6) 电力行业标准《额定电压10kv 及以下架空裸导线金具》DL/T765.2-2004。
(7) 电力行业标准《额定电压10kv 及以下架空绝缘导线金具》DL/T765.3-200。
(8) 电力行业标准《城市电力电缆线路设计技术规定》DL/T5221-2005。
(9)电力行业标准《架空绝缘配电线路施工及验收规程》DL/T602-1996。
(10)国家标准《66kV 及以下架空电力线路设计规范》GB 50061-2010。
(11) 《20KV 及以下配电网工程设备材料价格信息(2011 年7 月)》2 市电引入原则基站市电引入以尽快恢复供电,保证通信为原则。
同时考虑节省投资、保证工期、确保基站安全运行为前提,本着保障人身安全、供电可靠、技术先进、经济合理和维护方便的原则,根据工程特点、规模和发展规划,正确处理近期建设和远期发展的关系,远近结合,以近期为主,适当考虑发展的可能。
根据负荷性质、用电容量、工程特点、所处站址环境、地区供电条件和节约电能等因素,合理确定设计方案。
采用的设备和器材,符合国家或行业的产品技术标准,并优先选用技术先进、经济适用和节能的设备和定型产品。
3 市电引入设备要求3.1 路径配电线路路径的选择,应综合考虑运行、施工、交通条件和路径长度等因素,统筹兼顾,全面安排,做到经济合理、安全适用。
同时,应与总体规划相结合,与各种管线和其他市政设施协调,线路杆塔位置应与城镇环境美化相适应。
配电线路路径和杆位的选择应避开低洼地、易冲刷地带和影响线路安全运行的其他地段,应与道路、河道相协调,不占或少占农田。
基站市电引入标准与规范随着移动通信技术的发展,基站成为了通信网络中不可或缺的一部分。
然而,在基站的建设和使用中,市电引入仍然是一个关键环节。
为了规范基站市电引入,避免基站市电引入带来的安全和稳定性问题,制定了一系列标准和规范。
本文将介绍基站市电引入标准和规范。
1. 市电引入的必要性在基站的建设和使用中,市电引入是必不可少的。
市电不仅为基站提供了必需的能量,还可以为基站提供稳定的电源保障。
同时,市电对于基站的安全性和稳定性也具有重要的作用。
2. 市电引入标准为了规范基站市电引入,制定了一系列标准。
国家有关标准对于基站市电引入的电压范围、电流范围等都有详细的规定。
2.1 GB9264-1998《工业企业电气装置用电压》,规定了电压的变化范围,使得供电的电源更加稳定。
2.2 GB4943.1-2011《安全的低压电器第1部分:通用标准》,规定了基站市电引入的电气安全保障。
2.3 GB/T16149-2012《电信设施固定功耗设备供电电路设计规范》,规定了基站市电引入的供电电路的设计规范。
2.4 YD 4088-2007《移动通信终端设备环境适应性技术要求》中,也规定了基站市电引入的有关标准。
3. 市电引入的规范为了确保基站市电引入的稳定性和安全性,还制定了一系列的规范。
3.1 市电引入线路要求:1.市电引入线路必须满足地线接触可靠,地线电阻小于4Ω的条件。
2.市电引入线路的绝缘电阻应大于1MΩ。
3.市电引入线路必须采用标准电缆,其交叉面积应大于2.5mm²。
3.2 市电引入的保护市电引入应当设置安全保护装置,如过载保护、短路保护、漏电保护、振荡保护等。
在市电进线处应当设置过电压保护装置,使基站在供电电压异常时能够自动切断电源。
3.3 市电引入的接地市电引入的设备应当有良好的接地保护,以减小雷击等天气异常现象所带来的危害。
基站的市电引入是基站运行中不可或缺的一部分,规范化市电引入是确保基站长期稳定运行的重要保障。
基站市电引入规范(总1页)
--本页仅作为文档封面,使用时请直接删除即可--
--内页可以根据需求调整合适字体及大小--
机房市电引入规范
1、市电引入必须在当地供电局办理市电引入开户手续。
2、引入市电使用三相四线制,电压380V,功率8-15KW,电表容量10-40A以上,如基站附近无380V,需架设高压时,变压器需做防盗处理。
3、市电引入应采用具有金属护套或绝缘护套电缆穿钢管埋地引入,
4、新建机房市电引入电缆室外部分建议使用4*(10-16)mm铜芯阻燃铠装电力电缆或4(16-25)mm铝芯阻燃铠装电力电缆,要求施工单位提供电缆的具体型号及产品质量保证书等相关材料。
5、基站如需架空电力电缆,应从建筑物外墙面引入并架设钢绞线,钢绞线规格为7/,电力电缆需用挂钩固定在钢绞线上,乡村基站需用金属套管,套管接地良好。
6、电力电缆室内布放需捆扎在走线架上,避免与馈线等线路交叉,做到布线美观。
7、配电柜必须使用膨胀螺丝固定安装在设计图纸所示的位置。
8、配电柜需做接地保护,进出电线需使用护线套管。
9、接头需用合适的铜鼻子用油压钳压紧接牢,三相电源线头需用红、绿、黄三色包扎。
10、变压器必须有良好接地,地线用扁钢引上至变压器下端处,地线上端做好铜铁过渡,所有接地点(包括变压器氧化锌避雷器、变压器的机壳、低压侧的交流零线、)接同一点。
11、变压器需焊接在支架上。
12、市电引上需使用镀锌钢管,镀锌钢管必须接地。
13、电力杆路电杆高度不少于7米。
2。
市电引入工程规范要求一、了解机房内市电容量及市电引入的情况,对于新建站需明确市电容量和引入位置,并根据典型基站的电源容量判断是否需要市电增容,在机房草图标注引入点的位置和引入长度。
(1)了解机房内交、直流供电的情况,对于已有机房,在勘察表格中记录开关电源整流模块、空开、熔丝等使用情况,判断是否需要新增,并做好标记,拍照存档。
(2)了解机房内蓄电池、UPS、空调、通风系统情况,对于已有机房,在勘察表格中记录这些设备的一些参数,判断是否需要新增或替换,并现场拍照存档。
强电线进行机房并必须保证30m的地埋距离,不得架空,其金属扩两端应就近接地。
二、基站安全的重点是防雷,故要依设计做好铁塔地线网,机房地线网,强电变压器地线网的连通制作并形成的基站为中心的封闭地线网。
三、机房内的线缆、护套、均通过放电器与相应设备连接。
•交流输入开关必须采用空气开关,不得使用闸刀开关;零线上不能使用任何开关装置或熔丝。
•通信设备使用的交流连接导线应为铜导线。
导线和空气开关相连的漏铜部分要长短合适,不能太长,也不能太短。
空气开关固定连接线的螺钉务必拧紧,使用螺栓固定之处必须使用铜鼻子进行连接。
线材的选择:选用铜芯BV线线径的选择:当导线所通过的电流小于40A时,导线的载流量应选在4—5A每平方毫米;当通过导线的电流为41—100A时,导线的载流量应选在2—3A每平方毫米。
随着通过导线电流的增大,其载流量会逐渐下降。
四、当专用变压器安装在局(站)院内时,应将变压器的接地体与大楼(或基站)的接地体连通;交流供电线中的无流零线和中性线在近端(低压变压器处)可以出自同一接地体,但是接入大楼(或基站)后,远端无流零线应与接地总汇流排(线)相连,中性线则不能与大楼接地系统相连接。
交流保护接地线应从接地汇接线上专引,严禁采用中性线作为交流保护地线。
五、交流输入防雷交流传输线绝大部分是架在空中,容易将雷电干扰传送到受电设备上,所以交流输入高压侧和低压侧必须加装合适的避雷器。
基站市电引入(低压)标准与规范一、电缆架空敷设1、当地下情况复杂不宜采用埋地敷设时,可采用电缆架空敷设方法。
(1)2杆的选择:电杆应采用定型的钢筋混凝土产品。
其构造要符合国家标准。
电杆长度应该根据现场情况由设计确定,地面自建机房要求采用交流三相四线铠装电力电缆埋地进入机房,埋地长度不宜小于15m。
(2(3(4定。
(50.5m。
(6(7(1(2(3(4(5(6)电缆外套的固定要科学合理,不能依赖电缆本身来支撑管道的重量。
(7)电缆走向路由尽量与业主达成一致意见,尽量减少事后的整改。
三、电缆埋地敷设(1)地面自建机房要求采用交流三相四线铠装电力电缆埋地进入机房,埋地长度不宜小于15m(架空线路终端杆与机房距离大于15m)。
外电电缆引上、引下要求使用镀锌钢管保护,钢管需采用镀锌铁线绑扎,距离钢管两端20cm及中段3处,没处绑扎6箍,钢管进入地下需加弯头,弯曲半径不应小于所穿电缆的最小允许弯曲半径,镀锌钢管要求高出地面2.5米,埋深0.7米。
(2)铠装电力电缆的铠装层应在其两端进行可靠的接地。
(3)相线的横截面积一般为35mm2,通信用交流中性线应采用与相线相等截面的导线,导线应采用阻燃电缆。
(4)电源线进入机房后,布线要求固定于走线架或线槽中,要求走线美观、整齐。
(5)转供电从基站场地租赁方的一级空开处引电。
(6)机房内的导线应采用阻燃电缆。
四、市电引入工程问题分析1、箱体线缆敷设要求:铠皮按照低压铠装电缆接地工艺。
市电引入的电缆每段电缆的两端都应绑扎标牌;配电箱的标牌,要求从内2套34567(1)7米杆1.5米;9(2(38要求:电杆组立后回填土时,不可将大石块、杂草、稀泥填入洞内;每填入300mm厚即夯实一次。
在郊区,应培土高出原有地面10-15cm;回土夯实后应立即做好根部的保护设施,以使电杆加固;无法加固或加固不牢,应在杆路两侧做拉线。
注意:有损坏的电杆不能使用。
9、箱体抱箍要求:使用电杆配套抱箍固定。
市电引入及机房装修施工规范为保证电源引入及机房装修施工质量与进度,特制定以下施工规范:一.机房装修:注:机房装修各种设备位置严格按照图纸指定位置安装,不得私自更换位置,无具体图纸的基站按照标准图纸施工。
1.照明系统:安装照明开关1个;普通5孔插座3个;空调空开2个( 每个不小于30A);电源布线(每个插座5米以内布线距离,PVC线槽固定);机房顶面安装60瓦节能灯2个。
照明材料品牌:2.地排安装:室内工作接地,在走线架上200mm处,防雷接地,在馈线窗以下走线架下200mm处3.插座安装:距离地面300mm,4.空调空开位置严格按照图纸规定位置施工。
5.新增壁挂交流配电箱下沿距地1400mm。
箱内接线准确、走线整齐,标签齐全。
6,接地铜牌与接地线用95铜鼻子连接,螺丝拧紧牢固。
接地扁铁与接地线一律焊接,不得采用其他连接方式。
7.走线架:走线架高度为2400mm。
安装牢固整齐,连接处做好接地连接。
走线架最终与室内工作接地铜排连接,严禁接到防雷地排!8.租用机房墙面刮瓷:刮两遍腻子,刮两遍仿瓷涂料9.租用机房间隔墙:两面用石膏板,接缝处要贴胶带,距地面30公分做防水处理。
机房墙体无裂缝、不得存在渗水现象。
10.租用机房封堵窗户:两面用石膏板,接缝处要贴胶带,外露部分做防水处理11.机房加固。
工字钢按照图纸要求的型号购买,尺寸准确,焊接牢固。
12.机房所有金属物必须接地,包括机柜、机架、走线架、机房门等。
13.走线规范:信号线与电力线无交叉,机房内各种电力线走线横平竖直,美观大方,严禁飞线及乱接。
14.机房内必须配备消防器材。
15.施工完毕,做好机房内的卫生工作。
二电源引入1.架空线路立杆:8米杆埋深普通土1.5米,石质地面1.2米。
10米杆埋深普通土1.7米,石质地面1.6米。
直线线路上的电杆位置应在线路路由的中心线上,电杆本身应上下垂直。
角杆应在线路转角点内移,内移值为100—150mm。
终端杆应向拉线侧倾斜100—200mm。
技术规范书移动通信基站供配电系统的设计应符合以下规范标准:《10KV及以下变配电所设计规范》GB 50053《供配电系统设计规范》GB 50052《电信专用房屋设计规范》YD/T 5003《民用建筑电气设计规范》 JGJ/T 16《全国民用建筑工程设计技术措施 (电气部分) 》等现行相关规程规范的规定。
一、主用电源(市电)标准(1)基站侧交流配电箱各相电压应在-15%—+7%范围之间,即187V—235V,零地电压不大于4V,三相电压不平衡度小于4%。
(2)在250米经济供电范围内,采用0.4kV电压等级供电;超过250米,经过技术经济的合理性比较,采用10kV电压等级供电。
宜选用节能型及具备高过载能力的D-yn11接线组别的变压器。
在基站用电末端,0.4kV电压的偏移率不应超过±7%。
(3)对于30米以上较长距离供电宜采用YJV22铠装电力电缆直埋地作为供电主线路;30米以下短距离宜采用YJV非铠装电力电缆穿钢管埋地的供电方式。
地势复杂的场所,宜采用电缆架空供电线路。
架空线路部分宜设置防盗装置。
(4)移动通信基站用电容量应计及通信设备、蓄电池充电、照明、空调、维修等用电容量,预留设备扩容用电容量。
(5)无论何种线材和何种配电方式,出于线路的机械强度考虑,所采用的导线截面不得小于25mm2,且应根据负荷大小、输电距离、压降要求等选择合适的线径;采用三相四线供电时零线截面积不应小于相线的50%,单相制的零线截面应与相线截面相同。
(6)电力杆拉线设置符合相关电力施工标准。
同一档距内各相线垂度应一致,相差不得大于50mm,接入基站档距不得大于25m。
电力杆路通过城镇和村庄时档距不得大于50 米,通过田间不得大于70 米。
(7)采用裸线(钢芯铝铰)或互套电缆线施工时,线路档距中间不应出现接头;采用单芯绝缘线施工时,档距间接头不应超过1 个,且接头距导线的固定点不应小于0.5 米;不同金属、规格、铰向的导线严禁在同一档距内连接。
一.基站低压市电引入施工规范一般规定采用得设备、器材及材料应符合国家现行技术标准得规定,并应有合格证件,设备应有铭牌。
当采用无正式标准得新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
采用得新技术、新设备、新材料、新工艺应不低于本规范得质量标准与工艺要求。
架空电力线路得施工及验收,除按本规范执行外,尚应符合国家现行得有关标准规范得规定。
(一)市电引入标准(满足一下所有要求)1、埋地长度不宜小于15米。
对于自建基站交流供电线路宜采用套钢管直埋地得方式引入机房,2、采用铠装电缆埋地引入方式,电缆两端钢带应就近接地,接地方法同上。
3、供基站下电得高低压架空线路应与周围得树木、建筑等保持足够得安全距离。
4、变压器各接线端子应紧固无松动,确保电气接触良好,无氧化、发热现象,接线瓷瓶无破裂;变压器外壳无漏油痕迹。
5、变压器中性点、外壳得接地引下线应确保紧固良好,无断裂、松动现象。
(二)搭火点要求(满足一下所有要求)1、拱火点应合理,三相搭序应正确并美观。
2、连接应牢固,铜铝对接应用线夹,并做滴水湾。
(三)交流配电箱标准(满足一下所有要求)1、交流配电箱位置正确(区分就是否一体化配电箱),符合施工图设计要求。
2、交流配电箱内各种接线连接正确并牢固。
3、进线应用开孔器、用橡皮圈保护。
压接头用热缩套管。
4、交流配电箱与地面距离1、4米,采用2根长度>1、4米直径45厘米得镀锌钢管引下,一根套铠装电源缆,一根套箱体保护接地。
(四)油机市电切换箱(满足一下所有要求)1、位置应合理、正确、便于移动油机发电。
由各分公司确认。
2、压接头用热缩套管。
3、杆上装(油机切换)箱,箱底离地面距离1、7米,开关箱得整体不得倾斜,箱内接线工艺美观。
4、切换箱尽量安装在山坡脚下杆处,平地尽量装在机房最近杆处。
5、采用2根长度>1、7米直径45厘米得镀锌钢管引下,一根套铠装电源缆,一根套箱体保护接地。
(五)三相电要求(满足一下所有要求)1、应使用护套颜色为黑色得三相四线制阻燃铠装电缆。
市电引入规范市电引入类型当前,西藏移动局房大某些以本地市电作为主用交流电源,而市电引入大概有如下四种状况:(1)通过一路10KV高压引至局房专用变压器,通过变压器降压后负责局房设备供电。
(2)从远端公用变压器引一路380V或220V至局房,负责局房设备供电。
(3)租用民房基站,从租用民房总交流配电箱处引至局房。
1、市电供电原则分类(1)依照通信局房所在地区供电条件、线路引入方式及运营状态,将市电供电分为四类,其划分条件应按YD/T 5040-《通信电源设备安装工程设计规范》关于规定执行。
(2)市电供电可靠性指标如表1-1-1所示:表1-1-1:市电供电可靠性指标注:每类市电凡不能满足上表中本类市电所有指标,均应做降档解决。
(3)依照通信局房性质和重要性,其应具备市电供电原则如表1-1-2所示:表1-1-2:市电供电原则(4)当市电供电原则不能满足通信机房供电规定期,应尽快申请改造外市电。
如有特殊因素无法改造,应向上级主管部门阐明并加强维护。
一、市电引入规定1、手续合同市电引入必要在本地供电局办理市电引入开户手续。
2、高压某些(1)高压供电系统1)当采用两路市电供电时,高压系统两路进线宜设立备用市电电源自动投入装置,同步还应具备手动操作功能。
2)高压配电设备宜按远期负荷配备。
3)当高压供电系统具备双路市电供电功能,且配备了联系柜时,无论两路市电是主备用工作还是分负荷供电,两路市电主进开关、联系开关三个开关间要联锁,在任何时候只能闭合其中两个。
此时,除非供电部门审批不通过,不应设立成两路市电主进开关互锁。
4)采用继电保护装置高压设备,每年应断电进行参数校正。
5)高压配电柜保护参数应设立全面合理,与被保护设备相匹配。
6)操作电源应具备双路电源输入,宜选取DC220V或DC110V输出。
操作电源应运营良好,输出电源范畴应符合设计规定。
蓄电池应选用阀控式密封铅酸蓄电池,容量应满足操作需求,状态应良好。
7)所有高压供电设备安装均应满足相应抗震规定。
土建工程规范为规范基站配套工程的建设,确保工程施工质量要求,加强对工程施工过程中的现场质量管理,全面推行精细化的施工管理,规范工程质量标准和验收要求,保证工程安全、质量、进度和投资,结合南昌移动分公司工程建设实际情况和建筑规范要求,编制了本规范:一、施工准备阶段1.施工单位进场根据建设单位或监理公司下发的《工程任务书》,联系网优部和监理公司进行选点勘察。
2.熟悉设计图纸。
3.基站位置确定后,施工单位与当地相关单位进行协调,及时办完征地相关手续,征地面积和站点位置必须符合移动公司要求(站点确定位置与移动公司网优部定点位置误差不大于100m )。
4.怔地位置确认完毕后14天内提供地质勘探报告,交给监理审查,监理审查通过后交付铁塔单位进行基础设计,铁塔单位5天内完成基础设计。
5.施工单位拿到铁塔基础图纸后,向南昌移动分公司工程建设办工程负责人和监理公司提交《工程开工报告》,批准后方能施工。
二、施工阶段1、基坑土石方开挖工程:根据设计图纸和建设单位要求对基站平面位置的要求做好工程建筑物定位放线工作,确定铁塔基础和机房位置,以便地网施工单位进场施工。
根据站点位置的地形的情况确定机房地面标高、围墙院内标高、室外散水坡的水平标高,确定铁塔基础独立柱之间的轴线、机房位置、围墙开启的位置,严格按设计图纸要求控制基坑底部尺寸和开挖的深度(室外地坪回填土方厚200㎜不包含基坑深度尺寸之内,此尺寸为室外地面平整场地的厚度);基坑开挖完毕后,施工单位做好对基坑尺寸和深度、基坑底标高和轴线进行自检,自检合格后,提前一天(或隔夜)通知监理公司专业负责人对基坑进行验收,验收合格后施工单位方可进行下一道工序施工;注:1)、施工单位在开挖基坑时如发现土质较差、地下水位较高和基础持力层承载力不满足设计要求,应立即通知设计单位等相关人员到现场进行勘察,待设计单位负责人现场勘察并作设计变更后再进行施工。
2)、施工单位开挖基坑时,如某该点降坡土方较大,土方开挖需采用风镐或爆破开挖土方,应立即通知监理公司现场监理员当场做好签证相关手续。
一.基站低压市电引入施工标准一般规定采用的设备、器材及材料应符合国家现行技术标准的规定,并应有合格证件,设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格前方可使用。
采用的新技术、新设备、新材料、新工艺应不低于本标准的质量标准和工艺要求。
架空电力线路的施工及验收,除按本标准执行外,尚应符合国家现行的有关标准标准的规定。
〔一〕市电引入标准〔满足一下所有要求〕1、埋地长度不宜小于15米。
对于自建基站交流供电线路宜采用套钢管直埋地的方式引入机房,2、采用铠装电缆埋地引入方式,电缆两端钢带应就近接地,接地方法同上。
3、供基站下电的上下压架空线路应与周围的树木、建筑等保持足够的平安距离。
4、变压器各接线端子应紧固无松动,确保电气接触良好,无氧化、发热现象,接线瓷瓶无破裂;变压器外壳无漏油痕迹。
5、变压器中性点、外壳的接地引下线应确保紧固良好,无断裂、松动现象。
〔二〕搭火点要求〔满足一下所有要求〕1、拱火点应合理,三相搭序应正确并美观。
2、连接应牢固,铜铝对接应用线夹,并做滴水湾。
〔三〕交流配电箱标准〔满足一下所有要求〕1、交流配电箱位置正确〔区分是否一体化配电箱〕,符合施工图设计要求。
2、交流配电箱内各种接线连接正确并牢固。
3、进线应用开孔器、用橡皮圈保护。
压接头用热缩套管。
4、交流配电箱与地面距离1.4米,采用2根长度>1.4米直径4-5厘米的镀锌钢管引下,一根套铠装电源缆,一根套箱体保护接地。
〔四〕油机市电切换箱〔满足一下所有要求〕1、位置应合理、正确、便于移动油机发电。
由各分公司确认。
2、压接头用热缩套管。
3、杆上装〔油机切换〕箱,箱底离地面距离1.7米,开关箱的整体不得倾斜,箱内接线工艺美观。
4、切换箱尽量安装在山坡脚下杆处,平地尽量装在机房最近杆处。
5、采用2根长度>1.7米直径4-5厘米的镀锌钢管引下,一根套铠装电源缆,一根套箱体保护接地。
〔五〕三相电要求〔满足一下所有要求〕1、应使用护套颜色为黑色的三相四线制阻燃铠装电缆。
中国铁塔股份有限公司XX分公司市电引入技术规范书中国铁塔股份有限公司XX分公司2014年12月目录1、项目概况............................................................................................. 错误!未定义书签。
2、新建基站市电引入类型..................................................................... 错误!未定义书签。
3、市电引入要求..................................................................................... 错误!未定义书签。
新建基站设有专用变压器................................................................. 错误!未定义书签。
新建基站专用变压器10KV引入要求............................................... 错误!未定义书签。
新建基站设有专用变压器380V低压电缆技术要求........................ 错误!未定义书签。
新建基站无专用变压器..................................................................... 错误!未定义书签。
租用民房的基站................................................................................. 错误!未定义书签。
通用要求............................................................................................. 错误!未定义书签。
市电引入距离测算............................................................................. 错误!未定义书签。
4、技术标准和要求................................................................................. 错误!未定义书签。
1、项目概况承包方式:本工程采用交钥匙总承包工程模式,包设计、包施工、包材料、包质量、包工期、包安全生产、包文明施工、包谈点、包协调、包报装、包青苗赔补、包二次搬运、包站点验收移交前材料看管、包高压接火(需要供电局配合高压停电)、包变压器检测补偿、包低压接火、包验收送电(包括所有负荷开关的送电、相关部门验收接火费用)、保修、售后服务。
计量表要求为智能电表。
站点协调赔补费组成:包括谈点费、报装费、协调费、站点验收移交前的材料看管费、材料卸车费、仓管费、二次搬运费、高压接火补偿费(需要供电局配合高压停电)、变压器检测补偿费、低压接火赔补费、青苗赔补赔补费、表位费、验收送电等所有站点开通费。
定额依据:1)、10KV(含10KV)以下的工程执行2008年版《XX省安装工程消耗量定额》第二册及配套的费用定额,管理费、利润及措施费用按中值取。
2)、人工费调整按桂建标[2013]3号《关于调整建设工程定额人工工资单价的通知》执行。
3)、工程定额测定费按财综[2008]78号《财政部国家发展委关于公布取消和停止征收100项行政事业性收费项目的通知》执行。
2、新建基站市电引入类型目前基站的交流供电基本上以当地市电作为主用交流电源,而市电引入情况大概可以分为以下四种情况:1) 新建机房设有专用变压器,通过1路10KV高压引至基站专用变压器,通过变压器降压后负责基站设备供电。
2) 新建机房无专用变压器,从远端的公用变压器引1路380V(或220V)至基站,负责基站设备的供电。
3) 租用民房设有专用变压器的基站,从租用民房的低压配电系统的输出分路引至基站。
4) 租用民房无专用变压器的基站,从租用民房的总交流配电箱处引至基站。
3、市电引入要求基站交流电源引入容量分为20、30、50、80KVA四种类型。
针对上述四种市电引入情况,可作以下相应处理:新建基站设有专用变压器新建基站专用变压器10KV引入要求本规范考虑增加10KV市电引入和变压器配置相关要求供参考。
1)变压器配置及接地系统技术要求自建变压器的基站,变压器安装室外宜采用油浸变压器。
变压器一次侧高压氧化锌避雷器应不小于5KA,多雷区或强雷区宜配置20KA高压氧化锌避雷器。
变压器二次侧采用架空方式,宜配置1组(3个)20KA氧化锌避雷器,避雷器接地线接至变压器壳接地点。
变压器地网面积要求不小于80平方米。
图1 变压器地网施工要求示意图图2 变压器接地示意图2)10KV架空线路技术要求市区架空电力线路的路径,应与城市总体规划相结合。
线路路径走廊位置,应与各种管线和其他市政设施统一安排。
架空电力线路路径的选择,应符合下列要求:a、应减少与其他设施交叉;当与其他架空线路交叉时,其交叉点不应选在被跨越线路的杆塔顶上。
b、架空电力线路跨越架空弱电线路的交叉角,应符合表1的要求。
表1 架空电力线路与架空弱电线路的交叉角弱电线路等级一级二级三级≥30°≥45°不限制交叉角一级线路:首都与各省(直辖市)、自治区所在地及其相互间联系的主要线路:首都至各重要工矿城市、海港的线路以及由首都通达国外的国际线路:由邮电部门指定的其他国际线路和国防线路;铁道部与各铁路局及各铁路局之间联系用的线路,以及铁路信号自动闭塞装置专用线路。
二级线路:各省(直辖市)、自治区所在地与各地(市)、县及其相互间的通信线路;相邻两省(自治区)各地(市)、县相互间的通信线路;一般市内电话线路:铁路局与各站、段及站段相互间的线路,以及铁路信号闭塞装置的线路。
三级线路:县至区、乡的县内线路和两对以下的缄郊线路;铁路的地区线路及有线广播线路。
c、架空电力线路不应跨越储存易燃、易爆物的仓库区域。
架空电力线路与火灾危险性的生产厂房和库房、易燃易爆材料堆场以及可燃或易燃、易爆液(气)体储罐的防火间距,应符合现行国家标准《建筑设计防火规范》(GBJ16-87)的规定。
d、应避开洼地、冲刷地带、不良地质地区、原始森林区以及影响线路安全运行的其他地区。
e、不宜跨越房屋。
架空电力线路通过林区,应砍伐出通道。
通道宽度不应小于线路两侧向外各延伸5m。
通道附近超过主要树种自然生长高度的个别树木,应砍伐。
树木自然生长高度不超过2m或导线与树木(考虑自然生长高度)之间的垂直距离大于3m,在不影响线路施工运行情况下,可不砍伐通道。
架空电力线路通过果林、经济作物林以及城市绿化灌木林时,不宜砍伐通道。
耐张段的长度不宜大于2km。
3)10KV线缆选择基站自建变压器10KV输入电缆采用架空敷设方式,可采用钢芯铝绞线芯架空绝缘电缆JKLGYJ-10或铝绞线芯架空绝缘电缆JKLYJ-10。
新建基站设有专用变压器380V低压电缆技术要求基站变压器设置分二类,一类为变压器设置在基站外,距离基站机房较远(大于30米以上),另一类为变压器设置在站内或距离基站机房距离小于30米,对该二类变压器地网和变压器至基站交流配电箱的电源线的要求如下:i) 变压器设置在站外的基站对变压器设置在站外的基站,其变压器的地网设置要求由具有相应设计资质的设计单位负责设计,其地网设置和接地电阻的要求可参照原电力部和国家的相关标准和规范的要求执行。
变压器至基站机房的电力线根据各基站情况可采用地埋引入或采用架空引入,2对采用地埋引入电力线的基站,电力线要求采用电力电缆,其线径要求为16mm22 (50kVA) (30kVA) /35mm(20kVA)/25mm多股铜芯金属护套电力电缆或电缆穿钢管方式,电缆金属护套或钢管二端应就近作接地处理;对采用架空电力线引入的基站,22 (20kVA)/25mm16mm(30kVA) 在终端杆处引入机房交流配电箱的电力线应采用2 (50kVA)的多股铜芯金属护套的电力电缆或电缆穿钢管,并采用地埋方式引/35mm入机房,其电缆地埋长度应不小于30米,电缆金属护套或钢管二端应就近作接地处理,如电缆埋设长度有困难,可采用沿机房四周地埋敷设的方法解决。
在架空电缆终杆处,架空电缆和直埋电缆连接处宜配置1组(4个)20KA氧化锌避雷器。
若架空电缆终杆距离基站基础地网小于30m,则避雷器接地和电缆金属护套或钢管接地利用基站基础地网;如果大于30m,则新建1组4m×4m基础地网,供避雷器接地和电缆接地用。
ii) 变压器设置在站内的基站对变压器设置在站内的基站,变压器的地网设置要求及与机房地网、铁塔地网连接的要求请参照基站防雷接地系统执行。
高压电缆应采用金属护套电力电缆埋地进入机房,电缆埋地长度不宜小于200m,电缆金属护套应就近接地处理。
在架空高压电力线终端杆与金属护套电力电缆的接头处,三相电力线应分别就近对地加装额定电压为(系统额定电压10kV)或(系统额定电压)的高压氧化锌避雷器。
对于建在郊区或山区的基站,避雷器宜采用20KA采用高压氧化锌避雷器。
22 (30kVA) (20kVA)/25mm变压器至基站机房交流配电箱的电源线要求采用16mm2 (50kVA)的多股铜芯电力电缆,该电力电缆要求采用金属护套电缆或电缆穿/35mm钢管的方式全程地埋引入机房内,其电缆地埋长度应不小于30米,电缆金属护套或钢管二端应就近与地网相连通,如电缆埋设长度有困难,可采用沿机房四周地埋敷设的方法解决。
若各地市公司确因实际施工需要,需将铜芯电缆调整为铝芯电缆,铝芯电缆线径按照比铜芯电缆高一规格选取。
新建基站无专用变压器若施工条件允许,从远端的公用变压器到基站的导线应采用金属护套电缆或绝缘护套电缆穿钢管地埋引入基站,电力电缆金属护套或钢管两端应就近作保护接地。
若确实施工有难度,可考虑部分电缆架空,但离基站50米内电缆必须采用金属护套电缆或绝缘护套电缆穿钢管地埋引入基站,电力电缆金属护套或钢管两端应就近作保护接地,同时应在架空电缆和直埋电缆转接处加装一组无间隙氧化锌避雷器(如果引入电缆全程采用金属护套电缆或绝缘护套电缆,则必须截断)。
在架空电缆终杆处,架空电缆和直埋电缆连接处宜配置1组(4个)20KA氧化锌避雷器。
若架空电缆终杆距离基站基础地网小于30m,则避雷器接地和电缆金属护套或钢管接地利用基站基础地网;如果大于30m,则新建1组4m×4m基础地网,供避雷器接地和电缆接地用。
