现浇箱梁施工工艺流程图
- 格式:doc
- 大小:17.55 KB
- 文档页数:1
现浇普通混凝土箱梁施工工艺框图
场地平整
地基处理、加固
搭设脚手架
支架预压
安装底、侧模
绑扎底、腹板钢筋
安装内模
绑扎顶板钢筋
安设预埋件、预留孔
浇注混凝土
养 护
拆内模、封人洞
拆侧模、支架 钢
筋
加
工 砂
石
料
准
备 水
泥
准
备 配
合
比
设
计
混凝土拌合
检查验收
现浇普通混凝土箱梁施工工艺框图
场地平整
地基处理、加固
搭设脚手架
支架预压
安装底、侧模
绑扎底、腹板钢筋
安装内模
绑扎顶板钢筋
安设预埋件、预留孔
浇注混凝土
养 护
拆内模、封人洞
拆侧模、支架 钢
筋
加
工 砂
石
料
准
备 水
泥
准
备 配
合
比
设
计
混凝土拌合
检查验收

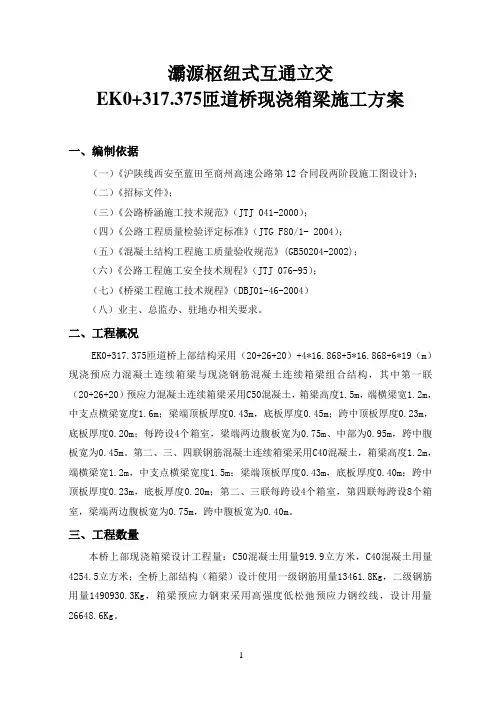

- - 1 - - 灞源枢纽式互通立交
EK0+317.375匝道桥现浇箱梁施工方案
一、编制依据
(一)《沪陕线西安至蓝田至商州高速公路第12合同段两阶段施工图设计》;
(二)《招标文件》;
(三)《公路桥涵施工技术规范》(JTJ 041-2000);
(四)《公路工程质量检验评定标准》(JTG F80/1- 2004);
(五)《混凝土结构工程施工质量验收规范》(GB50204-2002);
(六)《公路工程施工安全技术规程》(JTJ 076-95);
(七)《桥梁工程施工技术规程》(DBJ01-46-2004)
(八)业主、总监办、驻地办相关要求。
二、工程概况
EK0+317.375匝道桥上部结构采用(20+26+20)+4*16.868+5*16.868+6*19(m)现浇预应力混凝土连续箱梁与现浇钢筋混凝土连续箱梁组合结构,其中第一联(20+26+20)预应力混凝土连续箱梁采用C50混凝土,箱梁高度1.5m,端横梁宽1.2m,中支点横梁宽度1.6m;梁端顶板厚度0.43m,底板厚度0.45m;跨中顶板厚度0.23m,底板厚度0.20m;每跨设4个箱室,梁端两边腹板宽为0.75m、中部为0.95m,跨中腹板宽为0.45m。第二、三、四联钢筋混凝土连续箱梁采用C40混凝土,箱梁高度1.2m,端横梁宽1.2m,中支点横梁宽度1.5m;梁端顶板厚度0.43m,底板厚度0.40m;跨中顶板厚度0.23m,底板厚度0.20m;第二、三联每跨设4个箱室,第四联每跨设8个箱室,梁端两边腹板宽为0.75m,跨中腹板宽为0.40m。
三、工程数量
本桥上部现浇箱梁设计工程量:C50混凝土用量919.9立方米,C40混凝土用量4254.5立方米;全桥上部结构(箱梁)设计使用一级钢筋用量13461.8Kg,二级钢筋用量1490930.3Kg,箱梁预应力钢束采用高强度低松弛预应力钢绞线,设计用量26648.6Kg。 - - 2 - - 四、施工部署
桥梁施工工艺流程图
跨线桥及人行天桥施工工艺流程图
测量定位
扩大基础 钻孔灌注桩
桥墩施工 梁顶板钢筋绑扎
穿钢绞线
砼养护
钢束包封、支模封堵
拆模拆架 钢绞线张拉
梯道施工
桥身栏杆
桥面铺装层 桥梁支外模 桥梁钢支架安装 桥下地基整平压实
梁内模安装 波纹管安装 箱梁钢筋绑扎 桥梁砼浇筑 钻孔灌注桩施工工艺流程图
场地平整
桩位放样
埋设护筒
桩机就位
挖泥浆池或槽 向钻孔注入清水或泥浆
钻进
测泥浆指标
清孔 测量沉渣厚度<5cm
下钢筋笼
设立灌注砼导管 测孔、孔径、斜度
钢筋笼制作、吊运
灌注水下砼
移动砼灌注支架 测砼面高度 墩柱、桥台施工工艺流程图
测量定位
承台面凿毛
砼养护 钢筋制作安装
钢筋预埋 模板制作安装
砼浇筑
预应力张拉
灌浆、封端 现浇钢筋砼连续箱梁施工工艺流程图
测量定位
安装侧模内模 底模支撑、拼装 支撑基础整平、压实
拆模板支架 底板钢筋绑扎
砼养护 钢筋绑扎
砼浇筑 预应力箱梁施工工艺流程图
地基整平、压实
支架安装
底模、侧模安装
钢筋绑扎及安装波纹管
穿钢绞线束 钢绞线下料、编束
安装内模板
钢筋绑扎并检查
浇灌混凝土
混凝土养护
拆除内模侧面模
预应力张拉
压浆、封端 雨、污水管道工程施工工艺流程图
雨水 污水
测量放线
管道(沟)槽土方开挖
垫层
管道平基
管道安装
管道接口
管座浇灌砼 管座支模板
砌筑检查井
管道检查验收
回填土、夯实 测量放线
管道(沟)槽土方开挖
浇砼垫层
管道平基
管道安装
管道接口
管座支模板
管座浇灌砼
砌筑检查井
闭水、渗水试验
回填土、夯实 给水管道工程施工工艺流程图
测量放线
管道(沟)槽开挖土方开挖
基层施工找坡
管道防腐及安装
砌筑蝶、闸阀井、排泥井
试压、渗水试验 安装蝶阀、闸阀、消火栓
管道回填土、夯实
清洗消毒 水泥稳定石粉渣基层施工工艺流程图
测量、放线
培土路肩
第36卷第11期 2 0 1 0年4月 山 西 建 筑 SHANXI ARCHITECTURE V0l_36 No.11 Apr.2010 ・315・
文章编号:1009—6825(2010)11-0315—02
高速铁路肖家巷特大桥4 0+56+40现浇箱梁施工
李东生
摘要:现结合肖家巷特大桥现浇箱梁施工实际,介绍了连续梁支架现浇法施工工艺流程,阐述了采用满堂支架施工现
浇连续箱梁相应的施工要点,以积累特大桥现浇箱梁施工经验。 关键词:现浇连续梁,满堂支架,钢筋,混凝土,预应力
中图分类号:U445 文献标识码:A
1概述
1.1 工程概况
肖家巷特大桥跨101省道现浇箱梁为变高度三向预应力结
构的混凝土箱梁。长度为(40+56+40)m,顶板宽12 m,底板宽
6.7 m,翼板悬臂长2.65 m,箱粱顶板设置成1.5%双向横坡,梁
高中支点为4.35 m,跨中为3.05 m,腹板厚50 cm,底板厚32 em。
1.2施工工艺流程
对101省道进行交通管制
场地平整、地基处理 施工准备 H备料
安装支架及支座 !j!.......... ..一 立底模 -_●-_'_●。-。。。。。。。。。。。,。。。。。。_-●___●__一 ————— ——一 预压 二二 二 调整底模,立侧模
钢筋加工 绑扎底、腹板钢筋及预应力钢束
支立内模
f绑扎顶板钢筋I 唪
亟垂[]_+[ 垂I
[互匿匾[]
厂— 广] l 封锚 i
拆除支架,恢复
图I 连续梁支架现浇法施工工艺流程图 …】一】…】 …】…】…~ 施工工艺流程见图1。
2满堂支架搭设和预压
2.1地基处理方法
将支架范围内(桥面宽度两侧各加2 m脚手架的宽度)的松
软地段全部挖除,分层换填AB组料,承台基坑清淤后采用小型机
械人工夯实,分层回填AB料并整平压实,要求压实度不低于 91%,上覆25 cm厚C30混凝土硬化处理,公路所在位置经检查
现浇箱梁满堂支架施工方案
一、 概述
1、 工程概况
起止桩号为K8+000—K17+000,全长9公里.A匝道桥第二联采用预应力混凝土现浇连续箱梁(30+40+30m),箱梁顶板宽15m,底板宽11。5m,梁高2.3米,底板厚均为0.25米,腹板厚0.5米,两侧翼缘板悬臂长度为1.75米,桥面横坡2%,桥面横坡由梁底垫石变高度使梁体整体旋转而形成,箱梁横断面和梁高均保持不变。箱梁预应力筋采用标准强度fpt=1860mpa的高强低松弛钢绞线,顶底板及腹板为15Φ15.24mm的预应力束,共26束;中横梁为12Φ15。24mm的预应力束,每道梁9束。该联现浇箱梁共有混凝土1250m3,钢筋230吨,钢绞线45.5吨.
2、施工方法简介
上述桥位区均为农田或耕地,地质条件较差。施工前必须先将桥位地基处理好后,再采用扣件式满堂支架整体现浇施工工艺进行施工,箱梁底模外侧模采用18mm厚竹胶板,内模采用12mm厚胶合板制作而成。总体施工工艺流程图如下:
二、 地基处理和满堂支架搭设和预压
1、 地基处理
先将地基整平填筑50cm厚石渣碾压密实后浇筑一层10cm厚C25混凝土作为支架基础。整段地基的处理宽度比桥面总宽度每侧各宽出一米,为避免地基受水浸泡,在基础两侧开挖30*30cm的排水沟,排水沟应保证排水顺畅渠贯通,以利于水流及时排出。
2、 支架搭设
在地基处理好后按照箱梁的轮廓线逐条放出箱梁的翼板、底板边线,然后按照此线形进行支架的搭设,支架采用扣件式满堂脚手架,其结构形式如下;纵桥向立杆间距为90cm横桥向立杆间距除箱梁腹板及中、端横梁所对应的位置间距45cm布置外其余均按90cm间距布置(详见《现浇箱梁支架布置图》,在高度方向每间隔1。2m设置一排纵横向联接钢管使所有立杆联成一体,为确保支架的整体稳定性,纵横向立杆每间隔3排各设置一道剪刀撑.支架顶面高度一般控制在底板以下30-50cm的范围内,然后在钢管上口安装可调节顶托,可调顶托的调节范围为0—30cm,主要作用是调整底板标高和便于拆除底模。钢管支架搭设好后,在可调节顶托上铺设10*15cm木方,箱体底板部分木方按横桥向布置,木方长4m间距为0.9m;(在中、端横梁位置间距为0。45cm),翼缘板部分木方按纵桥向布置,木方长4m间距0。9m;然后在10*15cm的木方上面铺设10*10cm的木方,两层木方用铁钉固定,木方铺设间距为:在箱梁腹板所对应的位置按20cm布置,底板其余位置按30cm布置。最后在上面铺设18mm厚竹胶板作为箱梁底模。
