污泥干燥系统设备安装及试运行
- 格式:pdf
- 大小:139.93 KB
- 文档页数:3
项目名称:XX污水处理厂污泥干燥工程项目地点:XX市XX区建设单位:XX污水处理厂施工单位:XX建设有限公司二、工程背景随着我国城市化进程的加快,污水处理需求日益增长,污水处理厂产生的污泥量也逐年增加。
为了解决污泥处理问题,本项目采用污泥干燥技术,将污泥进行脱水干燥,实现污泥减量化、资源化。
三、施工方案1. 施工准备(1)施工人员:组织专业施工队伍,对施工人员进行技术交底和安全教育。
(2)施工材料:根据设计要求,准备干燥设备、输送设备、控制系统、辅助设施等材料。
(3)施工设备:确保设备性能良好,并进行试运行。
2. 施工工艺(1)污泥输送:采用皮带输送机将污泥输送到干燥设备。
(2)污泥干燥:采用热风干燥工艺,将污泥进行脱水干燥。
干燥温度控制在60-80℃之间,干燥时间约为2小时。
(3)产品收集:干燥后的污泥采用螺旋输送机输送到产品收集系统。
(4)余热回收:干燥过程中产生的余热回收,用于污泥干燥和加热空气。
3. 施工质量控制(1)设备安装:严格按照设计要求进行设备安装,确保设备运行稳定。
(2)干燥过程:严格控制干燥温度和时间,确保污泥干燥效果。
(3)产品检验:对干燥后的污泥进行检验,确保其符合国家相关标准。
4. 施工安全(1)施工现场:设置安全警示标志,确保施工人员安全。
(2)施工设备:定期对设备进行检查、维护,确保设备安全运行。
(3)施工人员:加强安全教育,提高施工人员安全意识。
四、施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
五、施工组织1. 施工单位:负责施工组织、施工管理、施工质量、施工安全等工作。
2. 监理单位:负责工程质量、进度、安全等方面的监督检查。
3. 设计单位:负责施工过程中的技术指导和设计变更。
六、施工总结工程完成后,对施工过程进行总结,分析施工过程中存在的问题,为今后的类似工程提供借鉴。
七、施工注意事项1. 施工过程中,密切关注设备运行情况,发现问题及时处理。
污水处理设备调试及试运行方案污水处理设备调试及试运行方案是确保设备能够正常工作并达到预期性能的关键步骤。
该方案应包括设备调试、设备试运行、性能测试和操作培训等内容。
以下是一个针对污水处理设备的调试及试运行方案的示例,共计1200字。
一、设备调试1.检查设备安装情况,确保所有设备的安装位置、固定和连接都符合设计要求。
2.检查所有设备的电气接线,确保接线正确、牢固。
3.检查设备的液压系统,确保液压管道无渗漏、液压油质量合格。
4.检查设备的传动系统,确保传动链条无松动或断裂。
5.检查设备的控制系统,确保各传感器和执行器的连接和校准都正常。
6.检查设备的清洗系统,确保清洗喷头无堵塞、清洗水质量合格。
7.检查设备的排水系统,确保排水管道无渗漏、排水通畅。
8.检查设备的取样系统,确保取样管道和容器无杂质,取样阀门操作正常。
二、设备试运行1.对所有设备进行试运行前的预热,保证设备系统温度和湿度达到设计要求。
2.在试运行前进行润滑加油,确保设备各零部件运转顺畅。
3.按照设备操作手册的要求,依次启动设备的各个系统,并逐步增加负荷,注意观察设备运行是否正常,有无异常声音或振动。
4.对设备进行逐级负荷试运行,即先以低负荷运行一段时间,然后逐渐增加负荷,检查设备在不同负荷下的运行情况。
5.在试运行过程中,根据设备操作手册的要求,进行设备的各项操作,包括启动、停止、调节等,检查设备的响应和动作是否灵敏准确。
三、性能测试1.对设备进行正常运行下的性能测试,包括处理水量、处理效率、出水水质等指标的测试。
2.根据设计要求和国家标准、行业标准等相关规定,检测和记录设备的各项性能指标。
3.对设备在极端工况下的性能进行测试,例如最大处理能力、最恶劣进水条件等。
4.对设备进行稳定性测试,长时间运行观察设备是否存在故障或性能下降情况。
四、操作培训1.对操作人员进行设备的操作培训,包括设备的启动、停止、调节、维护等方面的知识和技能。
2.对操作人员进行事故处理培训,包括突发事件应急处理和设备故障排除等方面的知识和技能。
一体化污泥处理设备安装施工方案一、施工概述本方案为其中一体化污泥处理设备的安装施工方案,该设备用于处理城市污泥,包括污泥干化、消毒等处理工艺。
本施工方案将包括设备搬运、基础施工、设备安装等内容。
二、施工组织1.项目经理:负责项目管理、物资采购、施工进度控制等工作。
2.安全管理人员:负责施工现场安全管理、事故预防等工作。
3.工程师:负责施工图纸、设备安装等工作。
4.施工人员:根据工程需求,分为土建施工、机电设备安装等专业施工人员。
三、施工步骤1.前期准备(1)组织相关技术人员对现场进行勘察,制定详细的施工方案。
(2)确定施工时间和施工队伍,安排好各个工序的施工人员。
(3)采购所需的建筑材料、机电设备等。
2.基础施工(1)进行现场标线,确定设备安装位置。
(2)进行地基开挖,清理现场垃圾。
(3)进行浇筑地基混凝土,并进行相应的加固处理。
(4)进行土建基础工程验收,确保基础质量达到要求。
3.设备搬运(1)安排专业搬运队伍进行设备搬运,保证搬运过程中设备不受损。
(2)根据设备搬运计划,进行吊装、运输等工作。
4.设备安装(1)根据设备安装图纸,进行设备安装。
(2)首先进行大型设备的安装,如污泥干化设备、消毒设备等。
(3)进行中小型设备的安装,如输送机、搅拌机等。
(4)进行设备的调试和试运行,确保设备安装完善。
5.安全措施(1)在施工现场设置必要的安全警示标志,提醒工人注意安全。
(2)工人需佩戴好安全帽、安全鞋等防护装备,确保工人身体安全。
(3)设备安装过程中,关键部位设置安全保护措施,避免意外发生。
6.验收及收尾工作(1)对设备安装情况进行验收,确保设备安装质量达标。
(2)对施工现场进行清理,清除工人所使用的工具和设备,整理现场。
(3)整理项目资料和施工记录,编写施工报告。
四、施工安全控制措施1.设备搬运过程中,采用专业的搬运设备,确保设备不受损。
2.施工现场设置安全警示标志,进行明确的安全警示。
3.施工人员需佩戴好安全帽、安全鞋等,严格遵守安全操作规范。
污泥脱水车间设备操作规程范本1. 设备操作前准备工作1.1 确保操作人员已经接受过必要的培训,并具备相关的操作证书。
1.2 确认设备和相关辅助设备的工作状态正常,如电源是否正常,管道是否畅通等。
1.3 穿戴好必要的劳动防护用品,包括防护服、安全帽、工作手套等。
2. 设备操作步骤2.1 启动设备前的准备工作2.1.1 检查进料系统是否正常工作,排除可能存在的堵塞等问题。
2.1.2 检查机器内部是否有杂物,必要时进行清理。
2.2 启动设备2.2.1 确保设备的电源开关处于关闭状态。
2.2.2 打开主电源,检查设备的配电箱是否有异常。
2.2.3 打开设备的总电源开关,待设备运行稳定后,再打开相应的操作开关。
2.3 设备调试和运行2.3.1 将污泥输送到设备的进料管道中,确保进料流量适中。
2.3.2 调整设备的运行参数,如转速、进料流量等,使设备达到最佳工作状态。
2.3.3 定期检查设备各处的温度、压力等参数,确保设备正常运行。
2.3.4 当设备出现异常时,及时停机检修,并记录异常情况和处理过程。
3. 设备停机和检修3.1 停机前的准备工作3.1.1 停止向设备中输入污泥,然后等待设备内的所有物料排出完毕。
3.1.2 关闭设备的操作开关,并切断设备的总电源。
3.2 设备停机3.2.1 按照设备的停机程序操作,逐步降低设备的转速,直到设备停止。
3.2.2 确认设备停止后,将设备与供电系统进行隔离。
3.3 检修设备3.3.1 检查设备的各个部件是否存在磨损、松动等问题。
3.3.2 清理设备内的杂物,确保设备的通风、散热等工作正常。
3.3.3 检查设备的电源、电缆等部件是否存在异常。
3.3.4 修复或更换故障的部件,并进行相应的试运行。
4. 设备维护和保养4.1 定期检查设备的润滑情况,并根据需要添加润滑油。
4.2 清理设备的过滤网、过滤器等部件,保证设备的正常运行。
4.3 定期对设备进行紧固,检查设备的螺栓、固定件是否松动。

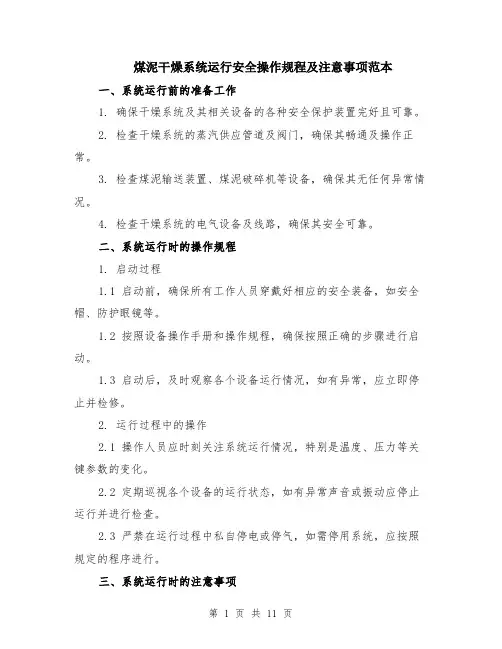

煤泥干燥系统运行安全操作规程及注意事项范本一、系统运行前的准备工作1. 确保干燥系统及其相关设备的各种安全保护装置完好且可靠。
2. 检查干燥系统的蒸汽供应管道及阀门,确保其畅通及操作正常。
3. 检查煤泥输送装置、煤泥破碎机等设备,确保其无任何异常情况。
4. 检查干燥系统的电气设备及线路,确保其安全可靠。
二、系统运行时的操作规程1. 启动过程1.1 启动前,确保所有工作人员穿戴好相应的安全装备,如安全帽、防护眼镜等。
1.2 按照设备操作手册和操作规程,确保按照正确的步骤进行启动。
1.3 启动后,及时观察各个设备运行情况,如有异常,应立即停止并检修。
2. 运行过程中的操作2.1 操作人员应时刻关注系统运行情况,特别是温度、压力等关键参数的变化。
2.2 定期巡视各个设备的运行状态,如有异常声音或振动应停止运行并进行检查。
2.3 严禁在运行过程中私自停电或停气,如需停用系统,应按照规定的程序进行。
三、系统运行时的注意事项1. 防止过载1.1 严禁超载运行干燥系统,根据设备的额定参数和工艺要求合理调节生产量。
1.2 当出现设备过载的情况时,应立即停止运行,及时处理异常,防止设备受到损坏。
2. 高温防护2.1 干燥系统在运行过程中,会产生高温,操作人员应穿戴好耐高温服装及防护用具。
2.2 在操作过程中应避免直接接触高温部件,如有需要接近,应佩戴好隔热手套、护目镜等。
3. 维护保养3.1 定期清洁设备及相关附件,保持设备表面的清洁,防止积尘和杂物堆积。
3.2 定期检查和更换设备运行过程中易损件,确保设备的正常运转。
4. 紧急情况处理4.1 在发生火灾、泄漏等紧急情况时,应立即启动应急预案,采取适当措施进行紧急处理。
4.2 操作人员应掌握紧急疏散逃生路线和应急设备的使用方法,确保人员的安全。
总结:以上是煤泥干燥系统运行的安全操作规程及注意事项,操作人员在操作前应详细了解设备的操作手册和相应的安全规程,确保操作的正确性和安全性。
污泥干燥工程施工方案一、工程概述污泥干燥工程是为了实现污泥的无害化、减量和资源化处理,提高污泥的处理效率和环保水平。
本工程采用先进的污泥干燥技术,将含水量较高的污泥通过干燥设备进行处理,降低污泥含水量,达到无害化处理的目的。
二、施工准备1. 技术准备:根据污泥的性质和处理要求,选择合适的污泥干燥技术和设备。
编制详细的施工方案和技术要求,组织技术人员进行学习和培训。
2. 设备准备:根据施工方案,采购和准备污泥干燥设备,包括干燥机、热源设备、输送设备等。
并对设备进行调试和检查,确保设备正常运行。
3. 现场准备:对施工场地进行清理和整理,确保场地平整、无障碍物。
根据设备安装要求,进行设备基础的施工和验收。
三、施工流程1. 污泥输送:将初步处理后的污泥通过输送设备送至干燥机进行干燥处理。
在输送过程中,注意保持设备和管道的畅通,防止因堵塞而影响施工进度。
2. 污泥干燥:将污泥送入干燥机中进行干燥处理。
干燥机通过加热污泥,使其水分蒸发,从而达到降低污泥含水量的目的。
根据污泥的性质和处理要求,调整干燥机的温度和湿度,确保干燥效果。
3. 干燥污泥收集:干燥后的污泥通过输送设备送至收集装置,进行收集和储存。
收集装置可以是袋式过滤器、离心机等,根据污泥的性质和要求选择合适的收集装置。
4. 废气处理:在污泥干燥过程中,会产生大量的废气,包括湿气和异味等。
需要对废气进行处理,达到环保要求。
可以采用活性炭吸附、生物滤池等方法进行废气处理。
四、施工要点1. 设备安装:根据设备安装要求,进行设备基础的施工和验收。
设备安装应牢固可靠,确保设备正常运行。
2. 管道安装:合理设计管道布局,确保管道畅通无阻。
注意管道的密封和保温,防止热量损失和气味泄漏。
3. 电气安装:根据设备要求,进行电气设备的安装和调试。
确保电气设备的安全可靠,满足生产需求。
4. 调试和验收:在设备安装完成后,进行设备的调试和验收。
确保设备正常运行,达到设计要求。

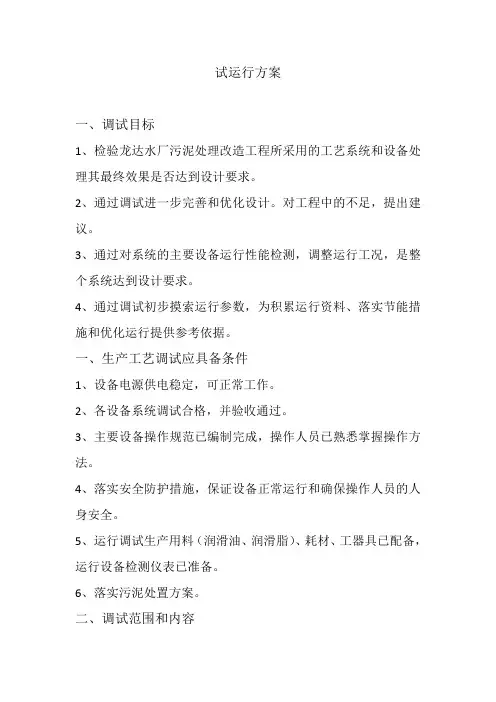

试运行方案一、调试目标1、检验龙达水厂污泥处理改造工程所采用的工艺系统和设备处理其最终效果是否达到设计要求。
2、通过调试进一步完善和优化设计。
对工程中的不足,提出建议。
3、通过对系统的主要设备运行性能检测,调整运行工况,是整个系统达到设计要求。
4、通过调试初步摸索运行参数,为积累运行资料、落实节能措施和优化运行提供参考依据。
一、生产工艺调试应具备条件1、设备电源供电稳定,可正常工作。
2、各设备系统调试合格,并验收通过。
3、主要设备操作规范已编制完成,操作人员已熟悉掌握操作方法。
4、落实安全防护措施,保证设备正常运行和确保操作人员的人身安全。
5、运行调试生产用料(润滑油、润滑脂)、耗材、工器具已配备,运行设备检测仪表已准备。
6、落实污泥处置方案。
二、调试范围和内容1、污泥储泥池运行及控制2、污泥浓缩一体机运行及控制3、絮凝剂的优化选择4、污泥外运管理三、污泥处理调试方案1.1主要设备潜水搅拌器用于将均衡池的污泥搅拌均质。
数量:2台设计参数:N-2.2kw 叶轮直径150mm1.2管理方式(1)调整进泥与出泥量,匹配剩余污泥排放量与脱水机房污泥处理量。
(2)连续运行搅拌器,使污泥浓度均匀,提高污泥脱水效果。
2.1主要设备污泥浓缩脱水机采用机械脱水方式,利用离心加速污泥沉淀,使其与液体分离。
数量:1台设计参数:进泥总量:130-195m3/d进泥浓度:2.0-3.0%出泥含固率:》20%水平螺旋输送机用于将泥饼输送至倾斜输送机料斗内。
数量:1台设计参数:N=2.2kw Q=2.5m3/h L=6m倾斜螺旋输送机用于将泥饼输送至污泥斗中。
数量:1台设计参数:N=4kw Q=2.5m3/h L=12m a=25°絮凝剂制备系统用于絮凝剂溶液制备,系统配套设备包括干粉投加装置、容器、静态稀释器、阀门、仪表、连接管道等。
数量:1套设计参数:V=1000L N=4.5kw2.2管理方式(1)人工就地开启设备(2)絮凝剂的投加量应根据污泥的性质、浓缩程度、固体浓度等因素,通过试验决定。

污水处理厂设备安装及调试运行方案一、引言本方案旨在描述污水处理厂设备的安装及调试运行过程。
污水处理厂设备安装及调试运行是确保设备正常运行和达到处理效果的基础工作,需要严密组织、科学规划和安全可靠。
二、前期准备工作1.确定污水处理厂设备的类型和规格,购买符合要求的设备。
2.设计合理的设备安装及调试运行方案,并与相关单位进行沟通,获得必要的许可和审核。
三、设备安装步骤1.施工准备:组织人员对施工现场进行清理,并做好相应的安全防护措施。
2.设备基础施工:按照设计要求进行设备基础的浇筑,保证基础的平整和牢固。
3.主体设备安装:根据设备布置图,对各设备进行定位、连接,并确保各管道、电缆等连接正确无误。
4.附属设备安装:包括管道、阀门、梯子、平台等附属设备的安装。
5.检查调整:对已安装的设备进行检查和调整,确保各设备的运行正常。
四、设备调试运行步骤1.检查仪表:对设备中的仪表进行检查,确保仪表的正常工作。
2.连接电源:按照设备的电气接线图连接电源,并确保没有短路和接线错误。
3.启动设备:按照设备启动序列,逐个启动设备,并观察设备的运行情况。
4.试运行:设备第一次启动后,进行试运行,并注意观察设备的各项指标是否符合规定要求。
5.调试设备:根据设备的工艺要求和操作手册对设备进行调试,检查设备的各项功能。
6.复选设备:在设备调试运行过程中,严格按照设备的工艺要求进行设备性能的检验。
7.故障处理:如果在设备调试运行过程中出现故障,及时处理,并记录故障原因和处理方法。
五、安全措施1.在设备安装及调试运行过程中,严格执行安全操作规程,确保人员安全和设备的正常运行。
2.为工作人员提供必要的安全防护用品和设备。
3.在设备运行过程中,设立监控系统,及时发现设备异常情况,并采取相应的处理措施。
六、验收及记录1.设备安装及调试运行结束后,对设备进行全面验收,确保设备安装和运行符合设计和规范要求。
2.验收记录应包括设备安装的具体情况、设备调试过程中的问题和处理方式等详细信息,作为后续运维和维护的参考。

某污水处理厂设备安装及调试运行方案一、前言随着城市化进程的不断加快,城市污水的处理问题越来越突出。
某污水处理厂建设是为了满足城市环保建设的需要,对于污水处理的质量、效率以及成本控制等方面都提出了更高的要求。
因此,在该厂的设备安装及调试运行阶段,需要认真制定方案,进行系统的计划和组织,确保设备的安全及运行的稳定性,达到处理工艺的最佳效果,实现环保目标。
二、设备安装方案该厂设备主要包括进水口、事前沉淀池、生物滤池、二次沉淀池、污泥浓度池等基本设施。
根据设备的安装需求和实际情况,建议采用如下方案:(一)进水口安装进水口作为污水处理工程的入口,必须安装在污水收集管网的最低点,进水口必须与污水管网对接。
为了确保进水口的连接准确,以及设备的安全性,需要进行如下安装措施:1、进水口与接口之间的距离应符合国家标准规定。
进水口底面高度必须与站内地面的相对高度一致。
2、进水口的口径大小,必须符合包括流量、便于操作维护和清洁、不影响下游污水的水位、保证污水平稳流入等多种因素的综合考虑。
3、安装进水口时需要进行良好的密封,确保污水不会从底部或侧面渗漏而污染环境或损坏设备。
(二)事前沉淀池和生物滤池安装事前沉淀池和生物滤池是该厂的核心设备,安装需要特别注意以下几点:1、事前沉淀池被安装在进水口下方、生物滤池装在事前沉淀池上方,生物滤池必须严格按照图纸设计,保证充分的过滤面积,减少污物的残留。
2、生物滤池的滤料采用硅砂或陶粒,在安装和使用过程中不要造成对环境的污染,适当增大滤池的水深,保证水流的稳定性和过滤效果。
3、事前沉淀池的空间要大,同时为的是便于人员实施维护操作,需要设置检修口,以保证设备在维护及时时外界污物的干扰。
(三)二次沉淀池和污泥浓度池安装二次沉淀池与污泥浓度池都是为了定期处理生物滤池中污泥而进行安装的,二者都必须保证设备之间的相互协调,保证污水处理的效果。
1、二次沉淀池安装工作主要是为了在滤池出口处滤除残留污物,保证水质达标,对于污水处理比较复杂的工程而言,必须采取专用针阀以防止阻塞等问题的出现。

污泥干化处理干燥机安全操作规定前言污泥干化处理干燥机在废物处理领域扮演着重要角色,但是它也是一种危险的机器,如果不正确使用可能会导致人员伤亡和设备损坏。
因此,本文主要介绍污泥干化处理干燥机的安全操作规定,以确保工作人员的安全和生产设备的正常运行。
本文所述的污泥干化处理干燥机包括压滤机、增湿机、热风炉、烘干炉、碎料机、输送带等设备,操作人员应按照以下规定进行操作。
安全操作规定操作前的准备1.操作人员应熟知各类设备的结构、性能、工作原理、操作方法和安全注意事项,并按照相关规定穿戴好劳动保护用品。
在开始操作前,必须经过安全培训并经过考核合格方可上岗作业。
2.确保自身和设备周围环境没有杂物,例如易燃物、易爆物等。
3.在启动任何设备之前,必须检查所用设备和安全设备的完好情况。
4.保持设备的清洁卫生,定期检查、维护设备。
操作中的注意事项1.操作人员必须在现场认真负责地操作,不得离开操作现场,也不得在设备周围行走或闲谈,以免引起危险。
2.操作人员必须时刻注意设备的运行状况和工作环境,并及时发现并处理异常情况。
如发现压滤机冲程不正常或出现滴水情况,应立即停机检查,不能迟误。
3.操作人员必须认真填写设备运行记录,记录设备运行状况、各类指标和所发生的事故等情况,方便后期的维护和领导监管。
4.操作人员不能违反规定拆卸、更改设备中的保护设施和控制系统,不能私自改变设备的工作状态或扩大其工作范围。
5.操作人员应遵守操作规定,严禁在设备中注入化学药品和其他不符合规定的物质,以免损坏设备或危害人员健康。
6.在烘干炉和增湿机等相关设备操作时,操作人员应在安全距离内,避免直接接触高温和过热的物质。
7.在干燥机设备的停用、更换或配件更换等情况时,必须采取相应措施,进行严格的操作记录和安全措施。
8.操作人员必须根据污泥的干燥特性、含水量、质量等因素进行合理的干燥处理,放置污泥的总量不能超过设备的能力范围。
9.在操作过程中,如发现无法处理的有毒、有害物质,应立即停机并通知安全专员进行处理。

污水处理厂污泥干化技术规程一、前言污水处理厂污泥干化技术规程是指在污水处理过程中产生的污泥通过特定的干化工艺进行处理,达到减少体积、减少重量、减少污染物排放、降低处理成本等目的的一项技术。
本规程旨在规范污水处理厂污泥干化技术的操作流程、技术条件、设备要求、质量控制和安全保障等方面的具体要求,以确保污泥干化技术达到预期效果和安全可靠运行。
二、适用范围本规程适用于采用热风干化、微波干化、真空干化、热泵干化等各种干化工艺处理污水处理厂污泥的单位和个人。
同时,也适用于污泥干化设备的设计、制造、安装、调试、运行和维护等方面。
三、技术要求(一)污泥干化工艺1. 热风干化工艺:主要由干燥室、热风机、废气处理装置等组成。
干燥室内应设置适量的干燥器和搅拌装置,保证污泥均匀受热。
热风机应满足干燥室内所需的热风量及热风温度。
废气处理装置应能达到国家排放标准。
2. 微波干化工艺:主要由微波发生器、微波照射器、干燥室及废气处理装置等组成。
干燥室内应设置适量的微波照射器和搅拌装置,保证污泥均匀受热。
微波发生器应能够稳定输出微波功率。
废气处理装置应能达到国家排放标准。
3. 真空干化工艺:主要由真空干燥室、真空泵、冷凝器、加热器等组成。
真空干燥室内应设置适量的干燥器和搅拌装置,保证污泥均匀受热。
真空泵应能够满足所需真空度和抽气速率。
冷凝器应能够充分冷凝出污泥中所含水分。
加热器应能够提供所需热量。
4. 热泵干化工艺:主要由热泵、干燥室、废气处理装置等组成。
干燥室内应设置适量的干燥器和搅拌装置,保证污泥均匀受热。
热泵应能够满足所需热量和热风量。
废气处理装置应能达到国家排放标准。
(二)污泥干化设备1. 干燥室:应具有良好的密闭性和耐腐蚀性。
干燥室内应设置搅拌器、温度传感器、湿度传感器等设备,以监测干燥室内的温度、湿度等参数。
2. 热风机:应具有稳定的风量和风压,能够满足干燥室内所需的热风量和热风温度。
3. 微波发生器:应具有稳定的输出功率和频率,能够满足干燥室内所需的微波功率和频率。
污泥脱水车间污泥处理系统操作说明为保护机械设备不因人为因素形成故障,运行人员应严格按此顺序开启、关闭设备。
对于因为按此顺序开启、关闭设备造成的设备损坏,依厂有关规定进行处理。
运行前准备∶启动前检查下列事项:1、离心机是否安装正确,完整2、监控设备是否完善并功能完备3、物料通路是否设置完好絮凝剂准备:1、确保在运行前30分钟制备好污泥处理所要求的絮凝剂浓度。
2、检查絮凝剂投加泵。
(轴封、连接轴)3、检查絮凝剂流量计、压力表。
4、检查稀释水系统。
(设备、压力)5、检查絮凝剂投加管线上的阀门是否处于正确位置。
污泥准备:1、保证均质池内 / 缓冲池有足够的污泥,至少有1.5 / 1.3米深的污泥。
2、检查潜水搅拌器。
3、检查液位计。
污泥处理系统准备:1、检查切割机。
润滑油液位、防护装置可靠、无松动、无裂纹、前后阀门处于打开位置。
2、检查污泥投加泵。
(轴封、连接轴、干运行保护接线)3、检查污泥流量计、压力表。
4、检查冲洗水系统。
(设备、压力)5、检查污泥投加管线、冲洗水管线的阀门是否处于正确位置。
6、检查离心机。
(轴承润滑系统、电机支撑装置、主副电机、转鼓防护装置、浓缩机出口闸板阀、螺旋输送器)开机顺序∶1、直接利用浓缩机脱水(在PLC控制系统中各界面手动操作)打开浓缩机出口闸板阀------离心浓缩机------(待离心机达到正常转速后)絮凝剂稀释系统------絮凝剂投加泵-------切割机------污泥投加泵-------螺旋输送器2、先浓缩后脱水(在PLC控制系统中各界面手动操作)关闭浓缩机出口闸板阀------离心浓缩机------(待离心机达到正常转速后)絮凝剂稀释系统------絮凝剂投加泵-------切割机------污泥投加泵------(待缓冲池液位达到1.3米)潜水搅拌器------离心脱水机------(待离心机达到正常转速后)絮凝剂稀释系统------絮凝剂投加泵------污泥投加泵-------螺旋输送器3、全自动控制。
污泥干化机安装及日常维护
1、安装前检查
污泥干化机安装前做好设备验收工作。
对照设备清单,对到货的零件、部件、标准件等设备部件进行清点,检查有无漏发件,以及在运输装卸过程中所造成的损坏件。
如有问题及时设备生产厂家补发。
2、基础尺寸与位置偏差应符合要求
基础的尺寸、位置应符合安装要求,设备安装过程中如斜度误差、不同平面标高误差、纵横轴线误差等数值应在标准范围内。
3、关键部件预装配
安装污泥干化机时,先清除部件包装外层的保护涂层以及粉尘、油污、锈蚀等情况,并对关键的零部件、配件,进行预检测和预装配,以提高安装速度,避免返工现象,保证安装质量。
4、试机后再投入使用
污泥干化机安装完成后,并不能马上就投入正式生产当中。
要先对设备进行空负荷的试机,并观察设备有无异常,是否运转正常。
一切无误后再逐渐添加物料,进行有负荷的试机。
5、日常维护措施
开机前先检查一下污泥干化机各连接处螺丝、轴承、齿轮等部位是否松动、磨损,是否需要更换,并及时注入润滑油润滑,避免设备运转过程中摩擦力过大造成的能耗增加、零件磨损等现象。
日常检查输送机的皮带松紧度是否正常,皮带是否走偏,接头连接是否完好,如有问题及时调正修理。
按照操作规范操作热风炉,确保筒体温度在
规定的范围内。
污泥处理系统设计设备安装工作方案1. 背景随着城市化的快速发展,城市污水处理成为一项重要任务。
在污水处理过程中,污泥是无法避免的副产品。
污泥处理系统设计设备的安装工作方案,旨在有效处理污泥,减少环境污染,保护生态环境和人民的健康。
2. 设备选择在进行污泥处理时,我们将采用以下设备:1. 污泥浓缩机:用于将污泥中的水分去除,减少体积和重量。
2. 污泥脱水机:用于进一步去除污泥中的水分,提高固体含量。
3. 污泥干化机:用于将脱水后的污泥进行干燥处理,减少水分含量,降低体积。
4. 热解炉:用于高温热解污泥,将有机物分解为无害物质,减少对环境的污染。
3. 设备安装设备安装工作将按照以下步骤进行:1. 设计方案:根据污泥处理的实际情况,制定设备安装的设计方案。
2. 设备准备:准备所需设备和工具,并进行必要的检查和测试。
3. 基础施工:根据设计方案,在污泥处理厂区域内进行基础施工,建造设备安装的基础支撑结构。
4. 设备安装:根据设备的安装要求,进行设备的安装工作,确保设备稳固可靠,并与电力、水源等设施进行连接。
5. 调试测试:完成设备安装后,进行设备的调试和测试工作,确保设备正常运行。
6. 运行培训:对操作人员进行设备使用和维护的培训,确保设备的正常运行和维护。
4. 安全保障在设备安装过程中,我们将重视安全保障措施,包括但不限于:1. 提供必要的个人防护装备,如安全帽、安全鞋、手套等。
2. 设立警示标志和安全围栏,以确保工作区域的安全。
3. 对设备进行质量检查和保养,确保设备正常运行,避免安全事故发生。
4. 培训员工关于设备操作的正确方法和操作规程,以提高安全意识。
5. 环境保护在污泥处理系统设计设备安装过程中,我们将注重环境保护,采取以下措施:1. 合理利用资源,减少能源消耗和废弃物排放。
2. 控制噪音和振动,减少对周围环境和居民的影响。
3. 监测和管理设备运行过程中的排放物,确保排放物符合环境标准。
4. 原则上不采用对环境有潜在风险的设备或工艺。
北京某污水厂污泥干燥系统设备安装工程施工组织设计施工组织设计书项目名称:北京污水厂污泥干燥系统设备安装工程工程内容及规模:该工程是对北京污水厂进行污泥干燥系统设备安装,主要包括设备运输、基础施工、设备安装及调试等工作。
施工前准备为保证施工顺利进行,需提前开展以下工作:1.工程准备:组织收集、整理施工所需的相关施工图纸及技术资料,并制定施工方案。
2.施工人员准备:确定施工所需的各类施工人员,并进行技能培训。
3.材料准备:根据施工图纸及技术要求,进行材料计划编制及采购工作。
4.设备准备:根据设备清单及施工图纸,安排设备运输与使用。
施工组织架构1.项目经理:负责工程的全面组织、协调和管理,制定施工方案和施工进度计划。
2.施工班组长:负责具体施工过程的组织与管理,监督工人的施工质量。
3.施工人员:包括钢结构工、电焊工、起重工、电工、管道安装工等。
施工安排1.运输及仓储:根据设备运输及使用需求,合理安排设备运输车辆,并确定合适的仓储地点。
2.基础施工:基于设备安装图纸,进行设备基础的浇筑和养护工作。
3.设备安装:按照施工图纸和工艺要求,按序安装各个设备部件。
4.调试及验收:完成设备安装后,进行设备的调试、试运行和最终的验收工作。
施工风险及安全控制1.设备运输:设备运输过程中需注意车辆的稳定性及设备的固定,严防设备受损。
2.基础施工:在基础浇筑过程中,要根据地质条件和工艺要求,控制土方开挖深度和土方运输施工。
3.设备安装:设备安装过程中,要考虑设备的稳定性及安全使用,安装前要确认设备的水平度和垂直度。
4.电气安装:电气安装要符合电气安全规范,电气设备要接地保护,并进行合格的电器试验。
5.调试及验收:在设备调试和试运行过程中,要做好安全控制和操作规程的完善。
施工进度计划根据工程量及施工条件,制定施工进度计划如下:1.工期安排:根据工程量及施工条件,工期为60天。
2.施工进度计划:具体施工进度计划详见附表。
质量控制1.加强施工过程中的工艺指导,确保施工工艺符合设计要求。
污泥输送机调试及试运行皮带输送机(1)皮带输送机空负荷试运转应在输送带接头强度达到要求后进行,并应符合下列规定:1)空车试运转前必须检查输送机上是否有遗留的工具、铁件或其它杂物,如有应予清除;并对所有轴承、尾部轴承座导轨等给予足够的润滑;全面检查输送机各部分是否完好无损,输送带的张紧度是否合适。
2)以上确定无误后,采取点动的方式启动主动馄电机,若继电器跳闸,则切不可强行启动,应检查主动馄电机内是否进入雨水造成短路。
点动无误后,可正常启动主动辑电机。
3)接通电源,点动开车几次,检查皮带运输机运行情况和皮带运行情况4)正常运转时,若皮带跑偏,应调整尾部的可调螺母;若调整无效,则应检查导向馄的安装是否正确,必要时将导向馄一端支架割开、移位、焊接。
如皮带过紧或过松,应调整张紧轻,使之松紧适宜。
5)在头、尾部和中间各主要部位,应有专人负责观察运转情况,如发现问题应及时报告停车。
6)当空车试运转半小时并且运转情况正常后,方可逐渐加料,进行负载试运转,不能先装料后开车,停车时需把输送机内的物料全部排出后方可停车。
7皮带输送机运行时其边缘与托馄馄子夕M则端缘的距离应大于30mm。
(2)负荷试运转应符合下列规定:1)整机运行应平稳,应有不转动的辑子。
2)清扫器清扫效果应良好,刮板式清扫器的刮板与输送带接触应均匀,应无异常振动。
3)卸料装置不应产生颤抖和撒料现象螺旋输送机:(1)调试及试运行前检查1)检查设备在运输中是否存在严重损伤及严重变形的地方,以及检查设备的紧固件是否有松掉等现象;2)检查设备配电接线是否正确,并确保可靠接地;3)启动螺旋输送机前检查设备内是否有影响该设备正常运转的物体存在,以免卡死或发生危险;4)点动螺旋输送机检查电机转向,进行几秒钟的试运行,确定无电器短路或无异常声响后,方可进行试转;5)启动后请及时检查设备运转方向,切记不能反转,以免在运行中发生物料堵塞或卡等故障,损坏电机,且不能正常进料及出料。
污泥料仓安装试车及操作维护说明➢污泥料仓的安装验收发运与组装:本套设备大部分为碳钢结构件,所有配套零部件在制造工厂预装配并试车完成后,拆分运输;发运时大件裸装,零碎散件和标准件采用木箱包装;在使用现场组装,形成完整的系统;安装维修所需空间位置:一般情况下,在设备周围各留1.5m的空间范围,在干化学品进料处应考虑卡车进出的空间;安装前检查设备基础的平整度,确保筒仓垂直度和各接管口的平面方位正确无误;安装时,须有大型起吊设备辅助;设备安装在客户自备的混凝土基础上,与预设的预埋钢板现场焊接固定。
安装时将污泥斗吊装就位,再将污泥斗与相应的预埋件焊接,安装完污泥斗后,将电动刀闸阀与斗体出料口的法兰用螺栓连接并紧固。
设备的质量技术标准及检验标准:所有专用设备及配套件均参照有关国家标准或制造商标准,单元设备在工厂内预组装;带传动设备的部件需经试运行。
在各部件安装完毕后,接通电源,利用电控柜的操作试运行,如电动刀闸阀运行完全正常,即可开始使用。
➢污泥料仓调试和运行当本套设备安装完成后,应检查以下内容:各单机设备是否按照图纸及工程师的要求装配到位。
各接管、设备进出口、操作工位的方位是否正确。
各单机连接处的密封是否良好。
各螺栓连接件检查是否紧固,是否有合适的防振措施(如弹簧垫圈或加涂防松胶水等)。
各减速机、。
轴承、电机等是否按照相应使用说明书的要求加注相应的润滑油或润滑脂。
电气接线是否正确并连接牢靠。
点动试车,检查各单机的动作是否正确,如螺旋输送机的输送方向是否正确、加药泵的转向是否正确。
调整振动仓底卸料器振动电机的偏心块,使振动仓底卸料器的振幅较小。
确认各单机试运行过程中,有无异常的噪音或其它异常情况,一切无误后,可以进行正常的投产使用。
➢污泥料仓的维护保养学习并参照各单机使用说明书规定;为工作过程的顺利进行,每天检查项目:a.各密封面的密封情况是否良好。
b.各螺栓连接处是否有松动,如有应立即拧紧。
c.各润滑点的润滑工况如何,油位是否按相应说明书要求。
